大屋根の家リノベーション
耐震と断熱で安心安全に暮らす・天白区戸建てリフォーム
現場レポート|すべて
建築中レポート
- 1. 2025年04月01日
-

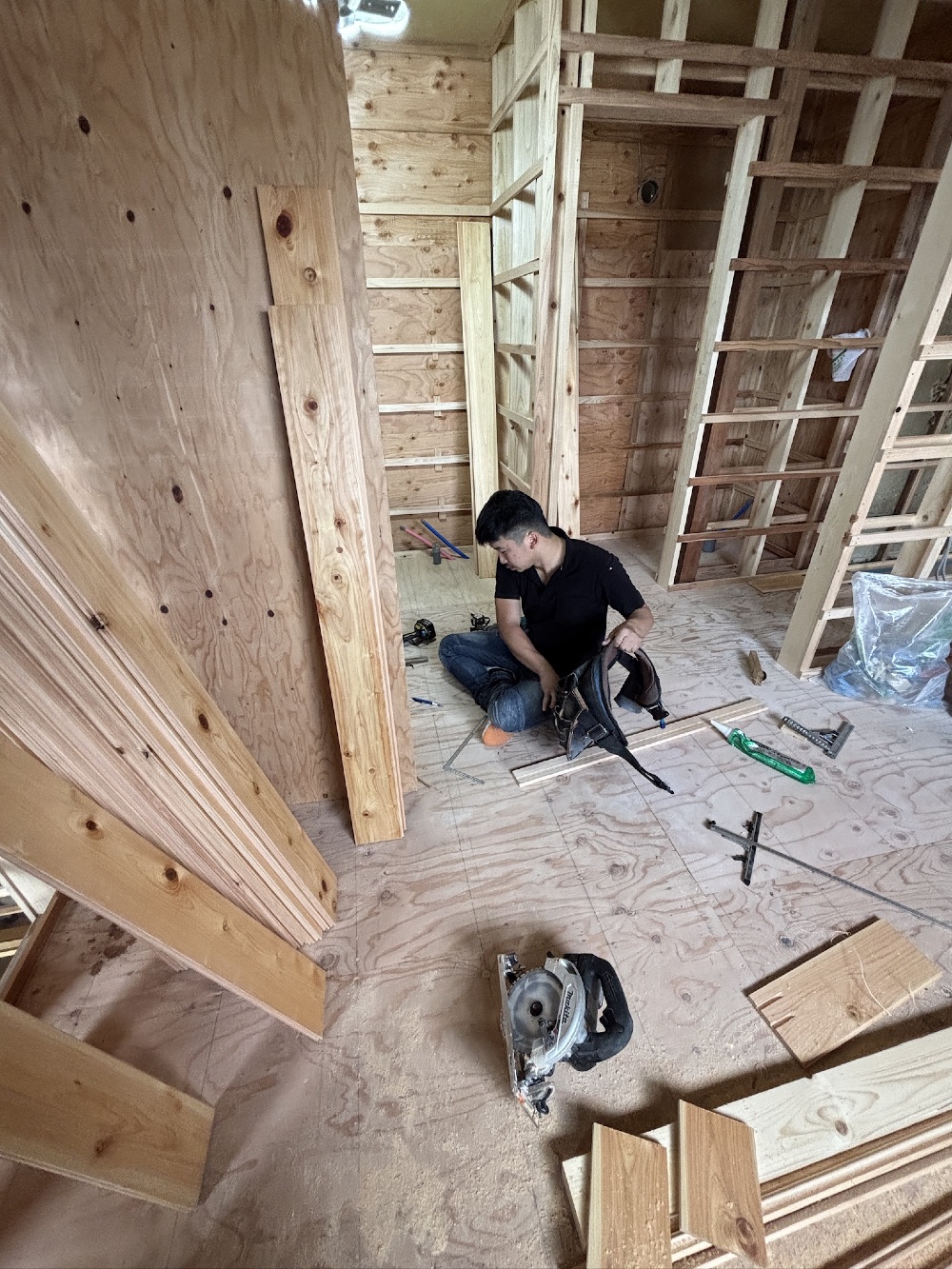

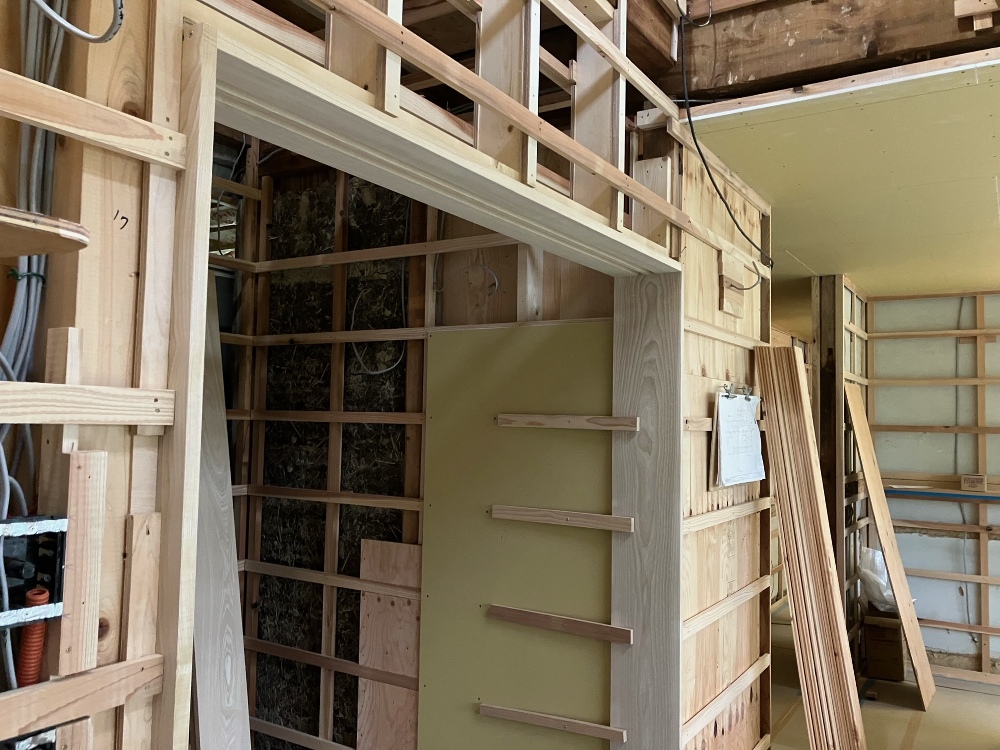

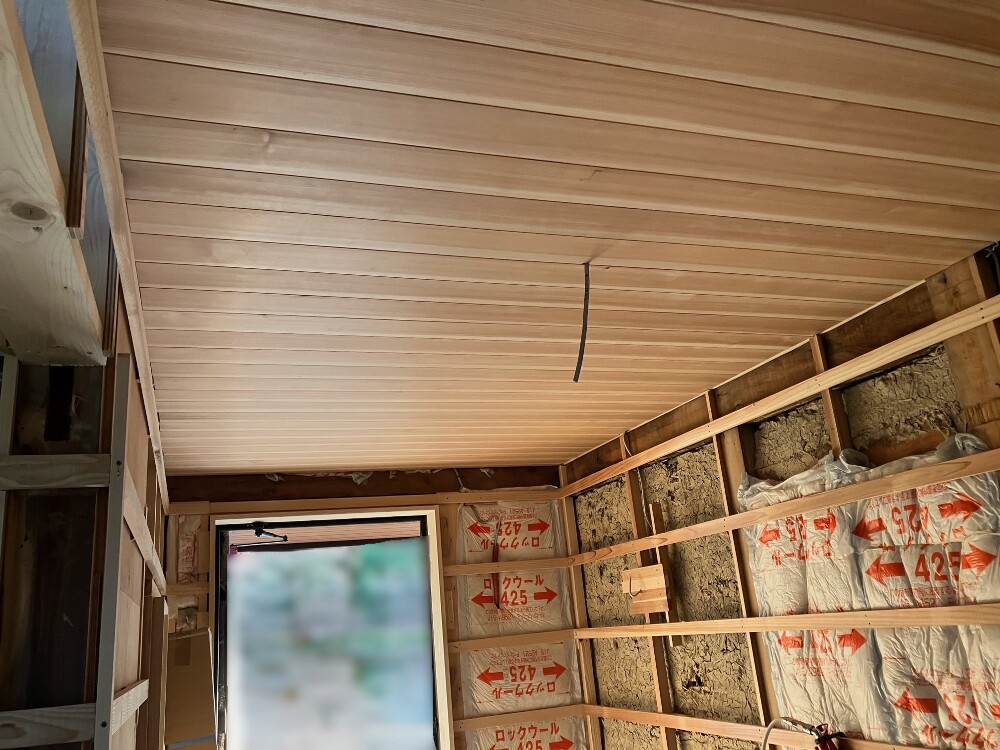

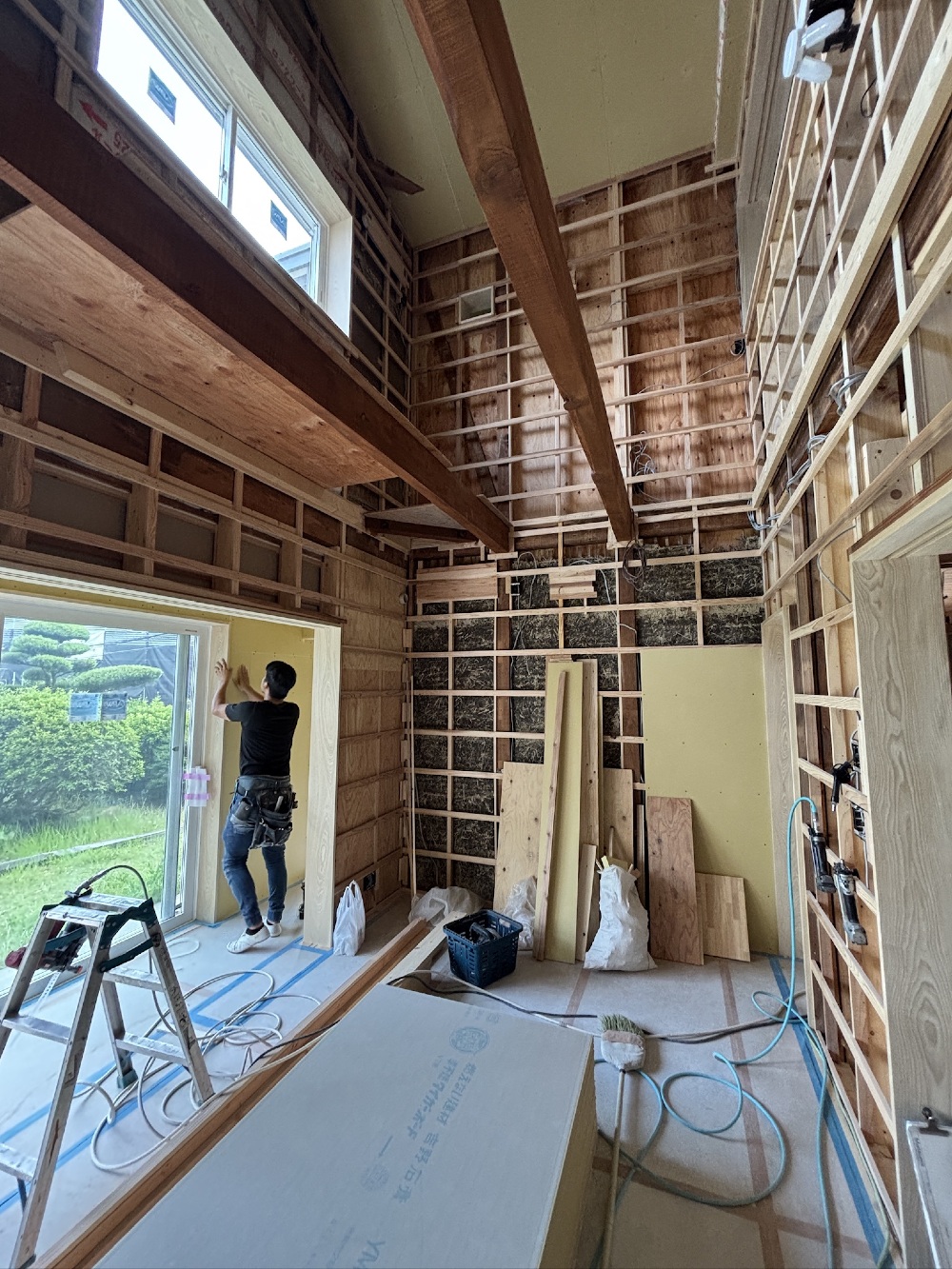

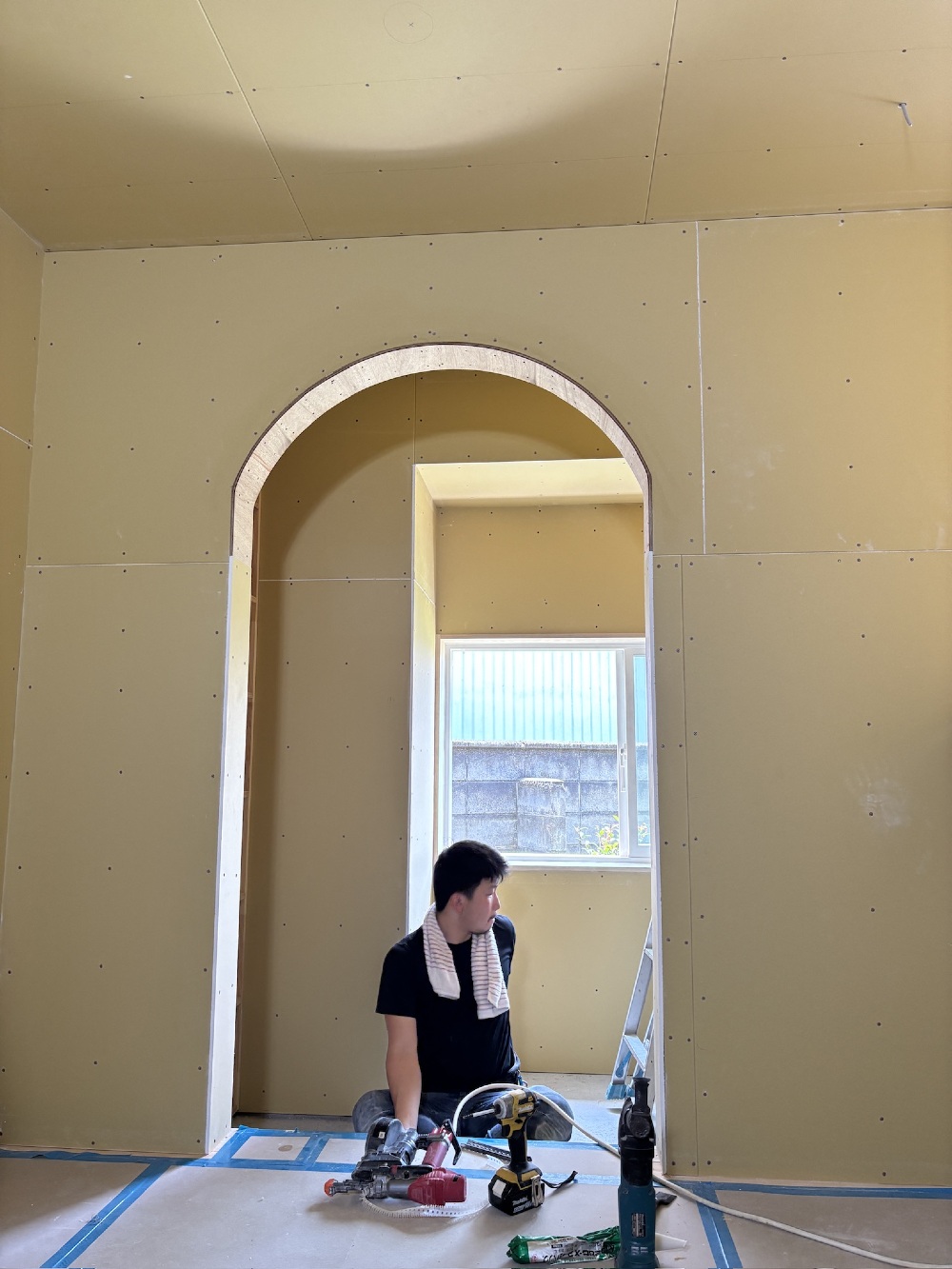

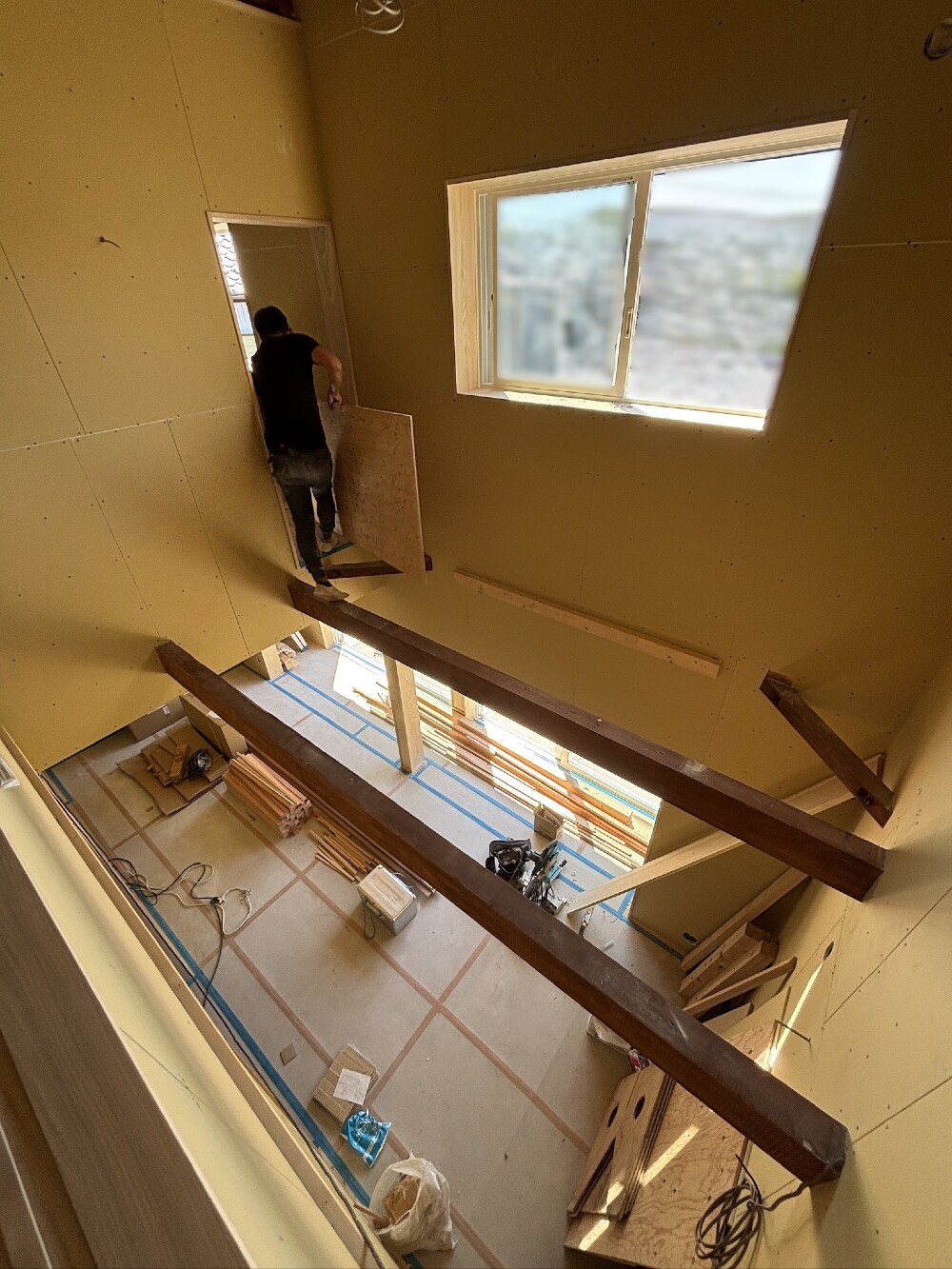

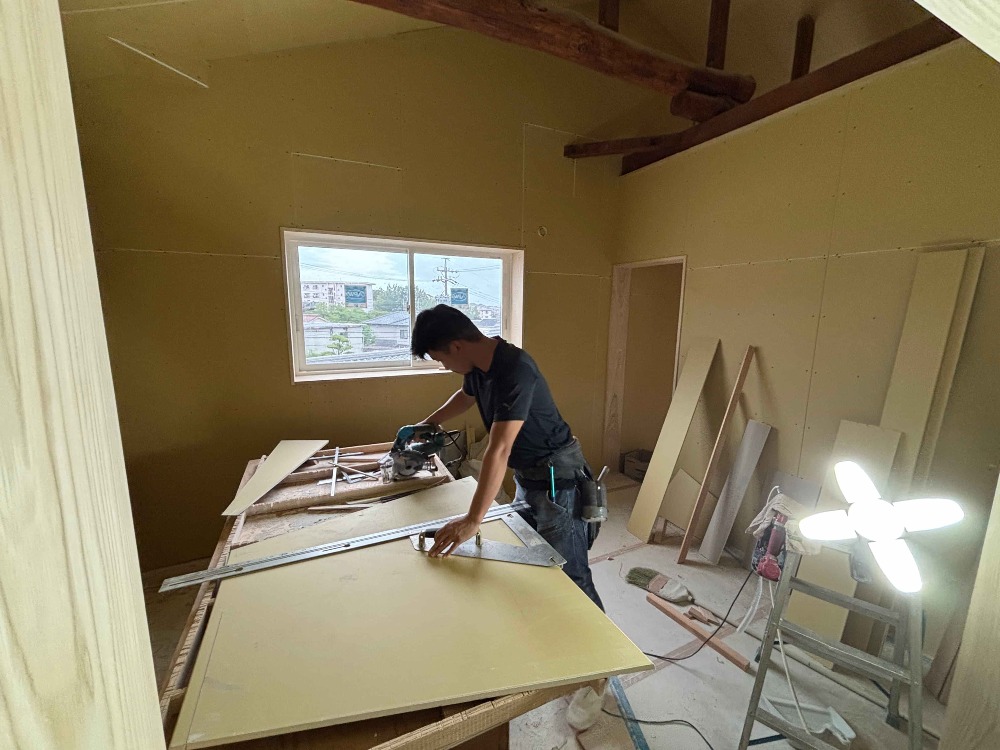

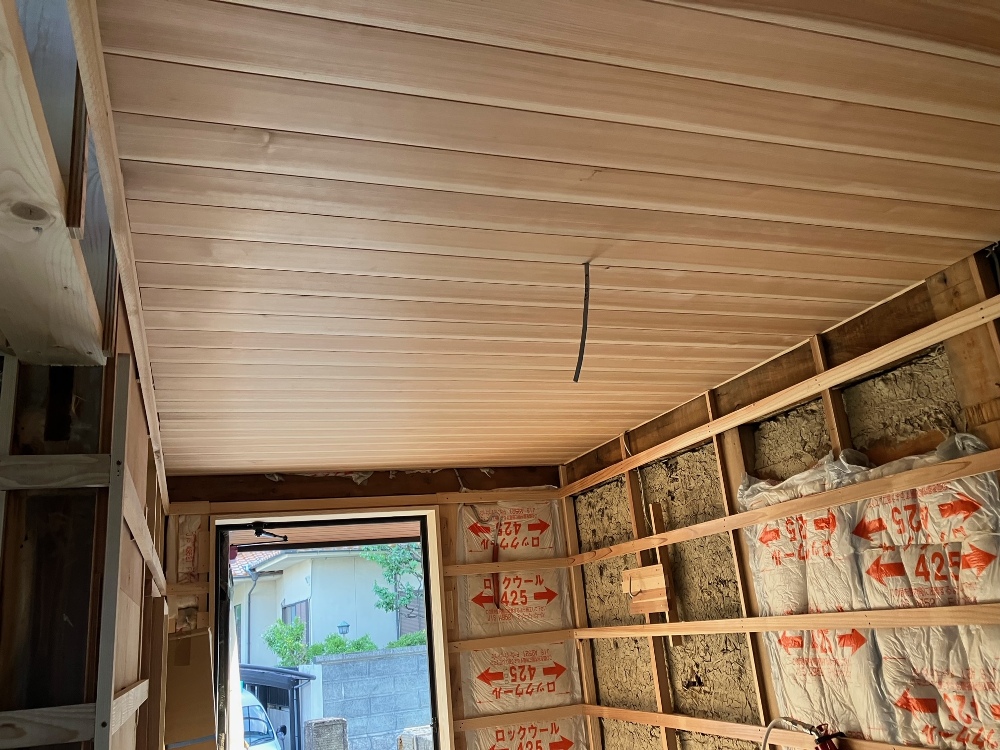

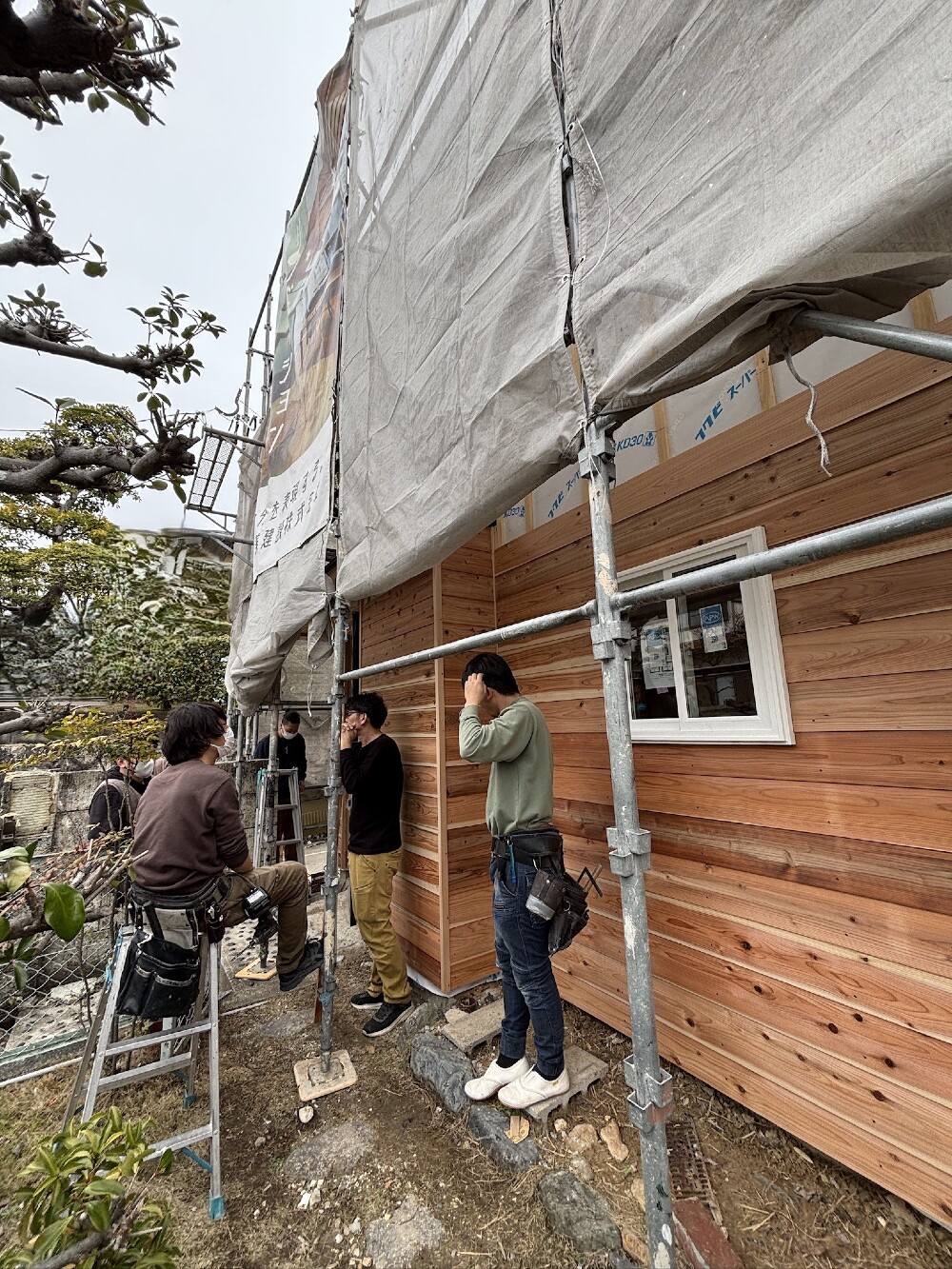

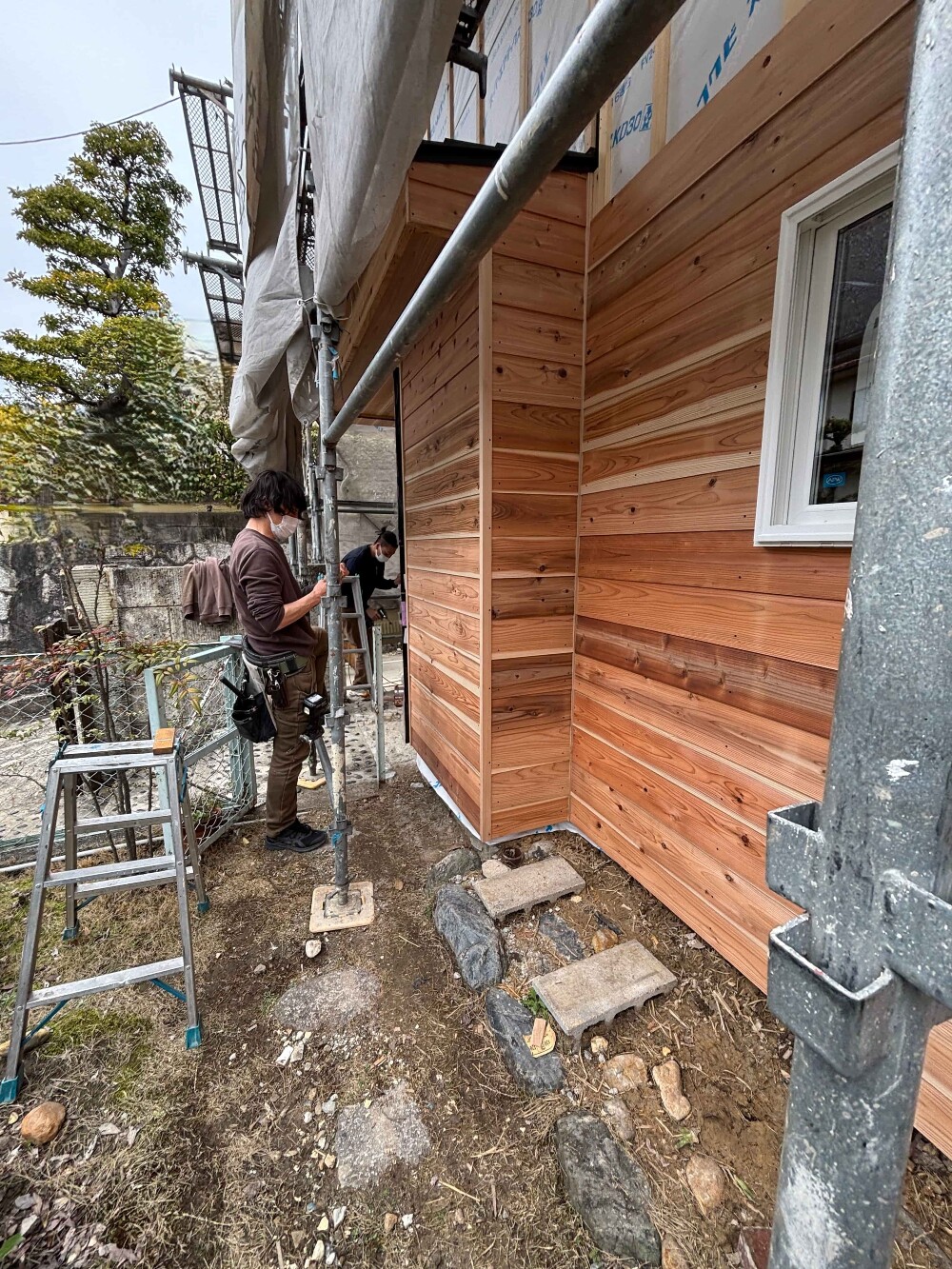

杉板の鎧張りを貼り進めています(三浦)
- 2. 2025年04月01日
-
杉板の鎧張りを貼り進めています(寺西)
- 3. 2025年03月31日
-
外壁の見切り取り付けを行っています(三浦)
- 4. 2025年03月29日
-

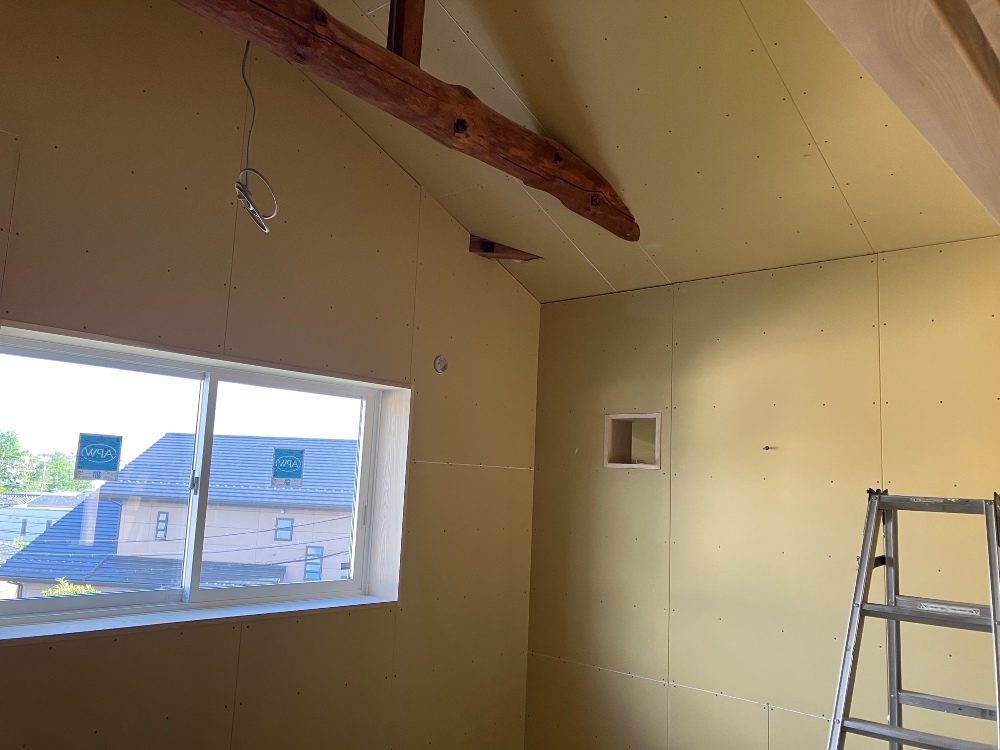

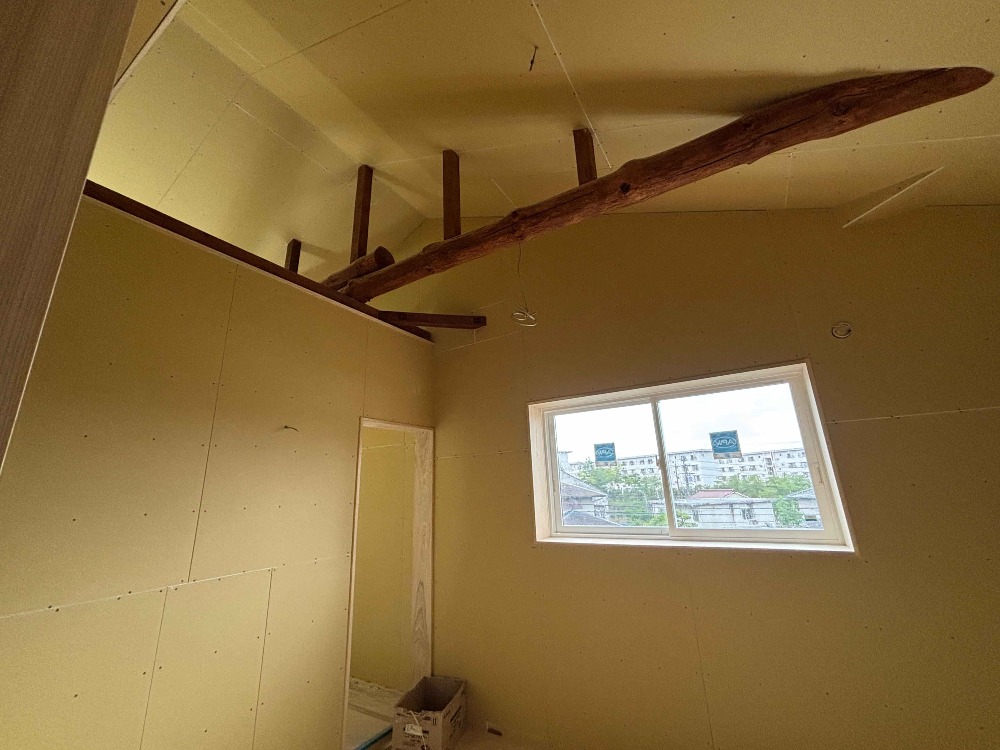

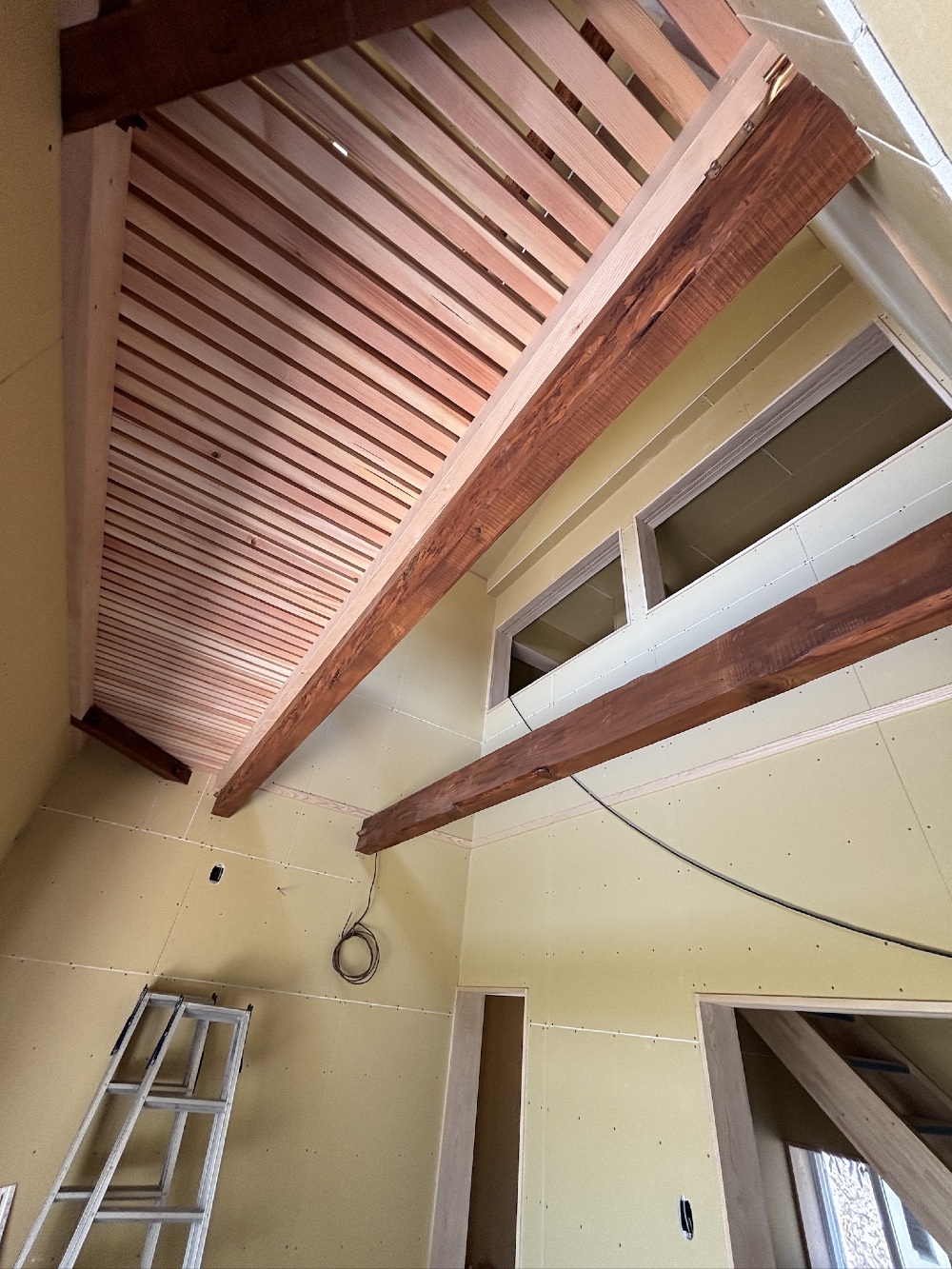

化粧梁塗装中(寺西)
- 5. 2025年03月29日
-

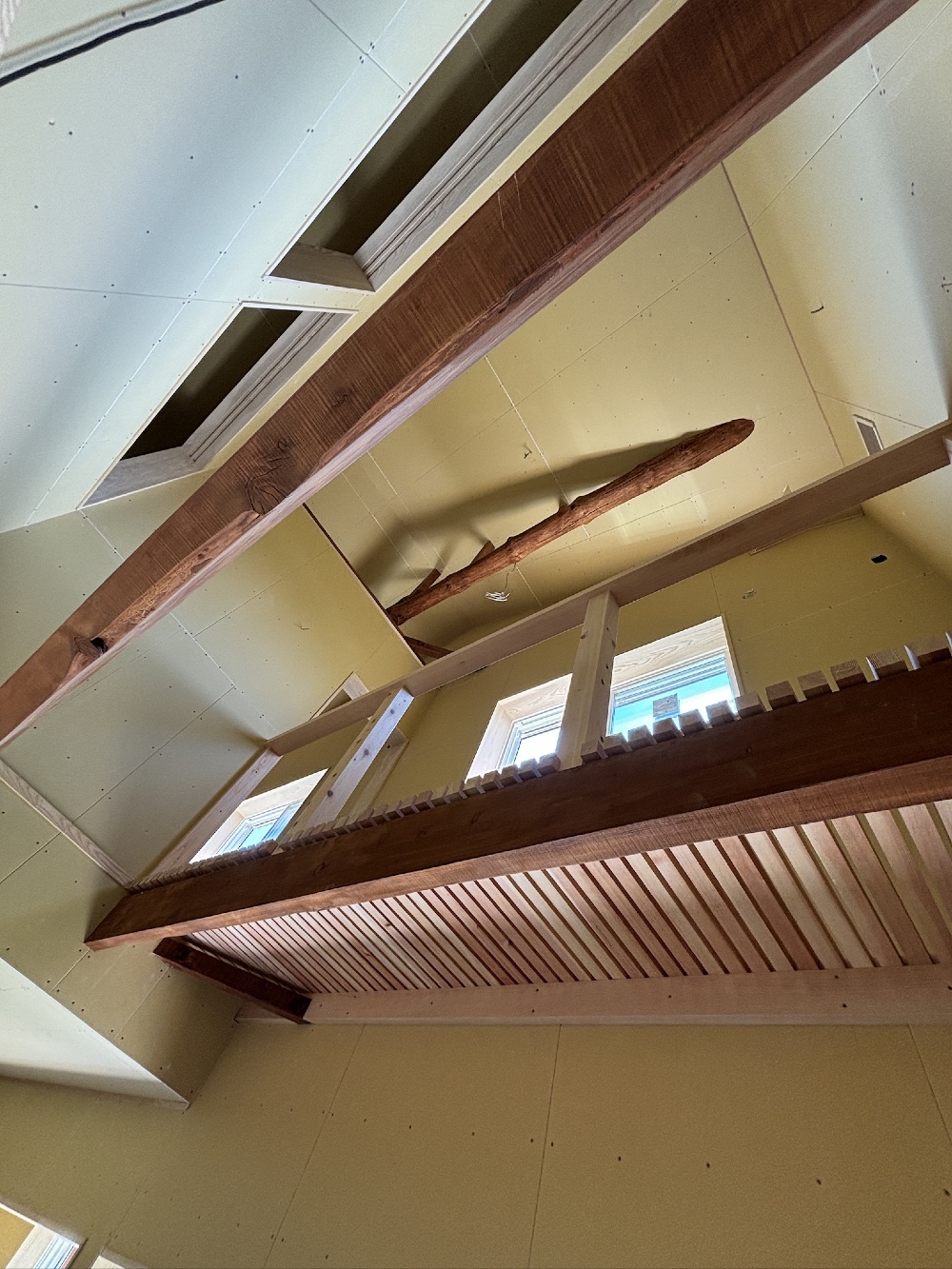

丸太の塗装をしています(三浦)
- 6. 2025年03月29日
-

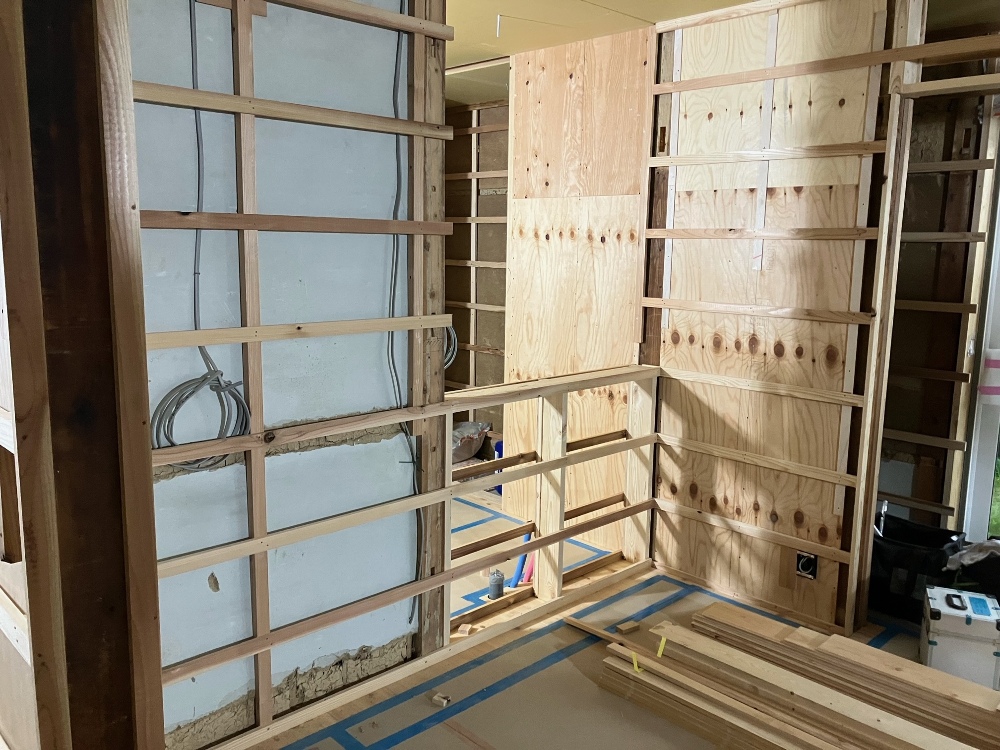

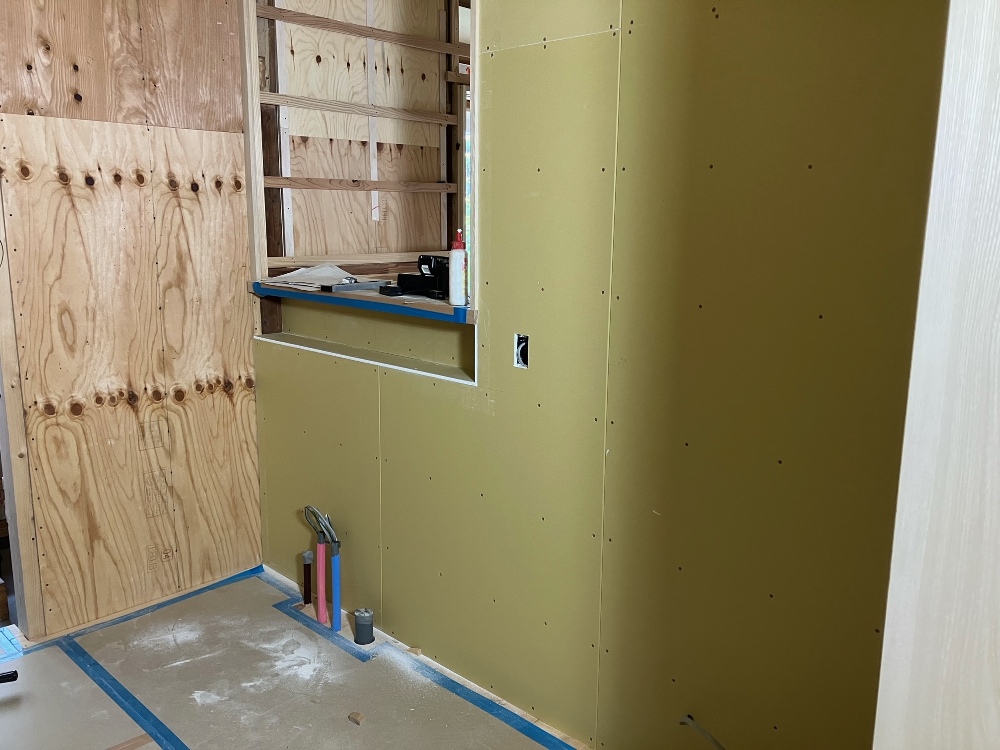

壁下地施工中(三浦)
- 7. 2025年03月29日
-
壁下地施工中(三浦)
- 8. 2025年03月28日
-

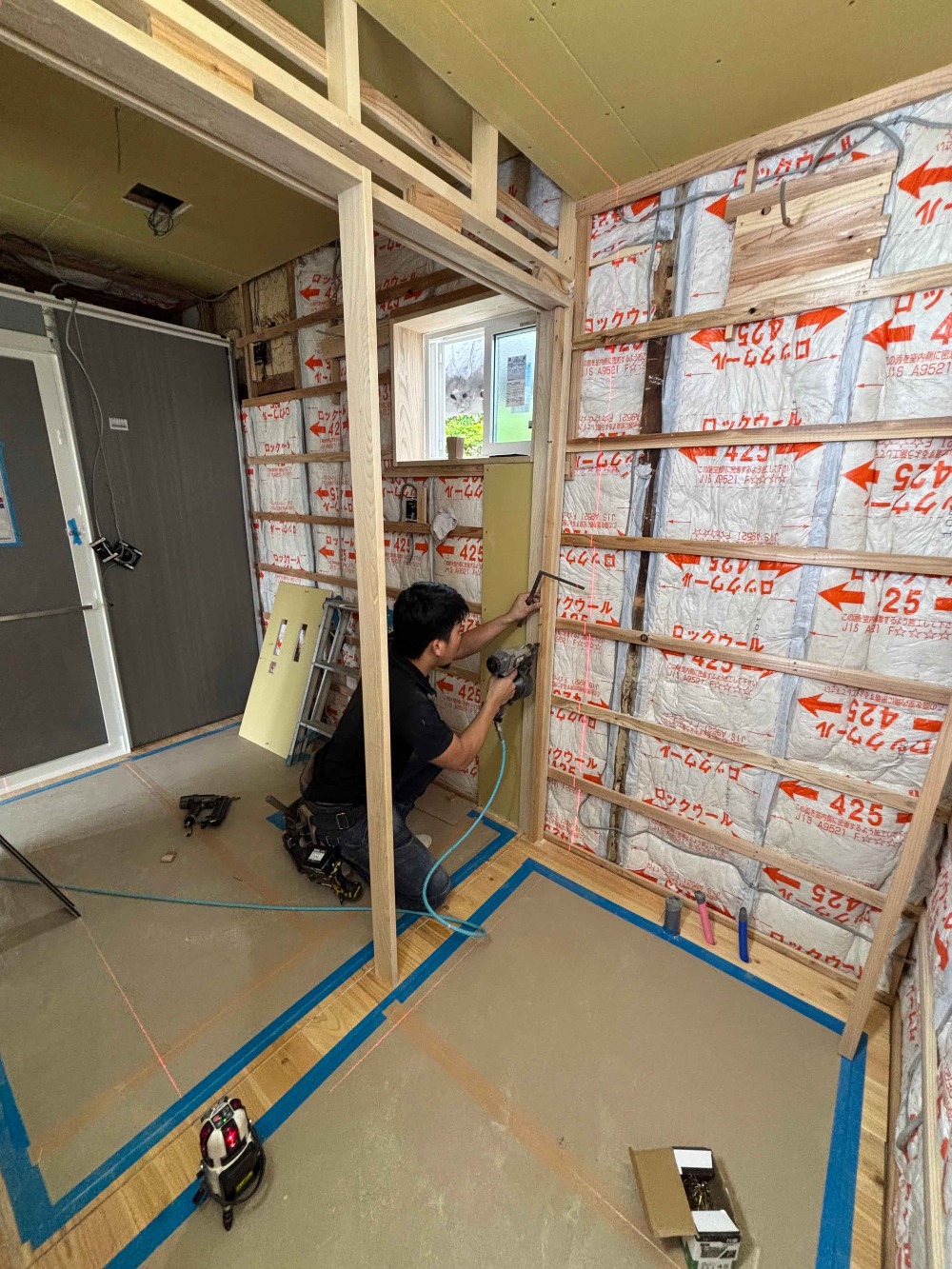

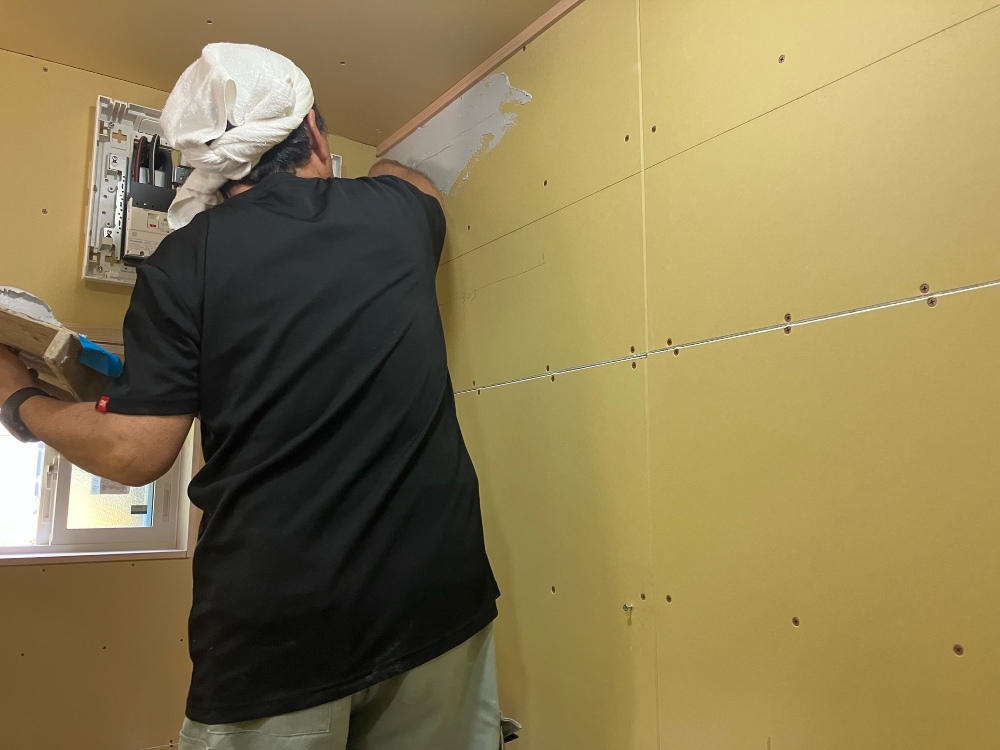

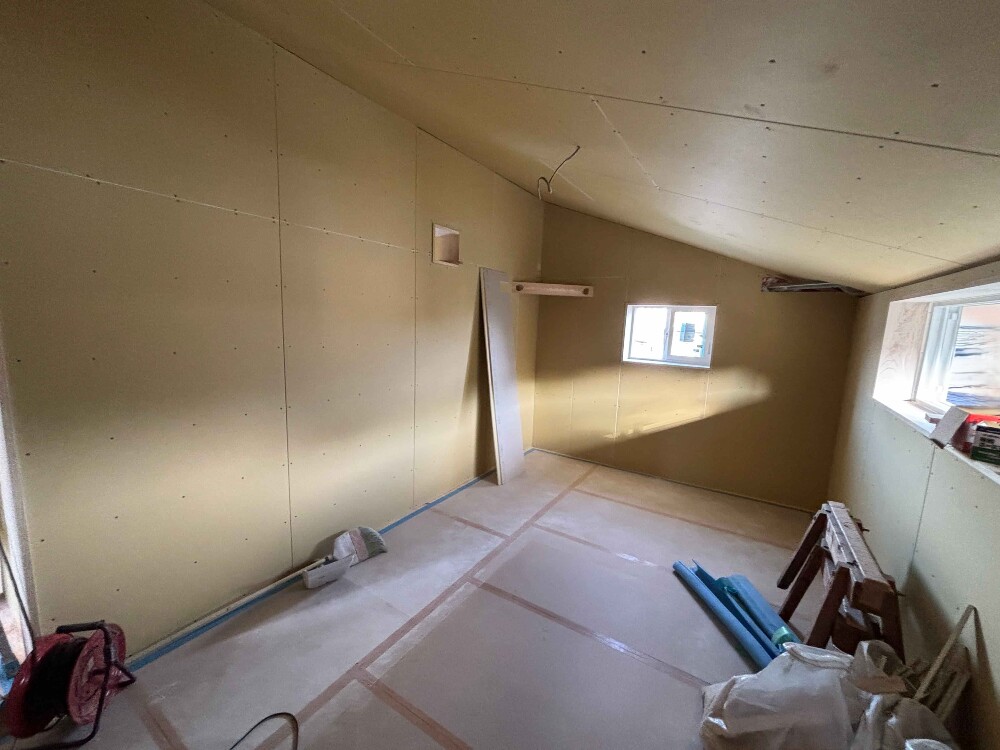

壁の仕上りの墨を決め、下地を進めて行く颯太君(白井)
- 9. 2025年03月28日
-
山ちゃんは縁側の天井下地中です(白井)
- 10. 2025年03月28日
-

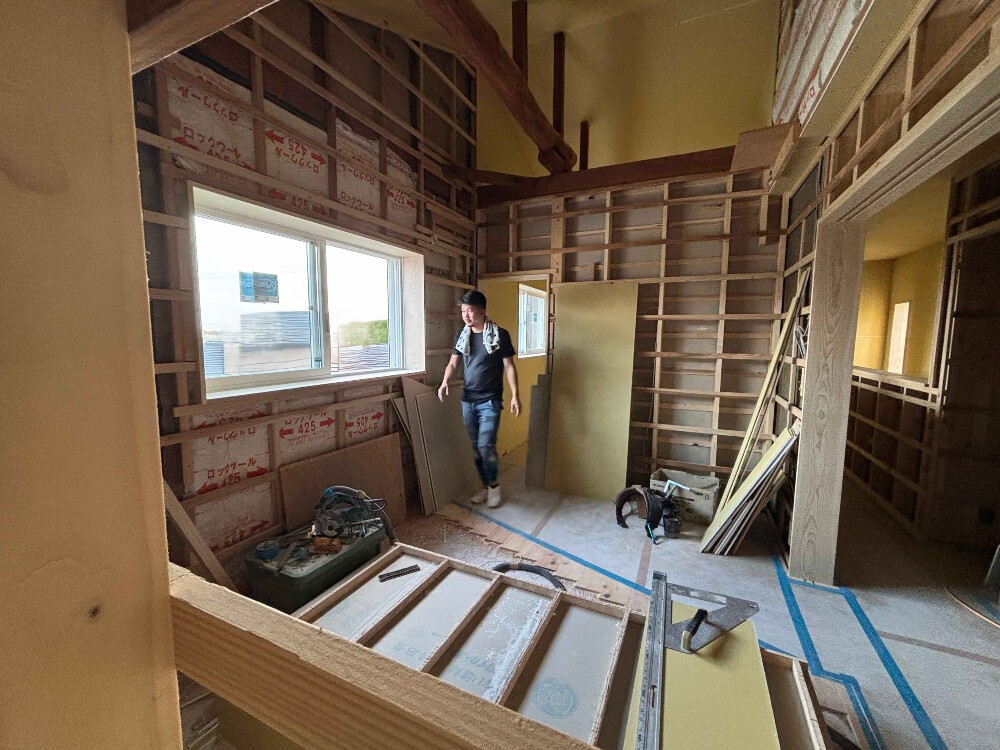

下地工事が出来た箇所から配線していくマサ君(白井)
- 11. 2025年03月28日
-
引き続き壁下地などをおこないました(三浦)
- 12. 2025年03月27日
-
電気配線中(寺西)
- 13. 2025年03月27日
-
壁下地施工中(三浦)
- 14. 2025年03月27日
-
外壁下地を施工中です(三浦)
- 15. 2025年03月27日
-

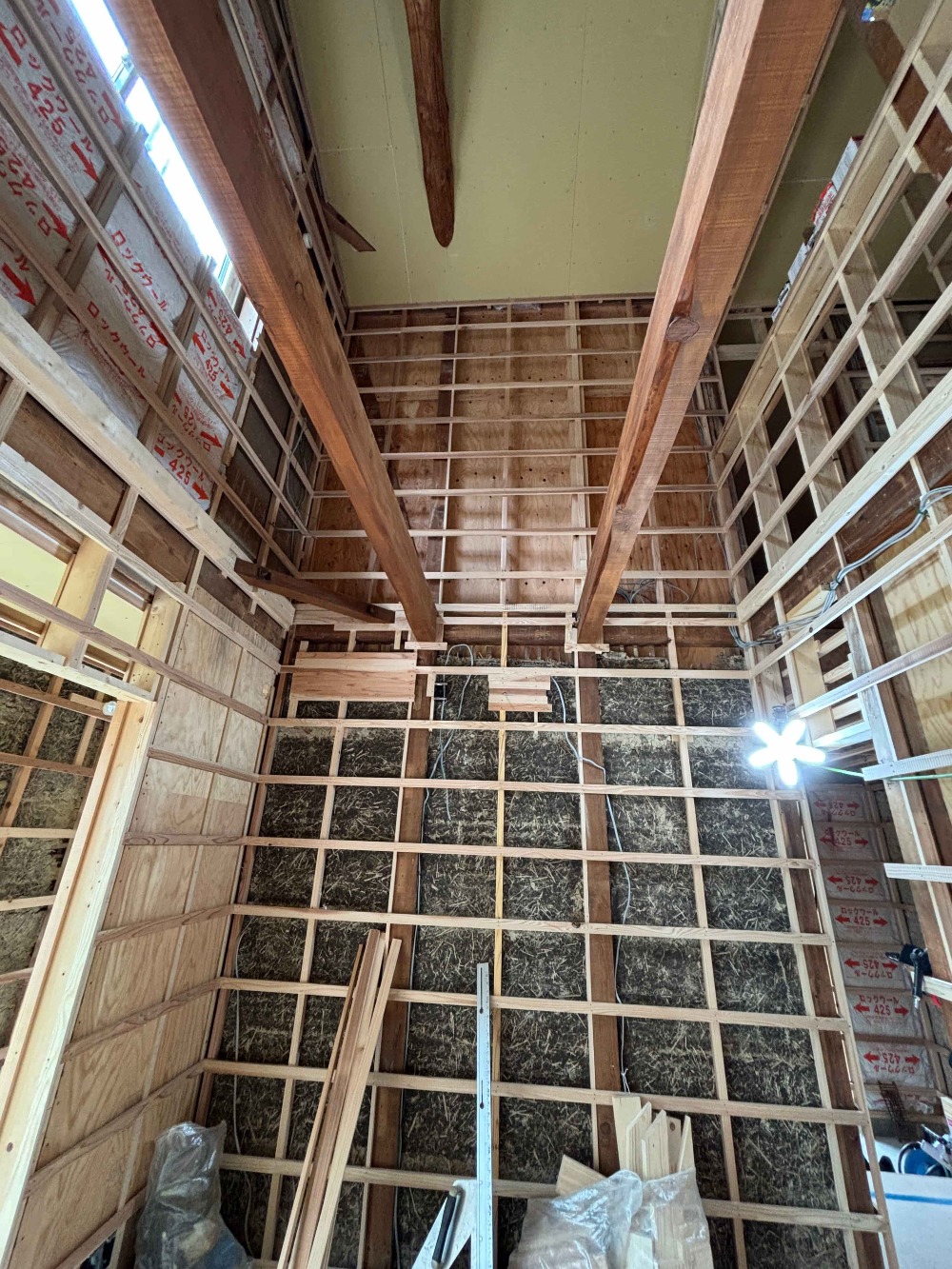

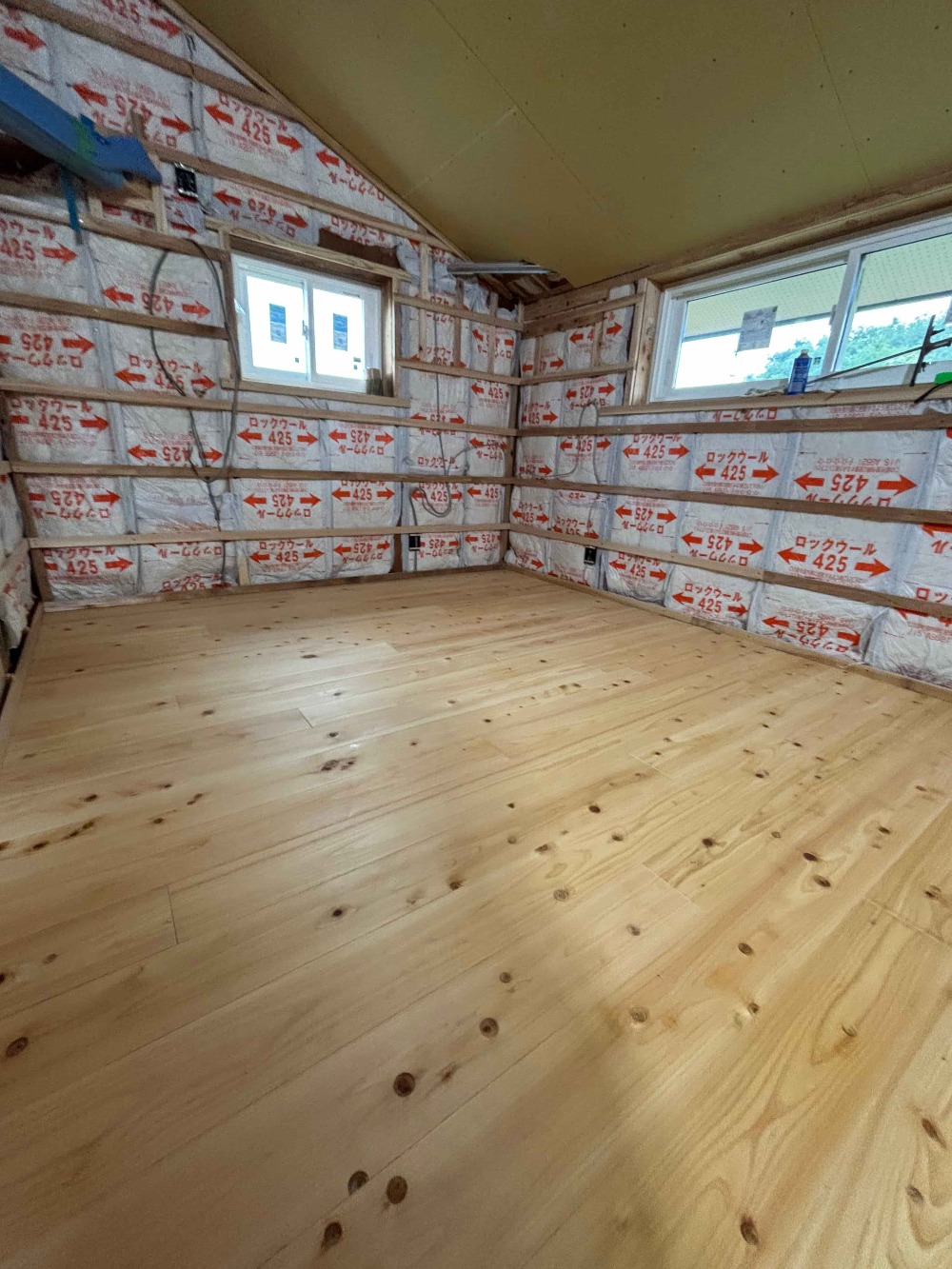

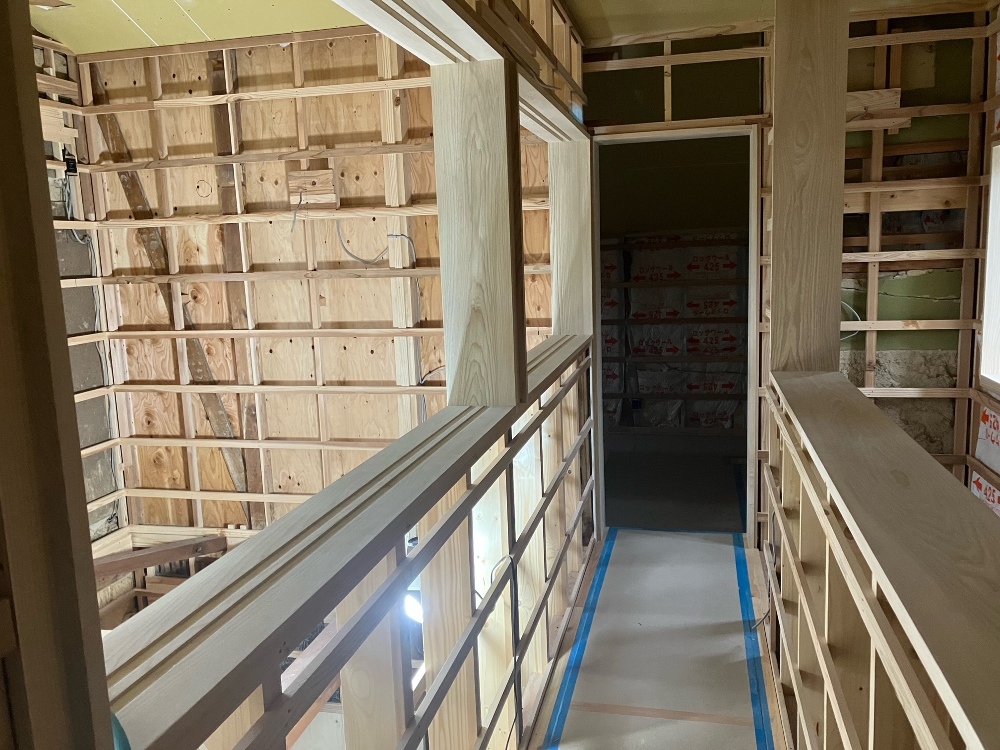

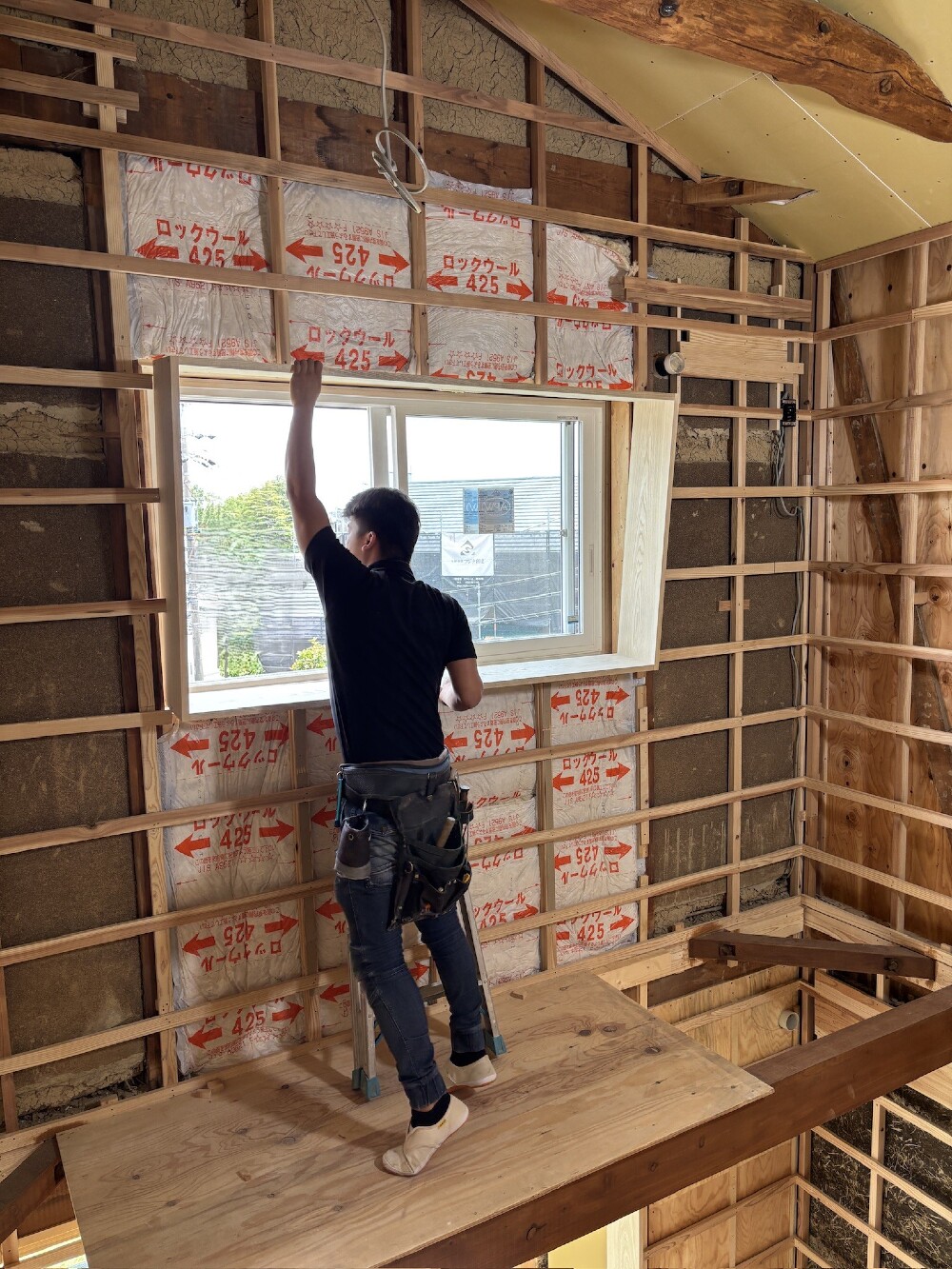

断熱材をしっかりと充填しながら壁・天井下地を施工しています(山本)
- 16. 2025年03月27日
-
断熱材をしっかりと充填しながら壁・天井下地を施工しています(山本)
- 17. 2025年03月27日
-
断熱材をしっかりと充填しながら壁・天井下地を施工しています(山本)
- 18. 2025年03月27日
-
断熱材をしっかりと充填しながら壁・天井下地を施工しています(山本)
- 19. 2025年03月26日
-
断熱材施工(寺西)
- 20. 2025年03月25日
-
二人で効率よく下地を組んでいきます(白井)
- 21. 2025年03月25日
-
二人で効率よく下地を組んでいきます(白井)
- 22. 2025年03月25日
-

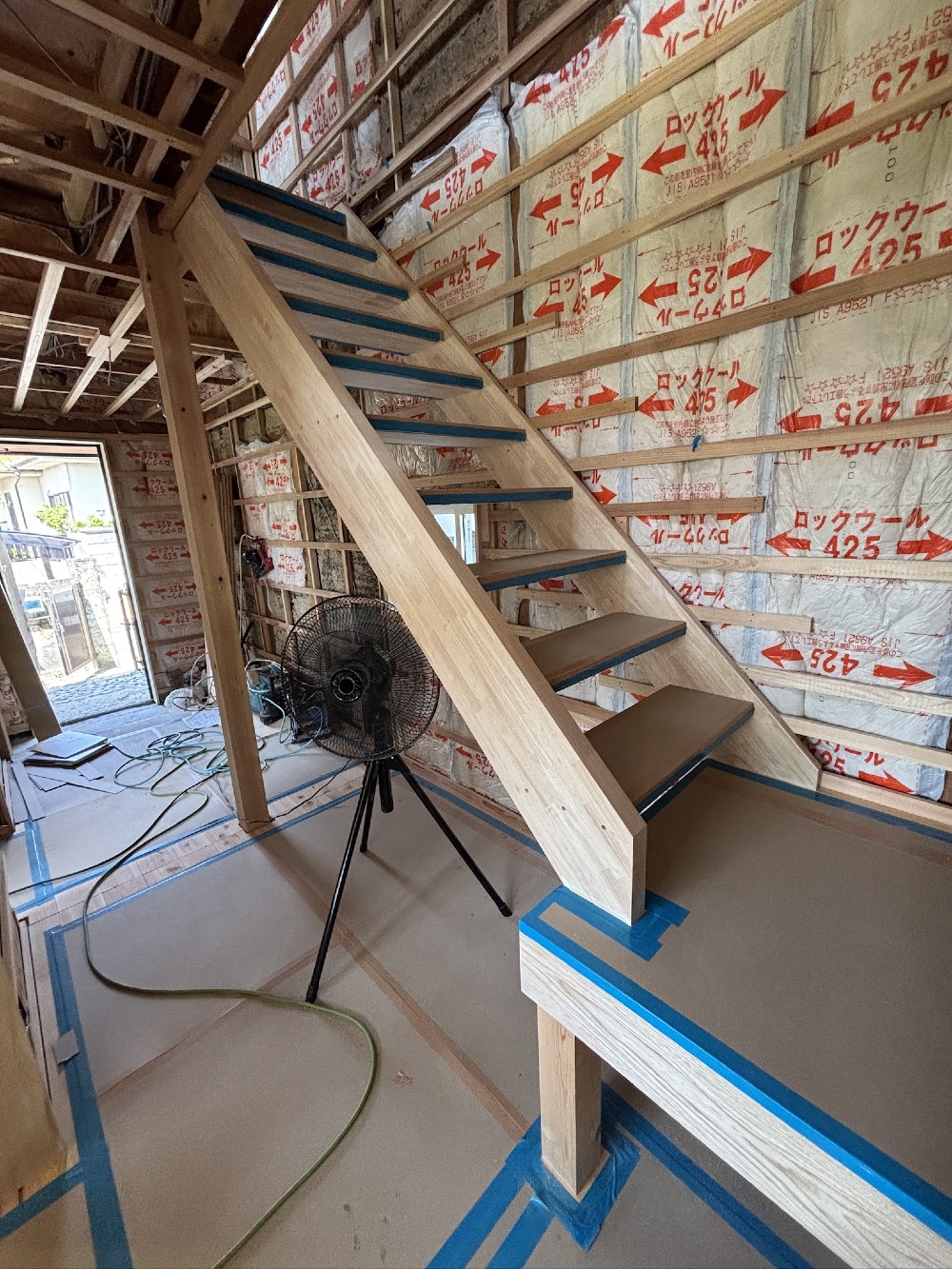

一階の天井下地施工中です(山本)
- 23. 2025年03月25日
-

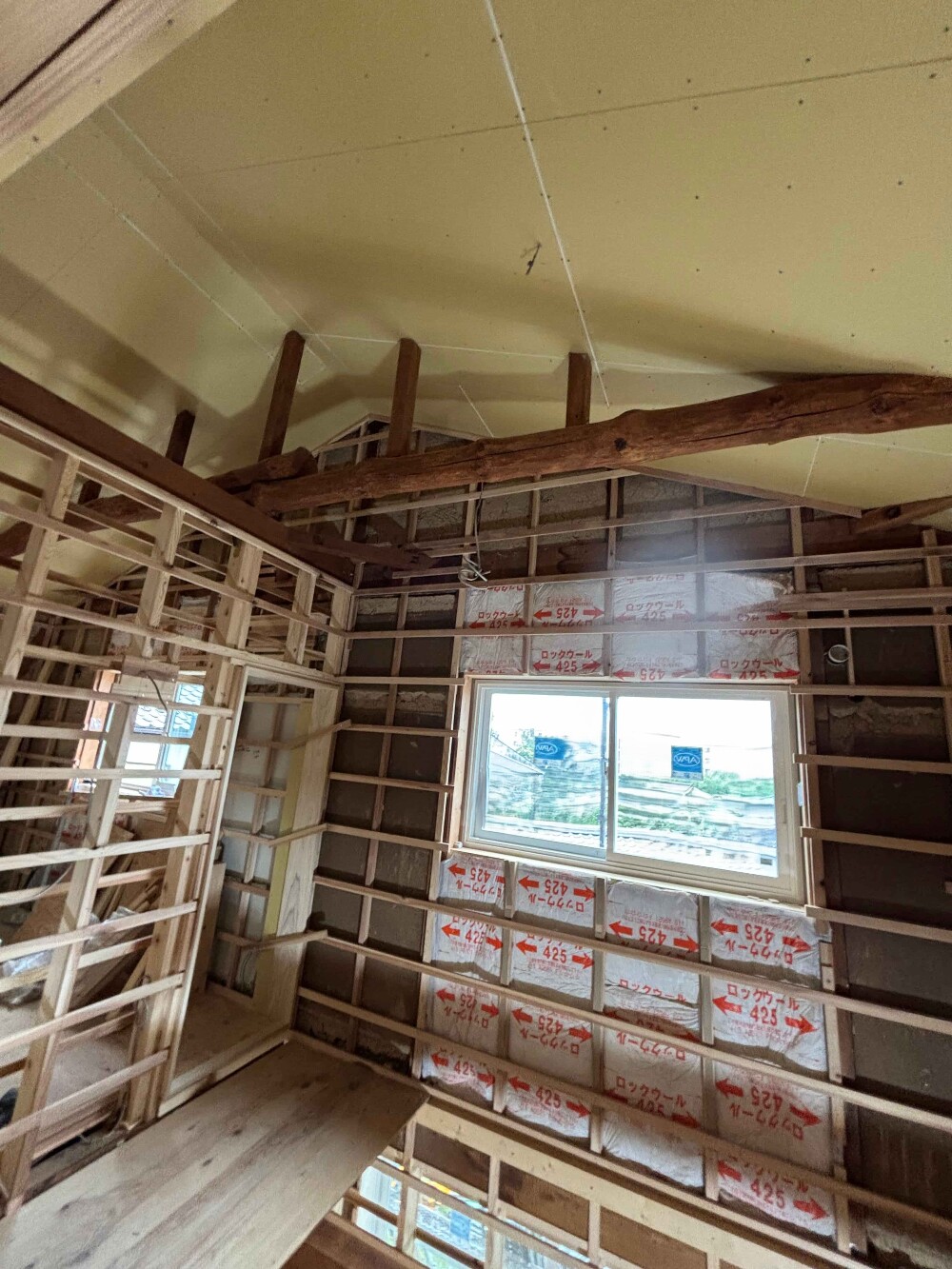

勾配天井下地施工中(寺西)
- 24. 2025年03月25日
-
引き続き天井下地を行いました(三浦)
- 25. 2025年03月25日
-
引き続き天井下地を行いました(三浦)
- 26. 2025年03月25日
-
勾配天井下地もあと少しです。(白井)
- 27. 2025年03月25日
-
勾配天井下地もあと少しです。 寺やん、颯太君コンビで仕上げていきます(白井)
- 28. 2025年03月25日
-
勾配天井下地もあと少しです。 寺やん、颯太君コンビで仕上げていきます(白井)
- 29. 2025年03月25日
-
勾配天井下地もあと少し!山ちゃんは1階の天井下地を製作中です。白井)
- 30. 2025年03月24日
-
引き続き勾配天井の下地を組んでいます(三浦)
- 31. 2025年03月24日
-
引き続き勾配天井の下地を組んでいます(三浦)
- 32. 2025年03月24日
-
天井下地を組んでいます 颯太君の長い足が役に立っています(白井)
- 33. 2025年03月24日
-
天井下地を組んでいます 颯太君の長い足が役に立っています(白井)
- 34. 2025年03月24日
-
勾配天井下地施工中(寺西)
- 35. 2025年03月24日
-
勾配天井下地施工中(寺西)
- 36. 2025年03月22日
-
配管工事の為クニ君登場です。
- 37. 2025年03月22日
-
補強する為、丸太と会話し、加工する颯太君。
- 38. 2025年03月22日
-
補強する為、丸太と会話し、加工する颯太君。
- 39. 2025年03月22日
-
2階床下地が出来たので、勾配天井用の足場を組みました
- 40. 2025年03月21日
-
引き続き二階の床下地を施工しています(三浦)
- 41. 2025年03月21日
-
引き続き二階の床下地を施工しています(三浦)
- 42. 2025年03月21日
-
引き続き二階の床下地を施工しています(三浦)
- 43. 2025年03月21日
-
引き続き二階の床下地を施工しています(三浦)
- 44. 2025年03月21日
-
根太施工中(寺西)
- 45. 2025年03月21日
-
貧弱で強度不足だった梁を新しいものに交換しました(山本)
- 46. 2025年03月19日
-

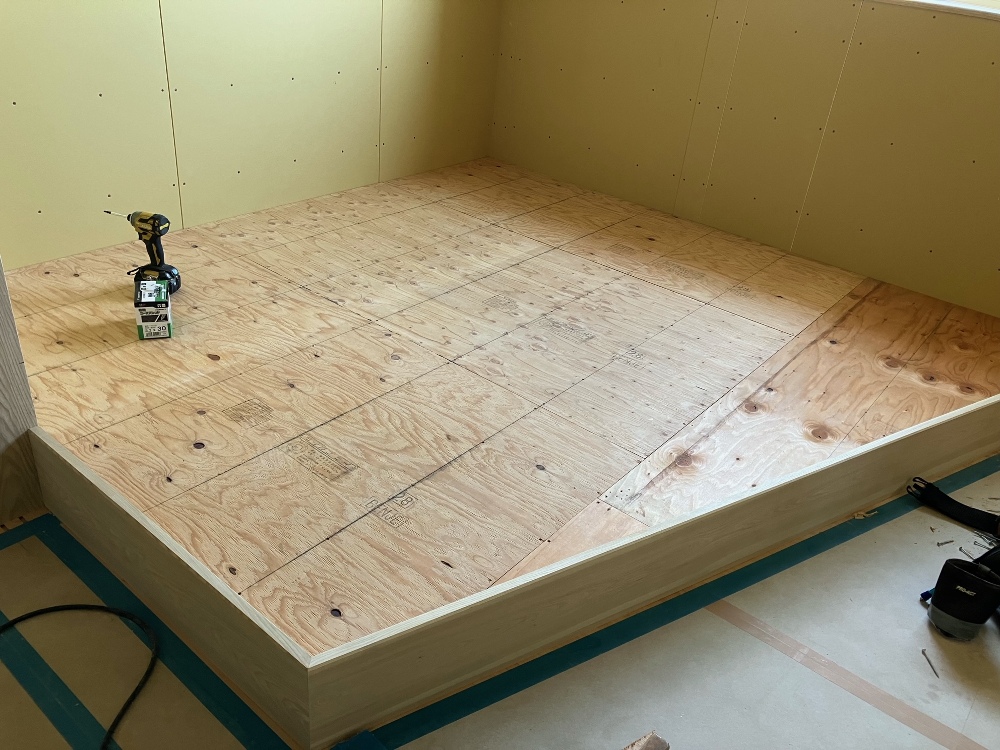

2階部の床下地に取り掛かりました。
- 47. 2025年03月19日
-
2階の床下地をおこないました レベルを出して水平を見ています(三浦)
- 48. 2025年03月19日
-
2階の床下地をおこないました レベルを出して水平を見ています(三浦)
- 49. 2025年03月19日
-
2階の床に取り掛かっています

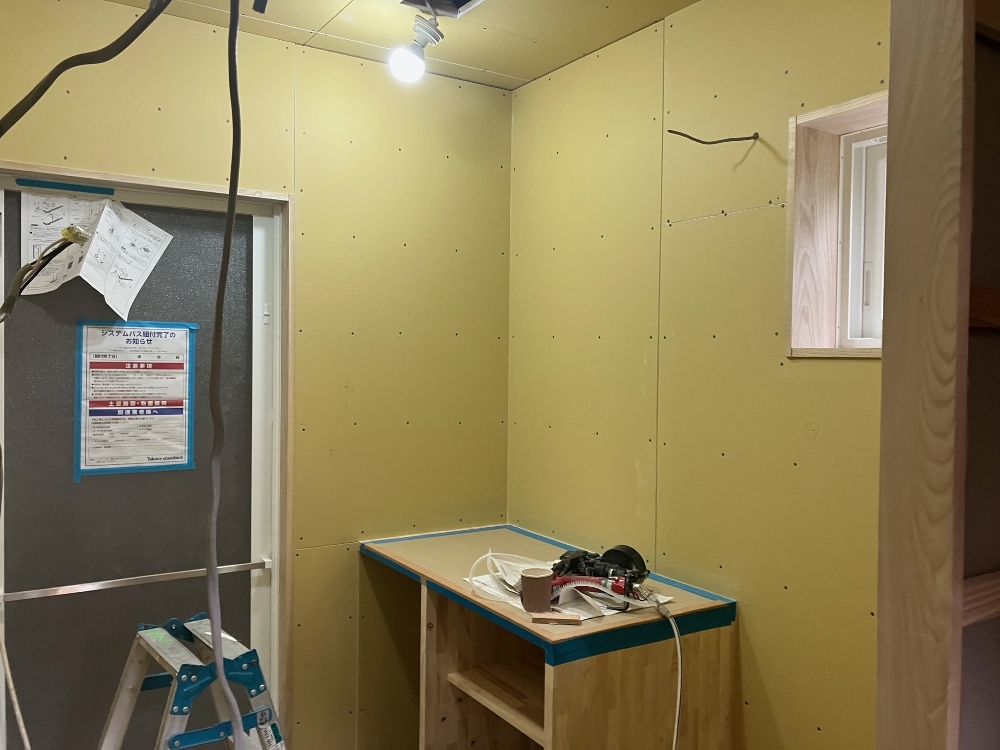

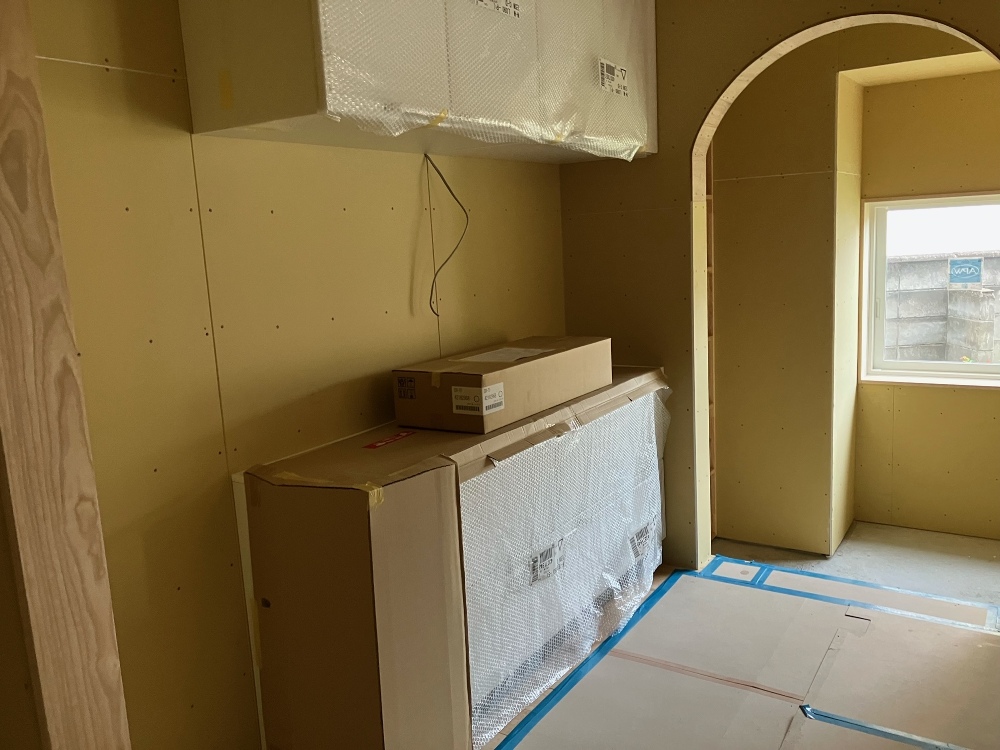

- 50. 2025年03月19日
-
2階部の床下地に取り掛かりました。 レベルを使用し、下地を打っていきます。
- 51. 2025年03月19日
-
2階部の床下地に取り掛かりました。 レベルを使用し、下地を打っていきます。
- 52. 2025年03月19日
-
2階部の床下地に取り掛かりました。 レベルを使用し、下地を打っていきます。
- 53. 2025年03月19日
-
2階部の床下地に取り掛かりました。 レベルを使用し、下地を打っていきます。
- 54. 2025年03月19日
-

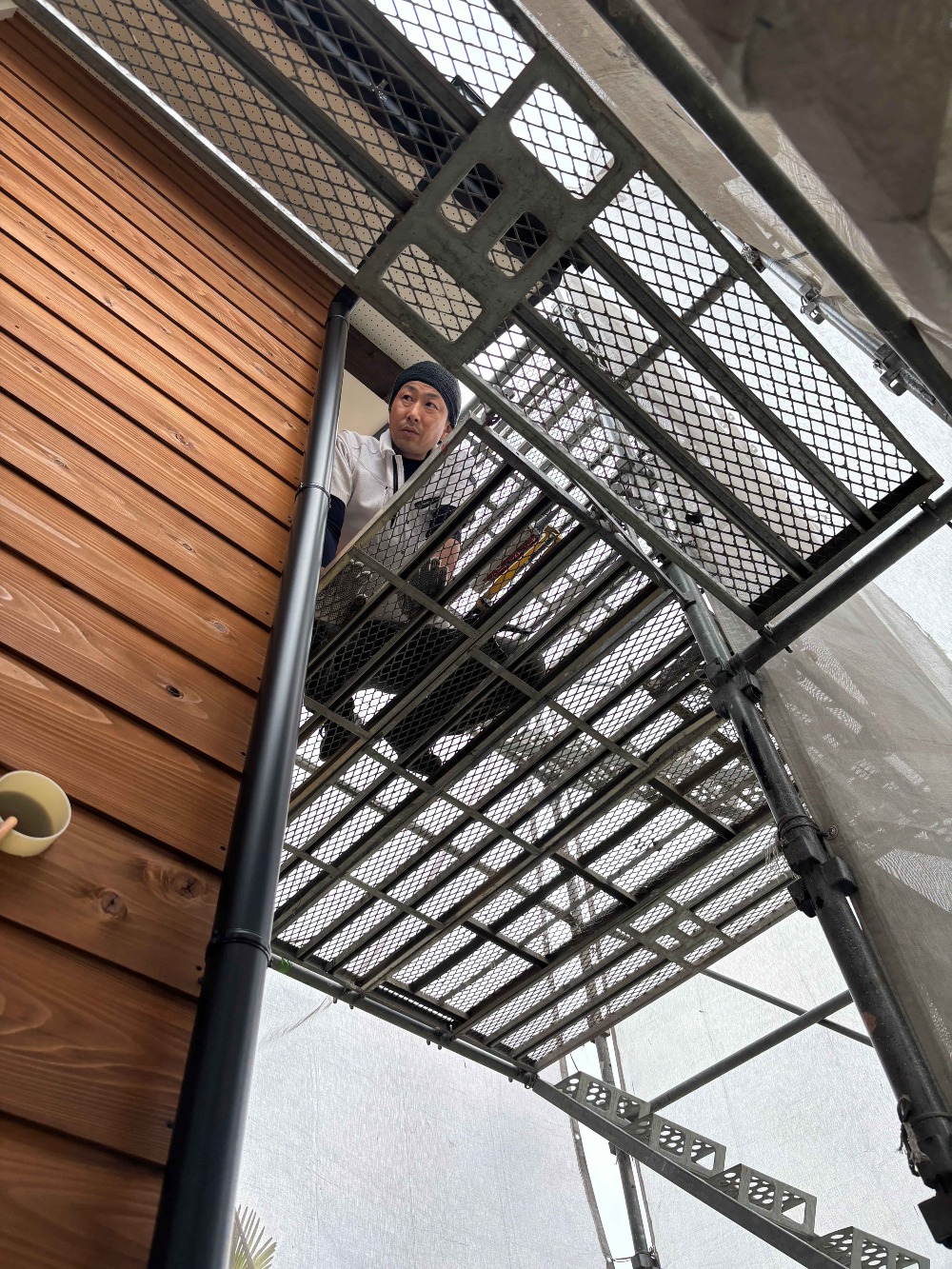

外部では、板金工事のぐっさんが下屋根施工中です(白井)
- 55. 2025年03月19日
-
外部では、板金工事のぐっさんが下屋根施工中です(白井)
- 56. 2025年03月19日
-
外部では、板金工事のぐっさんが下屋根施工中です(白井)
- 57. 2025年03月18日
-

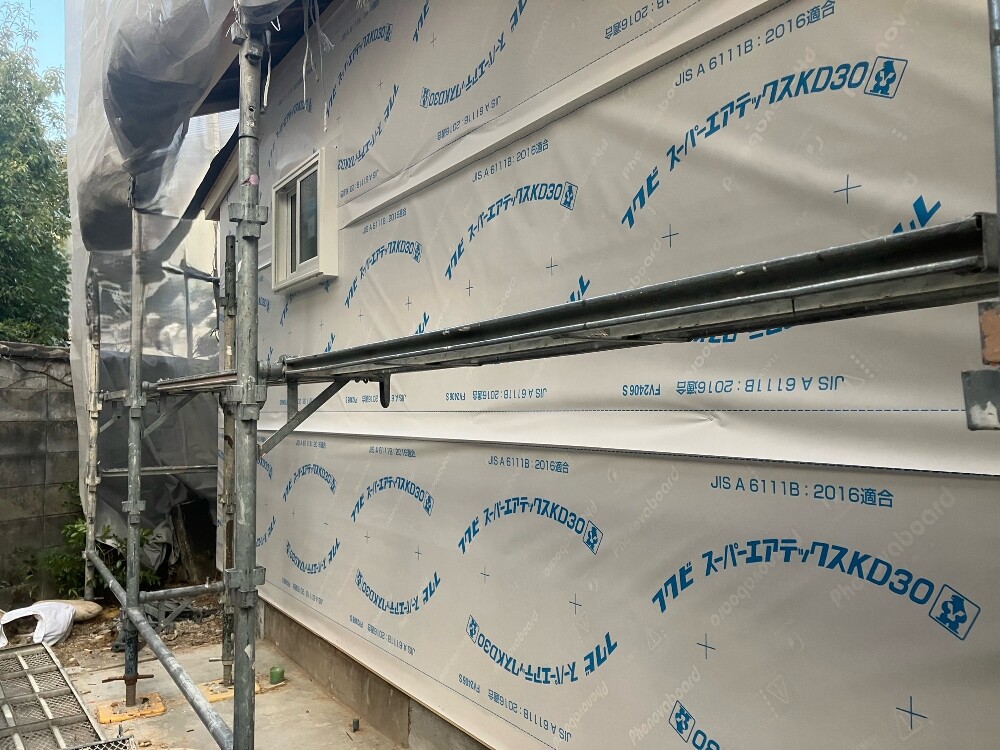

外壁下地を施工中です(三浦)
- 58. 2025年03月18日
-
外壁下地を施工中です(三浦)
- 59. 2025年03月18日
-
2階に檜の補強柱を建てています(三浦)
- 60. 2025年03月18日
-
外壁下地施工中(寺西)
- 61. 2025年03月17日
-
玄関軒天を施工しました(三浦)
- 62. 2025年03月17日
-
外壁下地や玄関軒天を施工しました(三浦)
- 63. 2025年03月17日
-

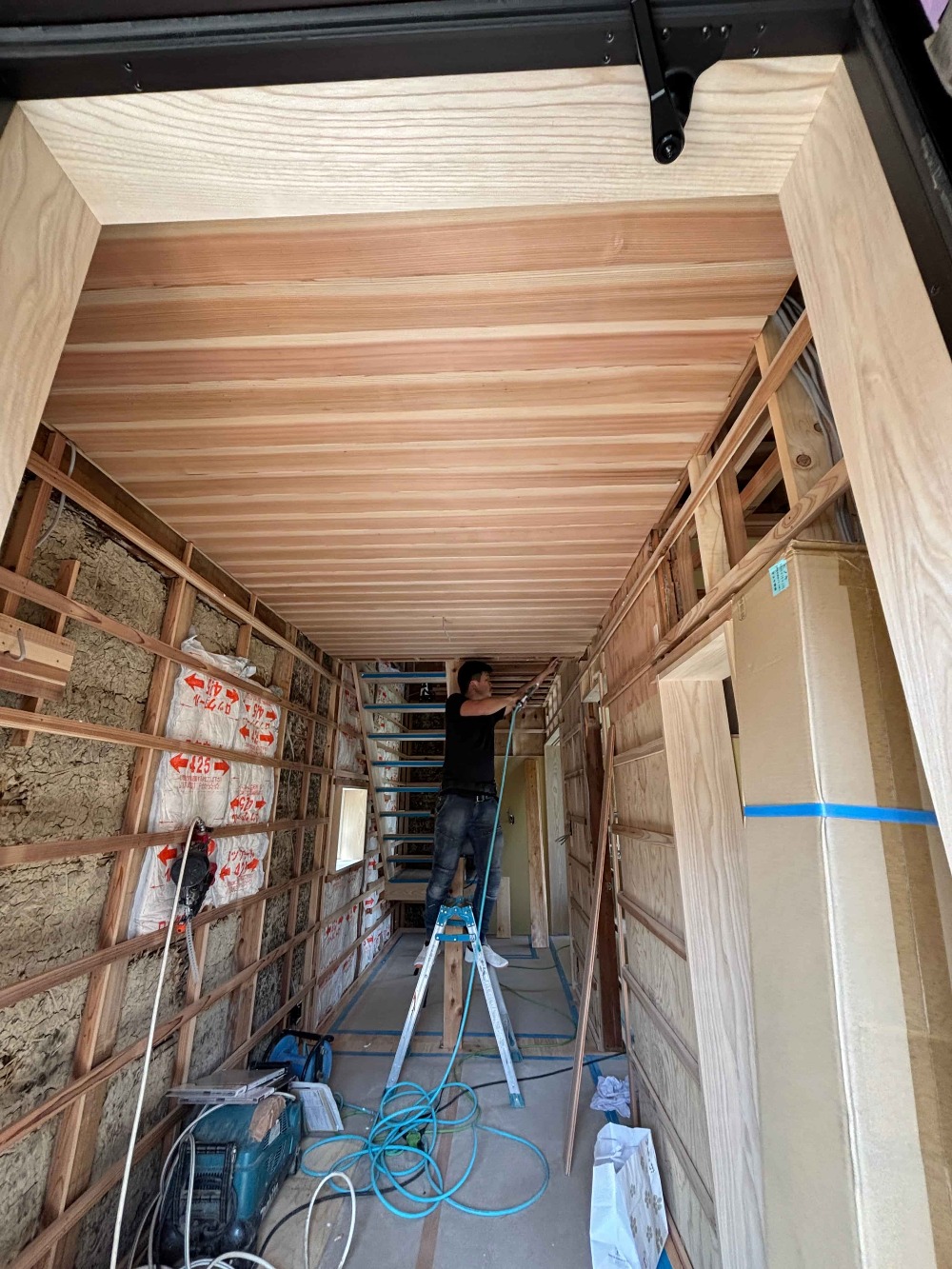

玄関の軒裏に杉羽目板施工中(寺西)
- 64. 2025年03月17日
-
雨漏りを防ぐため、サッシまわりには丁寧に防水処理を行っていきます(山本)
- 65. 2025年03月17日
-

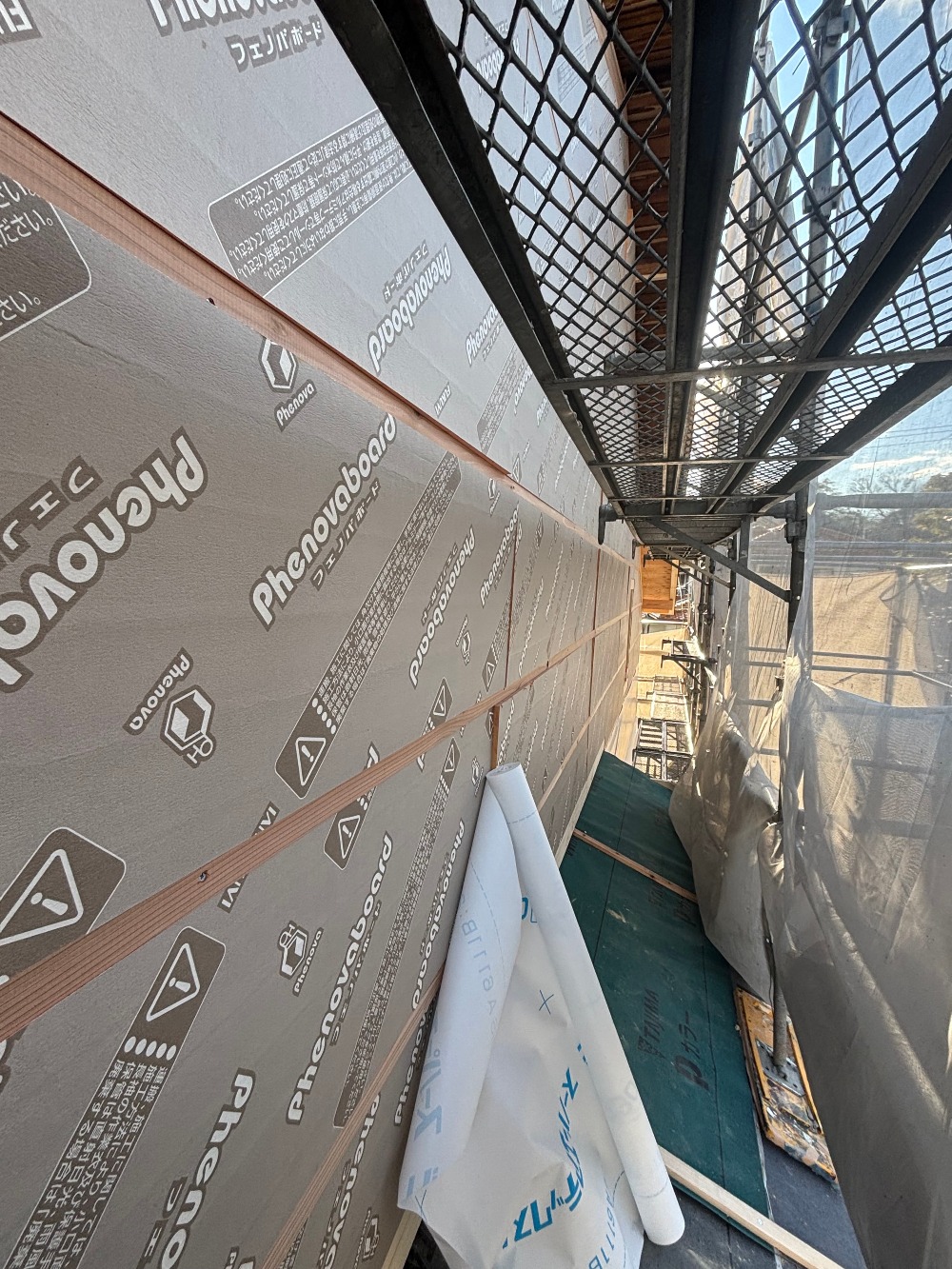

根太を施工したのち、床断熱材をしっかりと充填しています。断熱材を入れることで、冬場の底冷えを軽減し、快適な室内環境につながります(山本)
床断熱材をすき間なく充填。冷え込みを抑え、室内の快適性を高めていきます。お部屋が寒いという方は床下などに断熱材がきちんと施されていないかもしれません。
- 66. 2025年03月15日
-

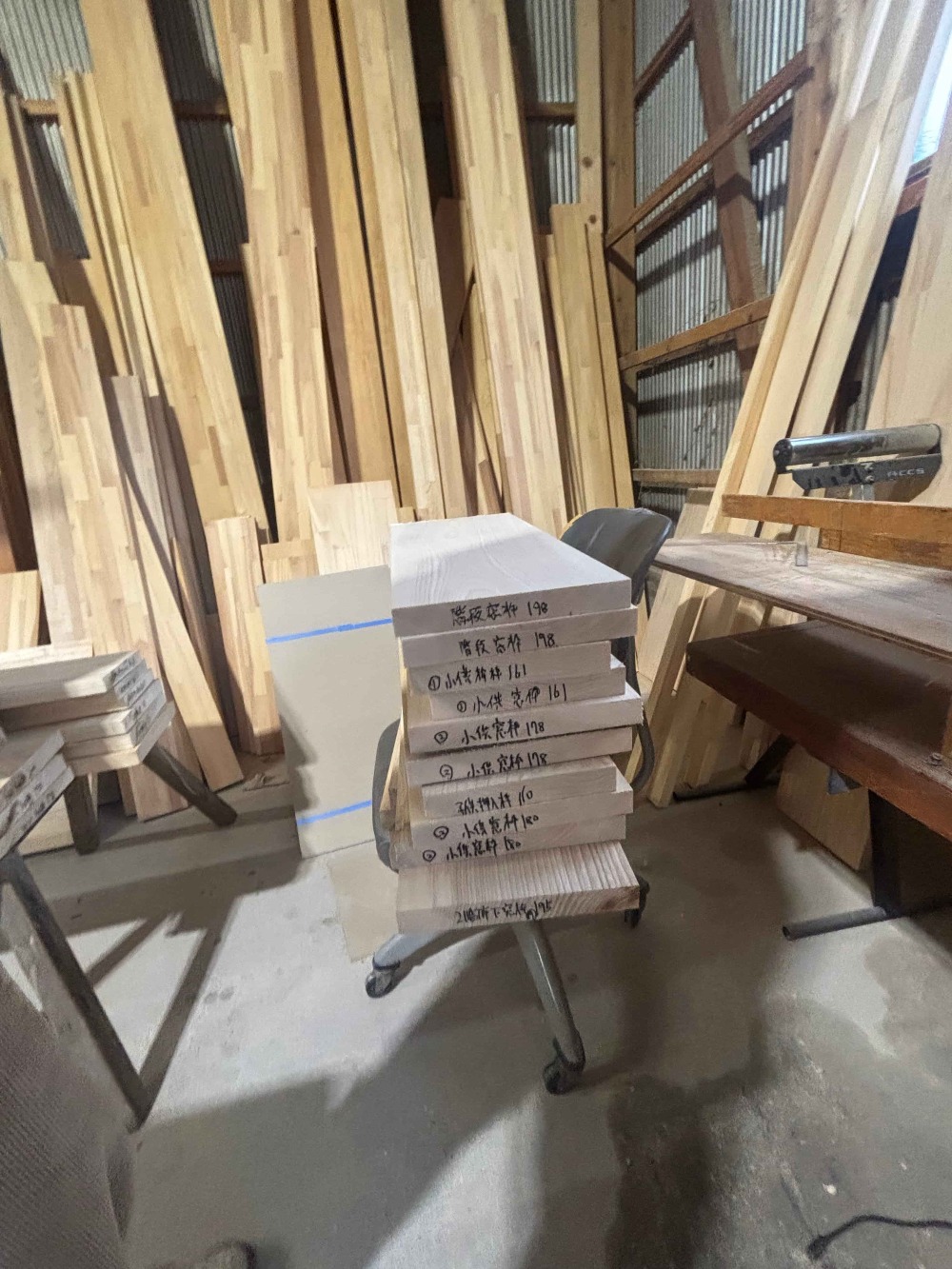

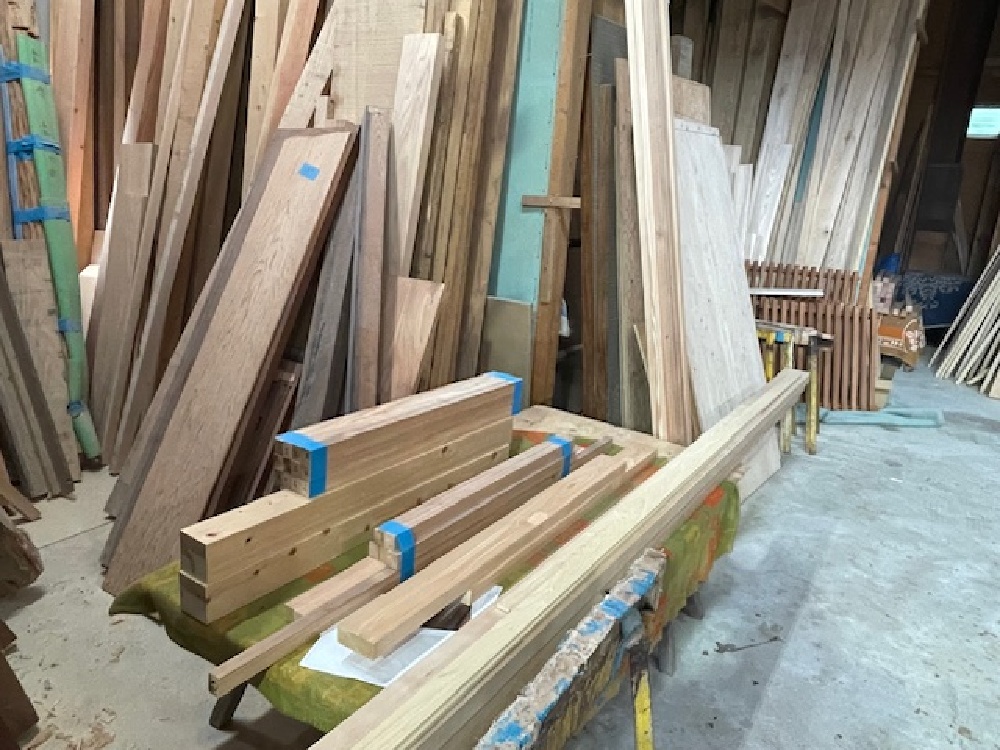

工場で見切り材の加工をしています(三浦)
- 67. 2025年03月15日
-
軒天貼りがおわりました(三浦)
- 68. 2025年03月15日
-
軒天施工中(寺西)
- 69. 2025年03月15日
-

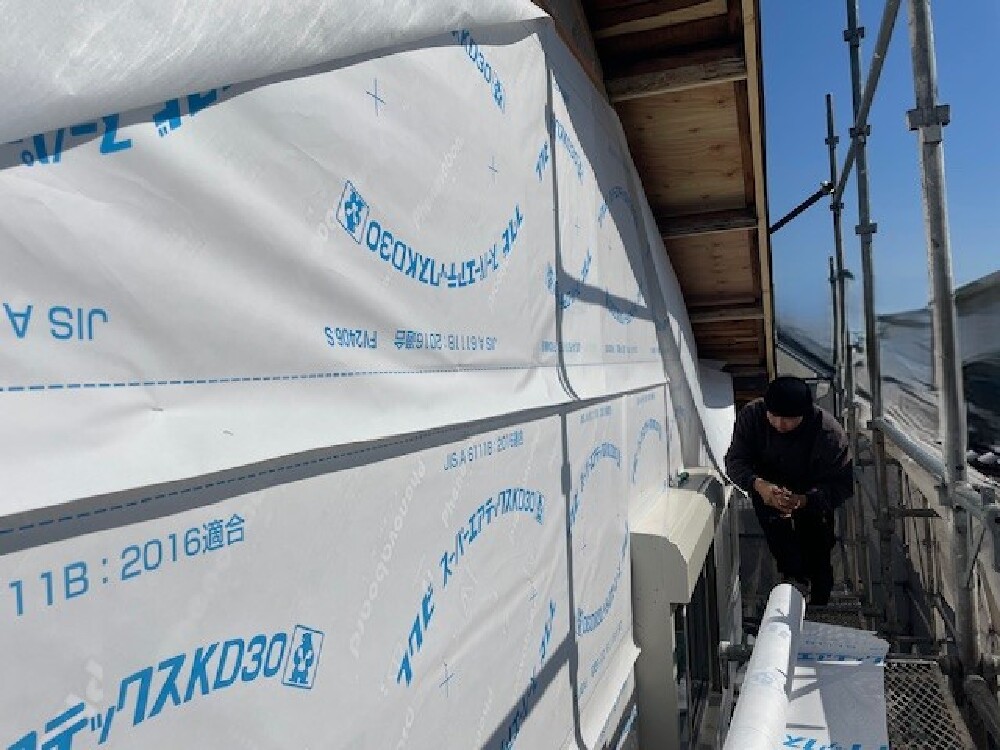

外部下地が終わったので 板金屋さんが下屋根の工事に入っています(白井)
- 70. 2025年03月15日
-
颯太君と寺やんは軒天工事です(白井)
- 71. 2025年03月15日
-
根太(床下地)まで完了したので 白蟻予防工事に松本君が登場です(白井)
- 72. 2025年03月15日
-
根太(床下地)まで完了です(白井)
- 73. 2025年03月15日
-
根太(床下地)まで完了したので 白蟻予防工事に松本君が登場です(白井)
- 74. 2025年03月15日
-
水道屋の茂ちゃん、ガス屋の葛島さんと配管経路等の打合せです(白井)
- 75. 2025年03月14日
-
軒天施工中(寺西)
- 76. 2025年03月14日
-
外部では引き続き軒天を貼り進めています(山本)
- 77. 2025年03月14日
-
床下地を進める担当大工の山ちゃん
- 78. 2025年03月13日
-
引き続き軒天を行いました(三浦)
- 79. 2025年03月13日
-
引き続き軒天を行いました(三浦)
- 80. 2025年03月13日
-
引き続き軒天を行いました(三浦)
- 81. 2025年03月13日
-
軒天下地施工中(寺西)
- 82. 2025年03月12日
-
軒天下地を組んでいます(三浦)
- 83. 2025年03月12日
-
軒天下地施工中(寺西)
- 84. 2025年03月12日
-
2階では寺やんと颯太君が梁磨きをしています(山本)
- 85. 2025年03月12日
-
桧の大引きを施工中です(山本)
- 86. 2025年03月12日
-
一階では山ちゃんが床下地、マサ君が配線工事 二階では、寺やん、颯太君が軒天下地進めて行きます。 現場は賑わっています(白井)
- 87. 2025年03月12日
-
一階では山ちゃんが床下地、マサ君が配線工事 二階では、寺やん、颯太君が軒天下地進めて行きます。 現場は賑わっています(白井)
- 88. 2025年03月12日
-
寺やん、颯太君が軒天下地進めて行きます。 現場は賑わっています(白井)
- 89. 2025年03月12日
-
一階では山ちゃんが床下地、マサ君が配線工事 二階では、寺やん、颯太君が軒天下地進めて行きます。 現場は賑わっています(白井)
- 90. 2025年03月12日
-
一階でマサ君が電気配線工事 をしています(白井)
- 91. 2025年03月12日
-
電気工事が入りました。
- 92. 2025年03月11日
-
梁磨きをおこないました(三浦)
- 93. 2025年03月11日
-
梁磨きをおこないました(三浦)
- 94. 2025年03月11日
-
梁磨きをおこないました(三浦)
- 95. 2025年03月11日
-
梁磨き中(寺西)
- 96. 2025年03月10日
-
透湿シート施工中(寺西)
- 97. 2025年03月10日
-
断熱をいれ透湿シートを貼っています(三浦)
- 98. 2025年03月10日
-
断熱をいれ透湿シートを貼っています(三浦)
- 99. 2025年03月05日
-
耐震補強を進めています(山本)
- 100. 2025年03月04日
-
柱の位置を変更するため、補強梁を新設しました(山本)
- 101. 2025年03月03日
-
補強のため、土台、柱を新設しています(山本)
- 102. 2025年02月28日
-
しっかりと断熱材を充填しています(山本)
- 103. 2025年02月28日
-
今日は電気配線工事の打合せです。 穴あけの位置等の確認をしています。(白井)
- 104. 2025年02月28日
-
今日は電気配線工事の打合せです。 穴あけの位置等の確認をしています(白井)
- 105. 2025年02月28日
-
サッシも取り付き、外部下地工事もあと少しです(白井)
- 106. 2025年02月26日
-
北面、断熱材、透湿シート施工しました(山本)
- 107. 2025年02月25日
-
待ちに待ったサッシが搬入されました 外部の気流止めを施しています(山本)
- 108. 2025年02月25日
-
外部の気流止めを施しています(山本)
- 109. 2025年02月25日
-
外部の気流止めを施しています(山本)
- 110. 2025年02月22日
-
南面外部下地完了しました(山本)
- 111. 2025年02月20日
-
新しい丸鋸を手に入れ作業も捗る山ちゃん。(白井)
- 112. 2025年02月19日
-
東面外部下地施工中です(山本)
- 113. 2025年02月18日
-
北面外部下地施工中です(山本)
- 114. 2025年02月17日
-
引き続き外壁下地を作成しています
- 115. 2025年02月15日
-
南面の壁下地に入りました 通りを確認しながら、サッシ廻りの下地を 施工していく山ちゃん(白井)
- 116. 2025年02月15日
-
南面の壁下地に入りました 通りを確認しながら、サッシ廻りの下地を 施工していく山ちゃん(白井)
- 117. 2025年02月15日
-
引き続き外部下地進行中です(山本)
- 118. 2025年02月14日
-
外壁下地を進めています
- 119. 2025年02月12日
-
大屋根の横葺、ほぼ完成です 寒い中、ありがとうございます(山本)
- 120. 2025年02月10日
-
引き続き外壁下地をおこないました(三浦)
- 121. 2025年02月10日
-
引き続き外壁下地をおこないました(三浦)
- 122. 2025年02月07日
-
引き続き外壁下地をおこなっています(三浦)
- 123. 2025年02月07日
-
引き続き外壁下地をおこなっています(三浦)
- 124. 2025年02月07日
-
外部の建て起こしを直しながら進めています(山本)
- 125. 2025年02月07日
-
お客様にご提案するための柿渋カラーサンプル。一度塗りと二度塗りで色味の変化が楽しめます。
- 126. 2025年02月07日
-
柿渋カラーサンプル。一度塗りと二度塗りで色味の変化が楽しめます。
- 127. 2025年02月07日
-
お客様にご提案するための柿渋カラーサンプルを準備しています。
- 128. 2025年02月07日
-
お客様にご提案するための柿渋カラーサンプルを準備しています。
- 129. 2025年02月06日
-
外壁下地を進めています 建て起こしを直しながらなので手間がかかります(三浦)
- 130. 2025年02月06日
-
補強についての打合せを重ねています
- 131. 2025年02月06日
-
補強についての打合せを重ねています
- 132. 2025年02月05日
-
耐震補強のための構造用合板を貼っています(山本)
- 133. 2025年02月05日
-
耐力壁などを施行しています(三浦)
- 134. 2025年02月04日
-
板金工事の山口君が今日から本格的に開始です(白井)
- 135. 2025年02月04日
-
既存の筋交いにも新たに金物を取付けていきます(白井)
- 136. 2025年02月04日
-
化粧火打ちを納める山ちゃん(白井)
- 137. 2025年02月04日
-
化粧火打ちを納める山ちゃん(白井)
- 138. 2025年02月04日
-
古くて強度の低い金物を新しい金物に交換しています。 颯太君が、取り外し作業に苦戦しています。(白井)
- 139. 2025年02月04日
-
古くて強度の低い金物を新しい金物に交換しています(白井)
- 140. 2025年02月04日
-
屋根工事進行中。丘の頂点に立つ白井君
- 141. 2025年02月04日
-
桧で軸組を組んでいます(山本)
- 142. 2025年02月04日
-
サッシ開口下地などの作業をしました(山本)
- 143. 2025年02月04日
-
古い羽子板を新しく付け替えました(三浦)
- 144. 2025年02月04日
-
古い羽子板を新しく付け替えました(三浦)
- 145. 2025年02月04日
-
順調に進んでいます。(白井)
- 146. 2025年02月04日
-
墨付けをしていく颯太君。順調に進んでいます。(白井)
- 147. 2025年02月04日
-
玄関屋根の勾配を確認し、墨付けをしていく颯太君(白井)
- 148. 2025年02月03日
-
土台と基礎をしっかりとボルトで固定していきます(三浦)
- 149. 2025年01月31日
-

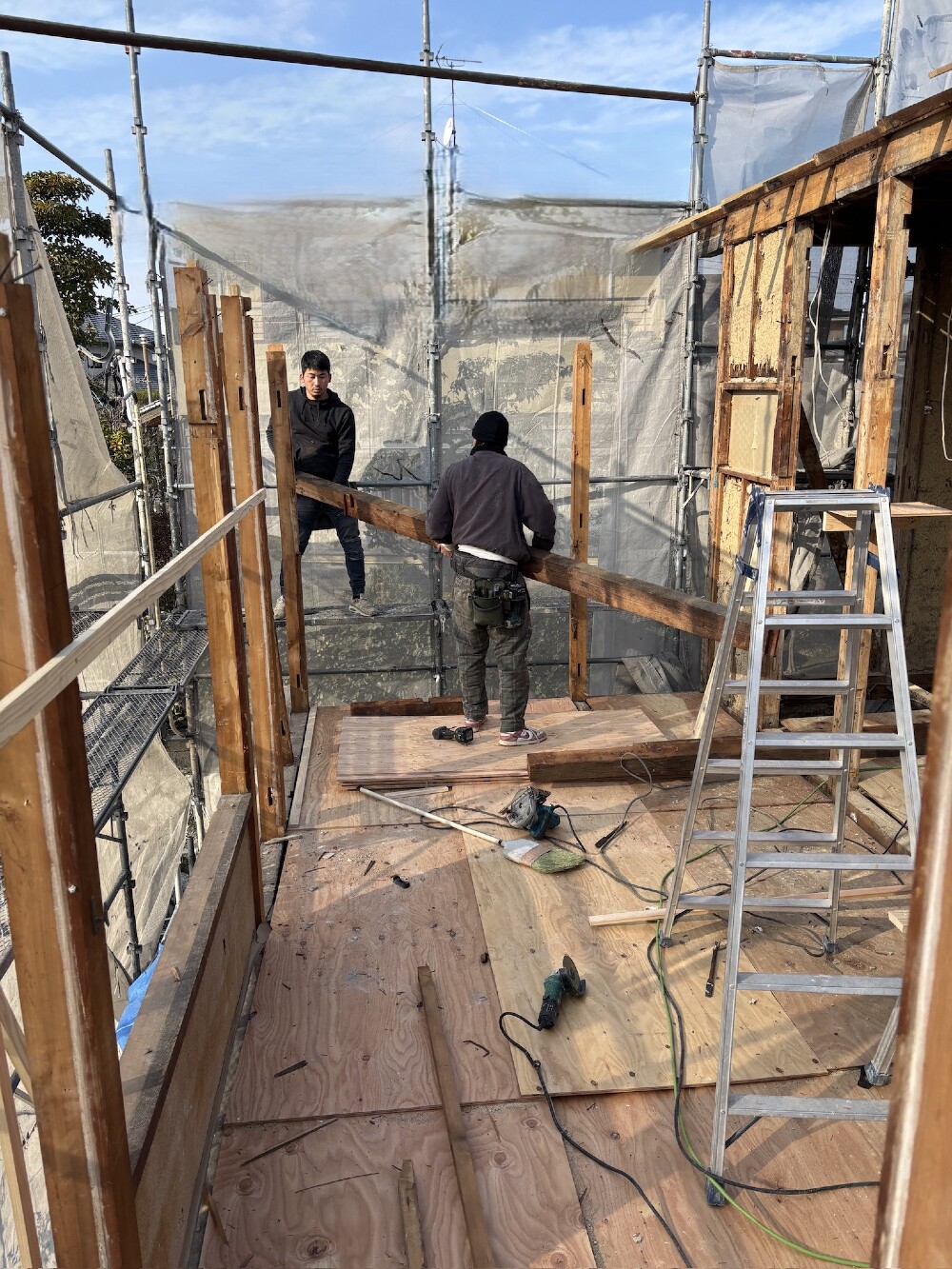

建込をしています(三浦)
- 150. 2025年01月31日
-
キッチン部を建て込みしていく山ちゃん(白井)
- 151. 2025年01月31日
-
既設基礎にアンカーボルトが足らないので、電動ドリルと振動ドリルを使用しアンカーボルト追加施工していく颯太君(白井)
- 152. 2025年01月31日
-
既設基礎にアンカーボルトが足らないので、電動ドリルと振動ドリルを使用しアンカーボルト追加施工していく颯太君(白井)
- 153. 2025年01月31日
-
桧材を刻む山ちゃん(白井)
- 154. 2025年01月31日
-
金物取付の颯太君(白井)
- 155. 2025年01月31日
-
松美シートも設置しました(白井)
- 156. 2025年01月30日
-
腐った土台を新しい桧の土台に取替しました(三浦)
- 157. 2025年01月30日
-
腐った土台を新しい桧の土台に取替しました(三浦)
- 158. 2025年01月30日
-
腐食していた土台を新しく替えました(山本)
- 159. 2025年01月30日
-
腐食していた土台を新しく替えました(山本)
- 160. 2025年01月30日
-
構造用合板施工中です(山本)
- 161. 2025年01月29日
-

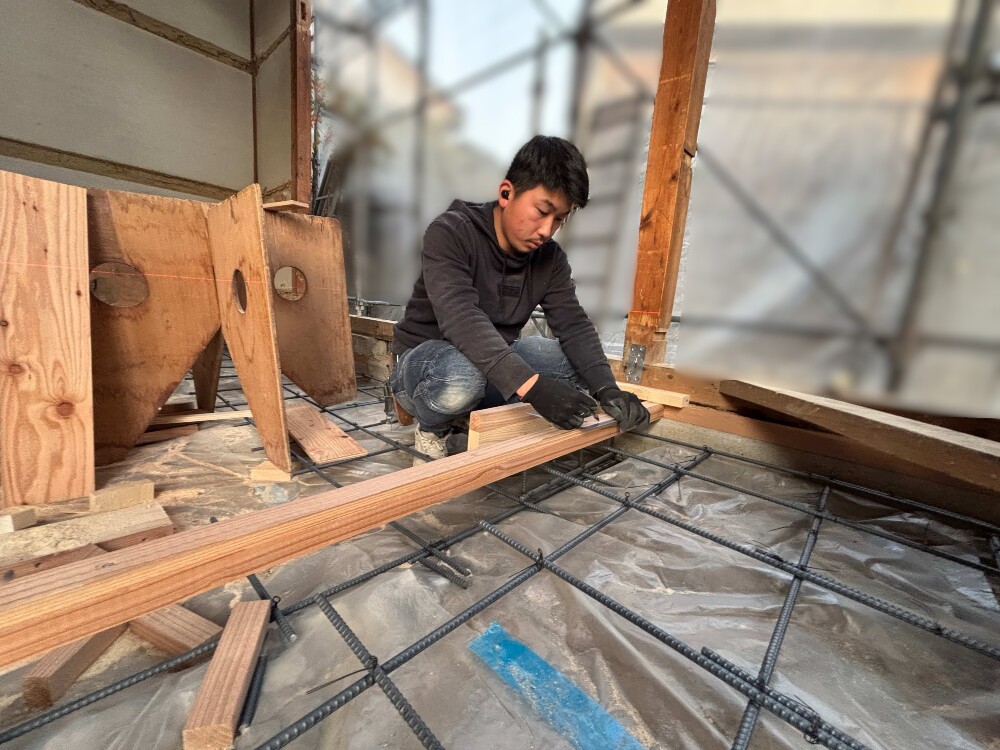

生コンクリート打設工事コンクリート均し中
- 162. 2025年01月29日
-
コンクリートまみれの颯太君 頑張った証しです…(白井)
- 163. 2025年01月28日
-
基礎のコンクリート打ちを行いました(三浦)
- 164. 2025年01月28日
-
今日は生コン打設日です。 ポンプ屋さん2人、山ちゃん、颯太君、福田さん 5人体制での打設。 ドンドン打ち込んでいきます(白井)
- 165. 2025年01月28日
-
今日は生コン打設日です。 ポンプ屋さん2人、山ちゃん、颯太君、福田さん 5人体制での打設。 ドンドン打ち込んでいきます(白井)
- 166. 2025年01月28日
-
今日は生コン打設日です。 ポンプ屋さん2人、山ちゃん、颯太君、福田さん 5人体制での打設。 ドンドン打ち込んでいきます(白井)
- 167. 2025年01月28日
-
今日は生コン打設日です。 ポンプ屋さん2人、山ちゃん、颯太君、福田さん 5人体制での打設。 ドンドン打ち込んでいきます(白井)
- 168. 2025年01月28日
-
今日は生コン打設日です。 ポンプ屋さん2人、山ちゃん、颯太君、福田さん 5人体制での打設。 ドンドン打ち込んでいきます(白井)
- 169. 2025年01月28日
-
トンボを使用し天端をならしていく颯太君(白井)
- 170. 2025年01月28日
-
コンクリート均しをする石田さん
- 171. 2025年01月27日
-
いよいよ明日は土間打ちです(三浦)
- 172. 2025年01月25日
-
型枠を組みました(三浦)
- 173. 2025年01月24日
-
基礎が無い部分に、立上りを造っていきます(山本)
- 174. 2025年01月24日
-

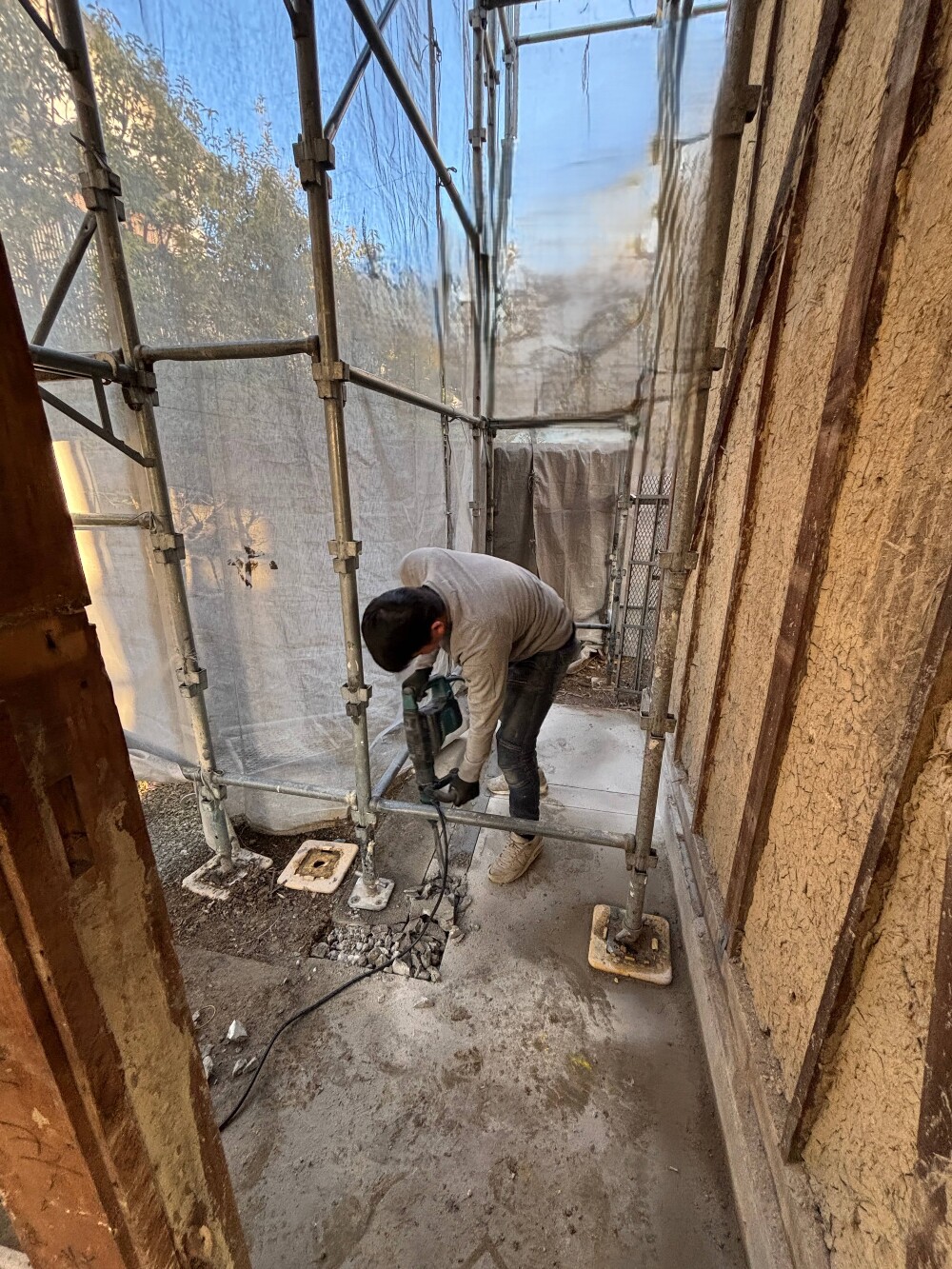

斫りなどをおこないました(三浦)
- 175. 2025年01月24日
-
墨付け、刻みを進めています。 桧の柱です(山本)
- 176. 2025年01月23日
-
型枠を組みました(三浦)
- 177. 2025年01月23日
-
引き続き型枠施工中です(山本)
- 178. 2025年01月23日
-
鉄筋施工も終わり 基礎準備最終段階です。 立上り部の型枠を製作していきます。 来週、打設予定です(白井)
- 179. 2025年01月23日
-
鉄筋施工も終わり 基礎準備最終段階です。 立上り部の型枠を製作していきます。 来週、打設予定です(白井)
- 180. 2025年01月23日
-
鉄筋施工も終わり 基礎準備最終段階です。 立上り部の型枠を製作していきます。 来週、打設予定です(白井)
- 181. 2025年01月23日
-
鉄筋施工も終わり 基礎準備最終段階です。 立上り部の型枠を製作していきます。 来週、打設予定です(白井)
- 182. 2025年01月22日
-
基礎準備、真っ最中です。 鉄筋を加工、結束していく颯太君(白井)
- 183. 2025年01月22日
-
基礎準備、真っ最中です。斫る山ちゃん(白井)
- 184. 2025年01月22日
-
引き続き鉄筋を組みました(三浦)
- 185. 2025年01月22日
-
床下からの湿気を防ぐ為 防湿シートを敷設していきます(白井)
- 186. 2025年01月22日
-
床下からの湿気を防ぐ為 防湿シートを敷設していきます(白井)
- 187. 2025年01月21日
-
引き続き鉄筋を組みました(三浦)
- 188. 2025年01月21日
-
引き続き鉄筋、型枠を組んでいます(山本)
- 189. 2025年01月21日
-
基礎準備、真っ最中です。 鉄筋を加工、結束していく颯太君(白井)
- 190. 2025年01月21日
-
基礎準備、真っ最中です。 鉄筋を加工、結束していく颯太君(白井)
- 191. 2025年01月21日
-
基礎準備、真っ最中です。 鉄筋を加工、結束していく颯太君(白井)
- 192. 2025年01月20日
-
今日から鉄筋を組み始めました(山本)
- 193. 2025年01月17日
-
土間打ちのための準備を進めています(三浦)
- 194. 2025年01月17日
-
屋根工事が一段落したので 基礎工事に取り掛かりました。 差し筋の墨出しする山ちゃん
- 195. 2025年01月17日
-
屋根工事が一段落したので 基礎工事に取り掛かりました。転圧する颯太君。
- 196. 2025年01月16日
-
大屋根の作業が今日で終わりました(三浦)
- 197. 2025年01月16日
-
大屋根の作業が今日で終わりました(三浦)
- 198. 2025年01月16日
-
大屋根の作業が今日で終わりました(三浦)
- 199. 2025年01月16日
-
屋根の形状が変わるので新しく桁などを入れました(山本)
- 200. 2025年01月16日
-
屋根の延長工事が完了しました(山本)
- 201. 2025年01月15日
-
南面の下屋根まで完了しました(白井)
- 202. 2025年01月15日
-
引き続き屋根延長工事です。 今日も山、颯太コンビで頑張っています(白井)
- 203. 2025年01月15日
-
引き続き屋根延長工事です。 今日も山、颯太コンビで頑張っています(白井)
- 204. 2025年01月15日
-
桁を繋ぐ為、既存の桁を加工する颯太君。 段々と形になっていきます(白井)
- 205. 2025年01月15日
-
桁を繋ぐ為、既存の桁を加工する颯太君。 刻む山ちゃん。 段々と形になっていきます(白井)
- 206. 2025年01月15日
-
桁を繋ぐ為、既存の桁を加工する颯太君。 刻む山ちゃん。 段々と形になっていきます(白井)
- 207. 2025年01月14日
-
屋根改修の工事に取り掛かっています
- 208. 2025年01月14日
-
大屋根形状変更のための準備を進めています(山本)
- 209. 2025年01月14日
-
下屋、大屋根を改修しています(三浦)
- 210. 2025年01月14日
-
下屋、大屋根を改修しています(三浦)
- 211. 2025年01月14日
-
下屋、大屋根を改修しています(三浦)
- 212. 2025年01月14日
-
屋根延長工事の為 間竿を使い墨付けする山ちゃん(白井)
- 213. 2025年01月14日
-
屋根延長工事の為 間竿を使い墨付けする山ちゃん。
- 214. 2025年01月14日
-
墨付けしている梁を納める為の仕口を 作って行く颯太君(白井)
- 215. 2025年01月14日
-
墨付けしている梁を納める為の仕口を 作って行く颯太君(白井)
- 216. 2025年01月14日
-
南面の下屋根まで完了しました(白井)
- 217. 2025年01月14日
-
南面の下屋根まで完了しました(白井)
- 218. 2025年01月09日
-
各所、金物の取り付けを行いました(三浦)
- 219. 2024年12月25日
-
引き続き3人で屋根工事進行中です(山本)
- 220. 2024年12月24日
-
下屋下地施工中(寺西)
- 221. 2024年12月24日
-
大屋根工事も一段落 下屋根に突入しました 寺やんと鼻隠し、破風を取付けました。 みんな各々寒空の下、頑張っています(白井)
- 222. 2024年12月24日
-
大屋根工事も一段落 下屋根に突入しました 寺やんと鼻隠し、破風を取付けました。 みんな各々寒空の下、頑張っています(白井)
- 223. 2024年12月24日
-
大屋根工事も一段落 下屋根に突入しました 寺やんと鼻隠し、破風を取付けました。 みんな各々寒空の下、頑張っています(白井)
- 224. 2024年12月24日
-
大屋根工事も一段落 下屋根に突入しました 寺やんと鼻隠し、破風を取付けました。 みんな各々寒空の下、頑張っています(白井)
- 225. 2024年12月24日
-
大屋根はルーフィングまで完了。 これで雨が降っても大丈夫です(白井)

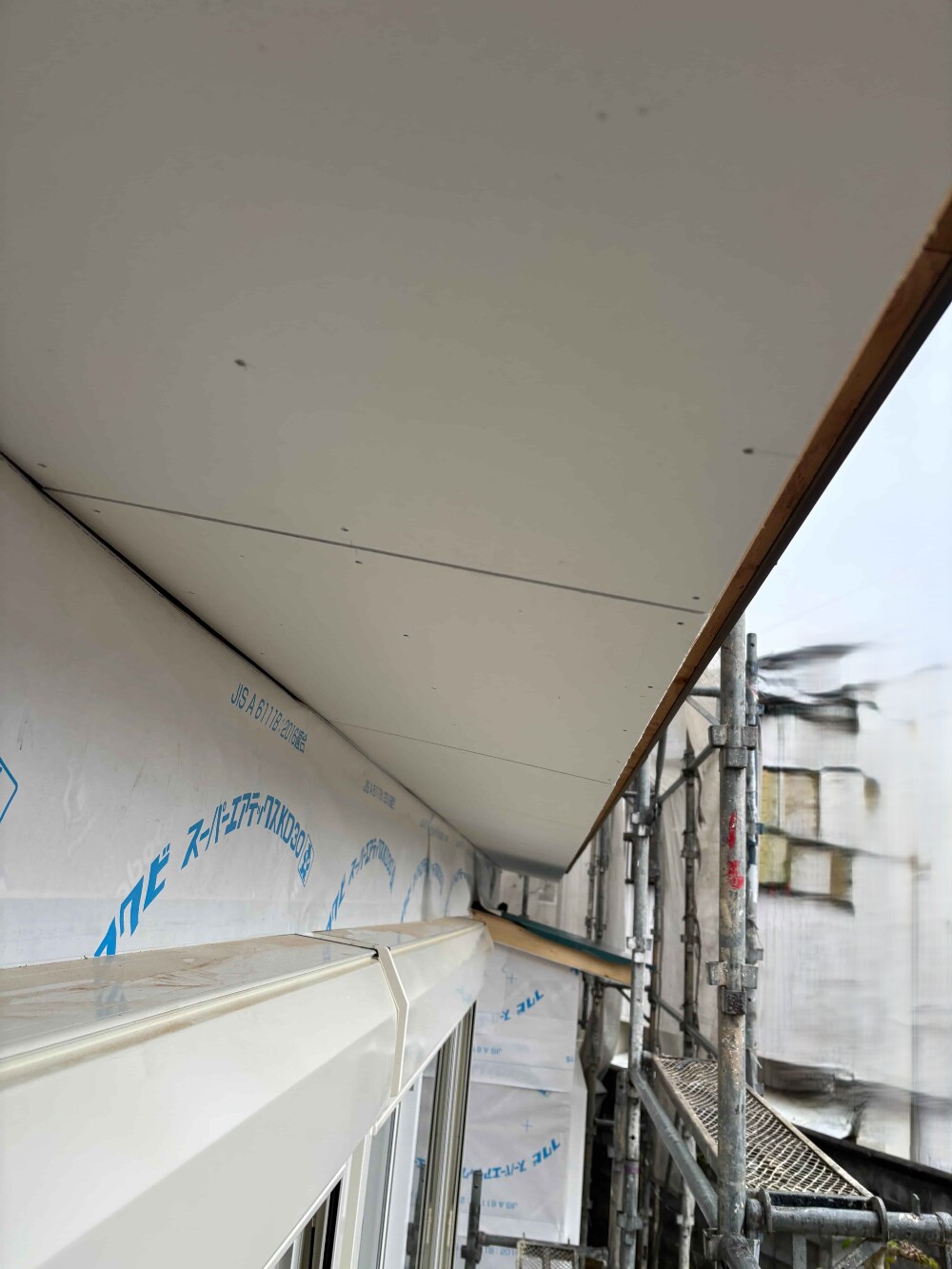

- 226. 2024年12月24日
-
大屋根はルーフィングまで完了。 これで雨が降っても大丈夫です(白井)
- 227. 2024年12月24日
-
大屋根はルーフィングまで完了。 これで雨が降っても大丈夫です(白井)
- 228. 2024年12月24日
-

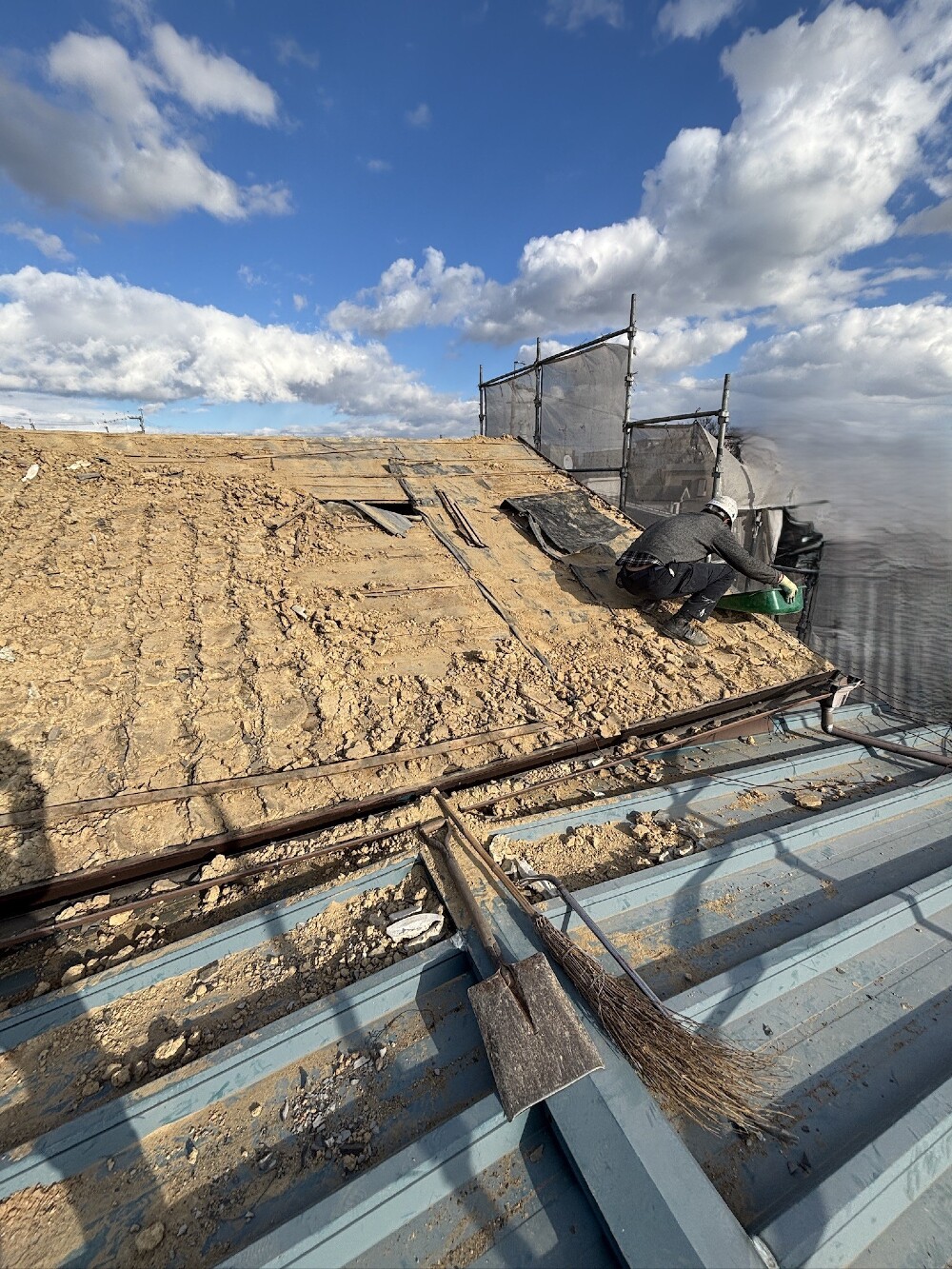

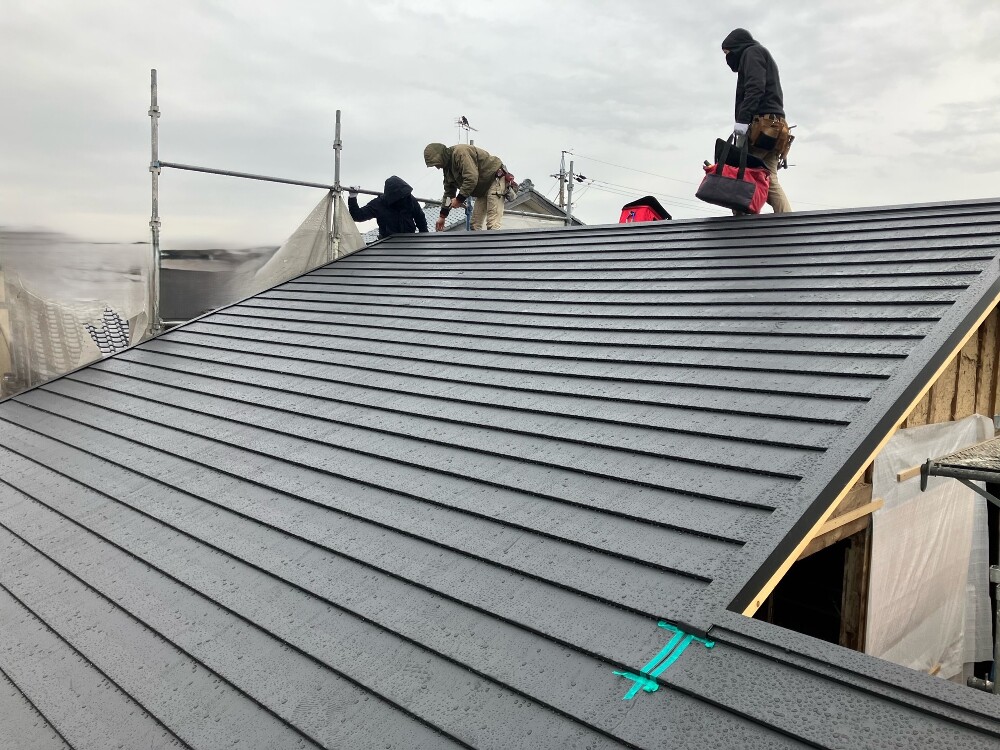

屋根工事進行中です(三浦)
- 229. 2024年12月24日
-
屋根工事進行中です(三浦)
- 230. 2024年12月24日
-
屋根工事進行中です(三浦)
- 231. 2024年12月23日
-
大屋根下地施工中です(山本)
- 232. 2024年12月23日
-
屋根下地施工中(寺西)
- 233. 2024年12月23日
-
屋根下地を施工しています(三浦)
- 234. 2024年12月23日
-
屋根の改修工事に取り掛かりました
マツミの社員大工勢ぞろいです。
- 235. 2024年12月23日
-

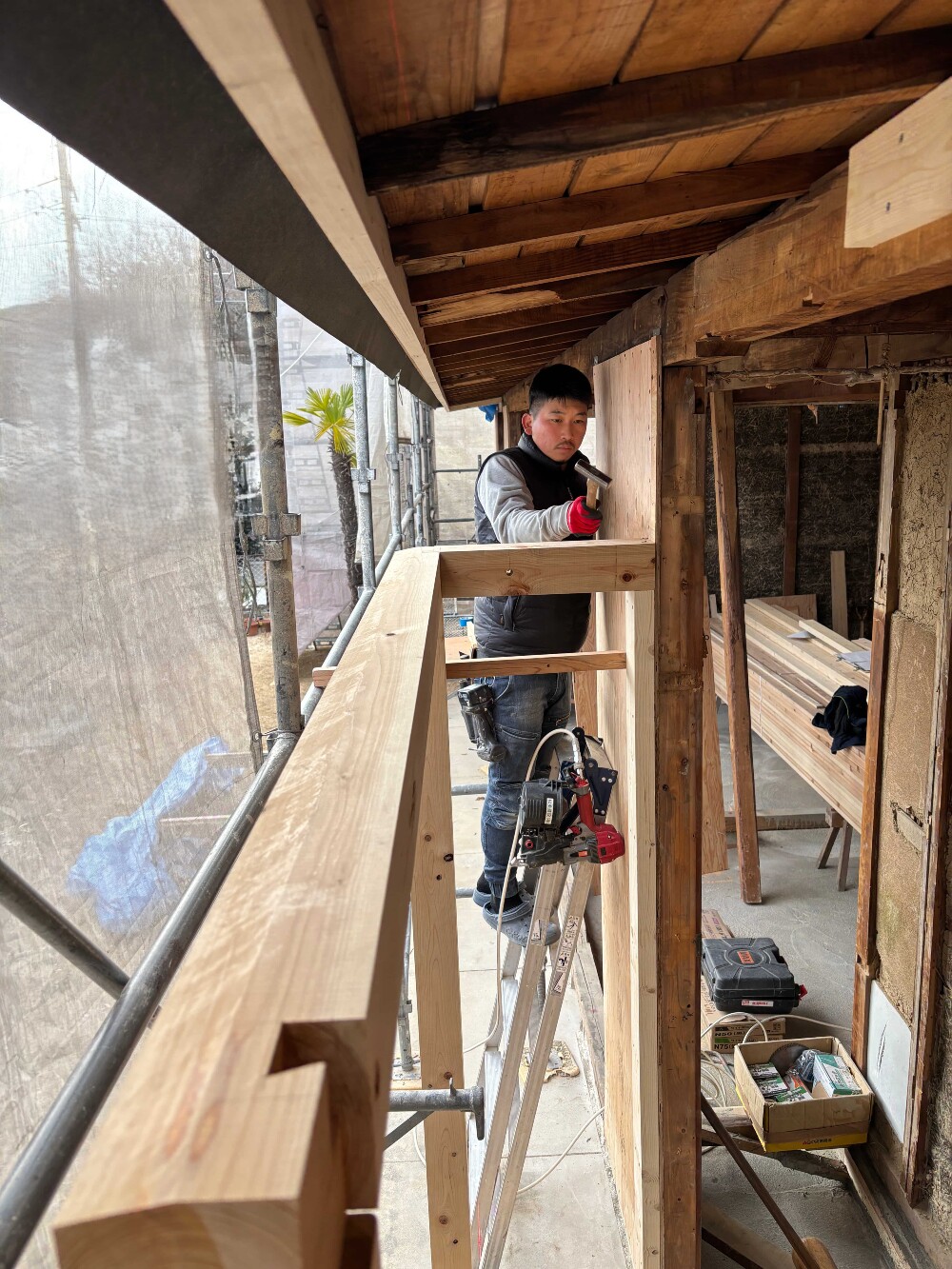

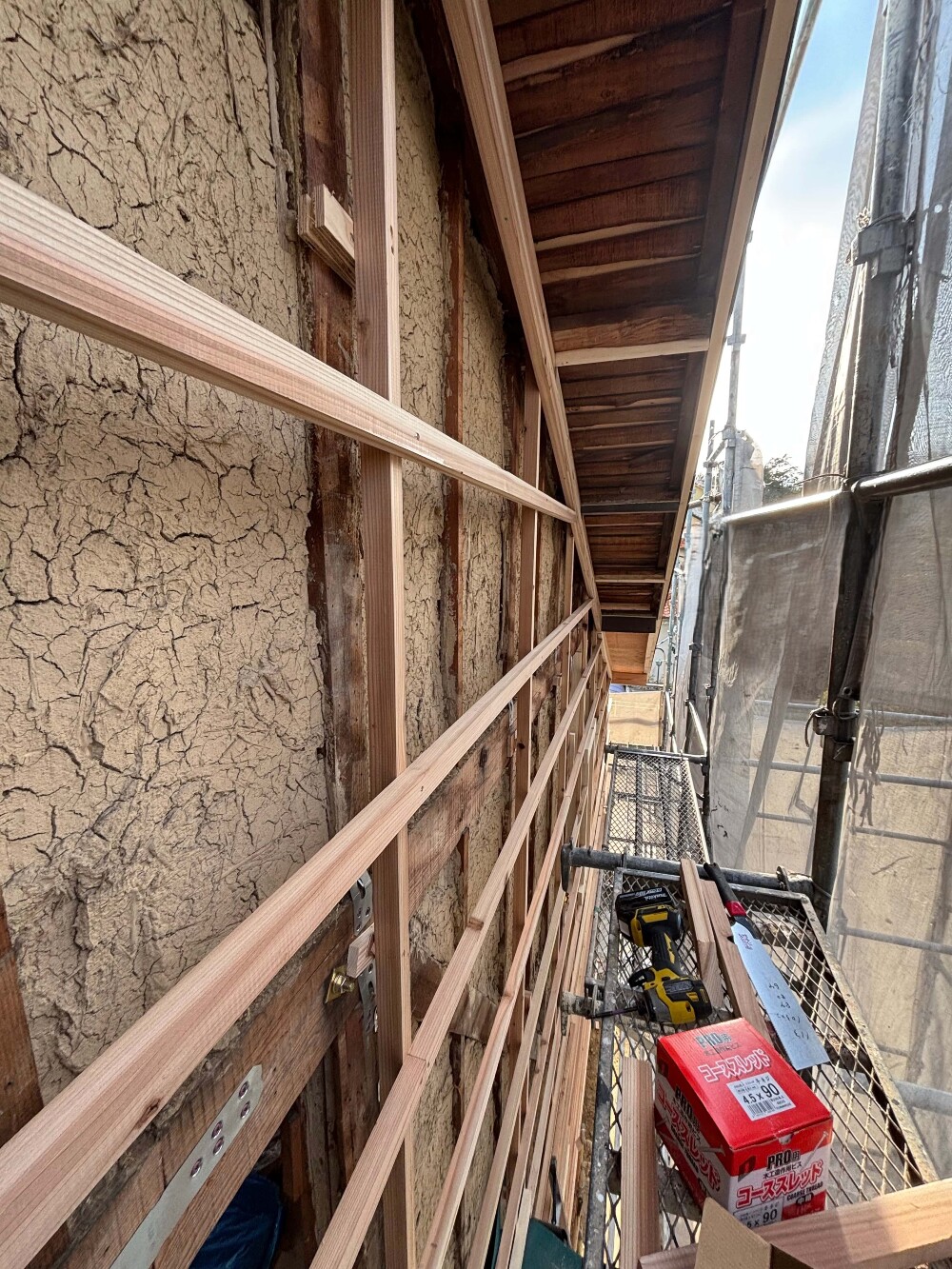

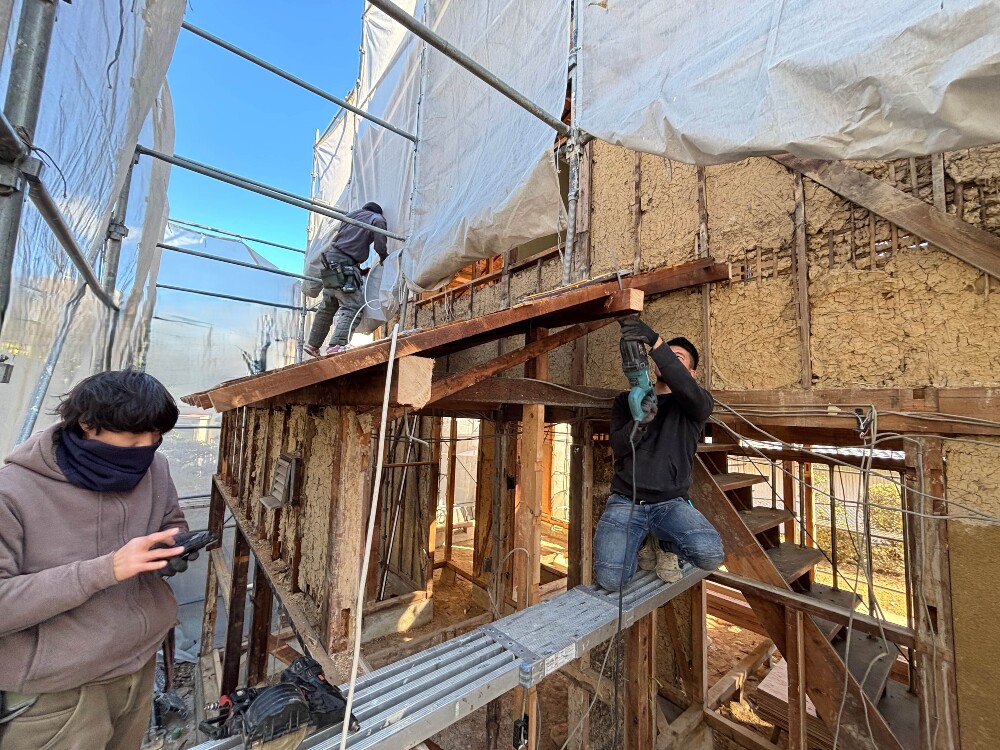

大屋根工事が始まりました。 傷んでいた破風板を修復し、正確な位置に取り付けていきます。この作業はかなり大切な工程です。(白井)
- 236. 2024年12月23日
-

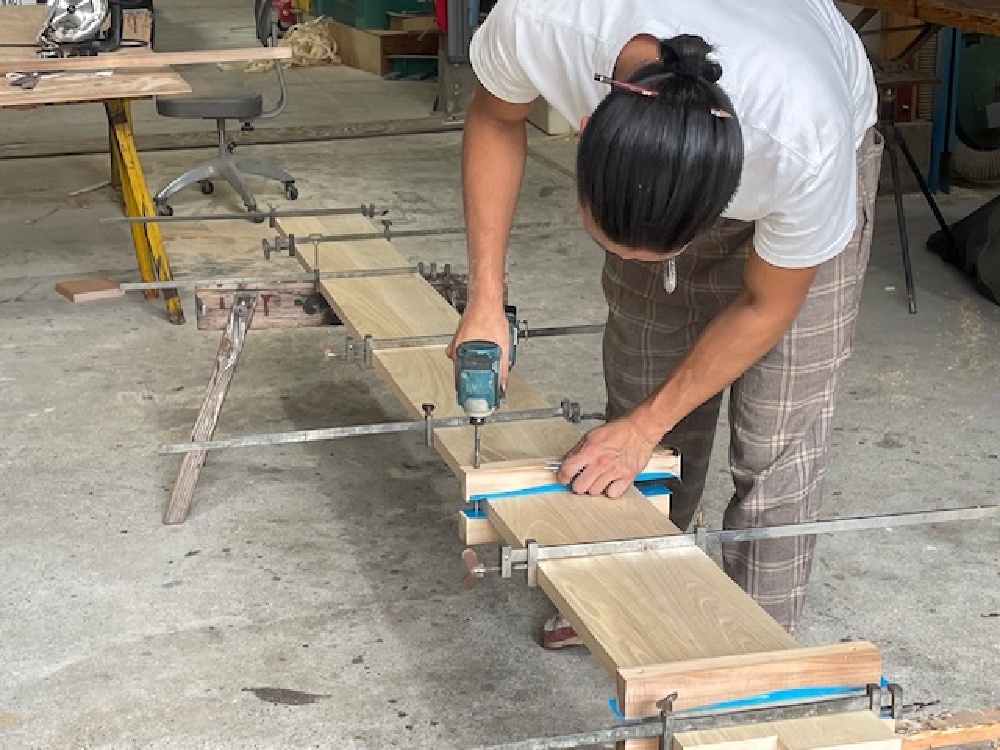

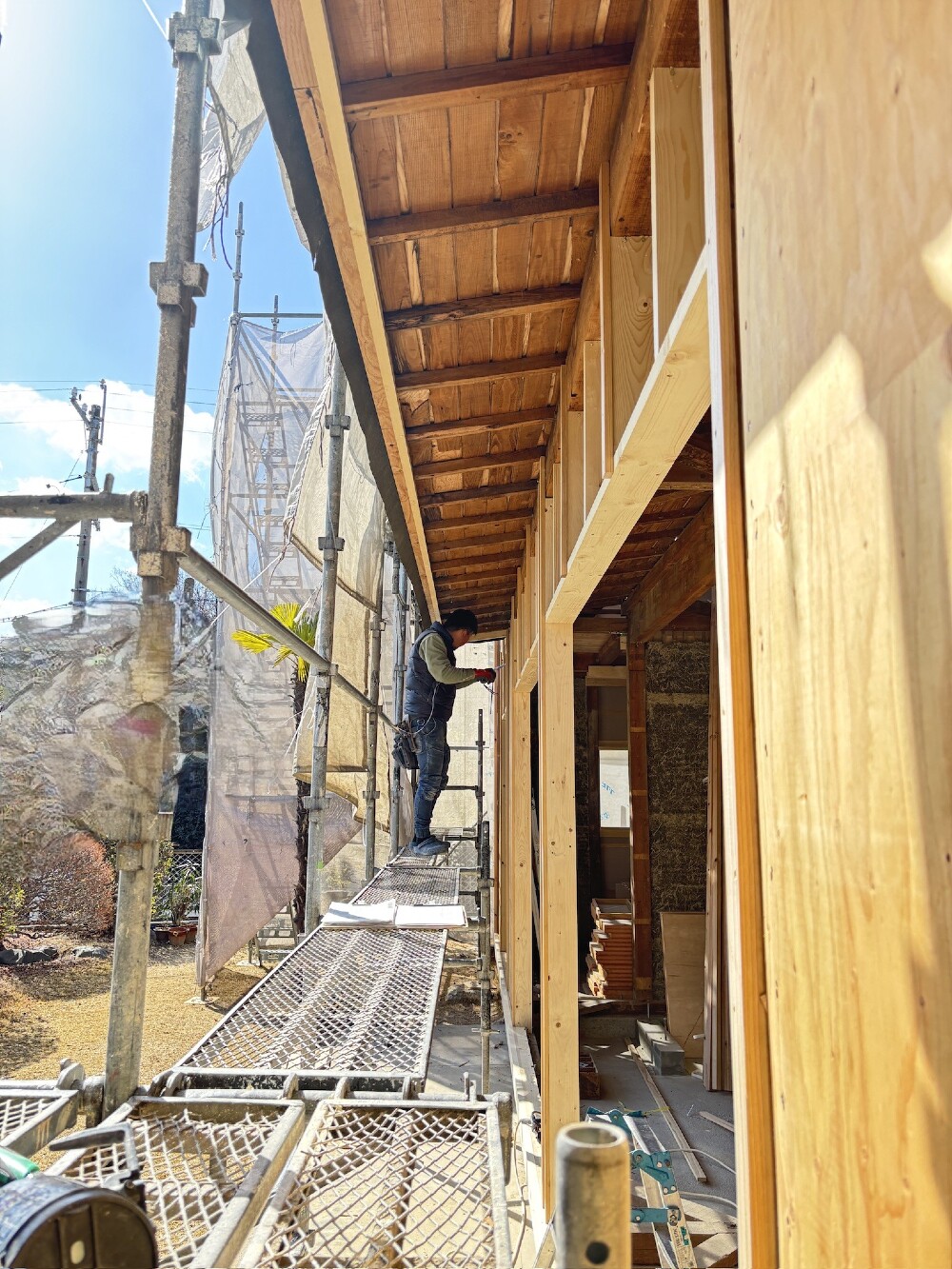

山ちゃんが内部で材料をカットし、寺やんと颯太君が手際よく仕上げていきます。チームワークが光る作業です(白井)
- 237. 2024年12月11日
-

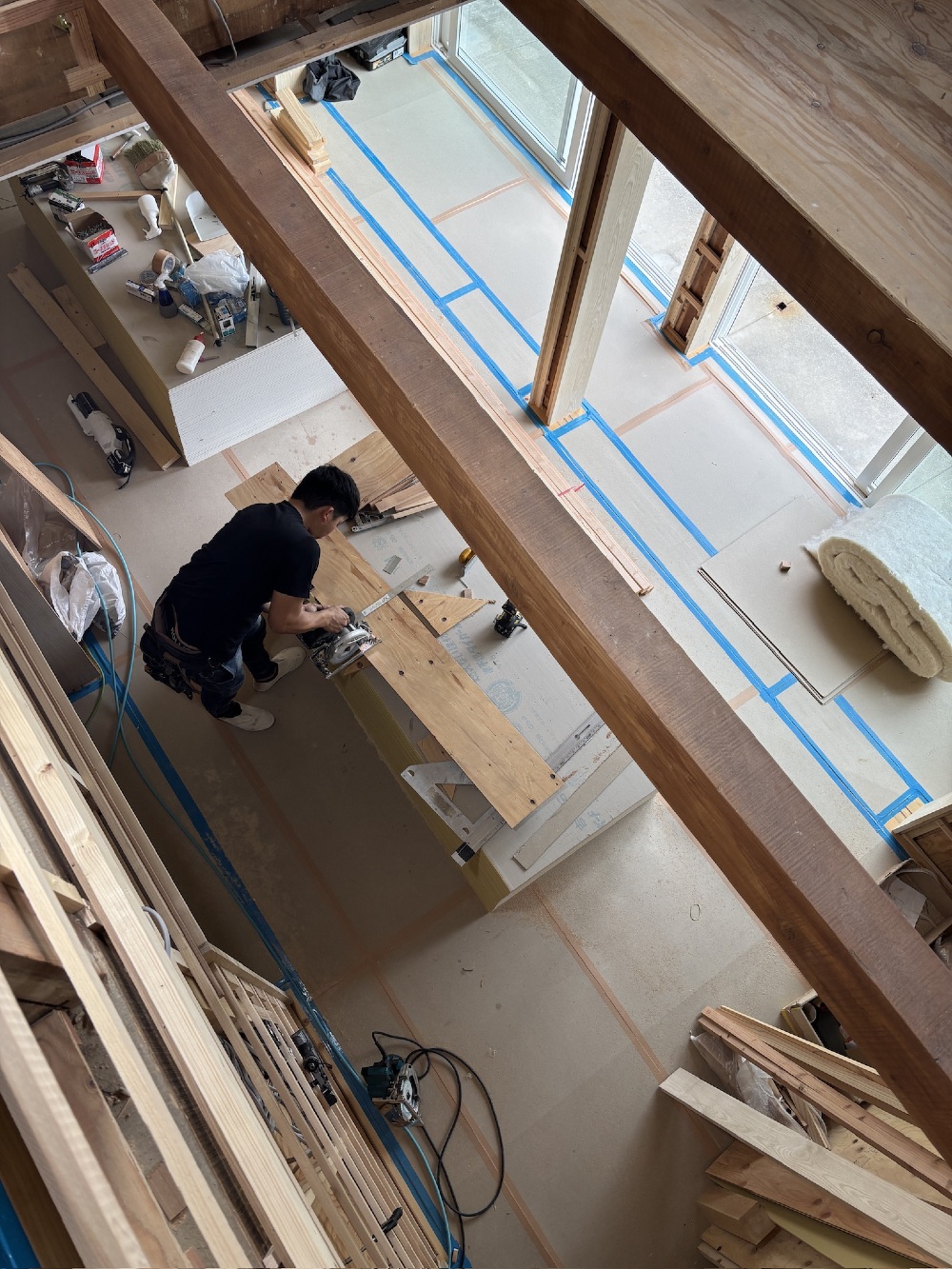

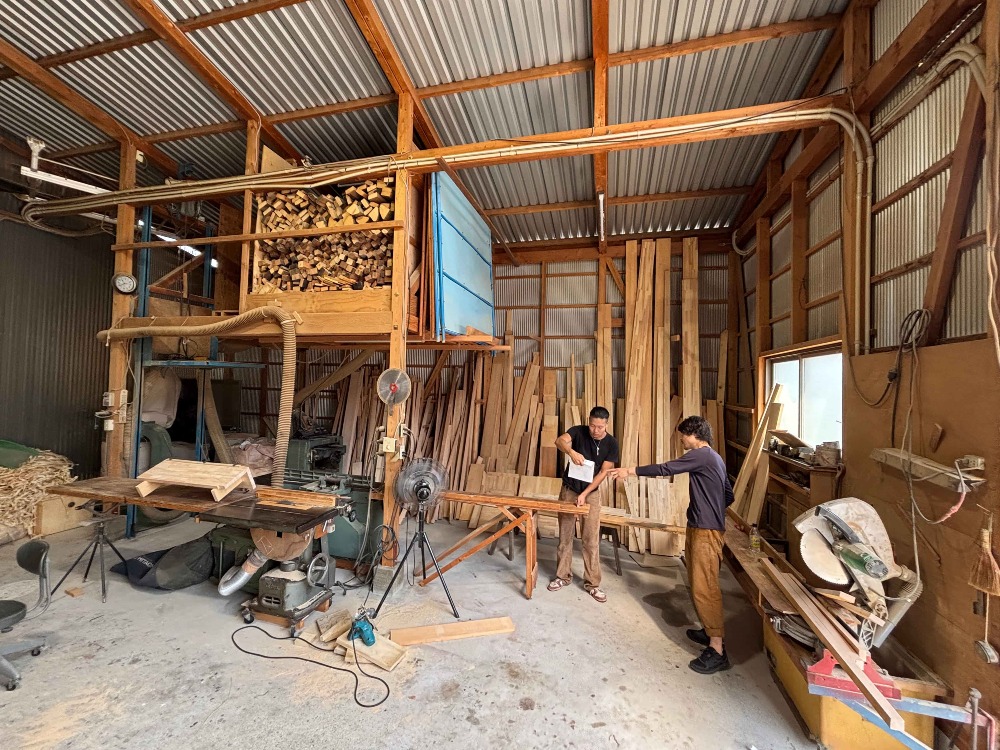

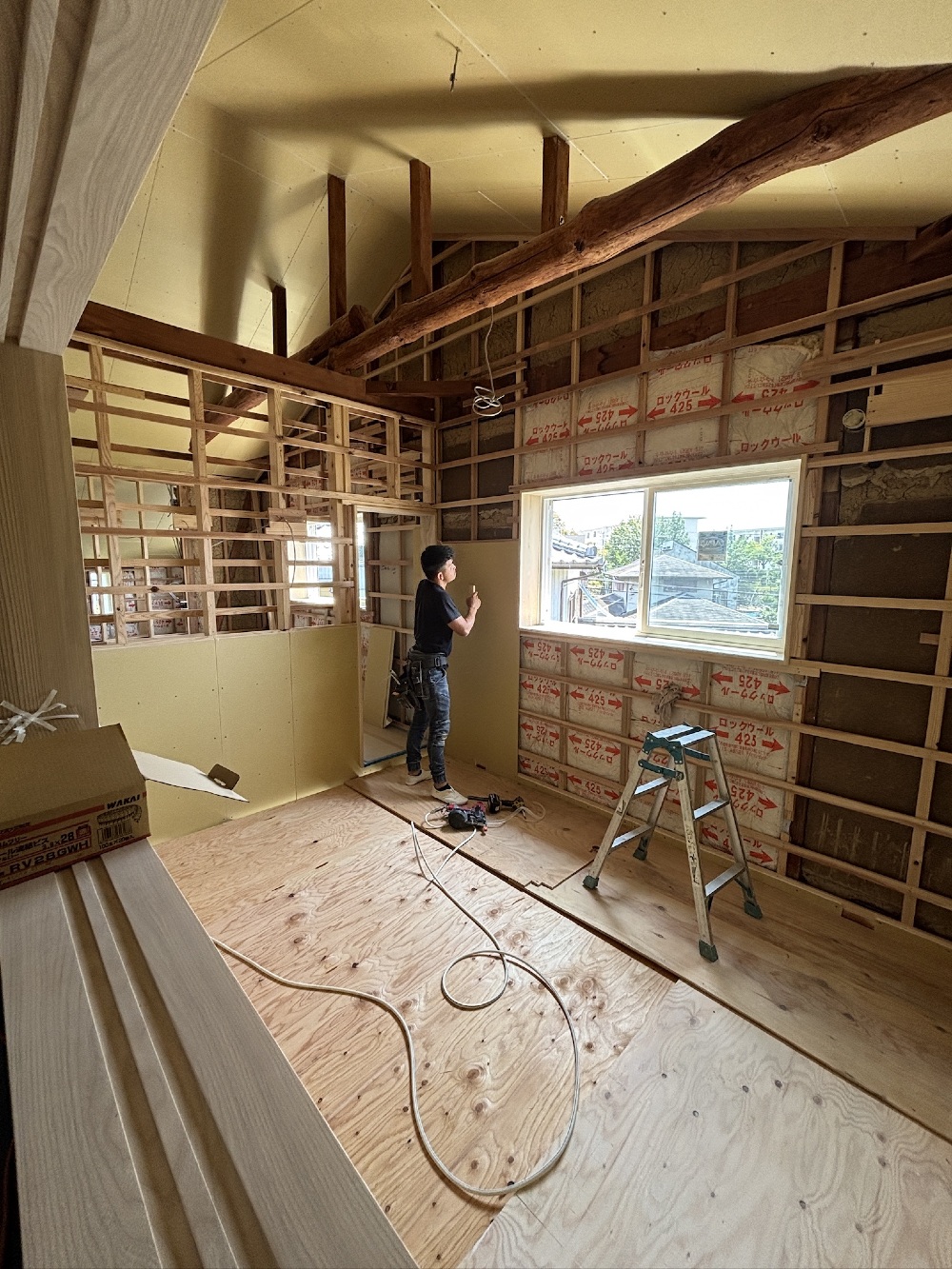

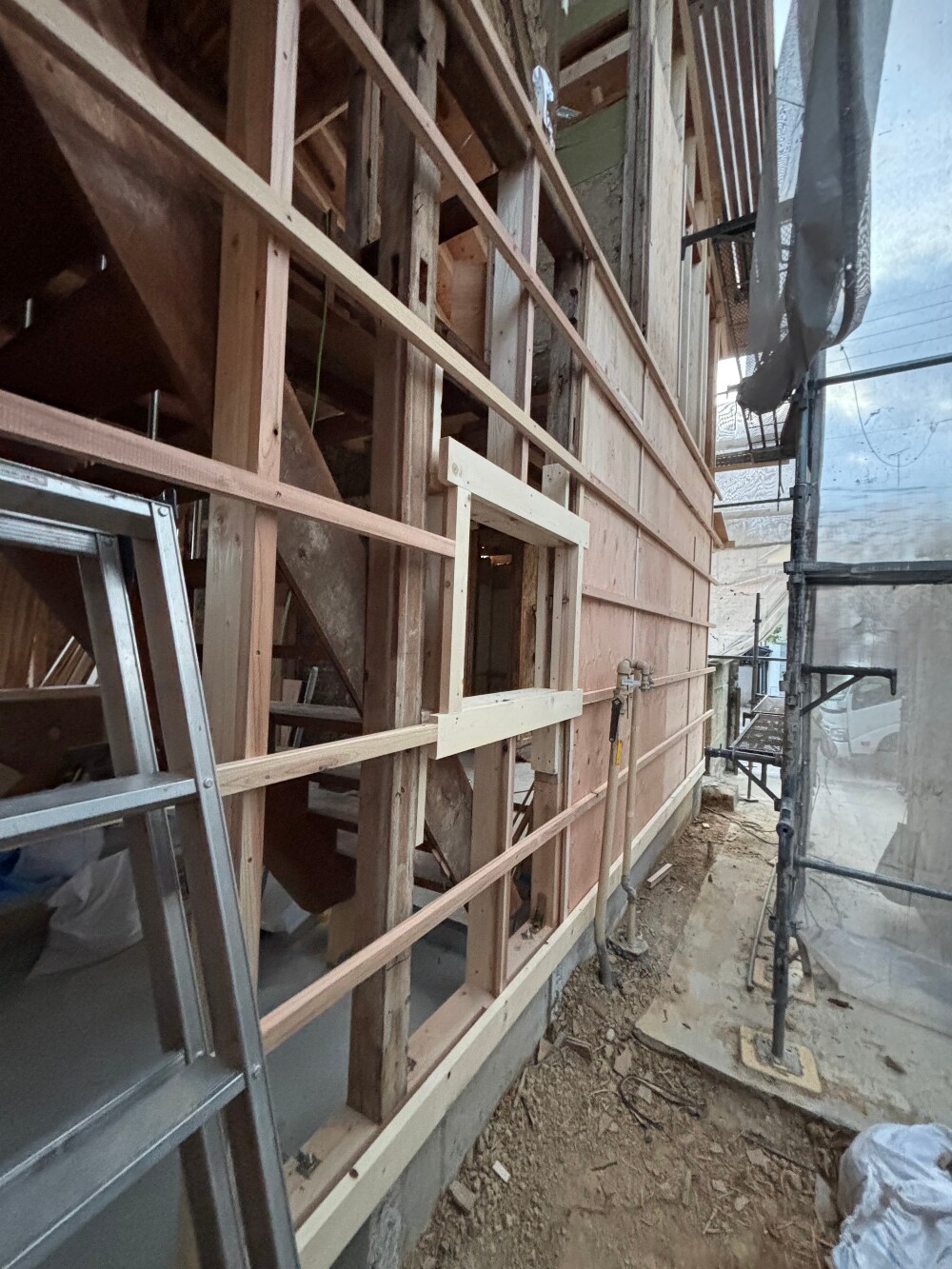

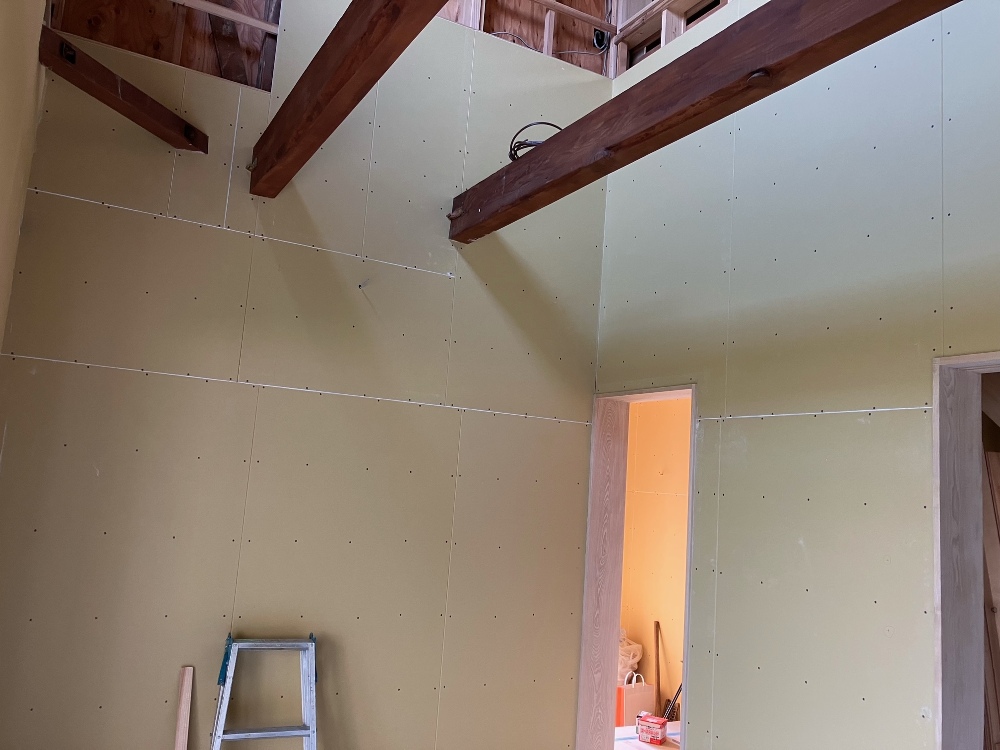

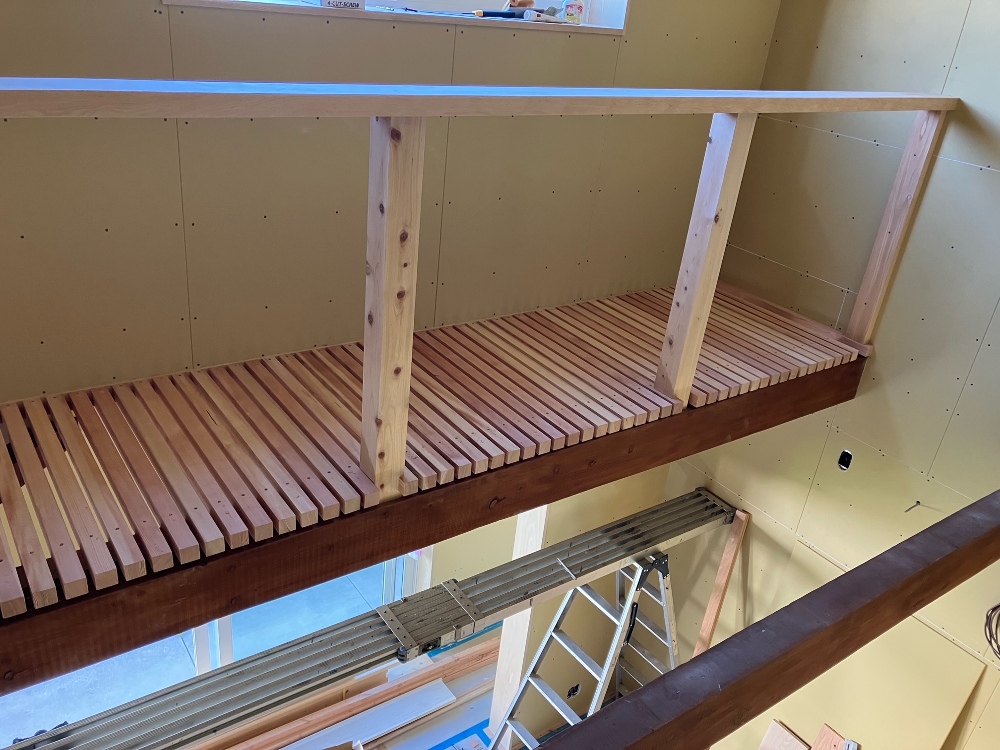

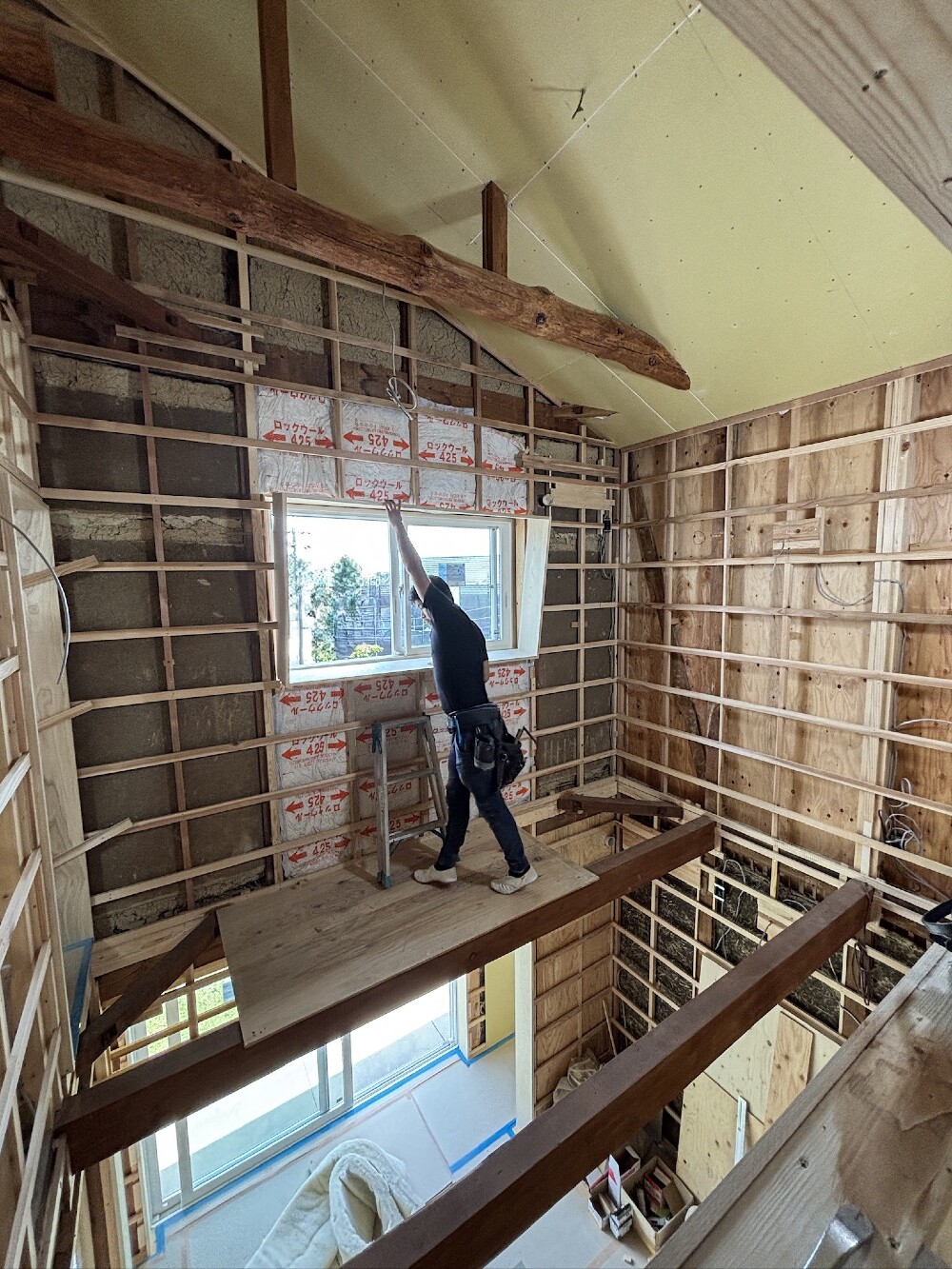

本格的木工事スタートに向けて、 今日は、やまちゃん、社長と3人で納まりや仕上がりについて打ち合わせを行いました(白井)
- 238. 2024年12月10日
-
解体工事もほぼ完了しました(白井)
- 239. 2024年12月10日
-
解体工事がほぼ終わりました。いよいよ本格的に木工事がスタートします(白井)
- 240. 2024年12月10日
-
担当の山ちゃんは図面をじっくり確認しながら作業の流れを考えています。 これからどのように仕上がっていくのか、とても楽しみです(白井)
- 241. 2024年12月10日
-
担当の山ちゃんは図面をじっくり確認しながら作業の流れを考えています。 これからどのように仕上がっていくのか、とても楽しみです(白井)
- 242. 2024年12月07日
-
今日で解体も一区切りです
- 243. 2024年12月07日
-
今日で解体も一区切りです
- 244. 2024年12月06日
-
解体工事が進んでいます
- 245. 2024年12月06日
-
今日は朝から斫り工事に入っています
- 246. 2024年12月06日
-
今日は朝から斫り工事に入っています
- 247. 2024年12月04日
-
順調に解体工事が進んでいます
- 248. 2024年12月04日
-
順調に解体工事が進んでいます
- 249. 2024年12月04日
-
解体工事も順調に進んでいます これから補強計画をしていきます(白井)
- 250. 2024年12月04日
-
解体工事も順調に進んでいます これから補強計画をしていきます(白井)
- 251. 2024年12月04日
-
解体工事も順調に進んでいます これから補強計画をしていきます(白井)
- 252. 2024年12月03日
-
屋根の解体が終わりました
- 253. 2024年12月03日
-
屋根の解体が終わりました
- 254. 2024年12月02日
-
屋根を解体しています
- 255. 2024年12月02日
-
屋根を解体しています
- 256. 2024年11月29日
-
今日は、屋根から瓦土(屋根瓦の下に敷かれている土)を取り除く作業を行っています。
- 257. 2024年11月29日
-
外壁や軒裏に使用されているモルタルの撤去作業も進めています。
- 258. 2024年11月28日
-

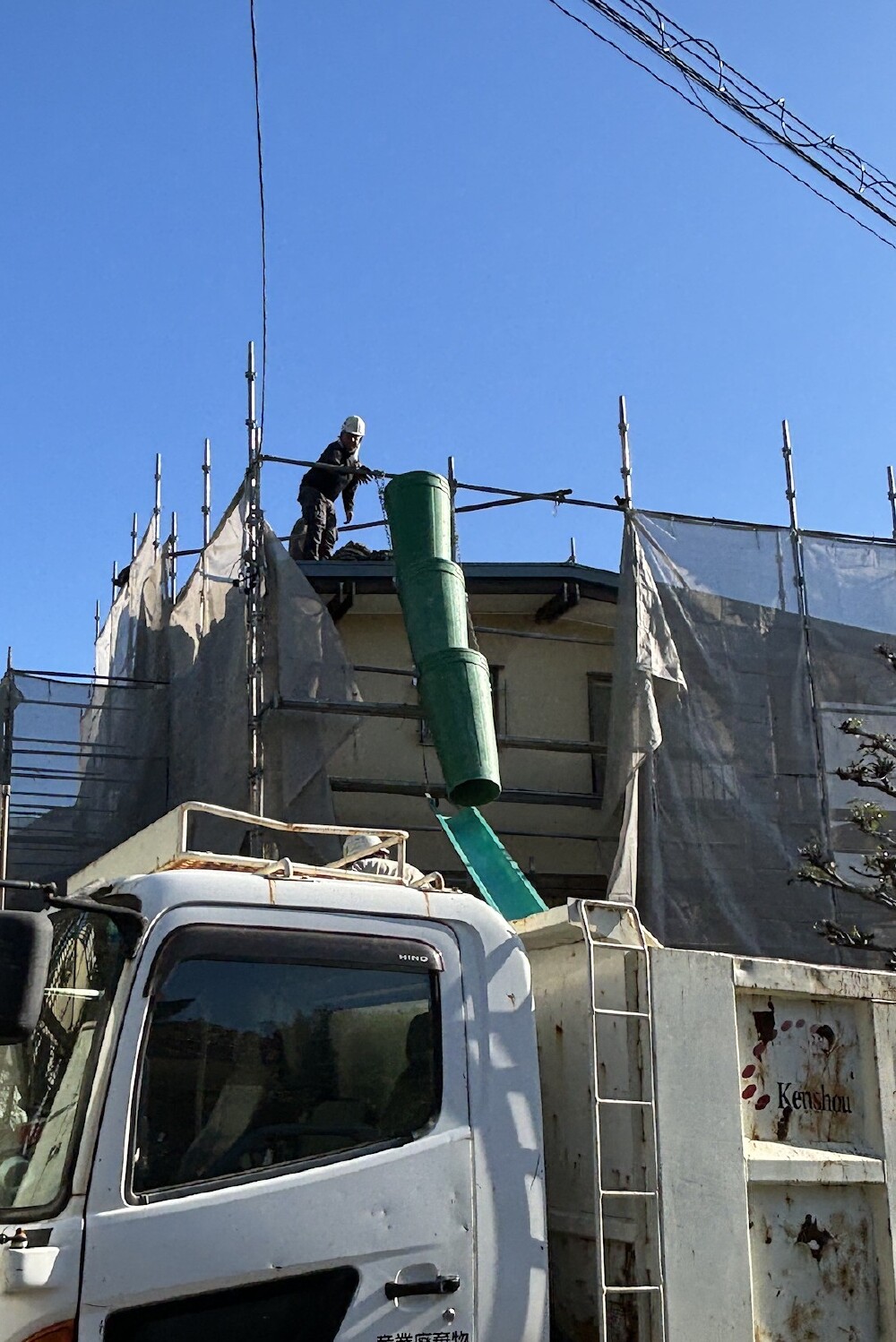

ダストシューターをうまく使って瓦を下ろしていきます
- 259. 2024年11月28日
-
ダストシューターをうまく使って瓦を下ろしていきます
- 260. 2024年11月26日
-

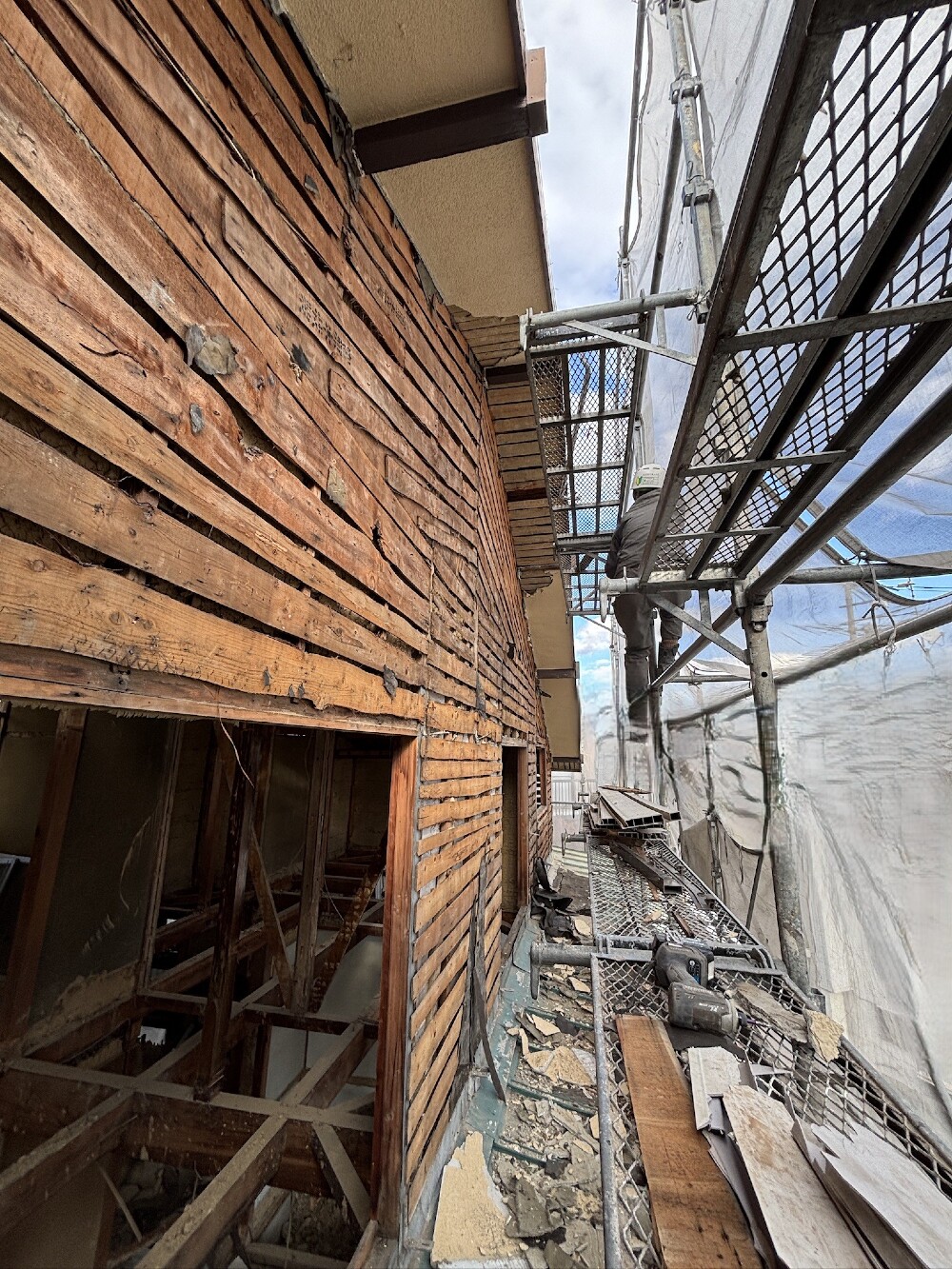

内部の解体が進んでいます 柱、梁が露わになってきました
- 261. 2024年11月26日
-
内部の解体が進んでいます 柱、梁が露わになってきました
- 262. 2024年11月25日
-
解体工事を進めています
- 263. 2024年11月25日
-
解体工事を進めています
- 264. 2024年11月25日
-
解体工事を進めています
- 265. 2024年11月22日
-

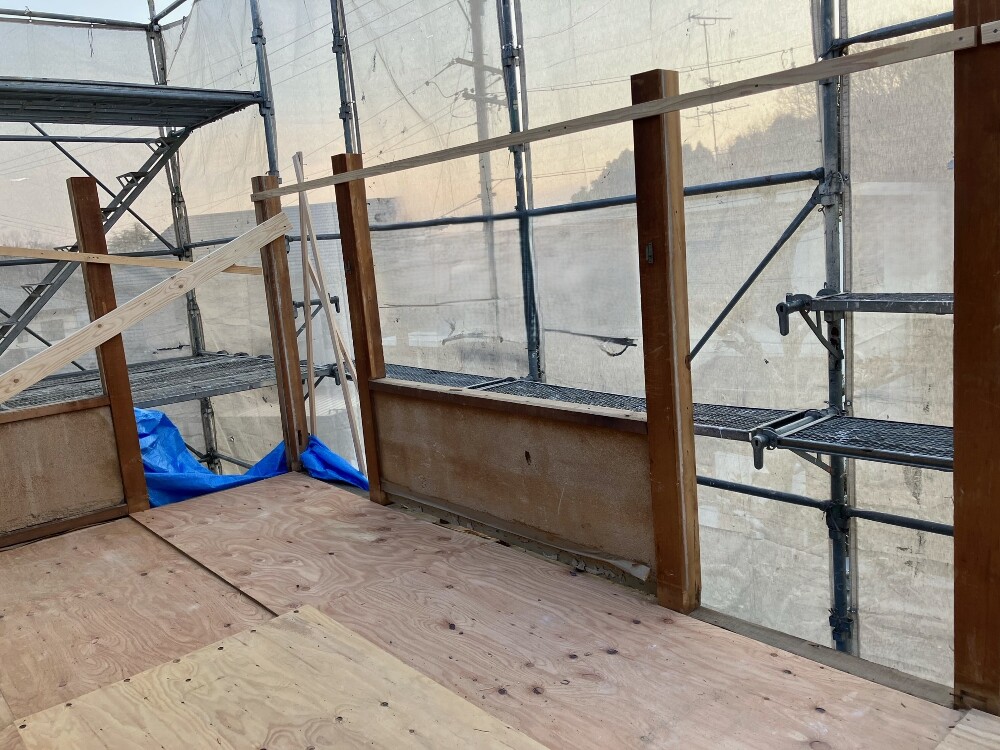

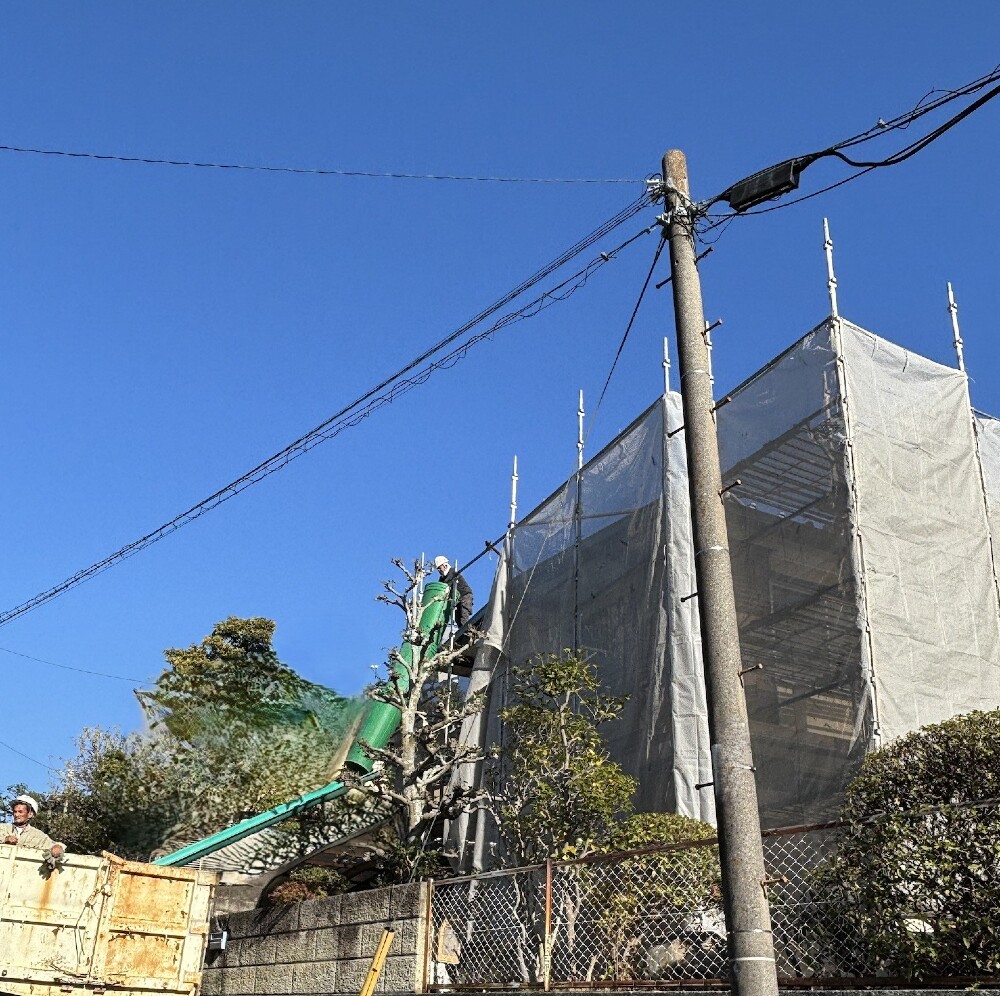

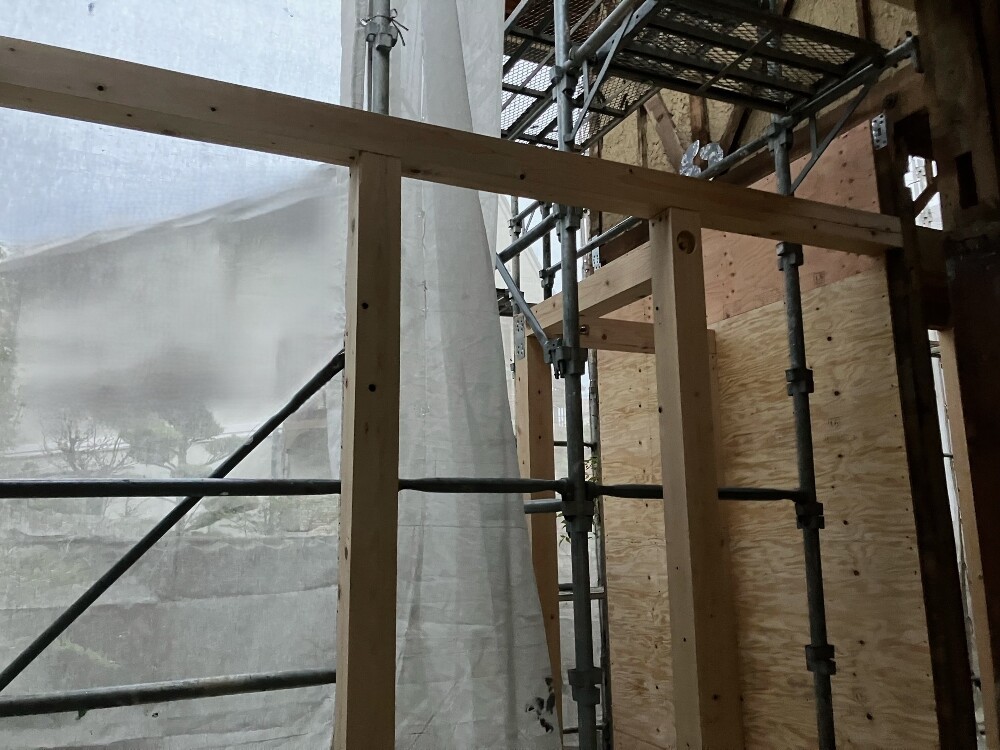

本日より足場工事が始まりました。建物の一部分に撤去する箇所があるため、少し難易度の高い作業ですが、安全に考慮しながらチームで知恵を出し合い、確実に作業を進めています。

- 266. 2024年11月20日
-
本日より、新たな再生プロジェクトがスタートします。末永く愛される空間を目指して、全力で取り組んでまいります。お施主様、どうぞよろしくお願いいたします。
- 267. 2024年11月20日
-
本日より、新たな再生プロジェクトがスタートします。末永く愛される空間を目指して、全力で取り組んでまいります。お施主様、どうぞよろしくお願いいたします。
