高蔵鋼材様 明円町倉庫新築工事

愛知県名古屋市南区 未来を支える空間づくり - 高蔵鋼材様鉄骨倉庫

現場レポート|すべて

建築中レポート

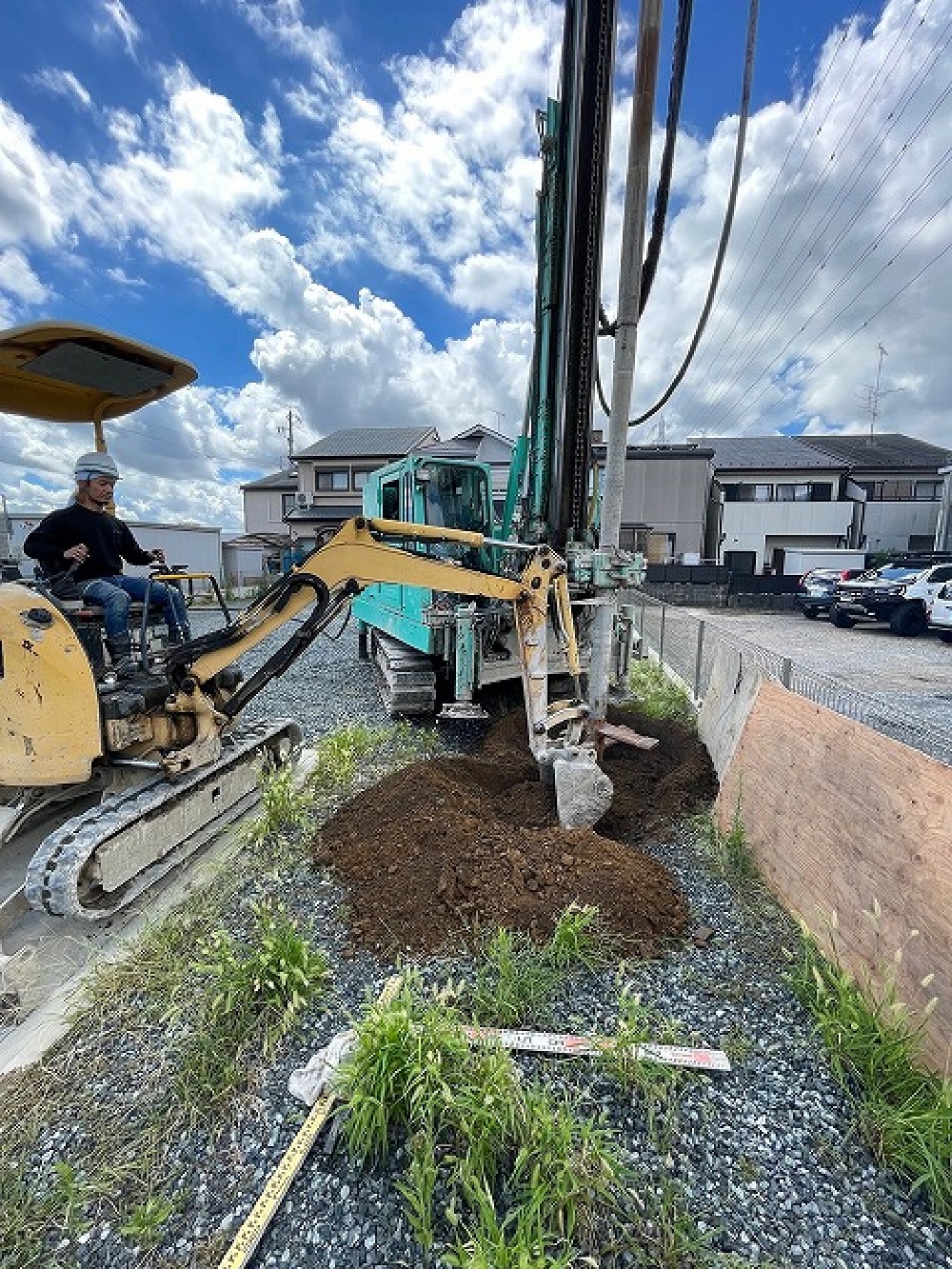

1. 2024年08月29日

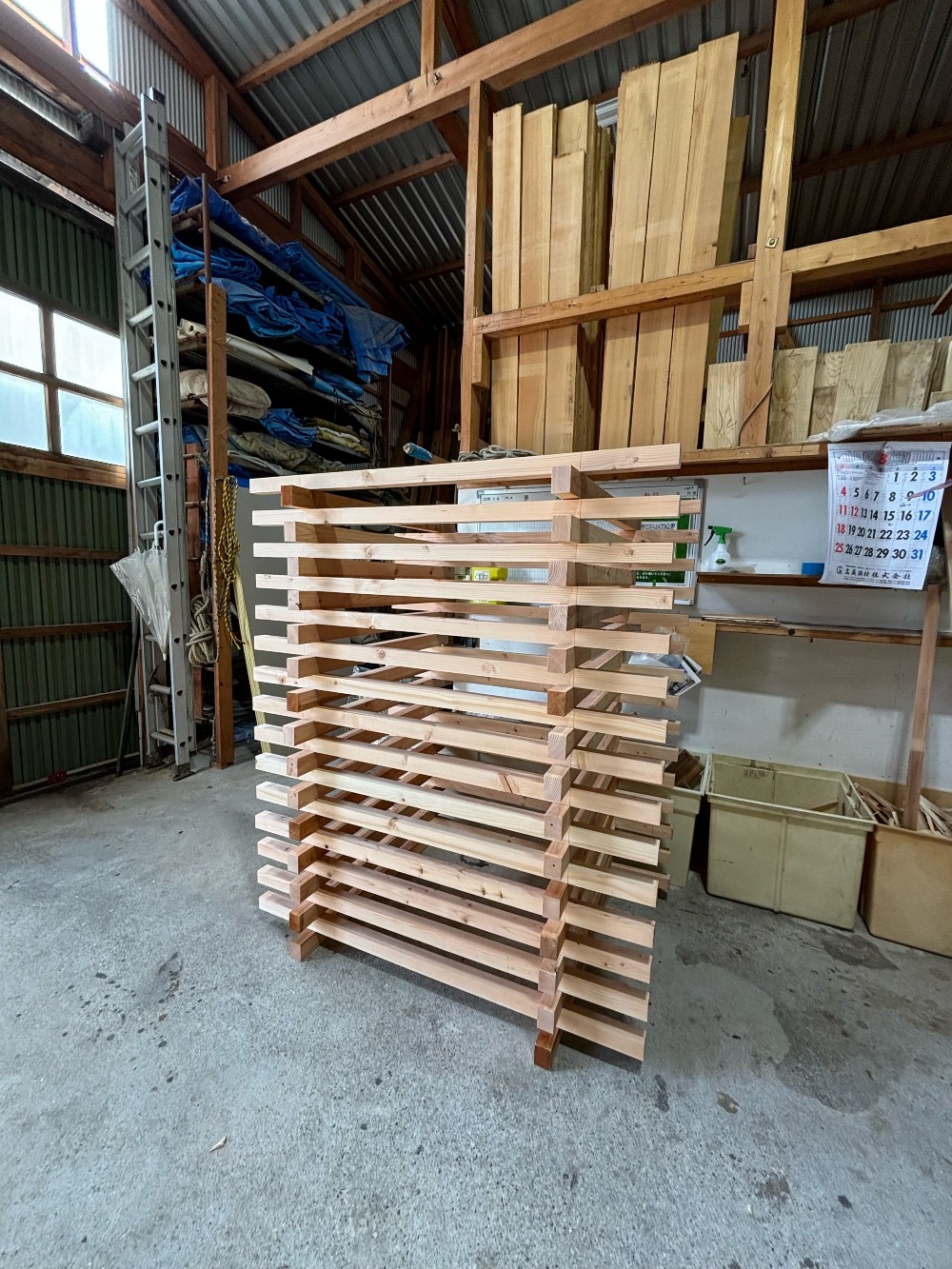

盤木(ばんぎ)を製作しました

鋼板の材料を置く為の盤木(ばんぎ)を製作しました(三浦)

2. 2024年08月28日
盤木(ばんぎ)を製作しました(三浦)

鋼板の材料を置く為の盤木(ばんぎ)を製作しました(三浦)

3. 2024年06月13日

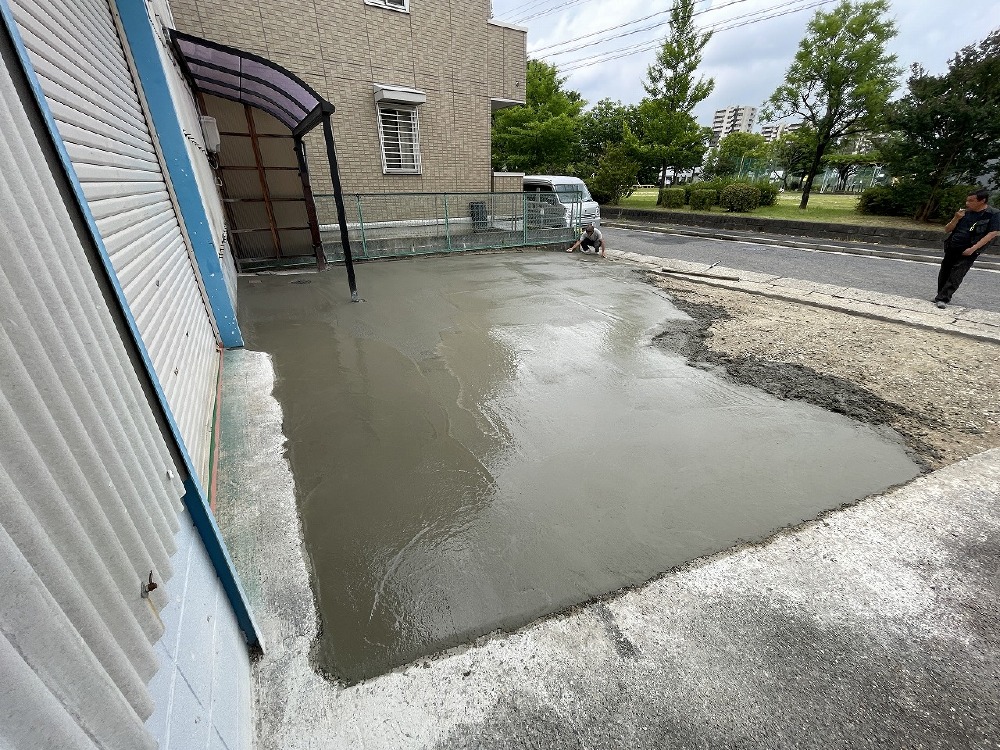

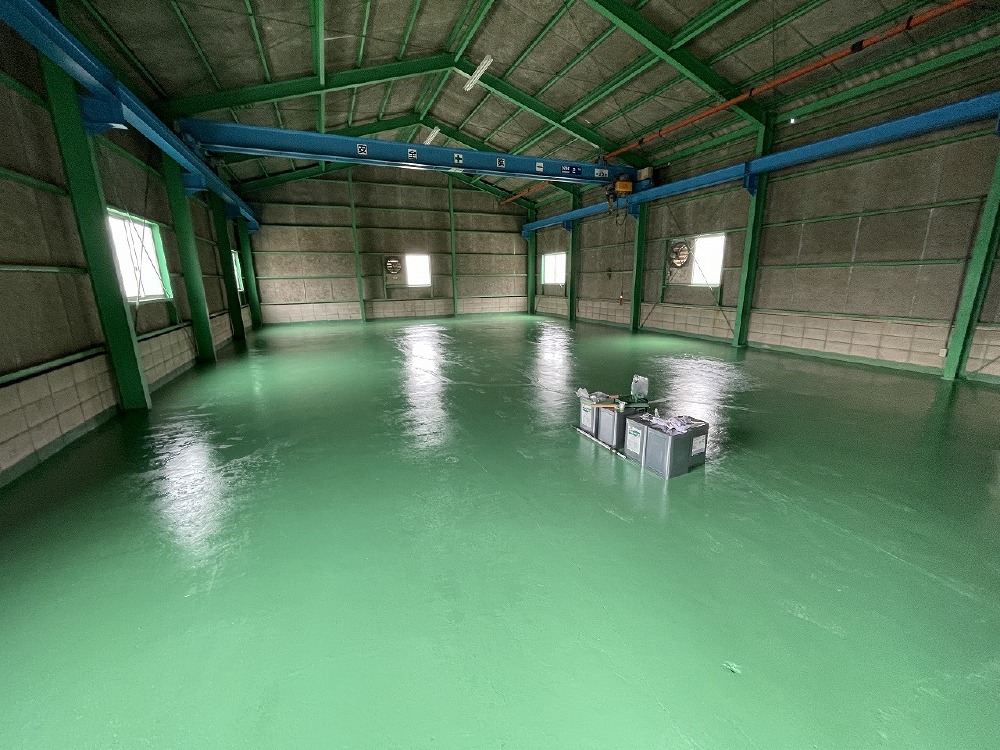

内部、外部共に綺麗になりました

内部、外部共に綺麗になりました(白井)

4. 2024年06月13日
内部、外部共に綺麗になりました

内部、外部共に綺麗になりました(白井)

5. 2024年06月13日
内部、外部共に綺麗になりました

内部、外部共に綺麗になりました(白井)

6. 2024年06月06日

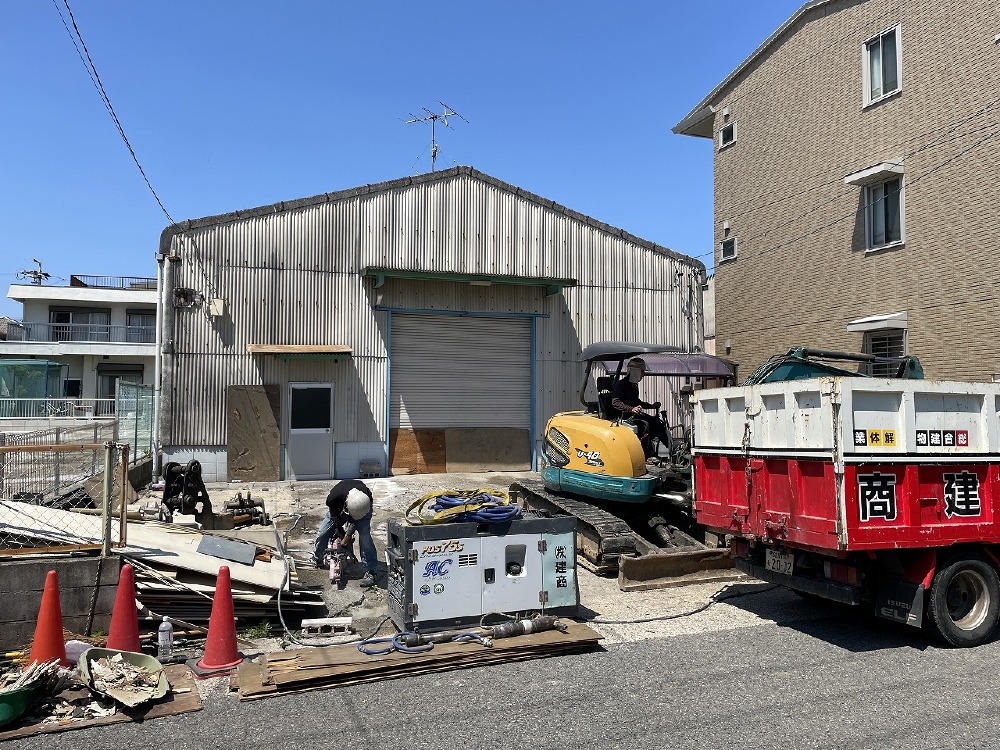

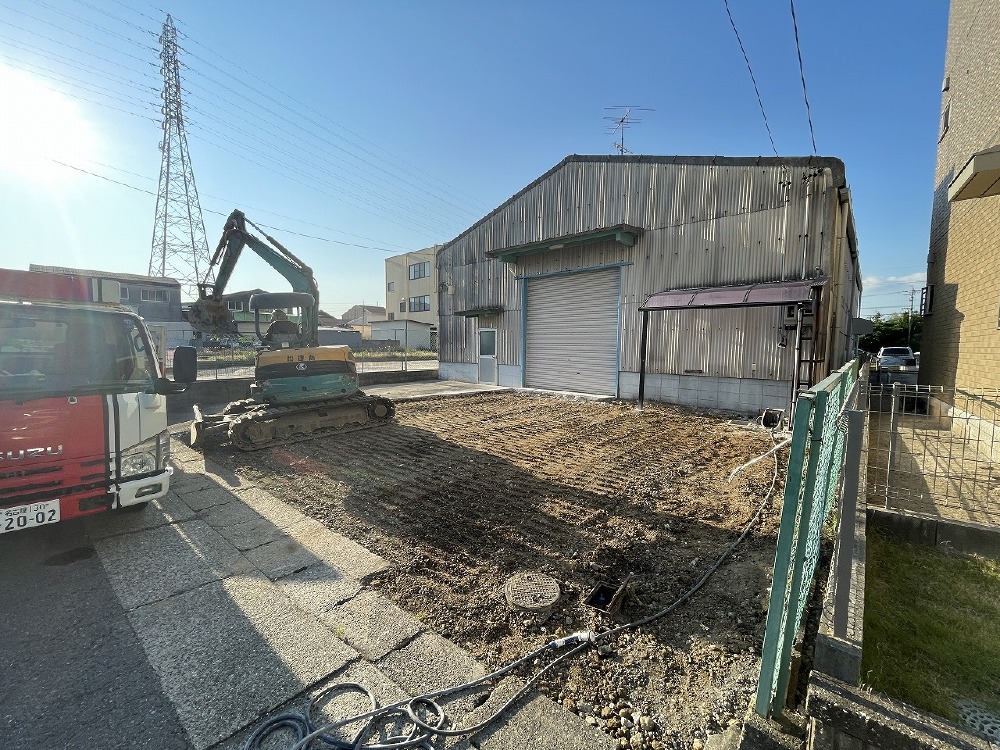

倉庫解体工事

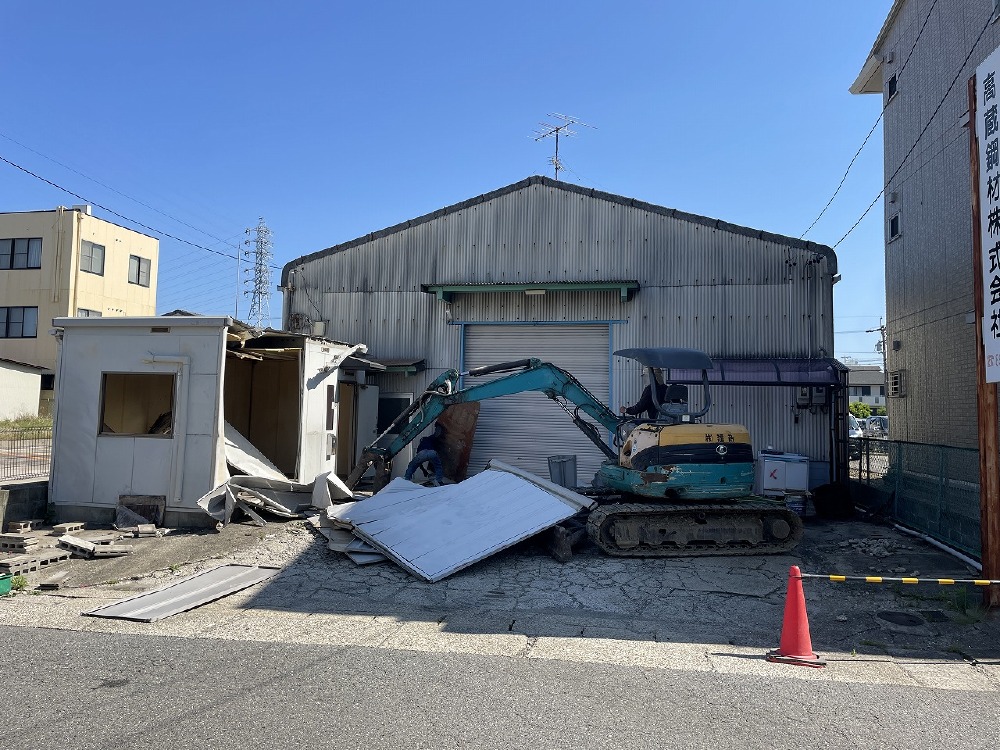

鉄骨造新築工場へ移転完了しました。 傷んでいる箇所を補修する為の解体です(白井)

7. 2024年06月05日
倉庫解体

鉄骨造新築工場へ移転完了しました。 傷んでいる箇所を補修する為の解体です(白井)

8. 2024年06月05日
倉庫解体工事

鉄骨造新築工場へ移転完了しました。 傷んでいる箇所を補修する為の解体です。 無事に完了しました(白井)

9. 2024年04月03日

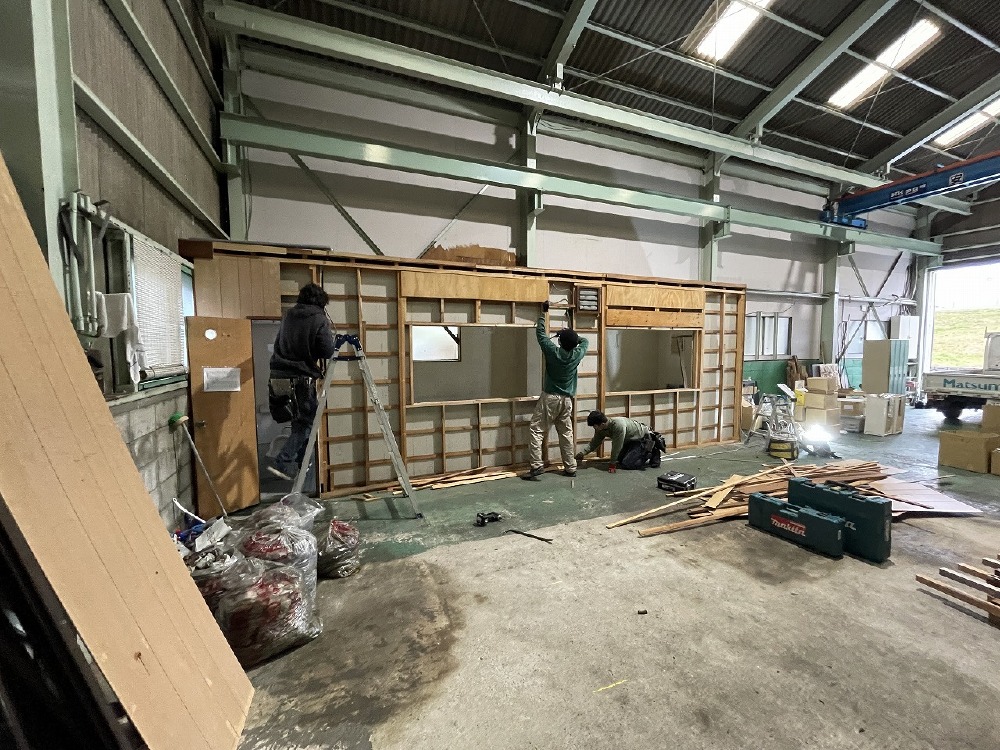

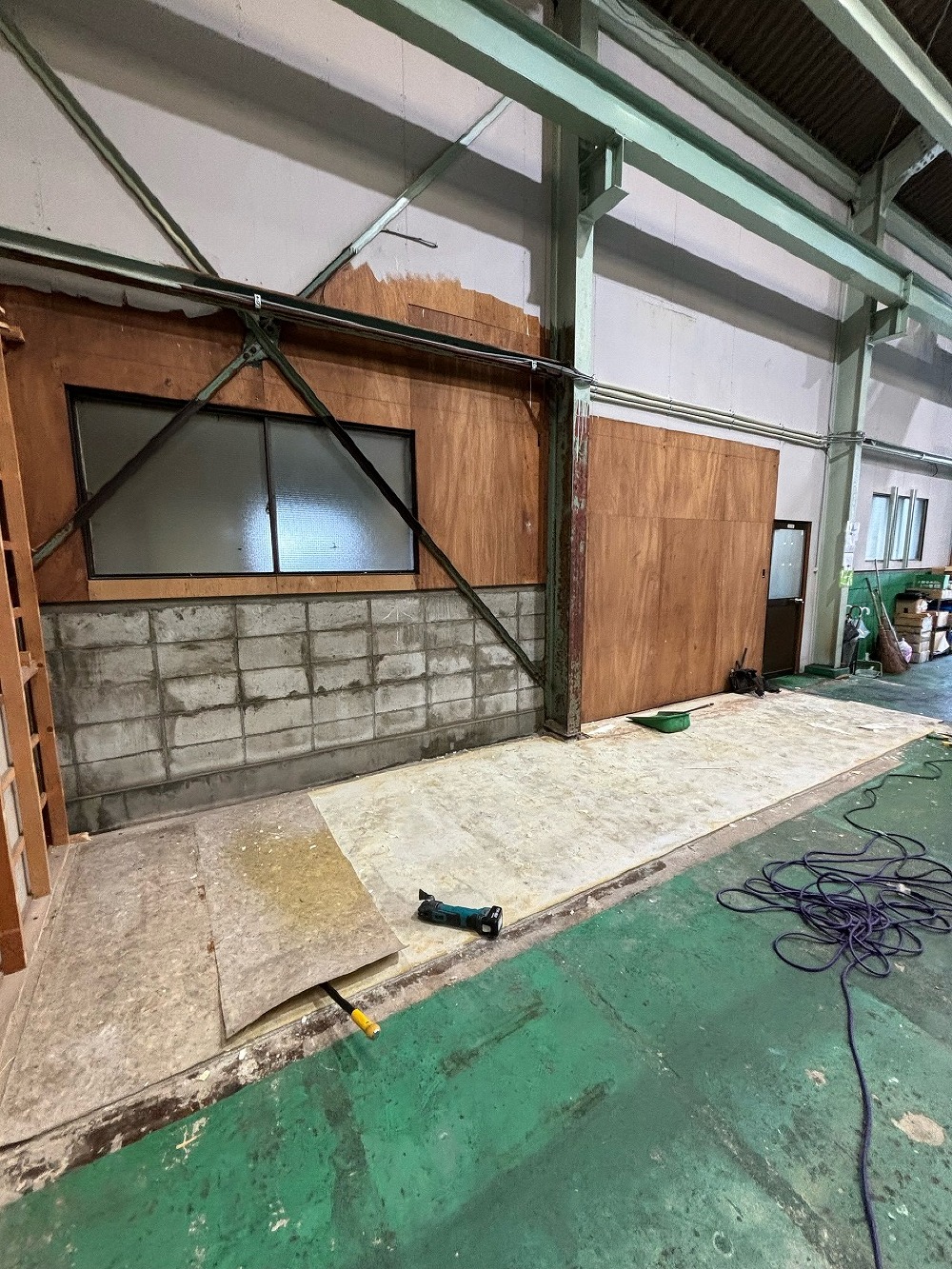

壁下地の 枠付けをしました(三浦)

壁下地の 枠付けをしました(三浦)

10. 2024年03月29日

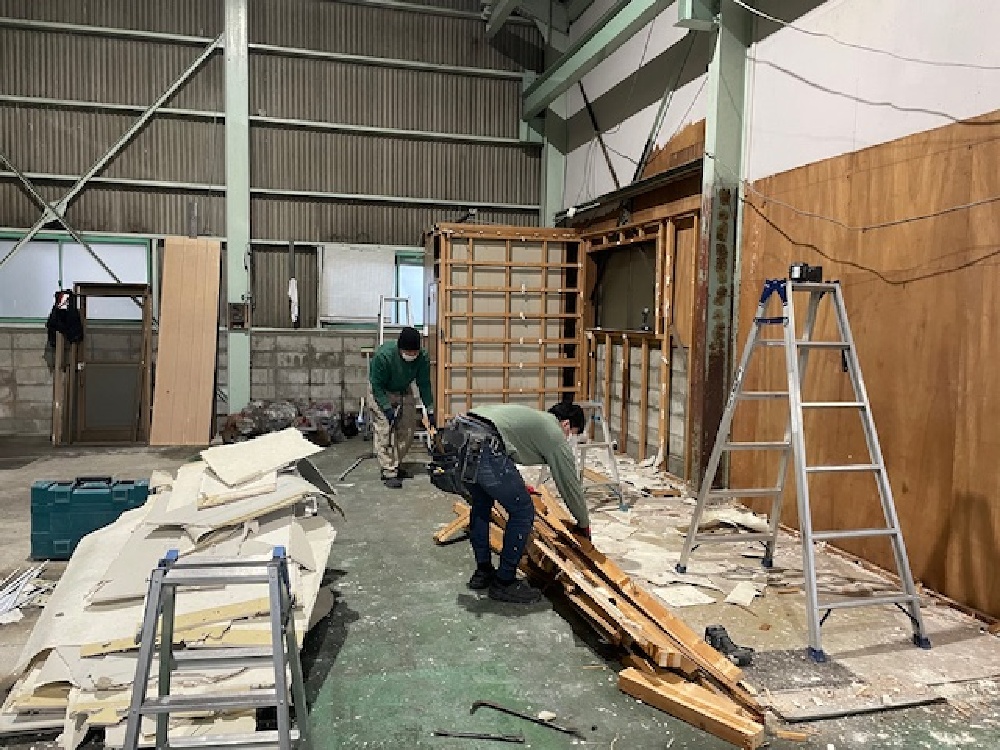

解体などを行いました(三浦)

解体などを行いました(三浦)

11. 2024年03月29日
解体などを行いました(三浦)

解体などを行いました(三浦)

12. 2024年03月28日
13. 2024年03月26日
無事に設置完了しました(白井)

無事に設置完了しました(白井)

14. 2024年03月25日

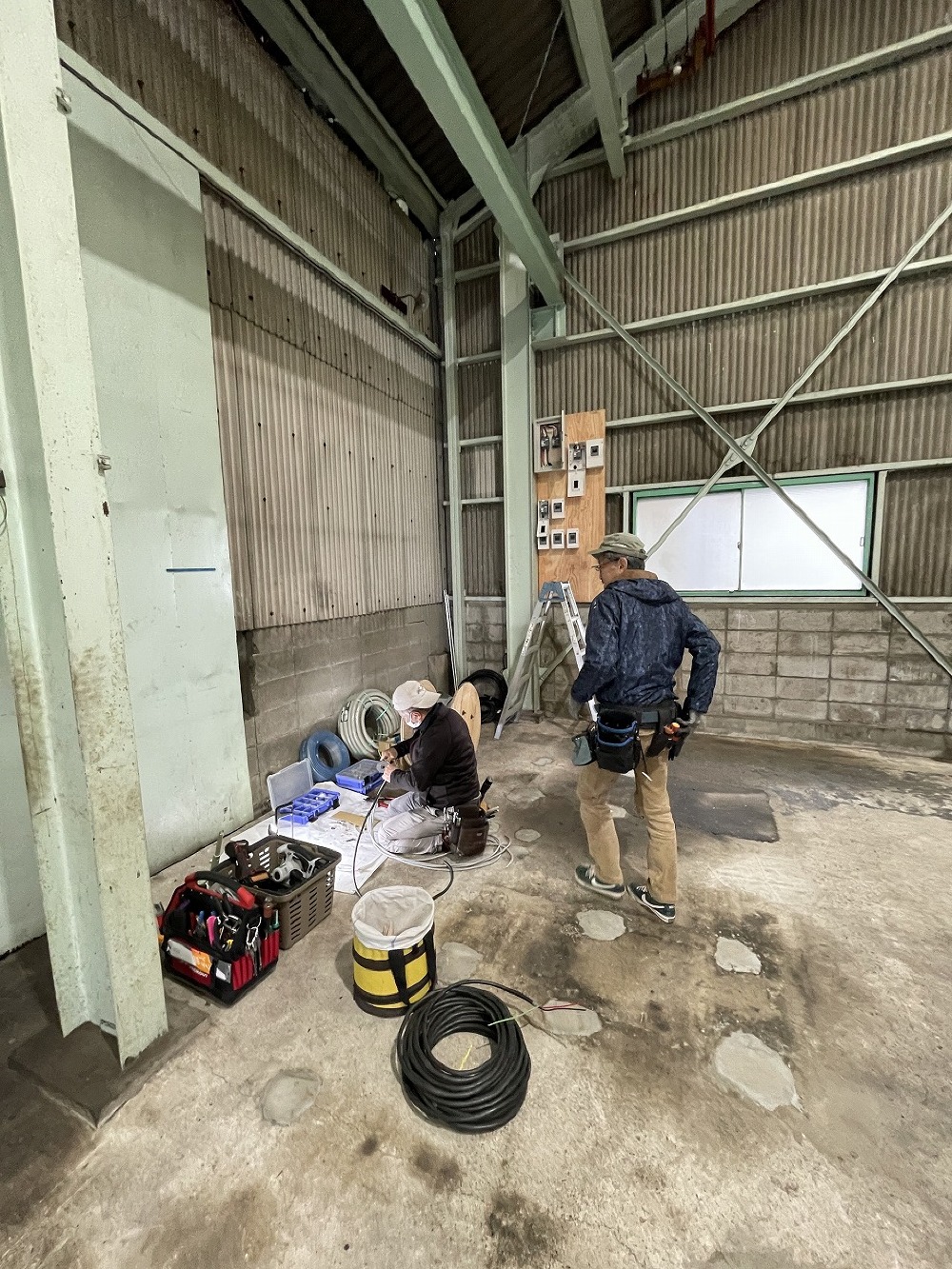

明日、野並倉庫から機械の移動があるので 配線準備する門脇さん(白井)

明日、野並倉庫から機械の移動があるので 配線準備する門脇さん(白井)

15. 2024年03月18日
看板、プレート設置完了しました(白井)

看板、プレート設置完了しました(白井)

16. 2024年03月18日
看板、プレート設置完了しました(白井)

看板、プレート設置完了しました(白井)

17. 2024年03月18日
看板、プレート設置完了しました(白井)

看板、プレート設置完了しました(白井)

18. 2024年03月18日
看板、プレート設置完了しました(白井)

看板、プレート設置完了しました(白井)

19. 2024年03月12日
高蔵鋼材様の現、鶴里工場です。工場移転の為、休憩室を解体し、機械を置く場所を 作りました(白井)

高蔵鋼材様の現、鶴里工場です。工場移転の為、休憩室を解体し、機械を置く場所を 作りました(白井)

20. 2024年03月12日
高蔵鋼材様の現、鶴里工場です。工場移転の為、休憩室を解体し、機械を置く場所を 作りました(白井)

高蔵鋼材様の現、鶴里工場です。工場移転の為、休憩室を解体し、機械を置く場所を 作りました(白井)

21. 2024年03月12日
高蔵鋼材様鶴里工場の休憩室を解体しています(寺西)

高蔵鋼材様鶴里工場の休憩室を解体しています(寺西)

22. 2024年02月19日

寺やんとライン塗装の墨出しをしました(白井)

寺やんとライン塗装の墨出しをしました(白井)

23. 2024年02月19日

寺やんとライン塗装の墨出しをしました(白井)

寺やんとライン塗装の墨出しをしました(白井)

24. 2024年02月12日

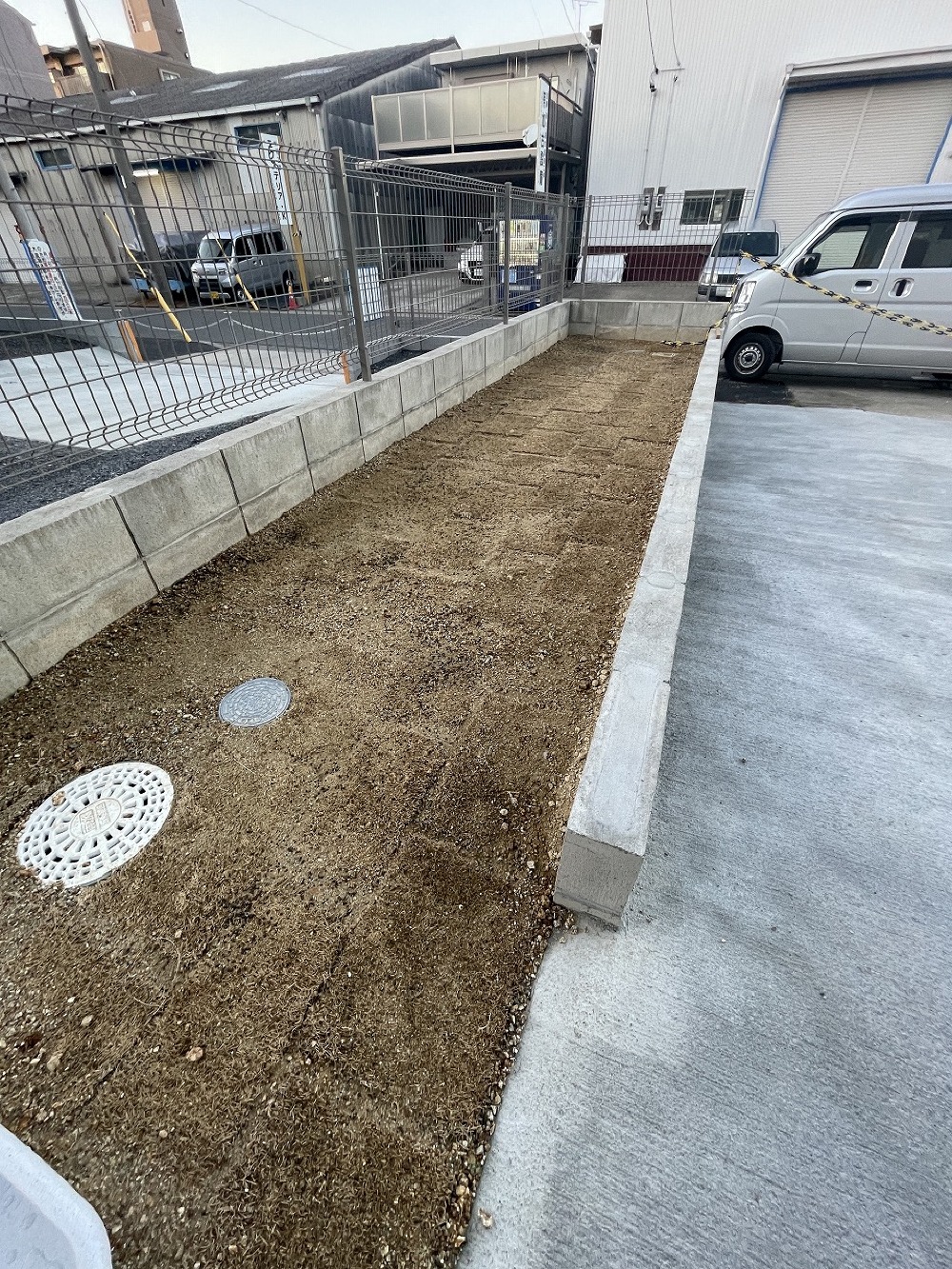

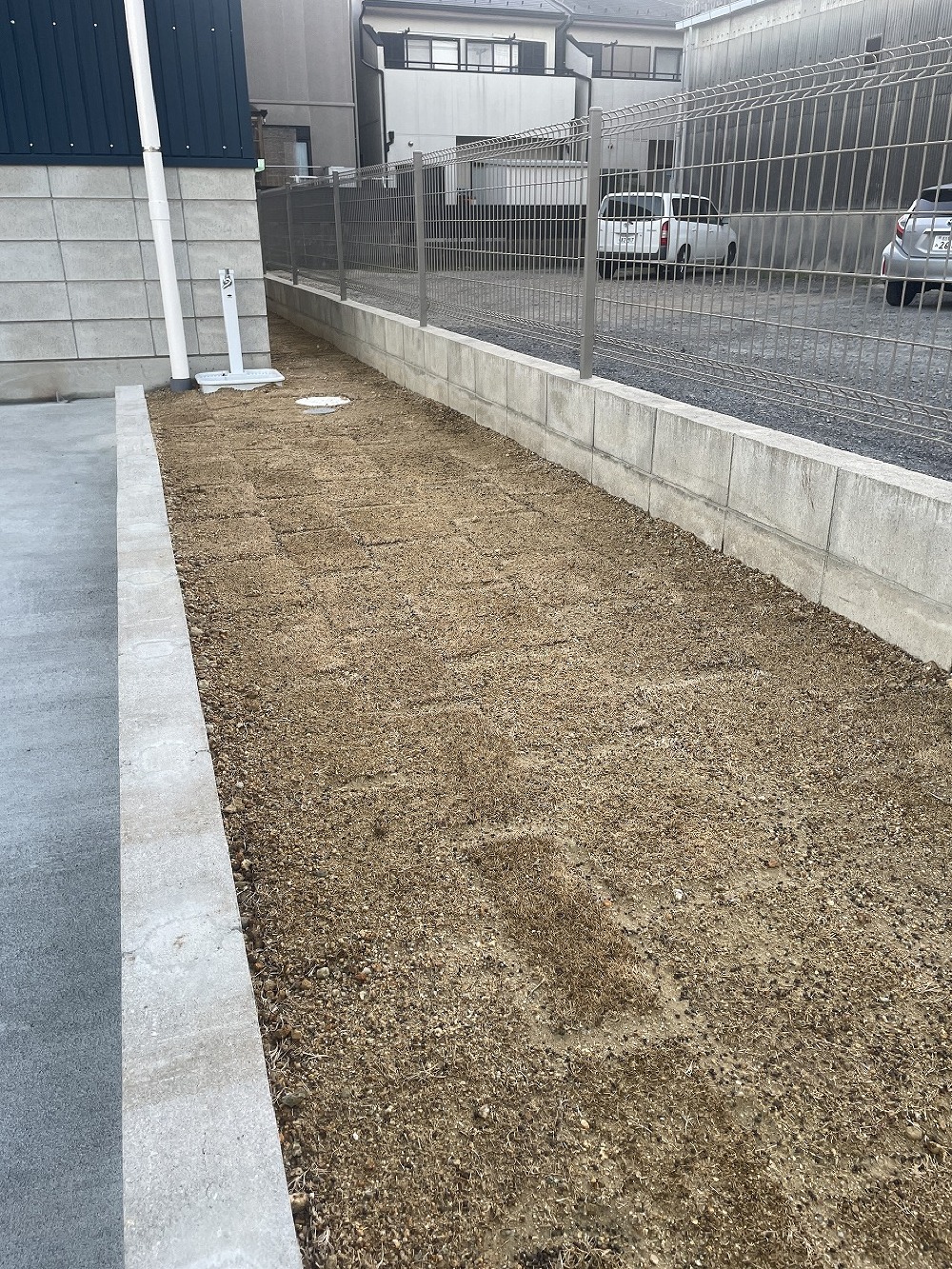

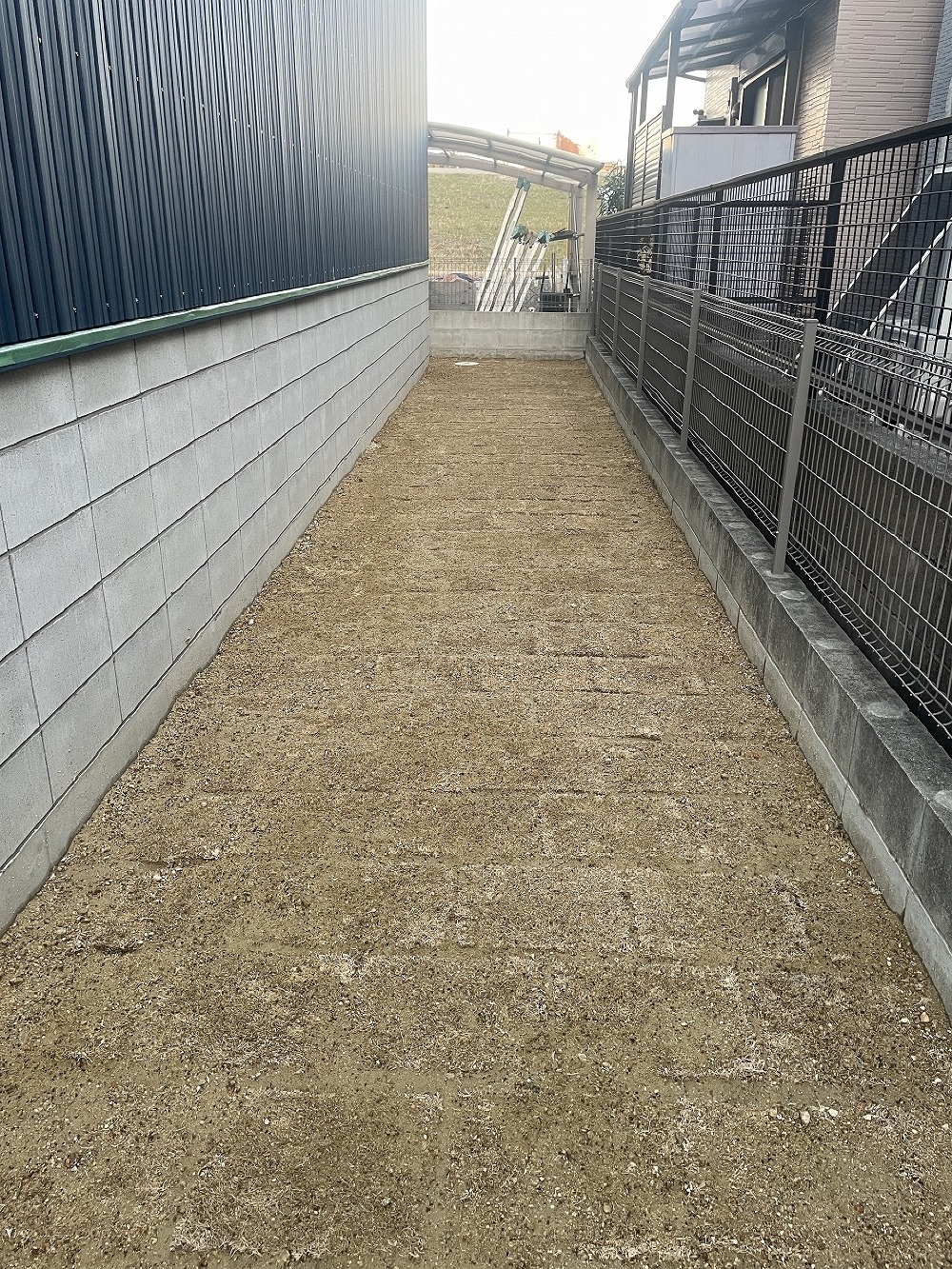

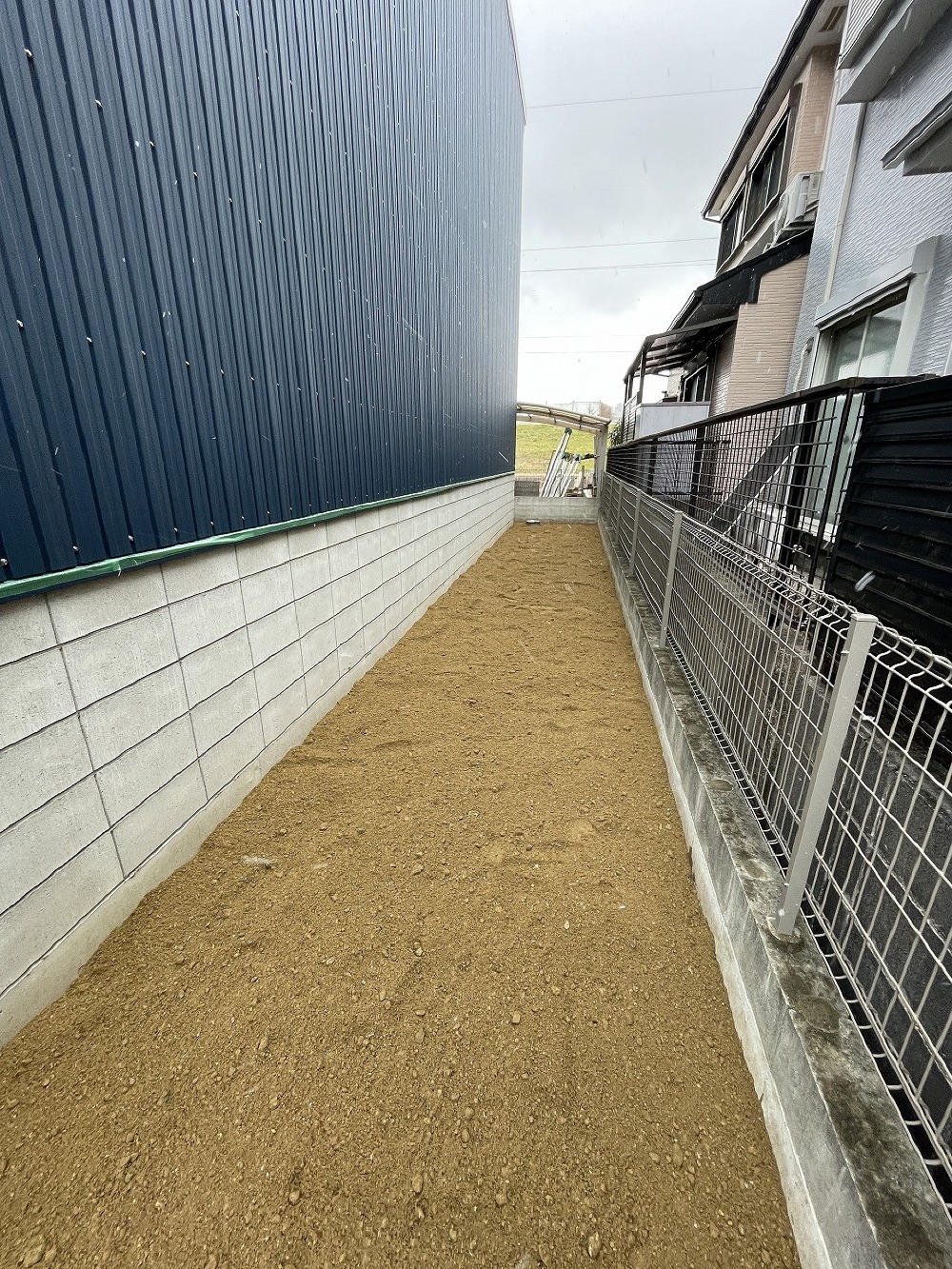

ここは緑化地域の為、緑化が必要。  芝張工事開始です。(白井)

ここは緑化地域の為、緑化が必要。 芝張工事開始です。(白井)

25. 2024年02月12日
ここは緑化地域の為、緑化が必要。  芝張工事開始です。(白井)

ここは緑化地域の為、緑化が必要。 芝張工事開始です。(白井)

26. 2024年02月12日
芝敷設工事 無事完了しました。美しい緑になる時が楽しみです。(白井)

芝敷設工事 無事完了しました。美しい緑になる時が楽しみです。(白井)

27. 2024年02月12日
芝敷設工事 無事完了しました。美しい緑になる時が楽しみです。(白井)

芝敷設工事 無事完了しました。美しい緑になる時が楽しみです。(白井)

28. 2024年02月12日

芝敷設工事 無事完了しました。美しい緑になる時が楽しみです。(白井)

芝敷設工事 無事完了しました。美しい緑になる時が楽しみです。(白井)

29. 2024年02月05日
下塗り乾いたので上塗り開始。  鮮やかなグリーン色です(白井)

下塗り乾いたので上塗り開始。 鮮やかなグリーン色です(白井)

30. 2024年02月03日

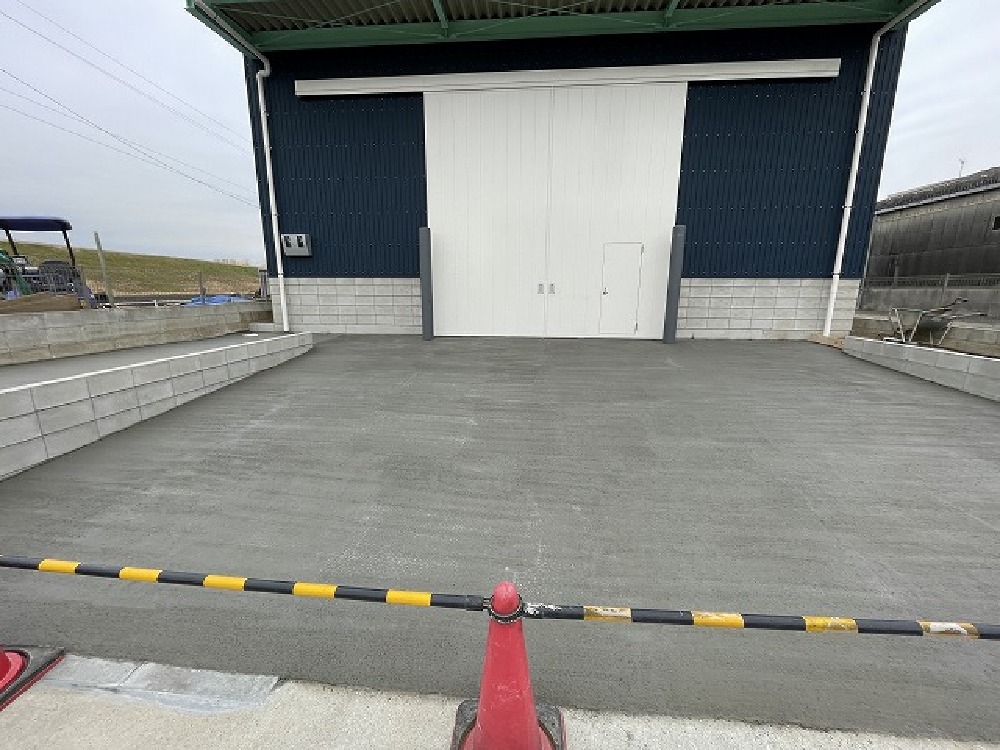

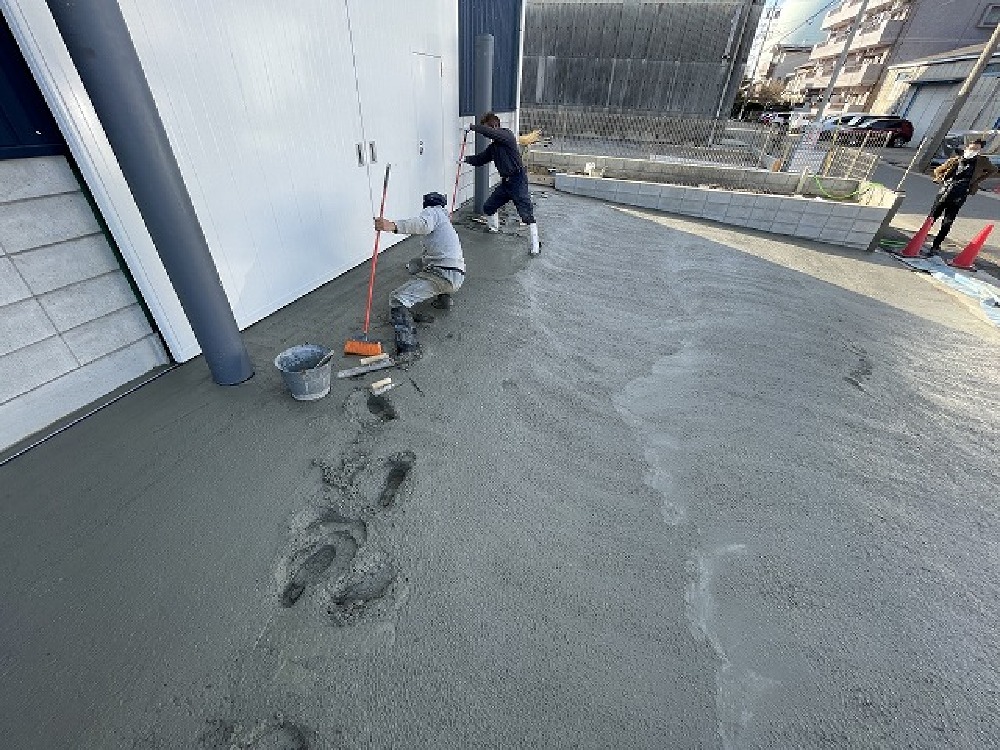

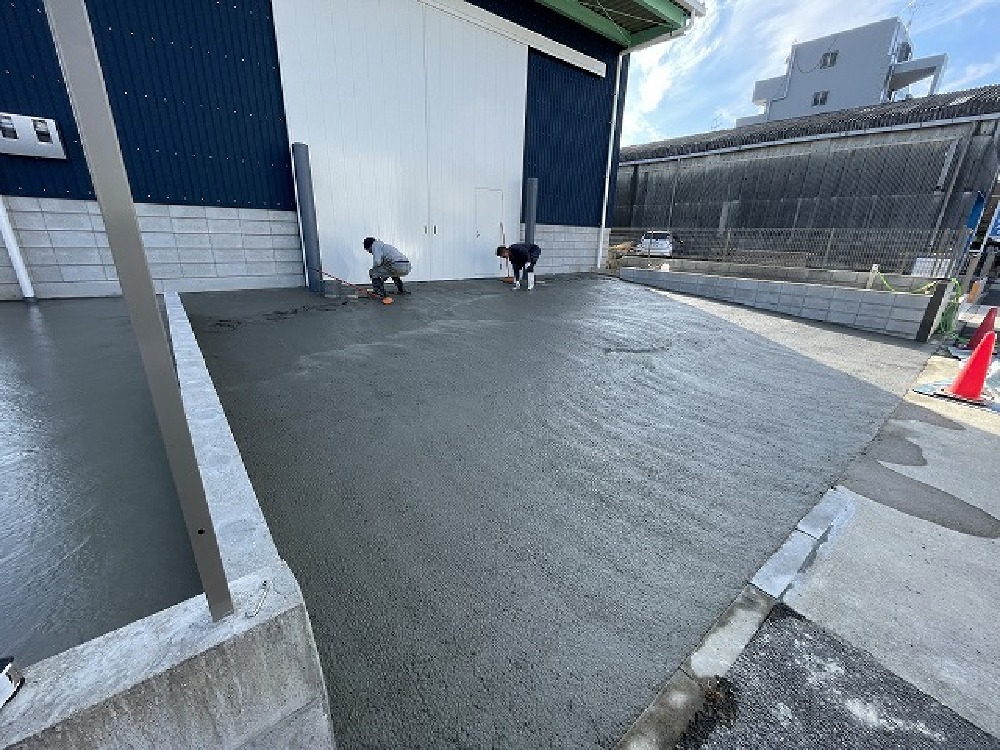

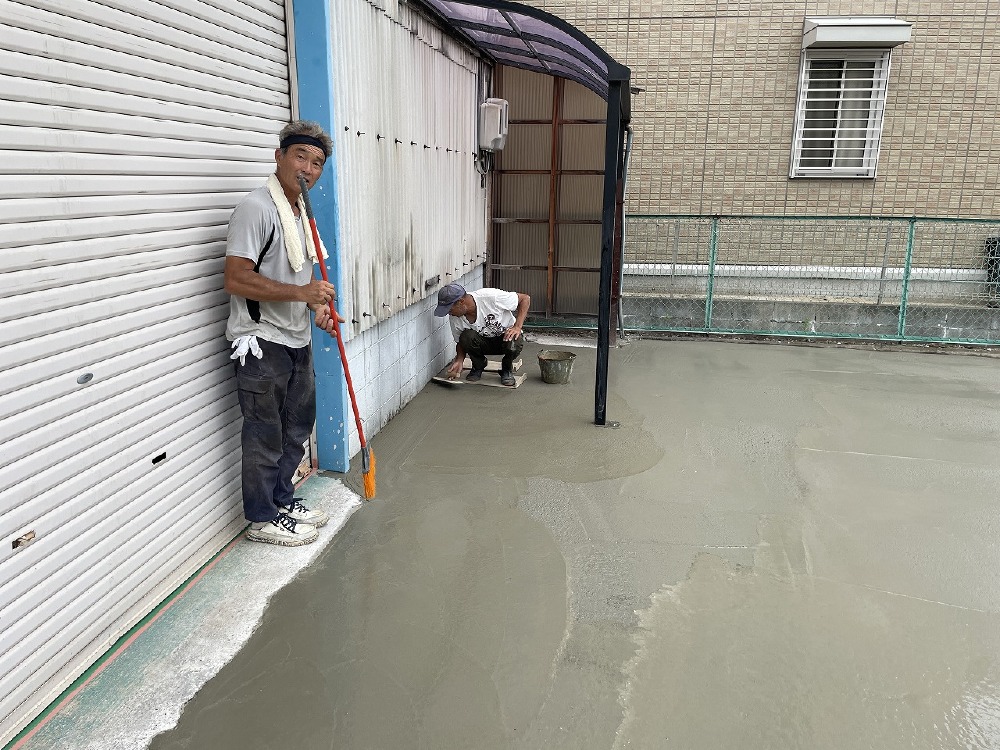

土間コンクリート塗装工事です。 先ずは下塗り(白井)

土間コンクリート塗装工事です。 先ずは下塗り(白井)

31. 2024年02月03日

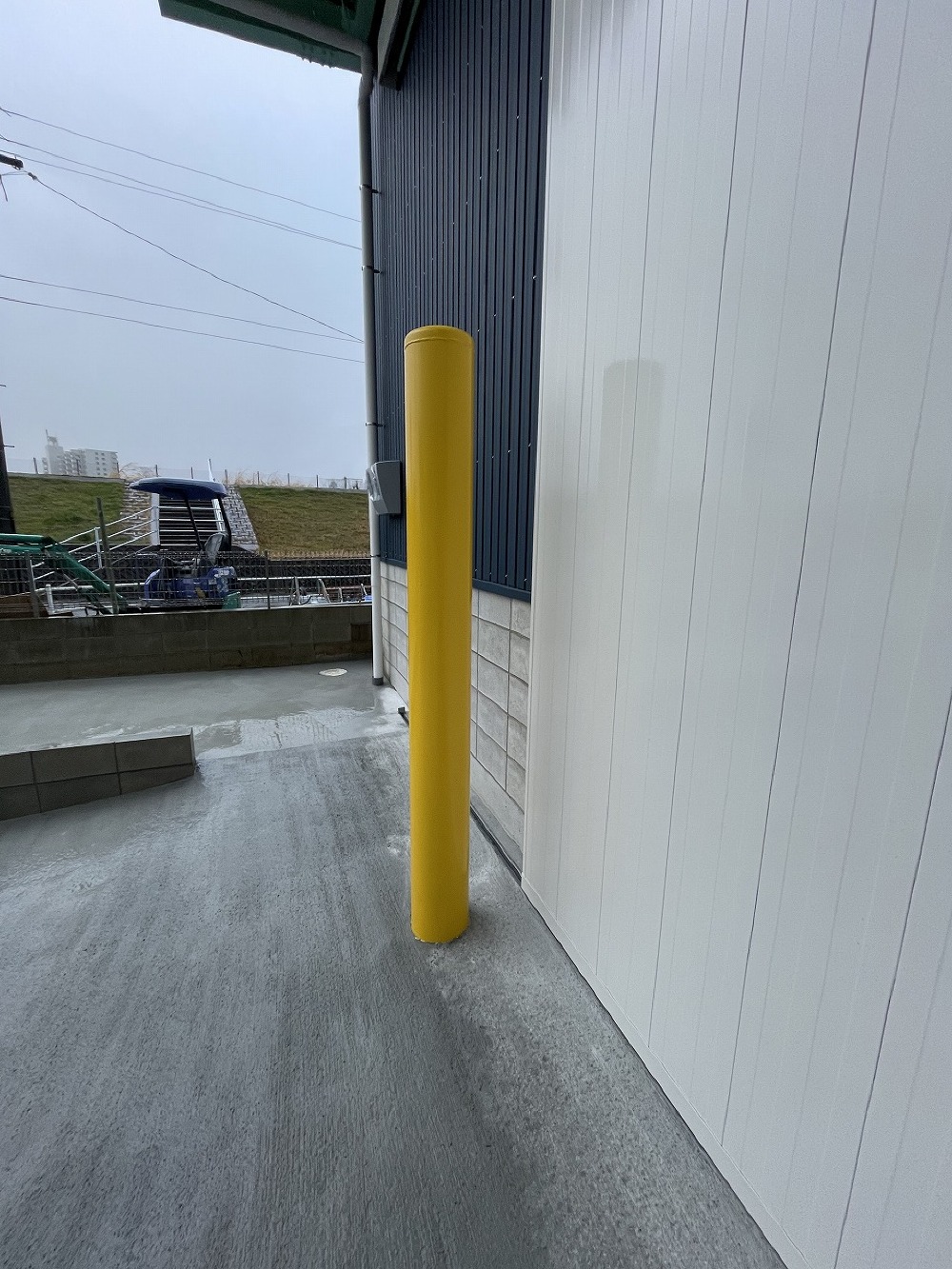

 外の衝突防止ポールも綺麗な黄色に塗られました(白井)

外の衝突防止ポールも綺麗な黄色に塗られました(白井)

32. 2024年02月03日
外の衝突防止ポールも綺麗な黄色になりました(白井)

外の衝突防止ポールも綺麗な黄色になりました(白井)

33. 2024年01月30日
土間コン打設完了。 スロープ部は滑りにくさを考慮し 刷毛引き仕上げです(白井)

土間コン打設完了。 スロープ部は滑りにくさを考慮し 刷毛引き仕上げです(白井)

34. 2024年01月30日
土間コン打設完了。 スロープ部は滑りにくさを考慮し 刷毛引き仕上げです(白井)

土間コン打設完了。 スロープ部は滑りにくさを考慮し 刷毛引き仕上げです(白井)

35. 2024年01月30日

土間コン打設完了。 スロープ部は滑りにくさを考慮し 刷毛引き仕上げです。  綺麗に仕上がりました(白井)

土間コン打設完了。 スロープ部は滑りにくさを考慮し 刷毛引き仕上げです。 綺麗に仕上がりました(白井)

36. 2024年01月29日

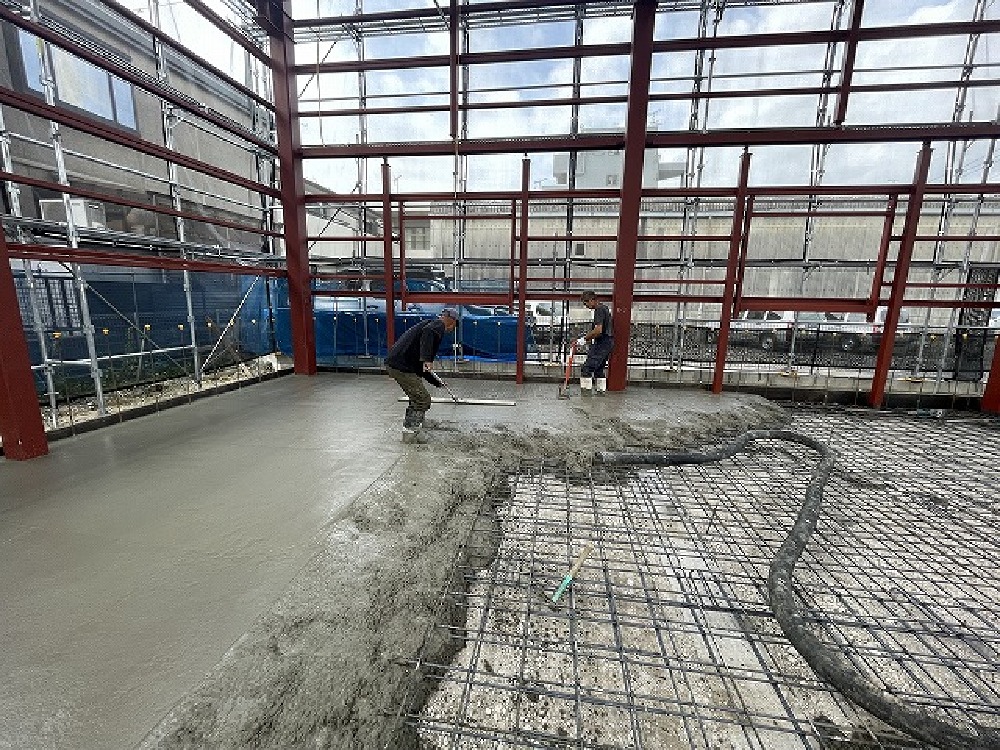

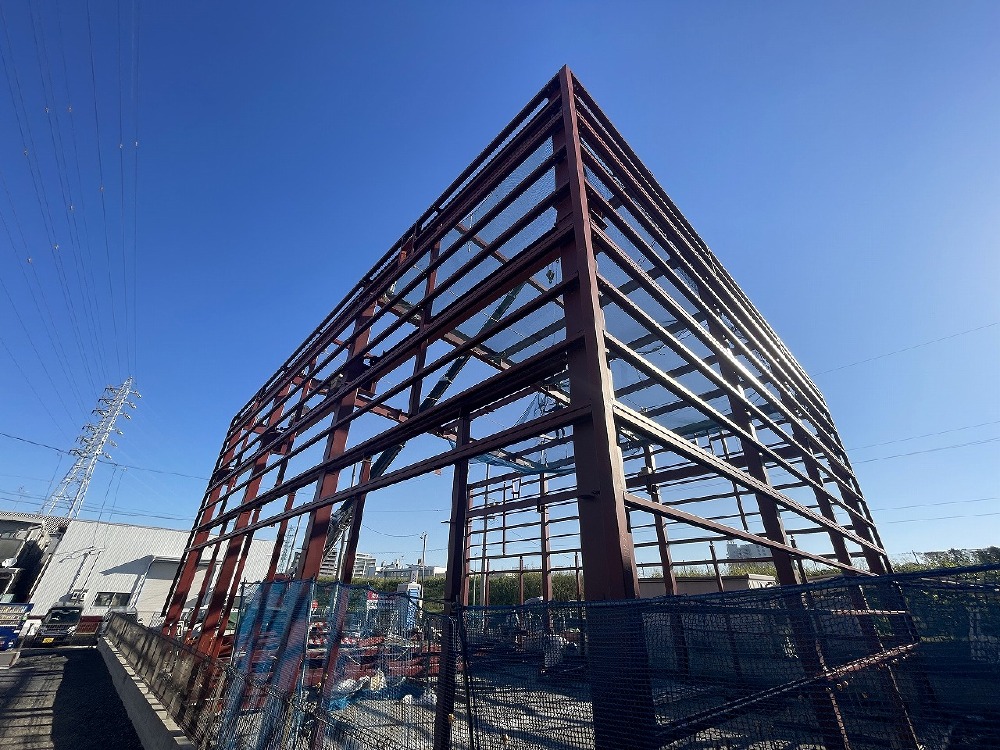

D10-@200Wクロスの鉄筋工事が完了しました。この工事では、土間コンクリートの厚さは200ミリメートルです。明日は、コンクリートを打設する作業を行います。(白井)

D10-@200Wクロスの鉄筋工事が完了しました。この工事では、土間コンクリートの厚さは200ミリメートルです。明日は、コンクリートを打設する作業を行います。(白井)

具体的な手順は、まず、D10-@200Wクロスの鉄筋が適切に配置されました。これにより、コンクリートに強度と耐久性が付与されます。鉄筋はコンクリートの中に埋め込まれ、建物や構造物に必要な強度を提供します。

土間コンクリートの厚さは200ミリメートルで、これは建物の床の基礎となります。この厚さは建物の使用用途や設計によって異なりますが、十分な強度を確保するために設計されています。明日は、土間コンクリートを打設する予定です。

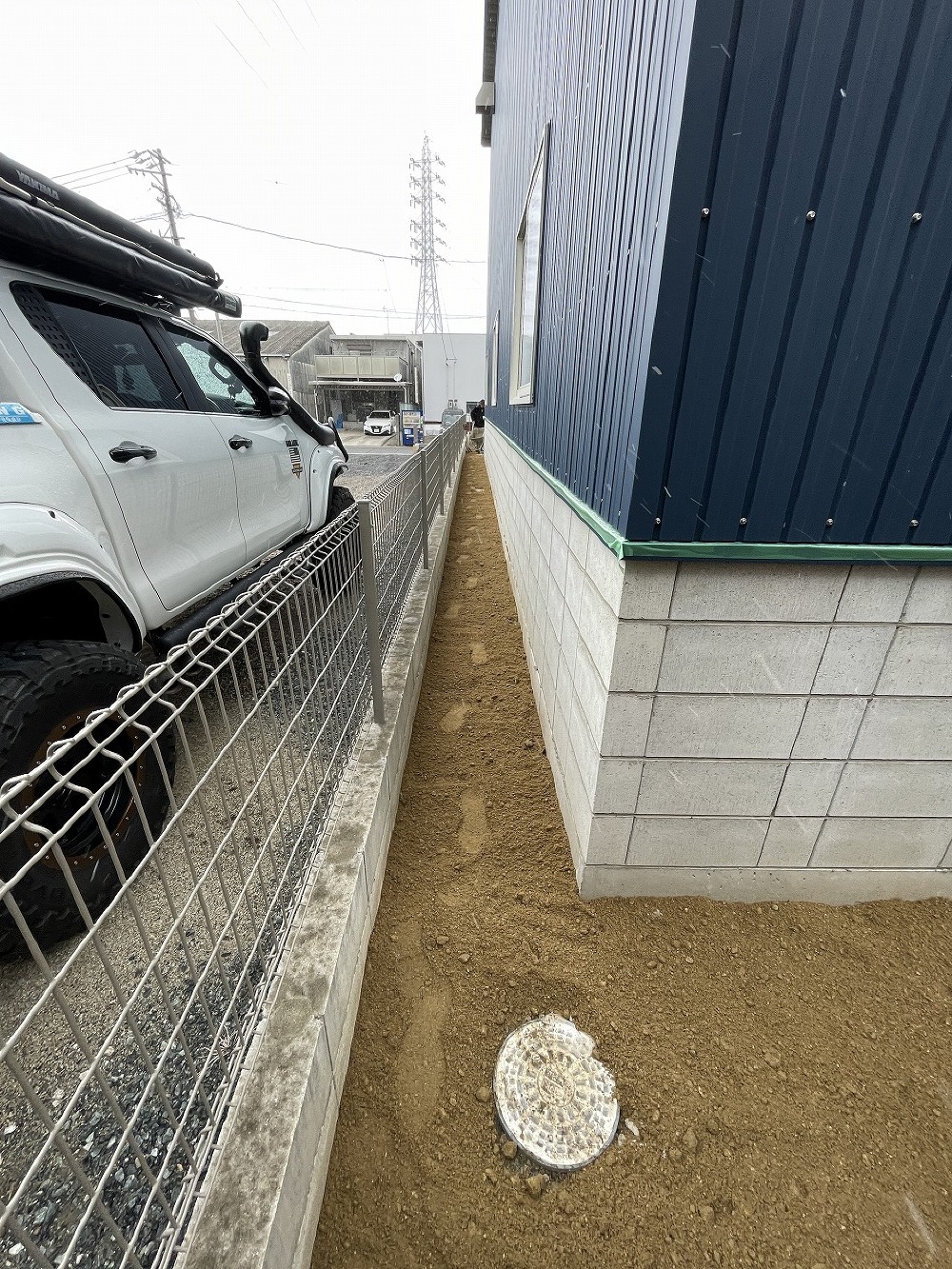

37. 2024年01月24日

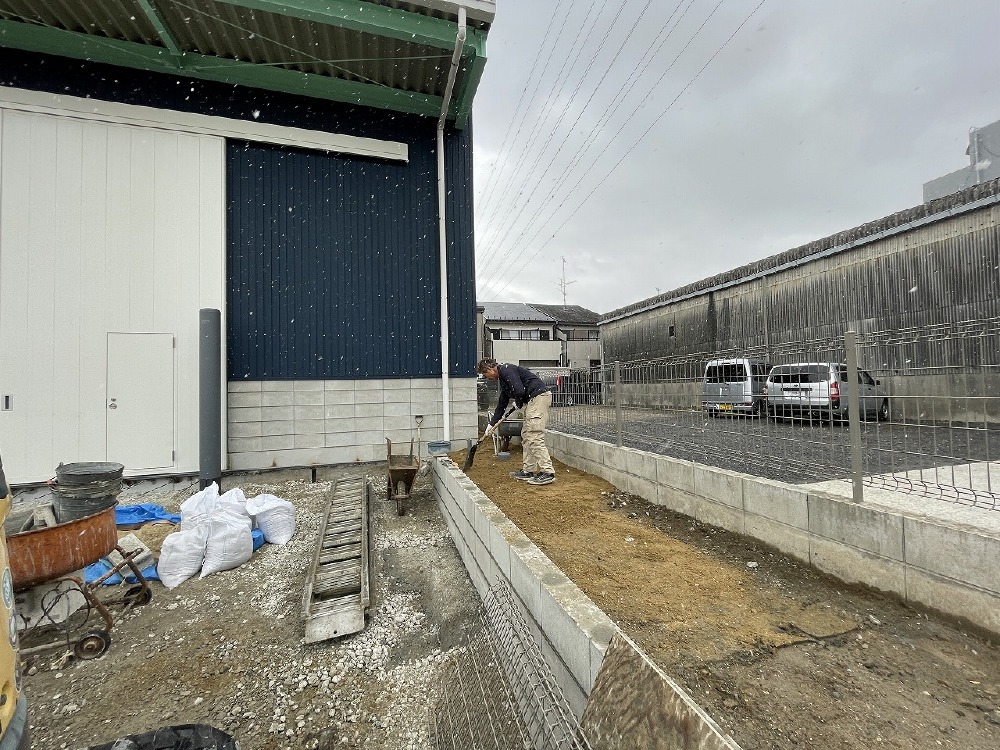

雪降りの中 山砂を敷きつめる増山さん。ありがとうございます!(白井)

雪降りの中 山砂を敷きつめる増山さん。ありがとうございます!(白井)

38. 2024年01月24日
雪降りの中 山砂を敷きつめる増山さん。ありがとうございます!(白井)

雪降りの中 山砂を敷きつめる増山さん。ありがとうございます!(白井)

39. 2024年01月24日
雪降りの中 山砂を敷きつめる増山さん。ありがとうございます!(白井)

雪降りの中 山砂を敷きつめる増山さん。ありがとうございます!(白井)

40. 2024年01月23日
ブロック工事も終わり 立派な衝突防止ポール設置完了です。  明日から鉄筋工事予定です(白井)

ブロック工事も終わり 立派な衝突防止ポール設置完了です。 明日から鉄筋工事予定です(白井)

41. 2024年01月23日
ブロック工事も終わり 立派な衝突防止ポール設置完了です。  明日から鉄筋工事予定です(白井)

ブロック工事も終わり 立派な衝突防止ポール設置完了です。 明日から鉄筋工事予定です(白井)

42. 2024年01月23日
ブロック工事も終わり 立派な衝突防止ポール設置完了です。  明日から鉄筋工事予定です(白井)

ブロック工事も終わり 立派な衝突防止ポール設置完了です。 明日から鉄筋工事予定です(白井)

43. 2024年01月19日
外構工事、順調に進行中(白井)

外構工事、順調に進行中(白井)

44. 2024年01月19日

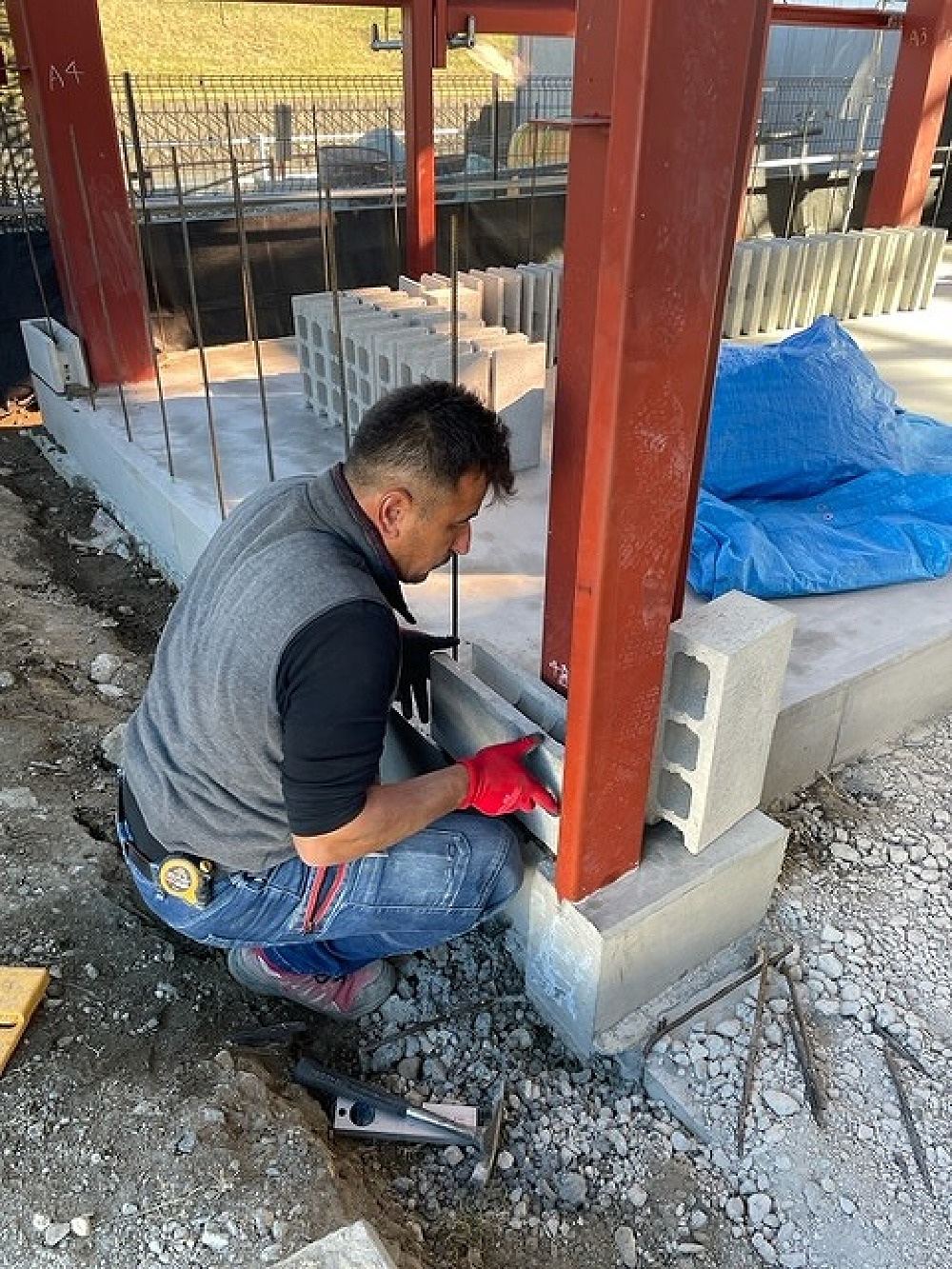

ブロック積箇所のベース工事完了(白井)

ブロック積箇所のベース工事完了(白井)

45. 2024年01月13日
本格的に外構工事開始です。 増山さんお願いします。 (白井)

本格的に外構工事開始です。 増山さんお願いします。 (白井)

46. 2024年01月13日

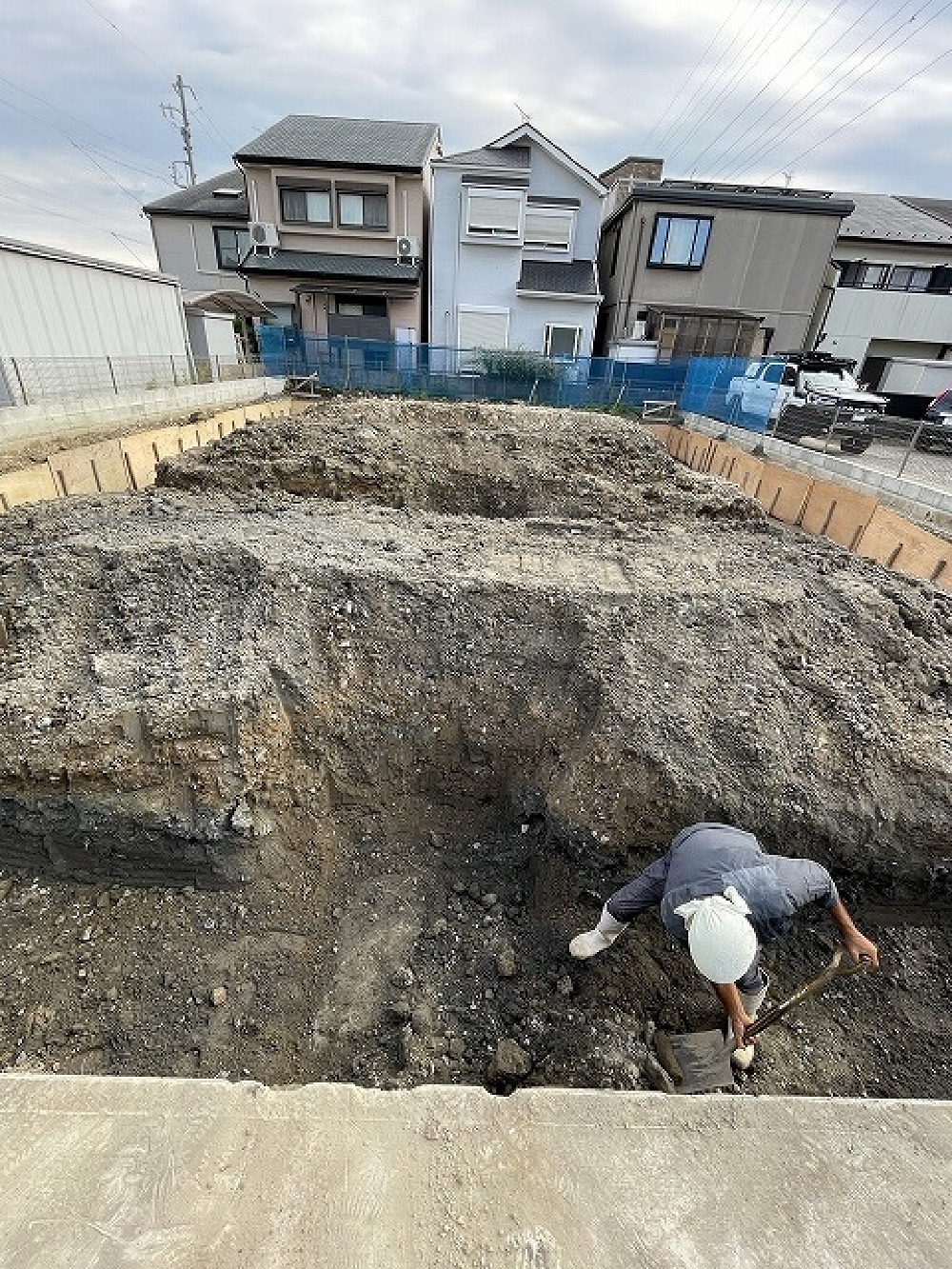

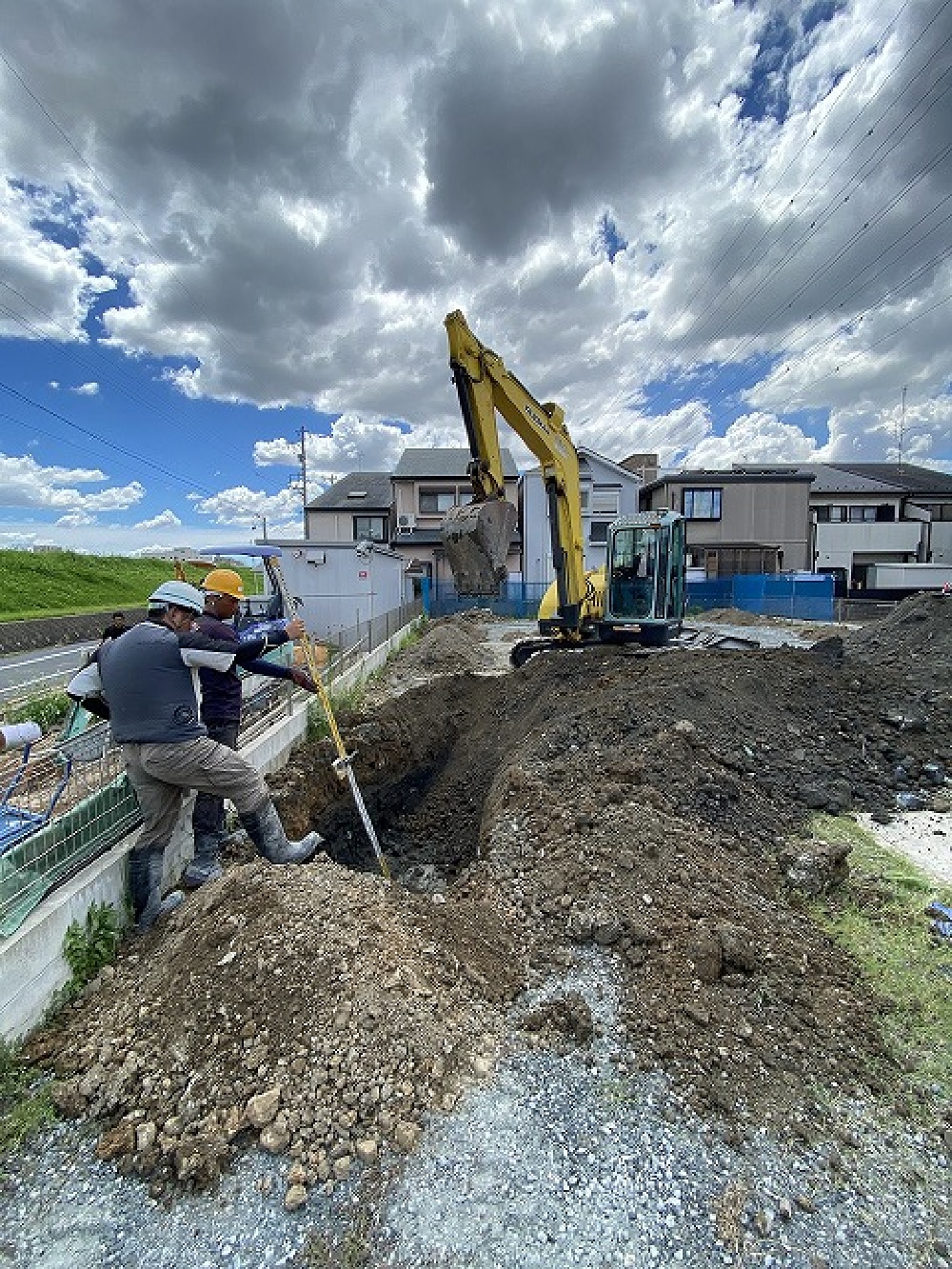

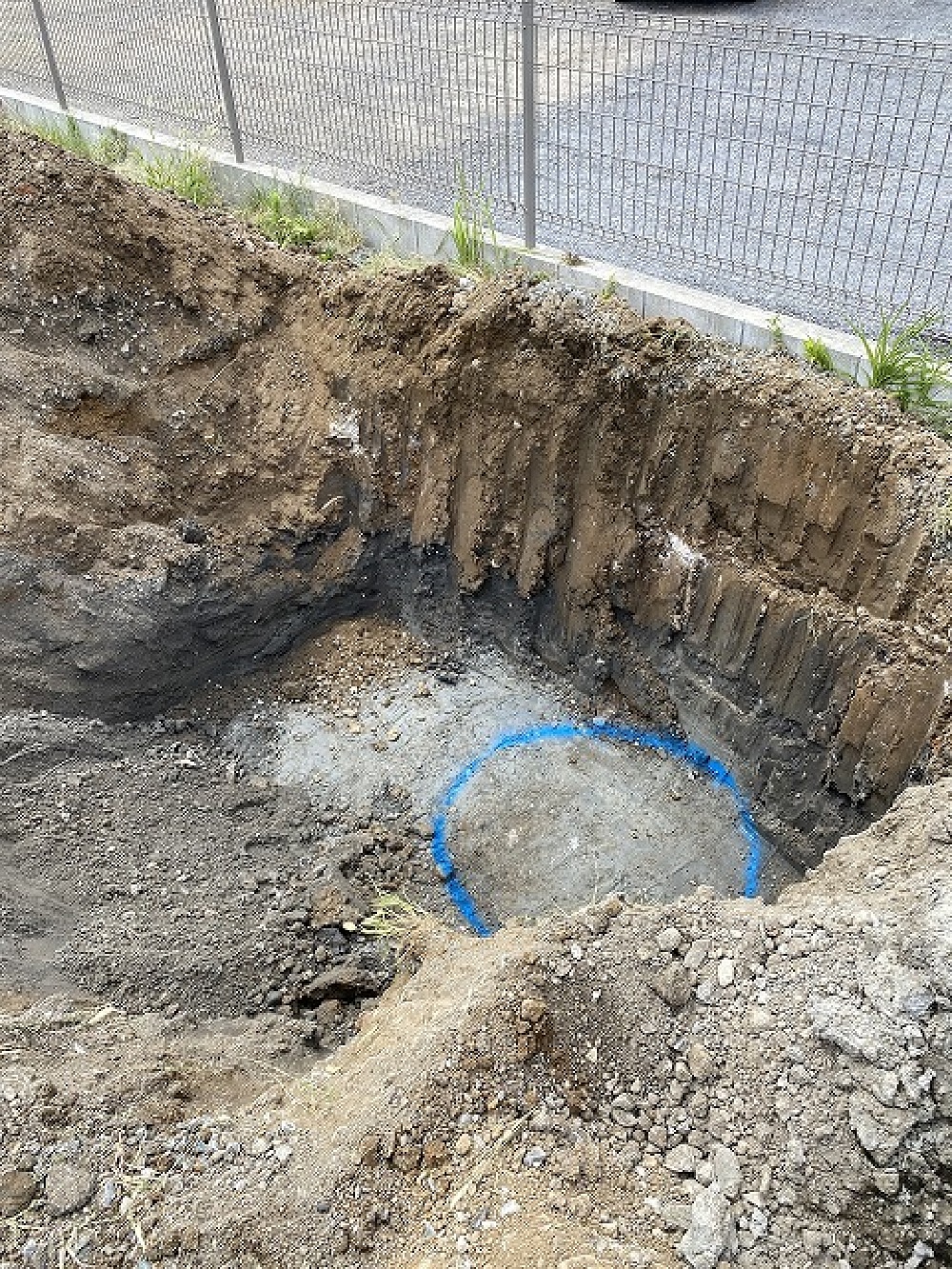

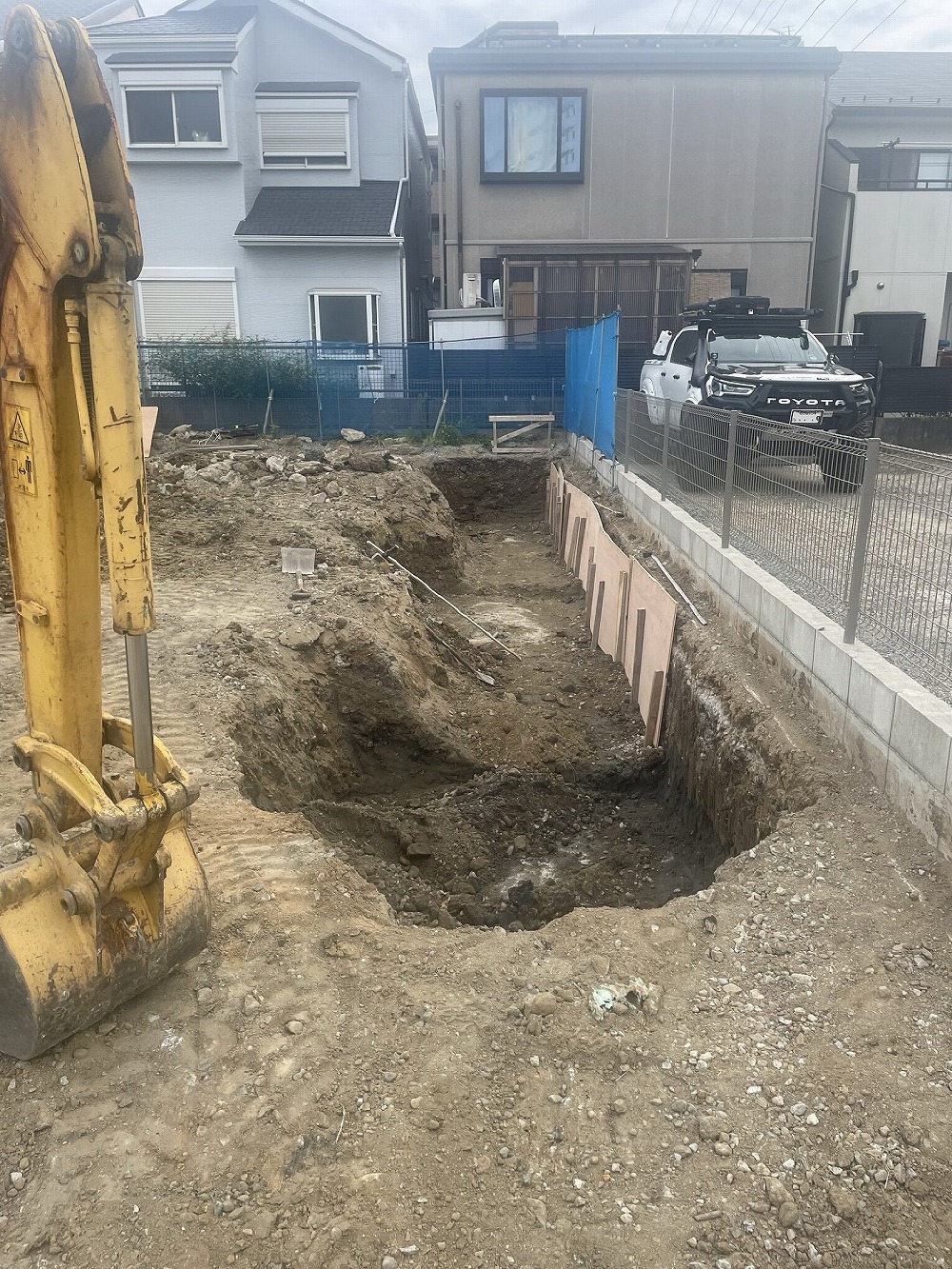

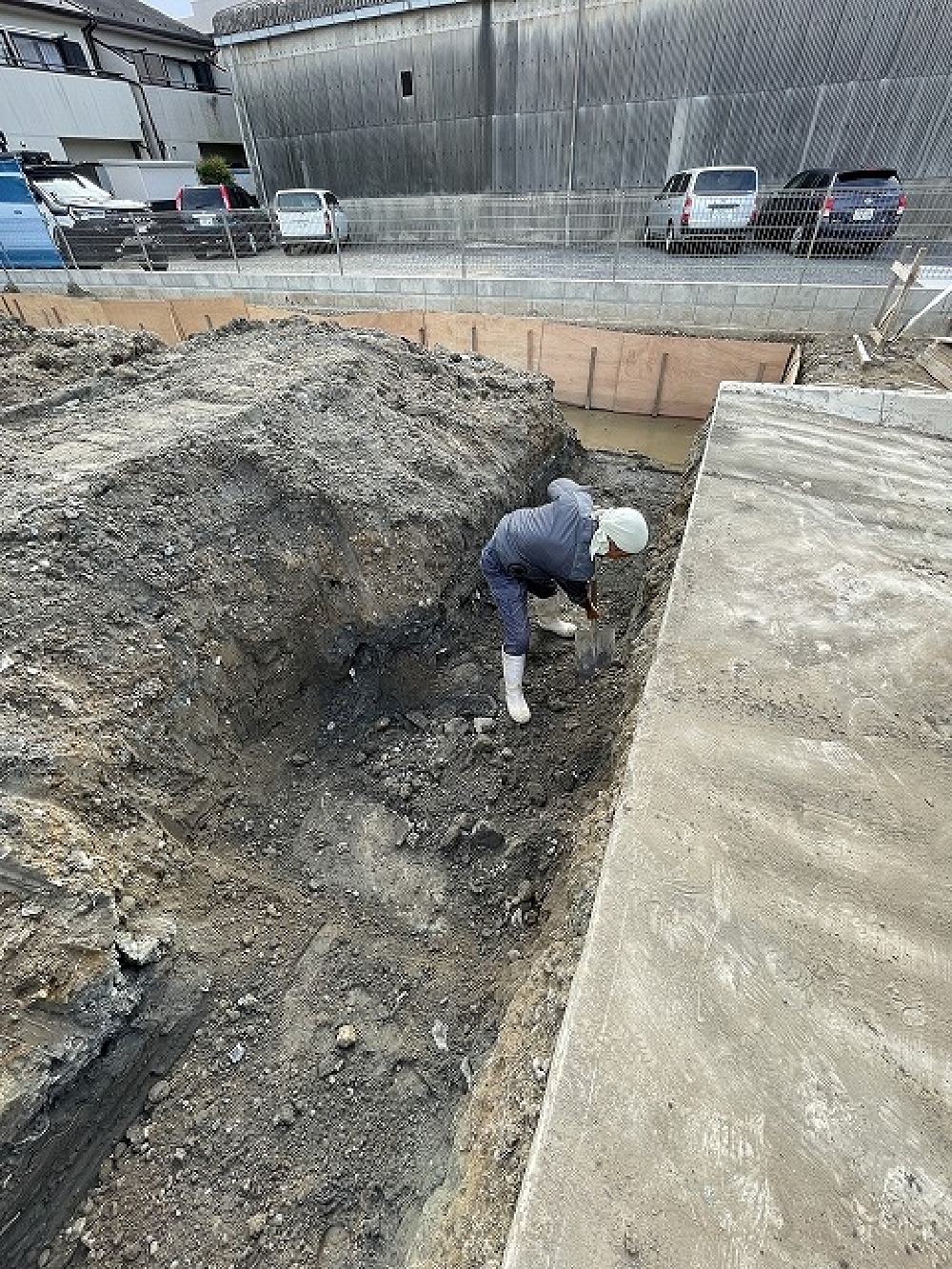

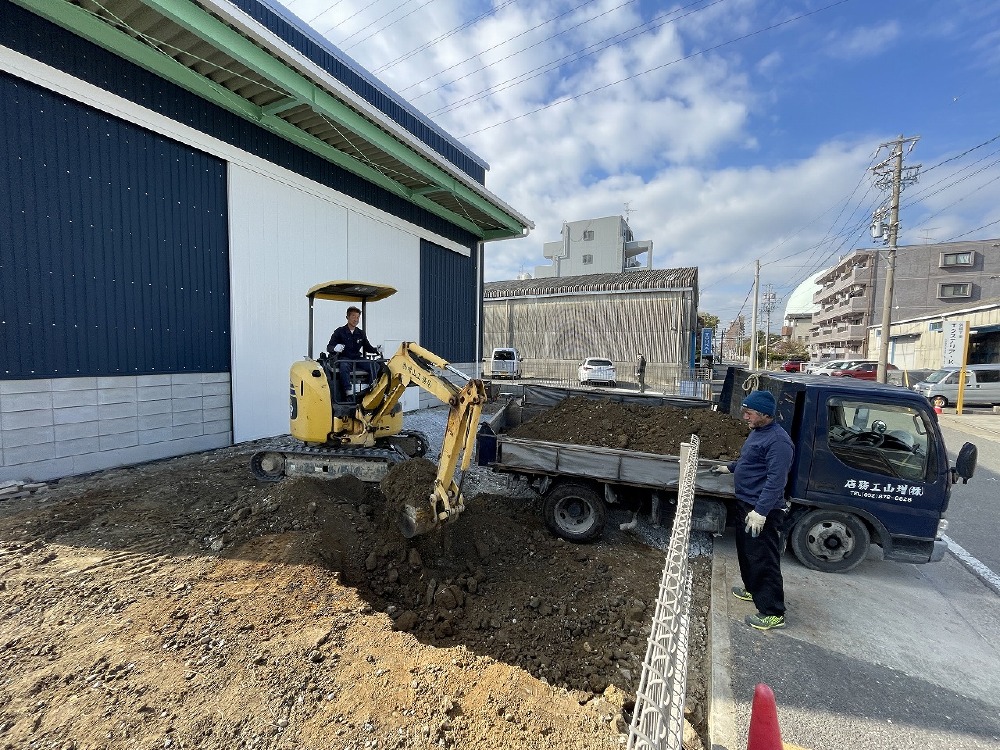

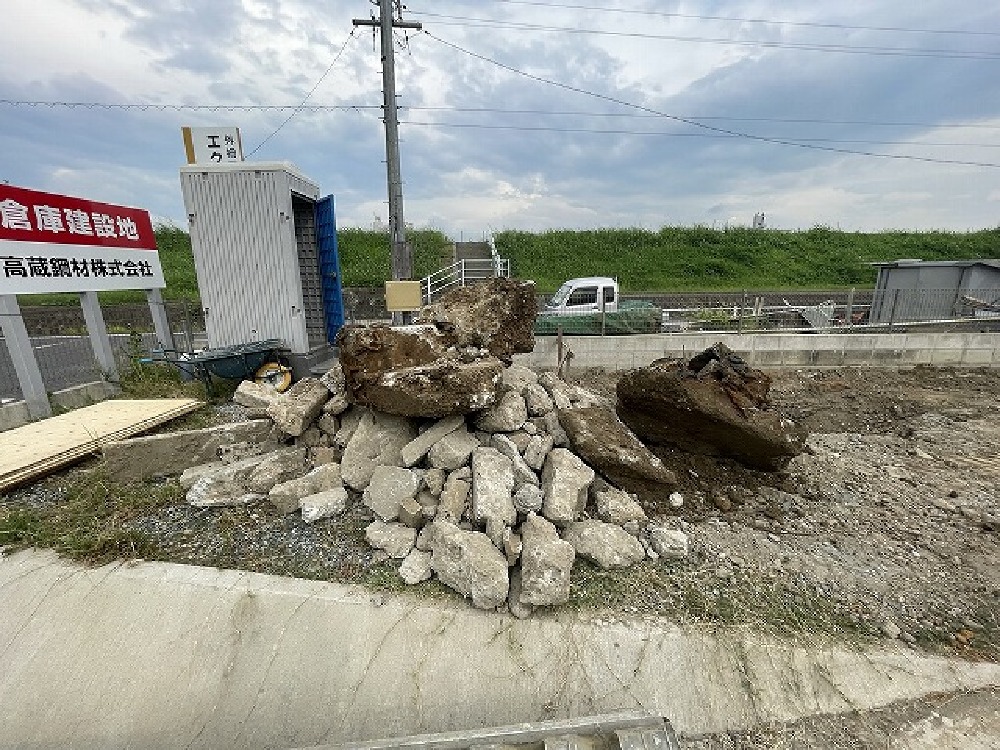

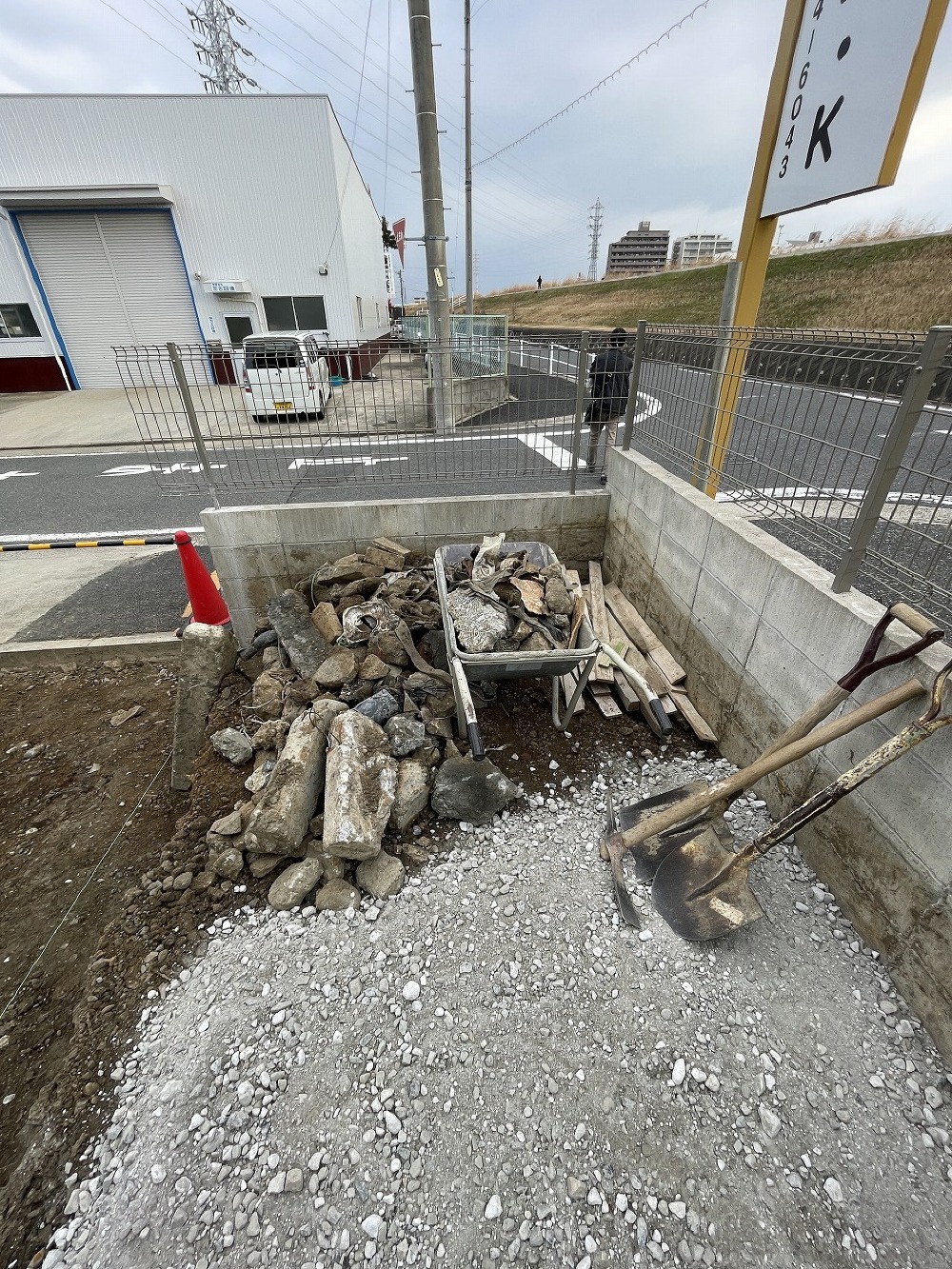

 掘削していくと、ガラやら瓦礫やら 出てきました。  処分が大変だ。。。。(白井)

掘削していくと、ガラやら瓦礫やら 出てきました。 処分が大変だ。。。。(白井)

47. 2023年12月26日

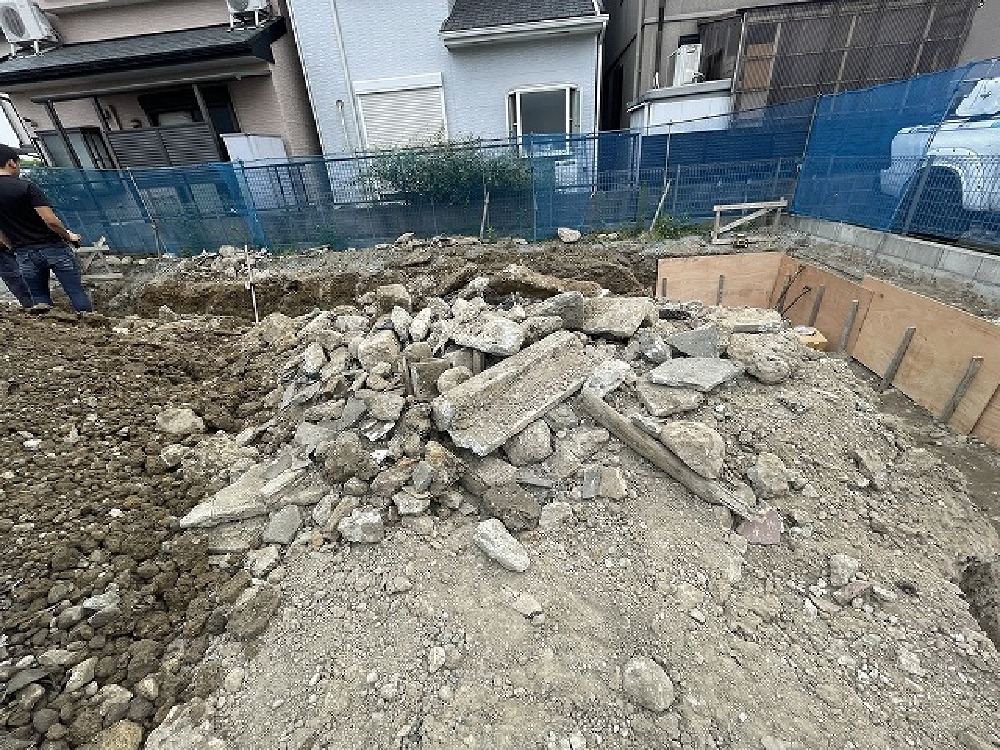

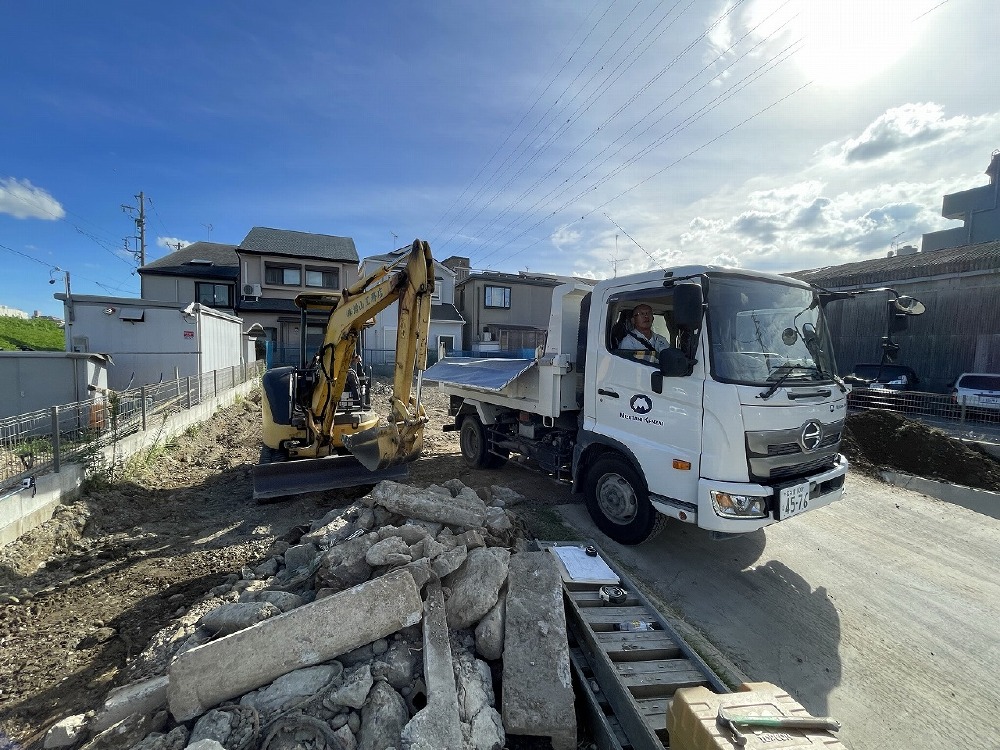

外構工事がはじまりました。 まずは解体からスタートです(白井)

外構工事がはじまりました。 まずは解体からスタートです(白井)

48. 2023年12月21日

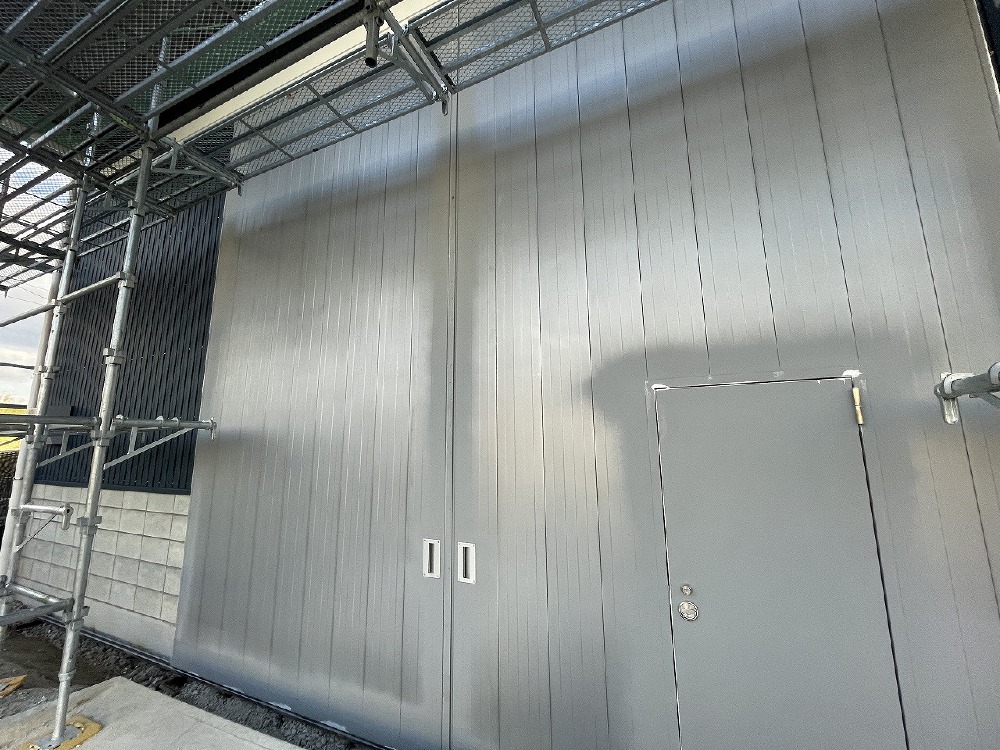

ハンガードア外周面の塗装も完了しました。2度塗りを施しています。(白井)

ハンガードア外周面の塗装も完了しました。2度塗りを施しています。(白井)

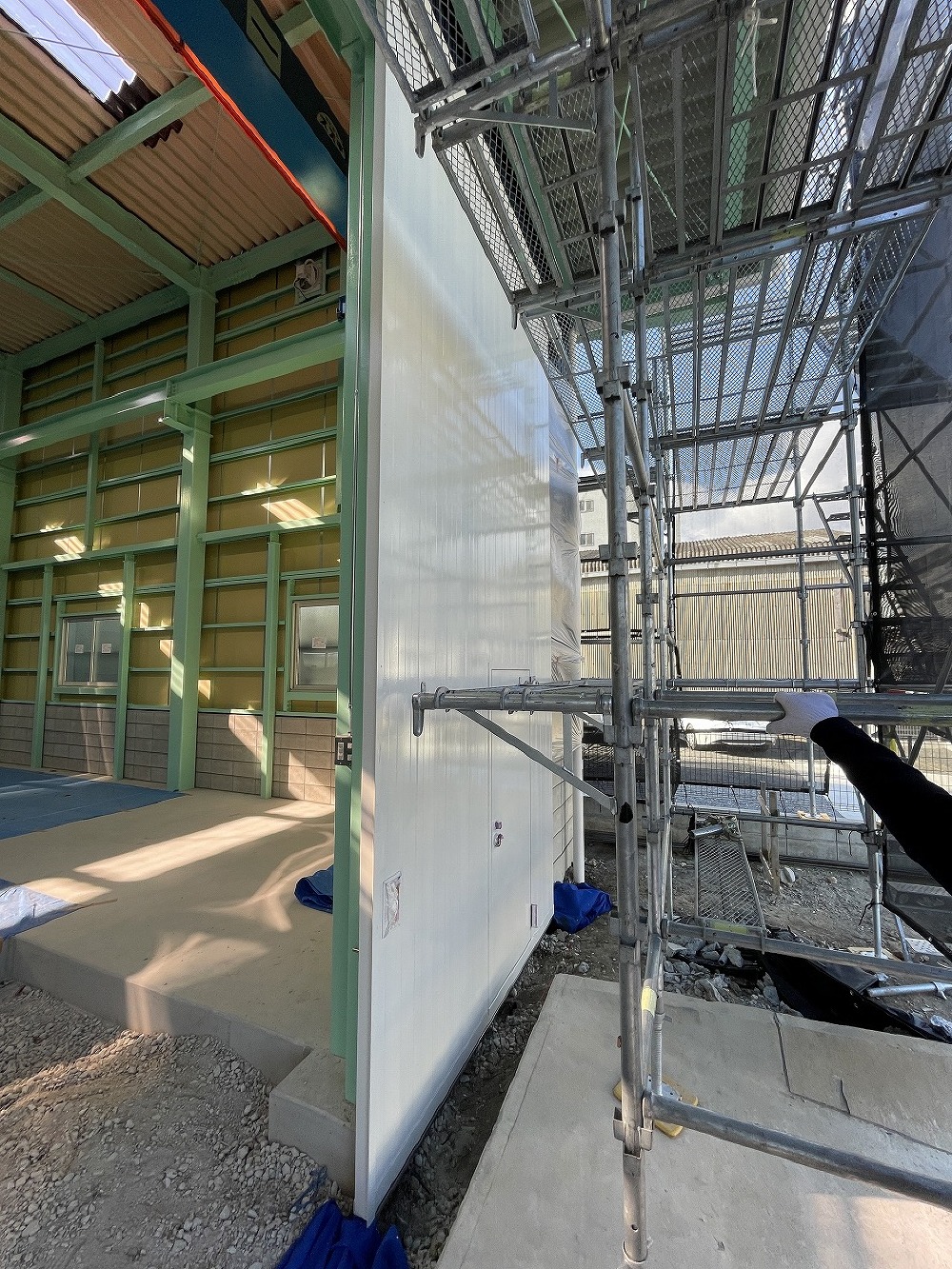

49. 2023年12月20日

ハンガードアの吊り込みが完了しました。  片面は先に塗装済みです(白井)

ハンガードアの吊り込みが完了しました。 片面は先に塗装済みです(白井)

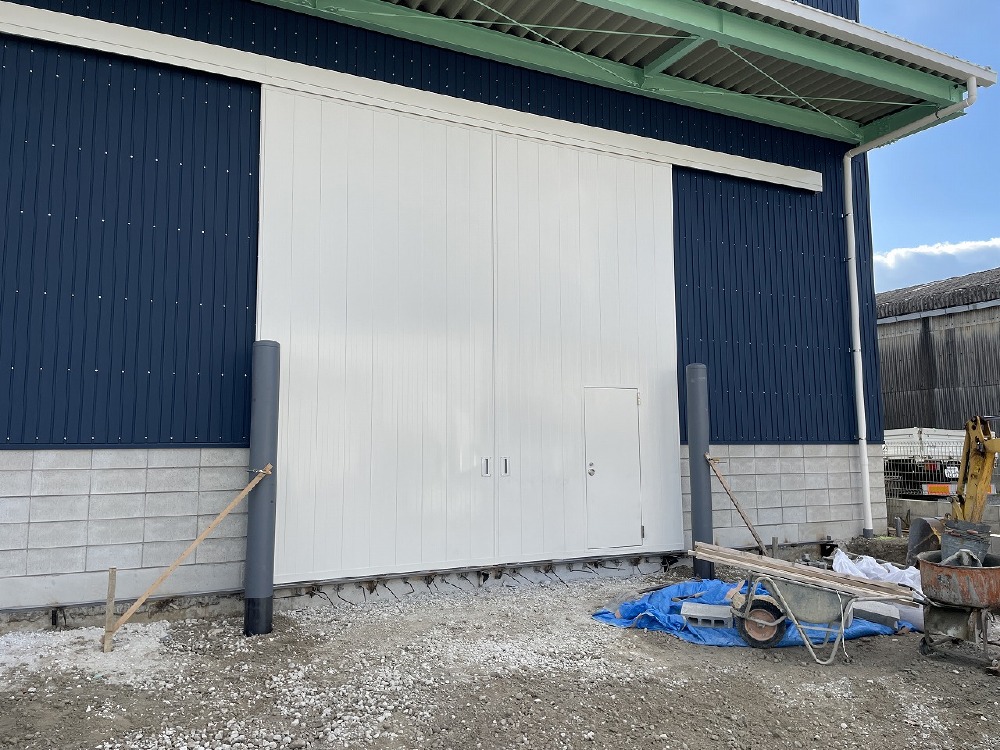

50. 2023年12月20日
ハンガードアの吊り込みが完了しました。  片面は先に塗装済みです(白井)

ハンガードアの吊り込みが完了しました。 片面は先に塗装済みです(白井)

51. 2023年12月14日

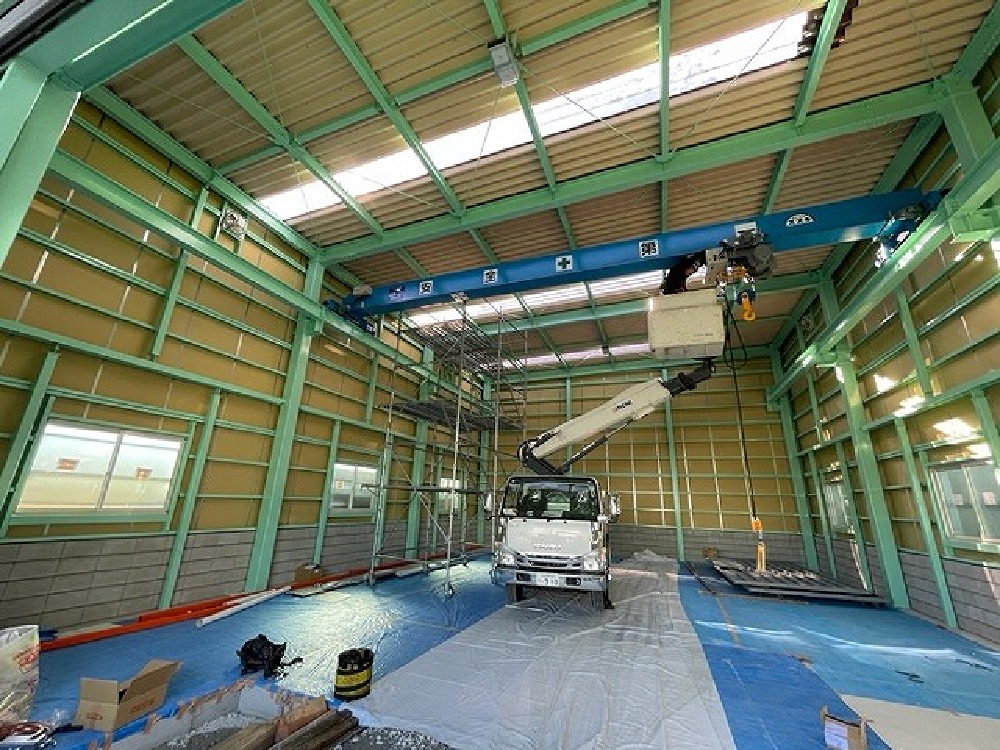

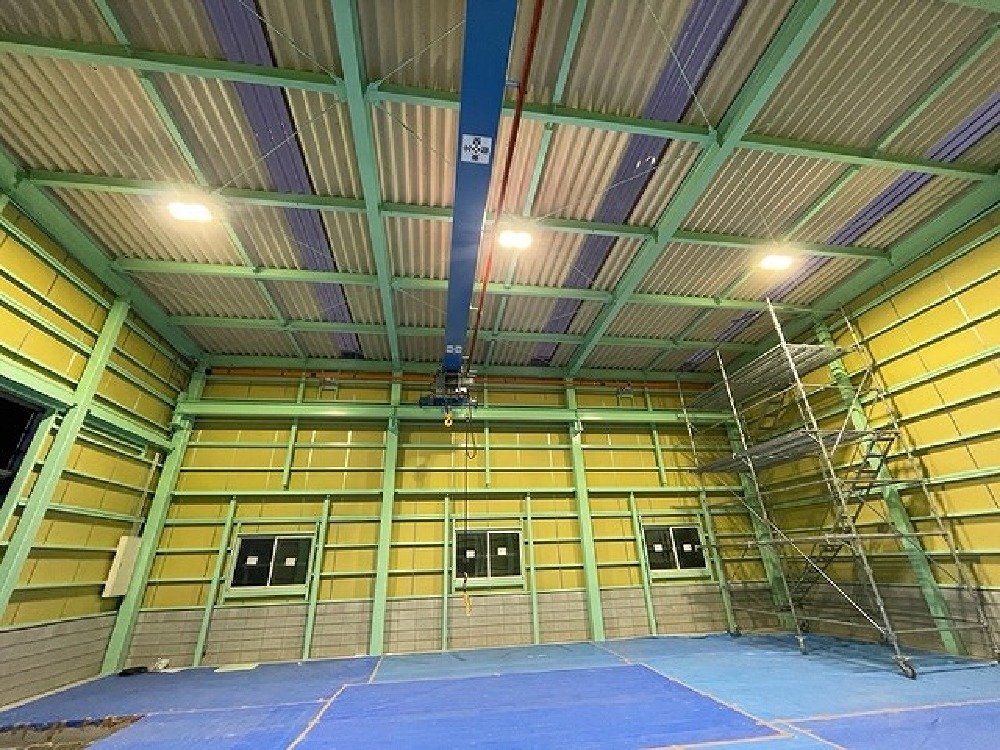

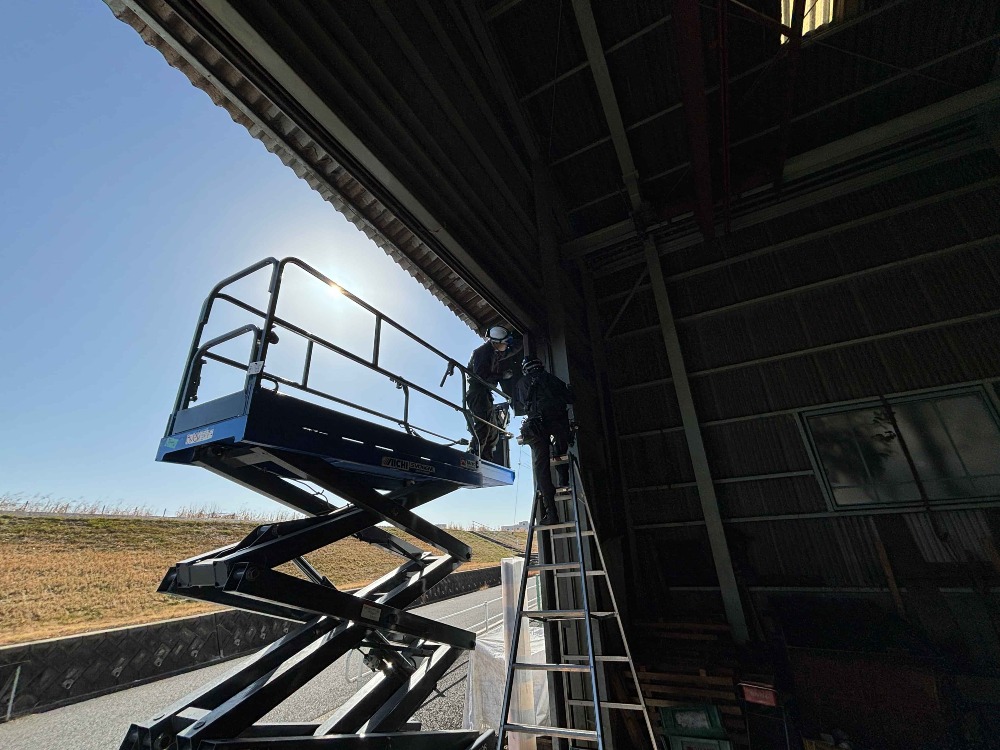

今日はホイストクレーン設置です。  高所作業車を使用しての作業です。  夕方には無事完了しました(白井)

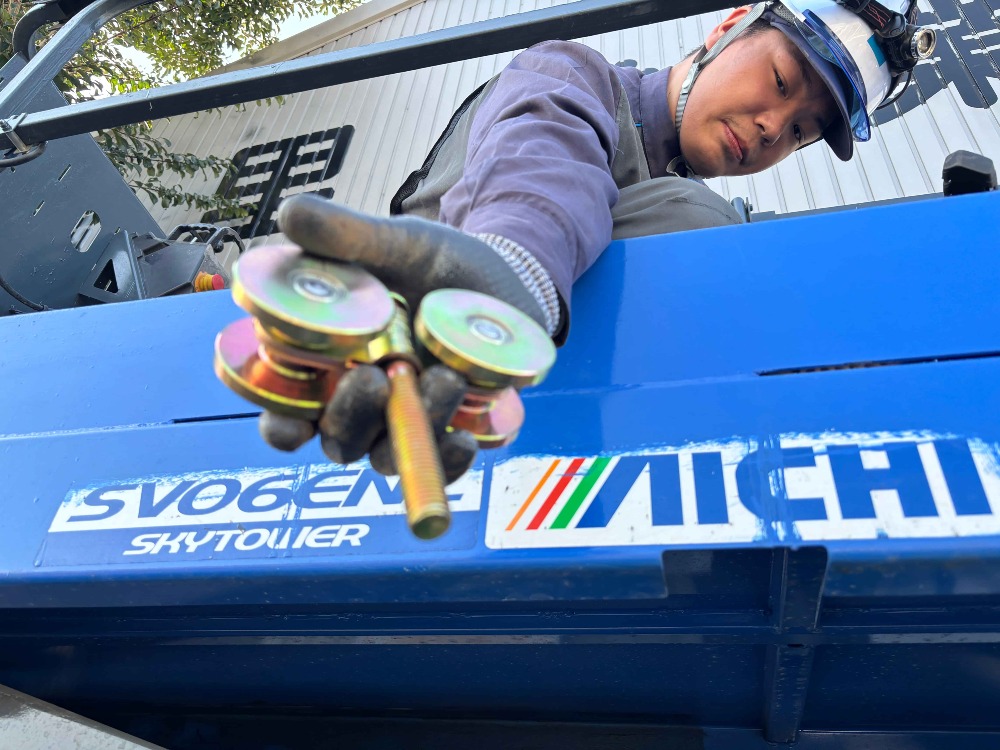

今日はホイストクレーン設置です。 高所作業車を使用しての作業です。 夕方には無事完了しました(白井)

ホイストクレーン(hoist crane)は、荷物や物品を持ち上げ、移動、降ろすための機械です。一般的には、建設現場や工場、倉庫などで使用され、大きな重量の物体を効率的に操作できるように設計されています。

52. 2023年12月14日
今日はホイストクレーン設置です。  高所作業車を使用しての作業です。  夕方には無事完了しました(白井)

今日はホイストクレーン設置です。 高所作業車を使用しての作業です。 夕方には無事完了しました(白井)

ホイストクレーン(hoist crane)は、荷物や物品を持ち上げ、移動、降ろすための機械です。一般的には、建設現場や工場、倉庫などで使用され、大きな重量の物体を効率的に操作できるように設計されています。

53. 2023年12月14日
今日はホイストクレーン設置です。  高所作業車を使用しての作業です。  夕方には無事完了しました(白井)

今日はホイストクレーン設置です。 高所作業車を使用しての作業です。 夕方には無事完了しました(白井)

ホイストクレーン(hoist crane)は、荷物や物品を持ち上げ、移動、降ろすための機械です。一般的には、建設現場や工場、倉庫などで使用され、大きな重量の物体を効率的に操作できるように設計されています。

54. 2023年12月12日

砕石入れをしました。今日は移動が少し多かった1日です。天白・緑区・南区と3現場での作業でした(三浦)

砕石入れをしました。今日は移動が少し多かった1日です。天白・緑区・南区と3現場での作業でした(三浦)

55. 2023年12月12日
外壁工事もほぼ完了し、 明日電気引込工事の為 準備する門脇さん達です(白井)

外壁工事もほぼ完了し、 明日電気引込工事の為 準備する門脇さん達です(白井)

56. 2023年12月12日
外壁工事もほぼ完了し、 明日電気引込工事の為 準備する門脇さん達です(白井)

外壁工事もほぼ完了し、 明日電気引込工事の為 準備する門脇さん達です(白井)

57. 2023年12月04日

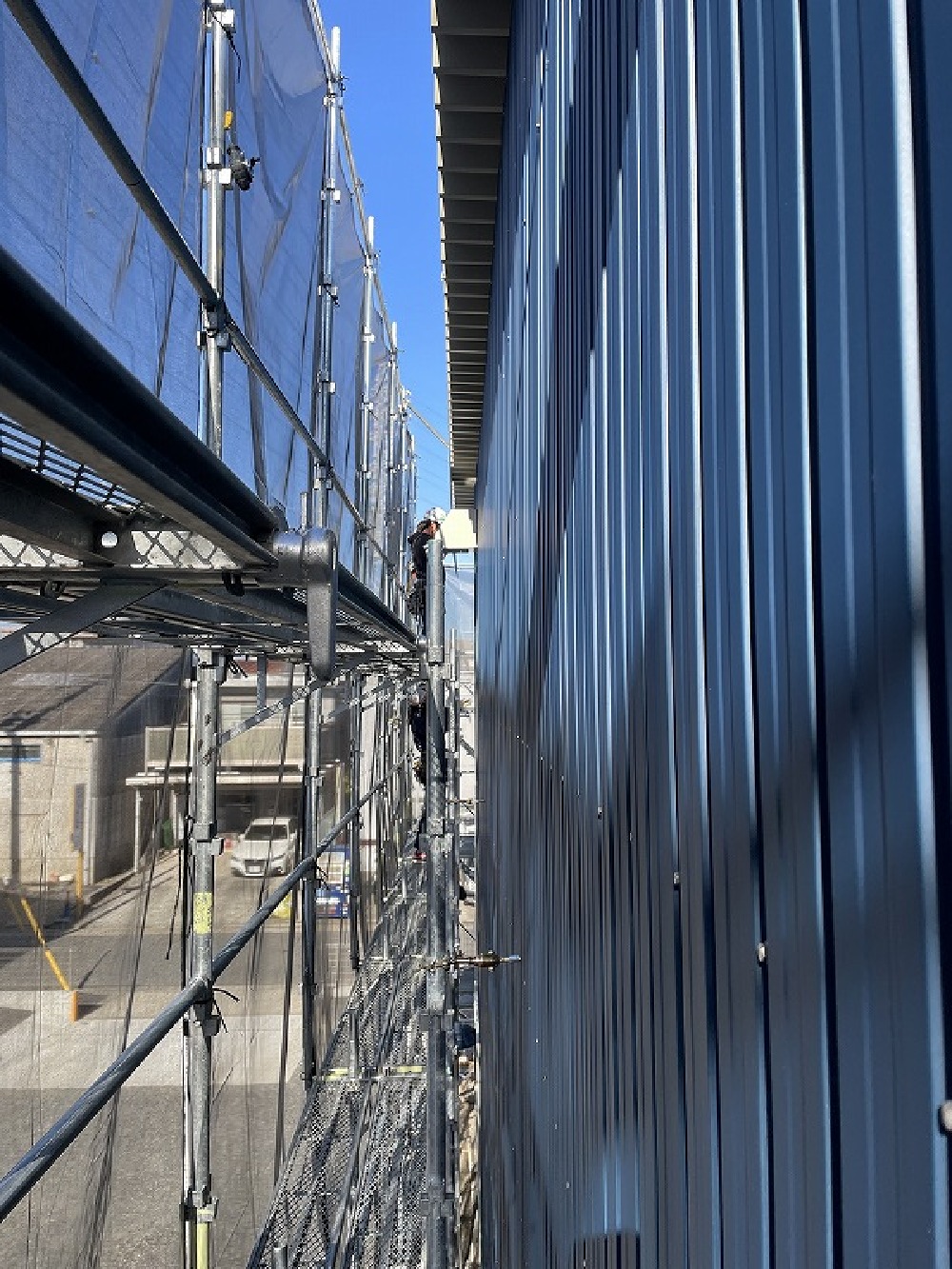

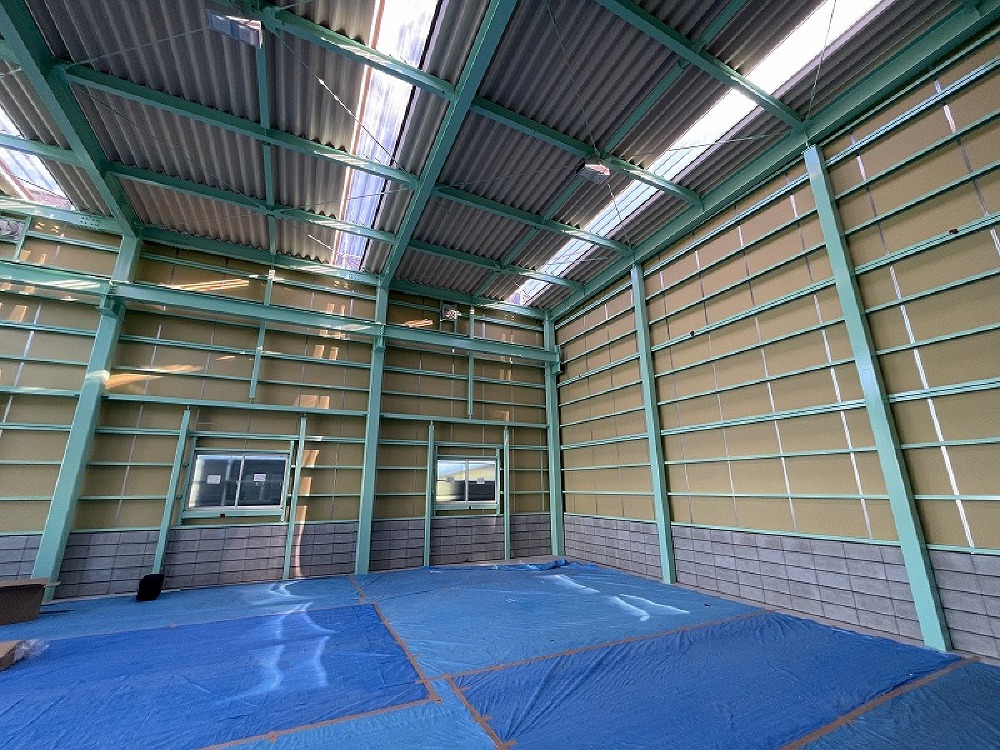

今日から壁の板金工事です。  色はキリっと引き締まったダークブルー色で。先月完成した 新事務所と統一感を持たせています(白井)

今日から壁の板金工事です。 色はキリっと引き締まったダークブルー色で。先月完成した 新事務所と統一感を持たせています(白井)

58. 2023年12月04日
今日から壁の板金工事です。 色はキリっと引き締まったダークブルー色で。先月完成した 新事務所と統一感を持たせています(白井)

今日から壁の板金工事です。 色はキリっと引き締まったダークブルー色で。先月完成した 新事務所と統一感を持たせています(白井)

59. 2023年11月30日

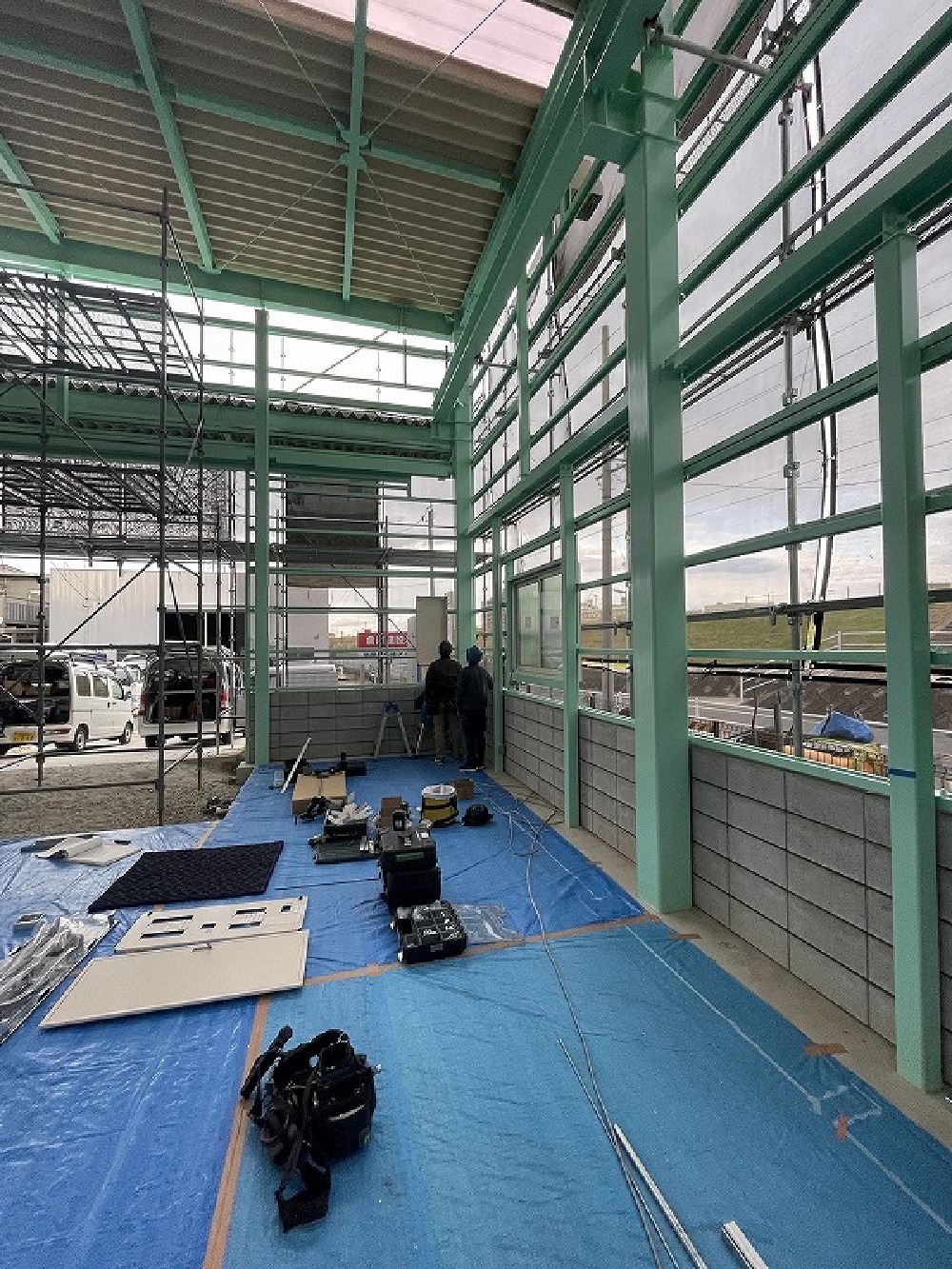

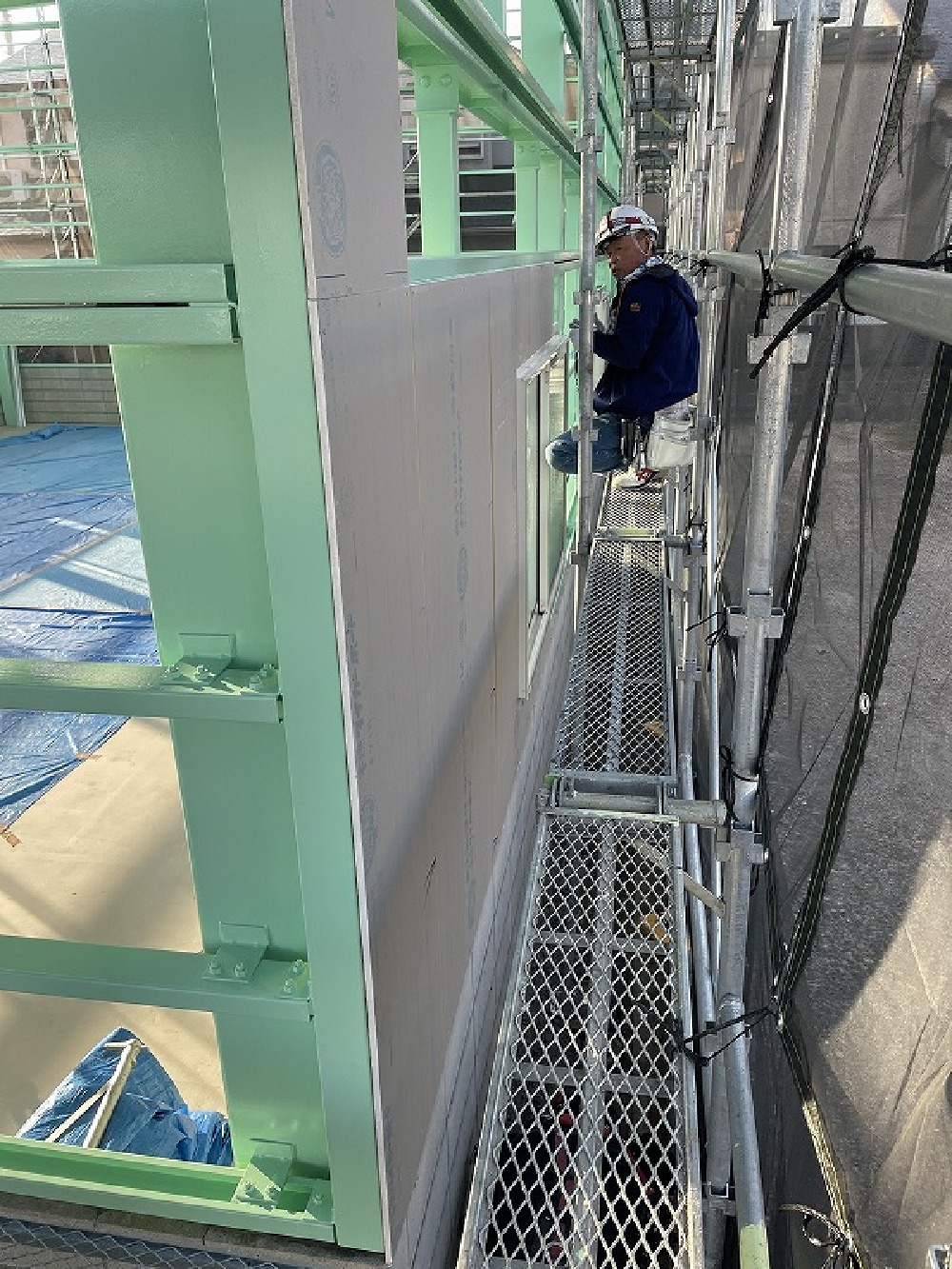

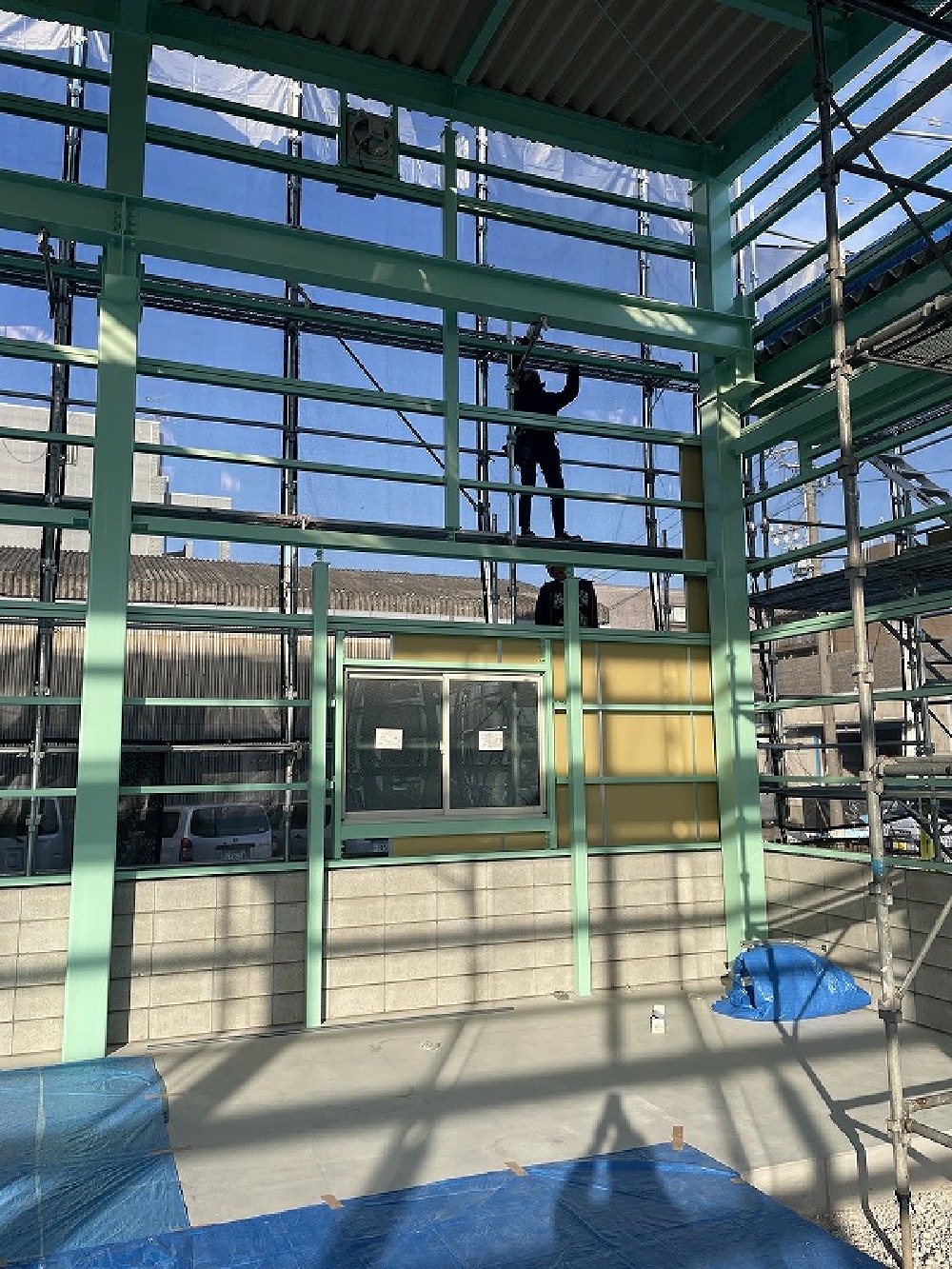

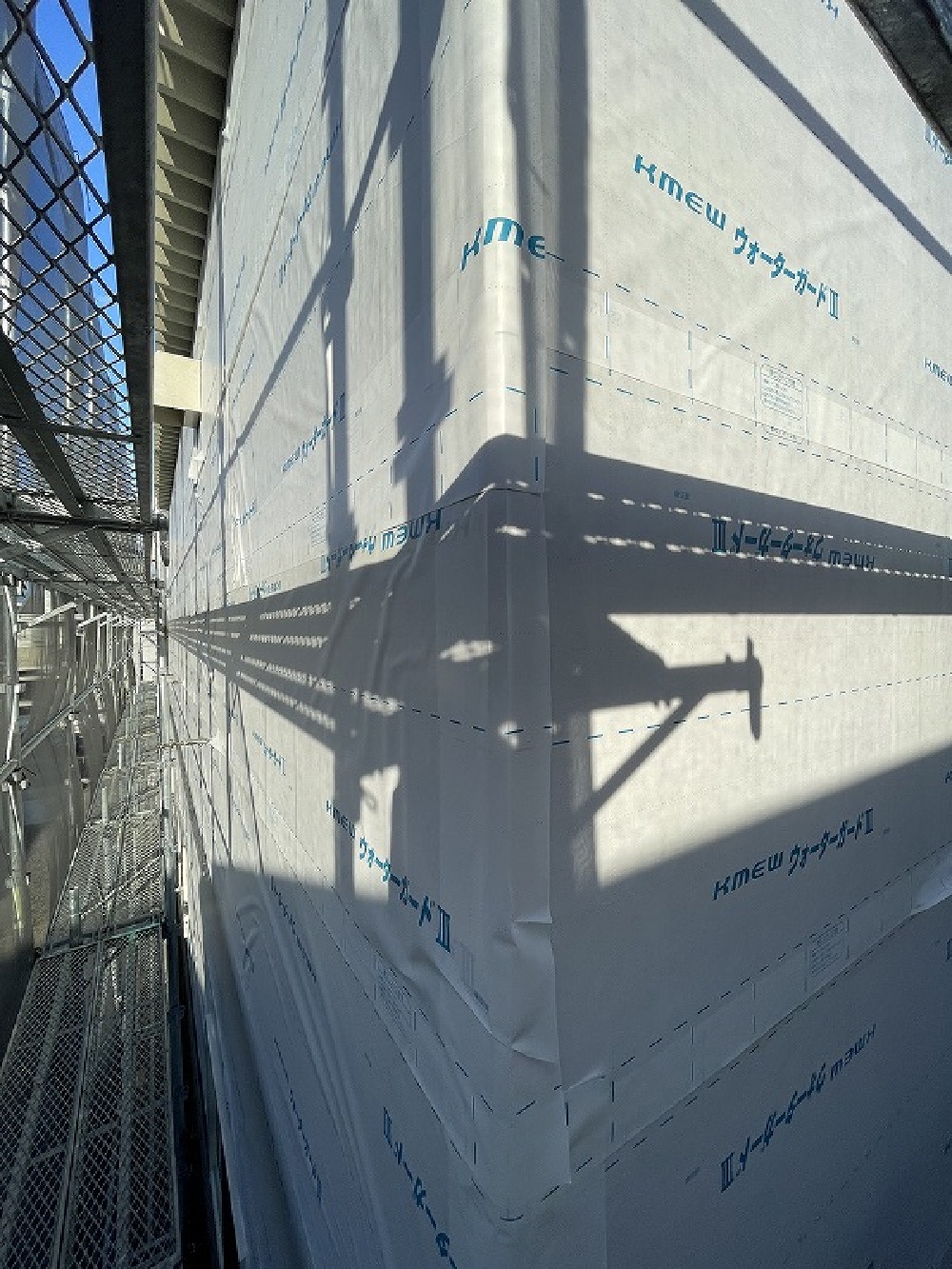

壁のプラスターボードも綺麗に貼れました。 正面以外は透湿防水シートまで完了。  天井の照明器具も取付きました。(白井)

壁のプラスターボードも綺麗に貼れました。 正面以外は透湿防水シートまで完了。 天井の照明器具も取付きました。(白井)

60. 2023年11月30日

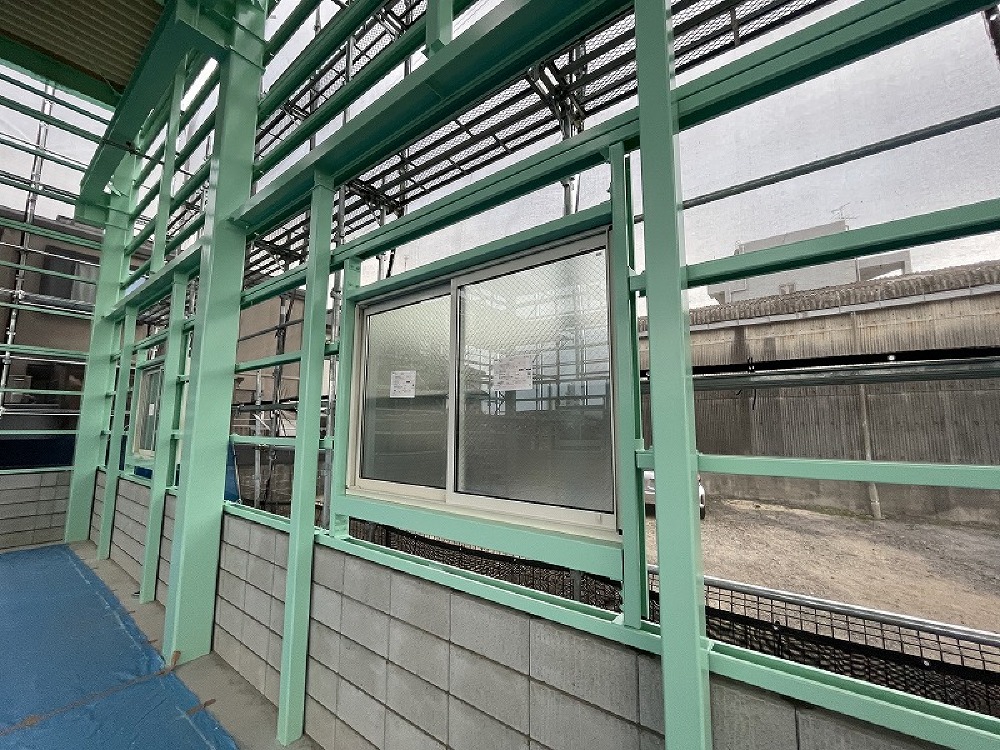

壁のプラスターボードも綺麗に貼れました。 正面以外は透湿防水シートまで完了。(白井)

壁のプラスターボードも綺麗に貼れました。 正面以外は透湿防水シートまで完了。(白井)

61. 2023年11月30日
壁のプラスターボードも綺麗に貼れました。 正面以外は透湿防水シートまで完了。  天井の照明器具も取付きました。(白井)

壁のプラスターボードも綺麗に貼れました。 正面以外は透湿防水シートまで完了。 天井の照明器具も取付きました。(白井)

62. 2023年11月29日
外壁工事開始です。  まずはプラスターボード貼りです(白井)

外壁工事開始です。 まずはプラスターボード貼りです(白井)

63. 2023年11月29日
外壁工事開始です。  まずはプラスターボード貼りです(白井)

外壁工事開始です。 まずはプラスターボード貼りです(白井)

64. 2023年11月28日
塗装工事も終わり、サッシ取付ました(白井)

塗装工事も終わり、サッシ取付ました(白井)

65. 2023年11月28日
塗装工事も終わり、サッシ取付ました(白井)

塗装工事も終わり、サッシ取付ました(白井)

66. 2023年11月28日
 電気屋さんも、配線工事に入っています(白井)

電気屋さんも、配線工事に入っています(白井)

67. 2023年11月23日

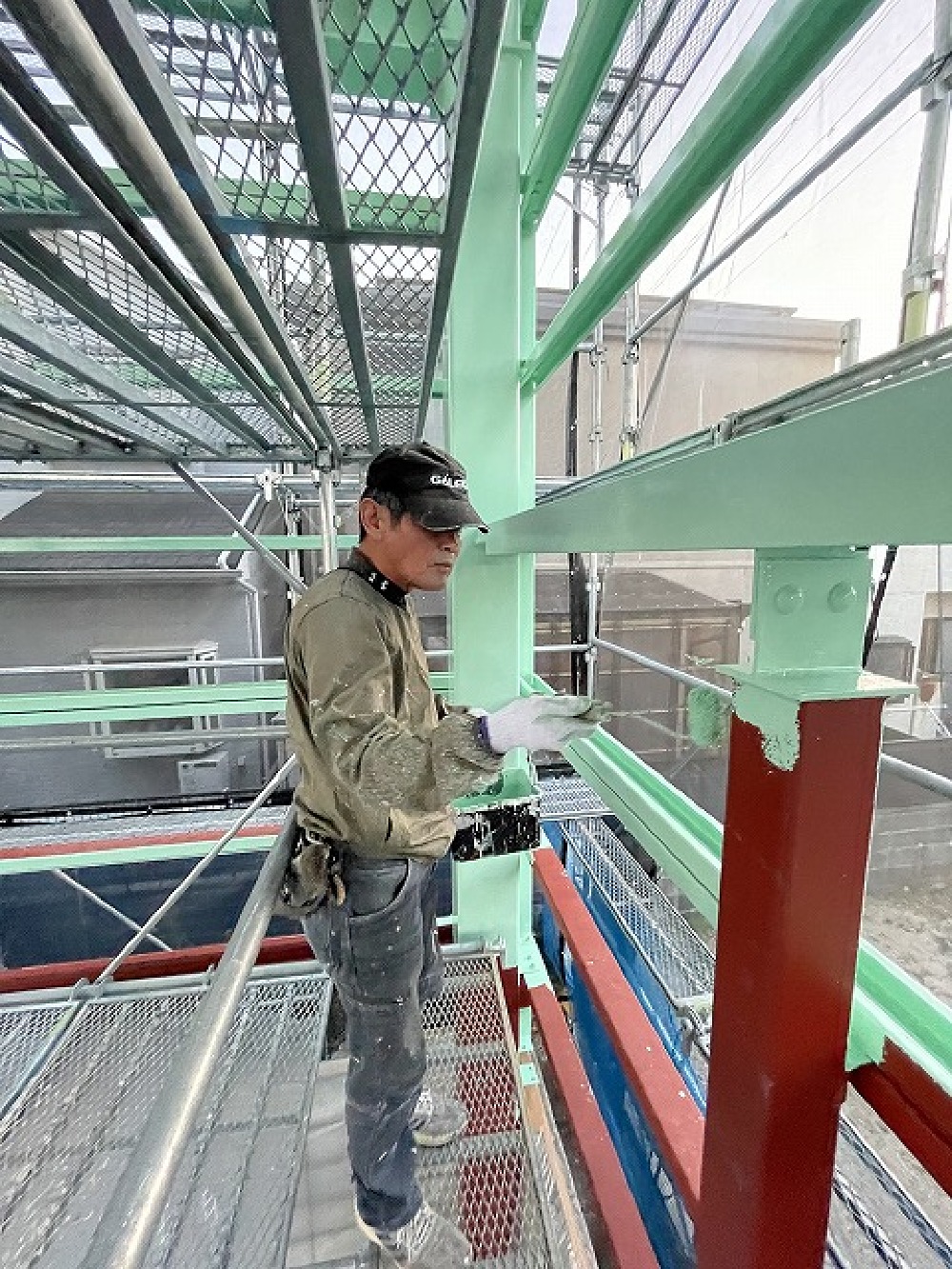

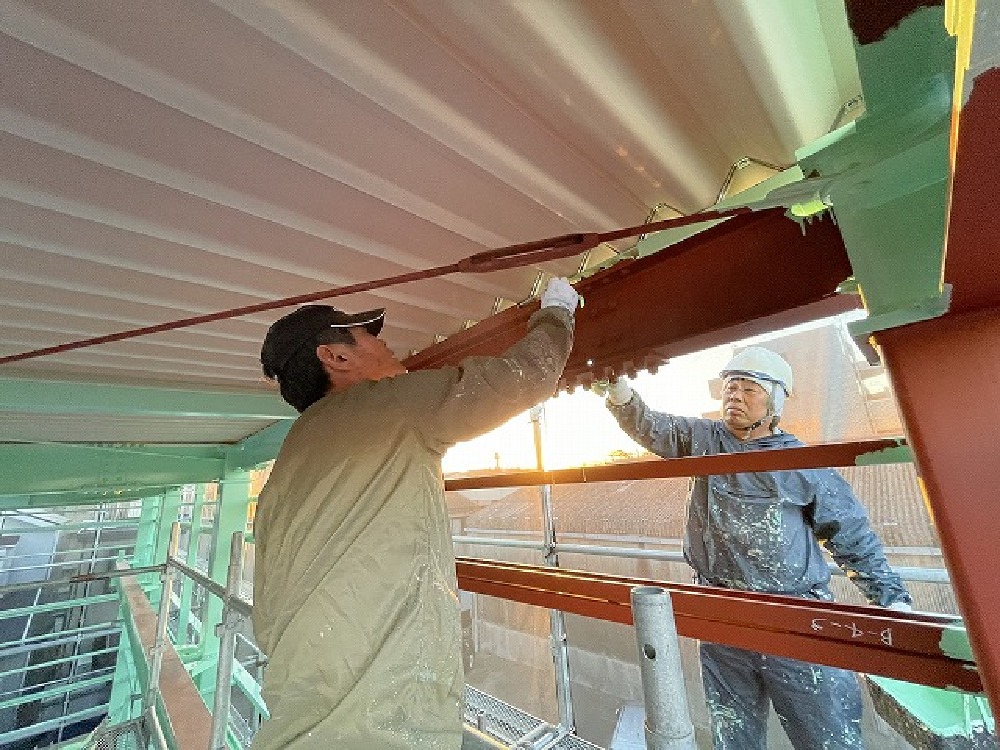

内周、外周と分かれて塗装していく川脇さんと稲垣さん。  しっかり2回塗っているので、時間が掛かります。  天気も良いので、助かります。

内周、外周と分かれて塗装していく川脇さんと稲垣さん。 しっかり2回塗っているので、時間が掛かります。 天気も良いので、助かります。

68. 2023年11月23日
  しっかり2回塗っているので、時間が掛かります(白井)

しっかり2回塗っているので、時間が掛かります(白井)

69. 2023年11月23日
内周、外周と分かれて塗装していく川脇さんと稲垣さん。  しっかり2回塗っているので、時間が掛かります。  天気も良いので、助かります(白井)

内周、外周と分かれて塗装していく川脇さんと稲垣さん。 しっかり2回塗っているので、時間が掛かります。 天気も良いので、助かります(白井)

70. 2023年11月20日
塗装工事開始です。  養生も終わり塗り進めて行く 川脇さん。  高蔵さんの既存の倉庫と同じ色で揃えた、とても爽やかなグリーンです(白井)

塗装工事開始です。 養生も終わり塗り進めて行く 川脇さん。 高蔵さんの既存の倉庫と同じ色で揃えた、とても爽やかなグリーンです(白井)

71. 2023年11月20日
塗装工事は 川脇さんが担当。  高蔵さんの既存の倉庫と同じ色で揃えた、とても爽やかなグリーンです(白井)

塗装工事は 川脇さんが担当。 高蔵さんの既存の倉庫と同じ色で揃えた、とても爽やかなグリーンです(白井)

72. 2023年11月20日
塗装工事は 川脇さんが担当。  高蔵さんの既存の倉庫と同じ色で揃えた、とても爽やかなグリーンです(白井)

塗装工事は 川脇さんが担当。 高蔵さんの既存の倉庫と同じ色で揃えた、とても爽やかなグリーンです(白井)

73. 2023年11月18日

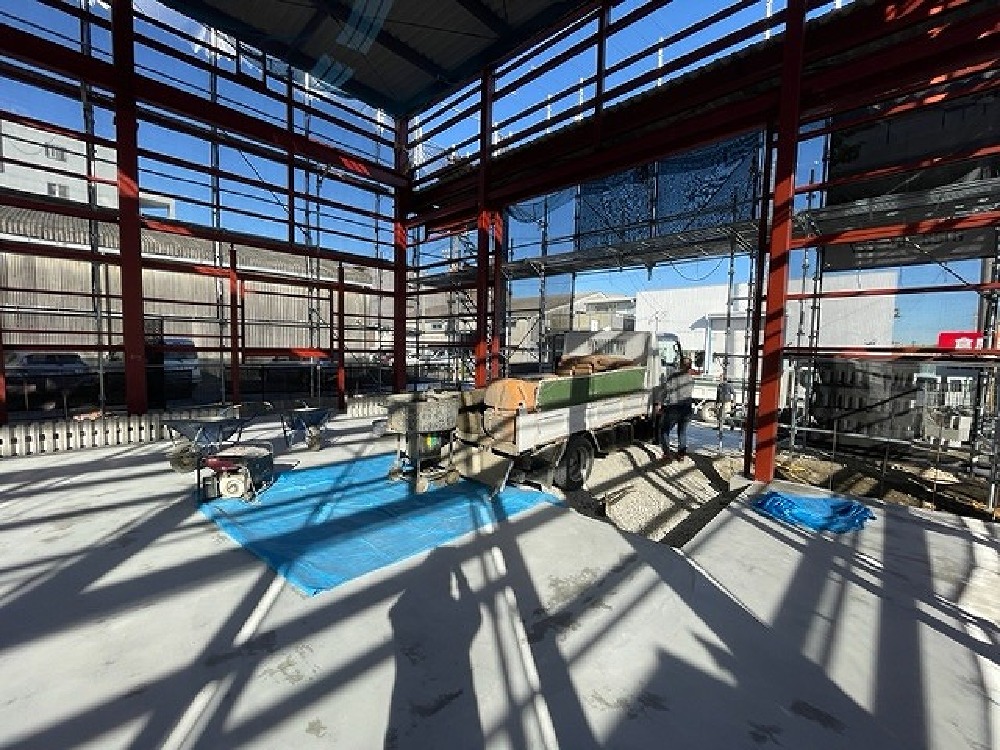

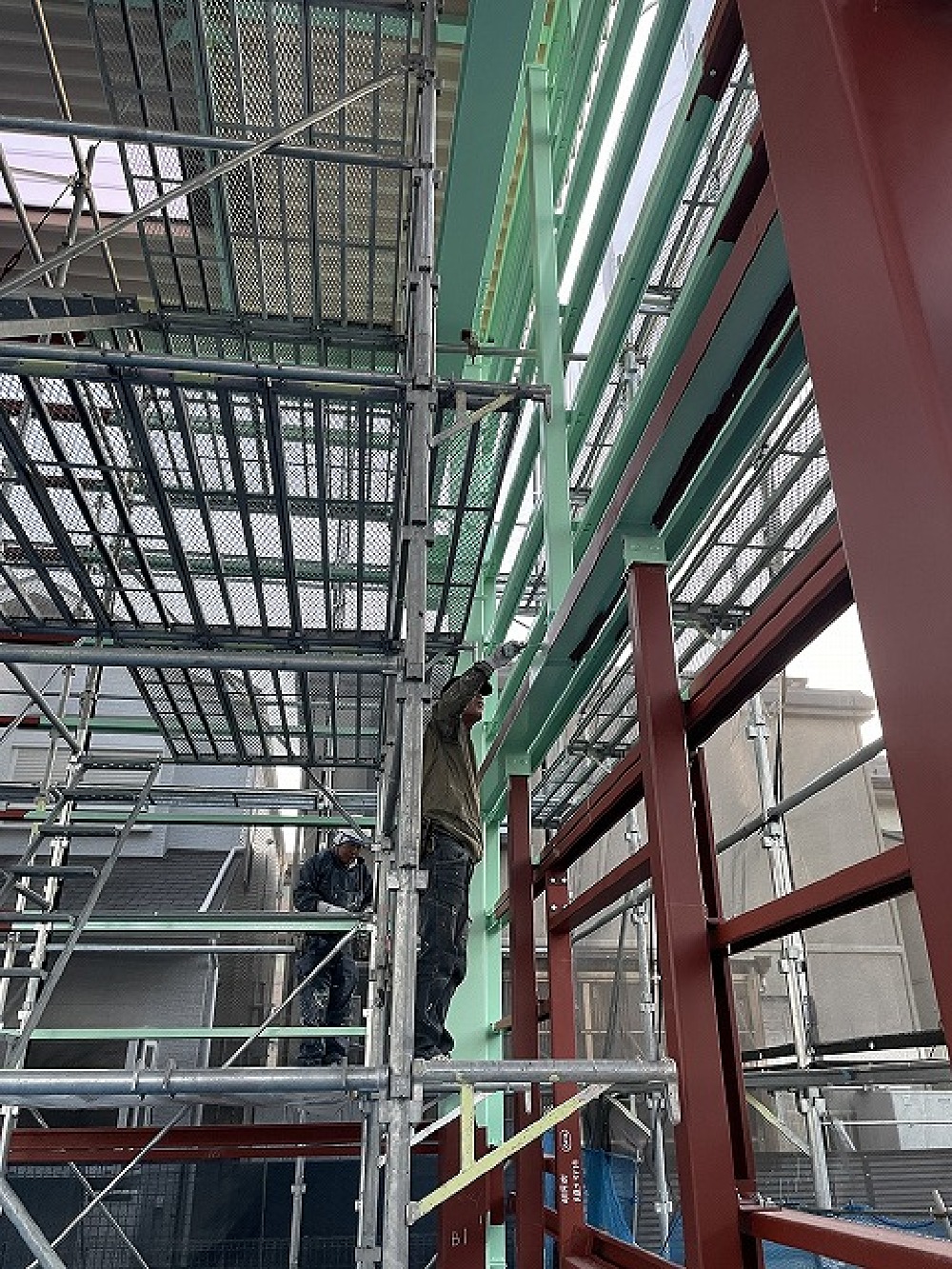

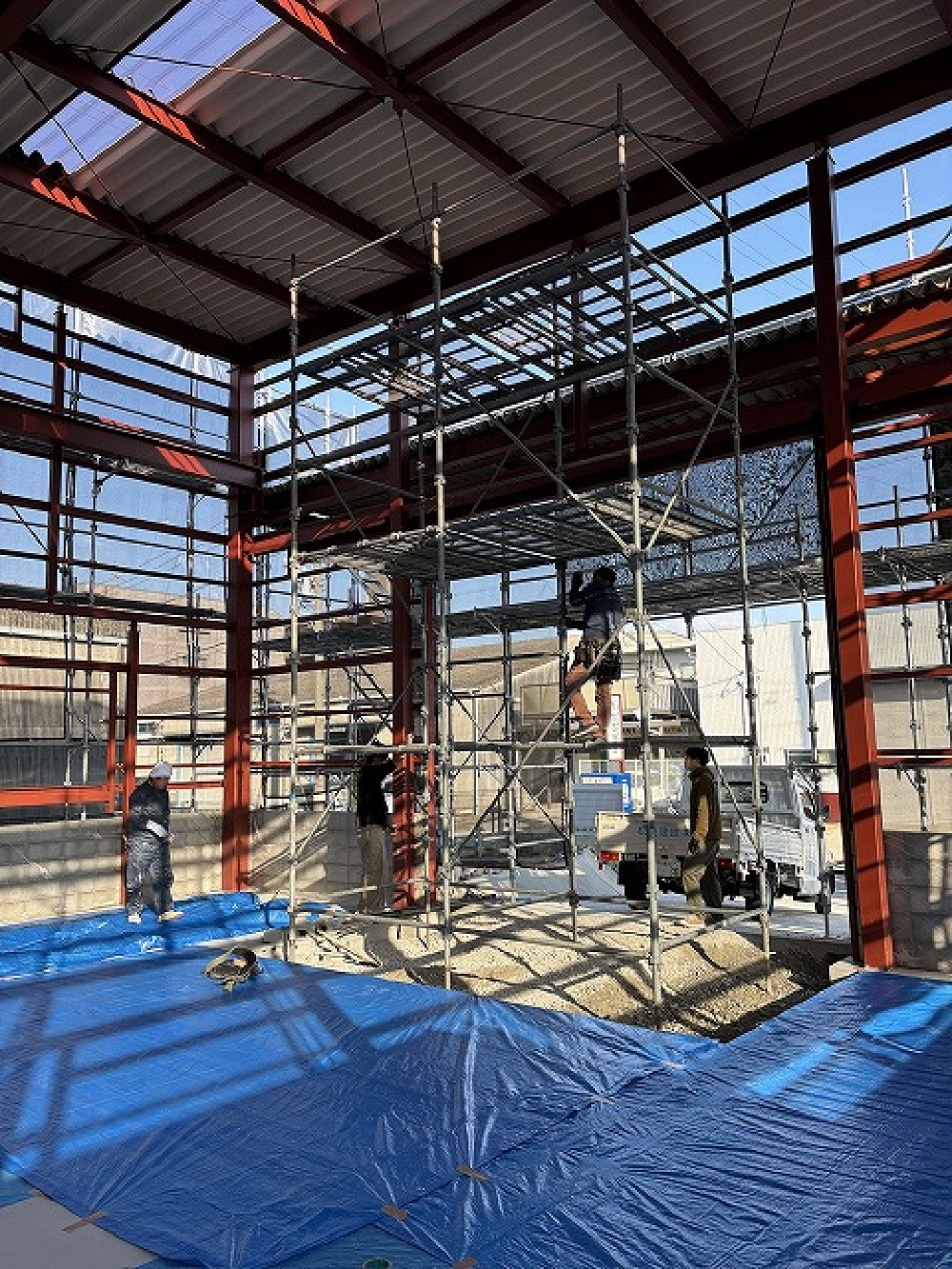

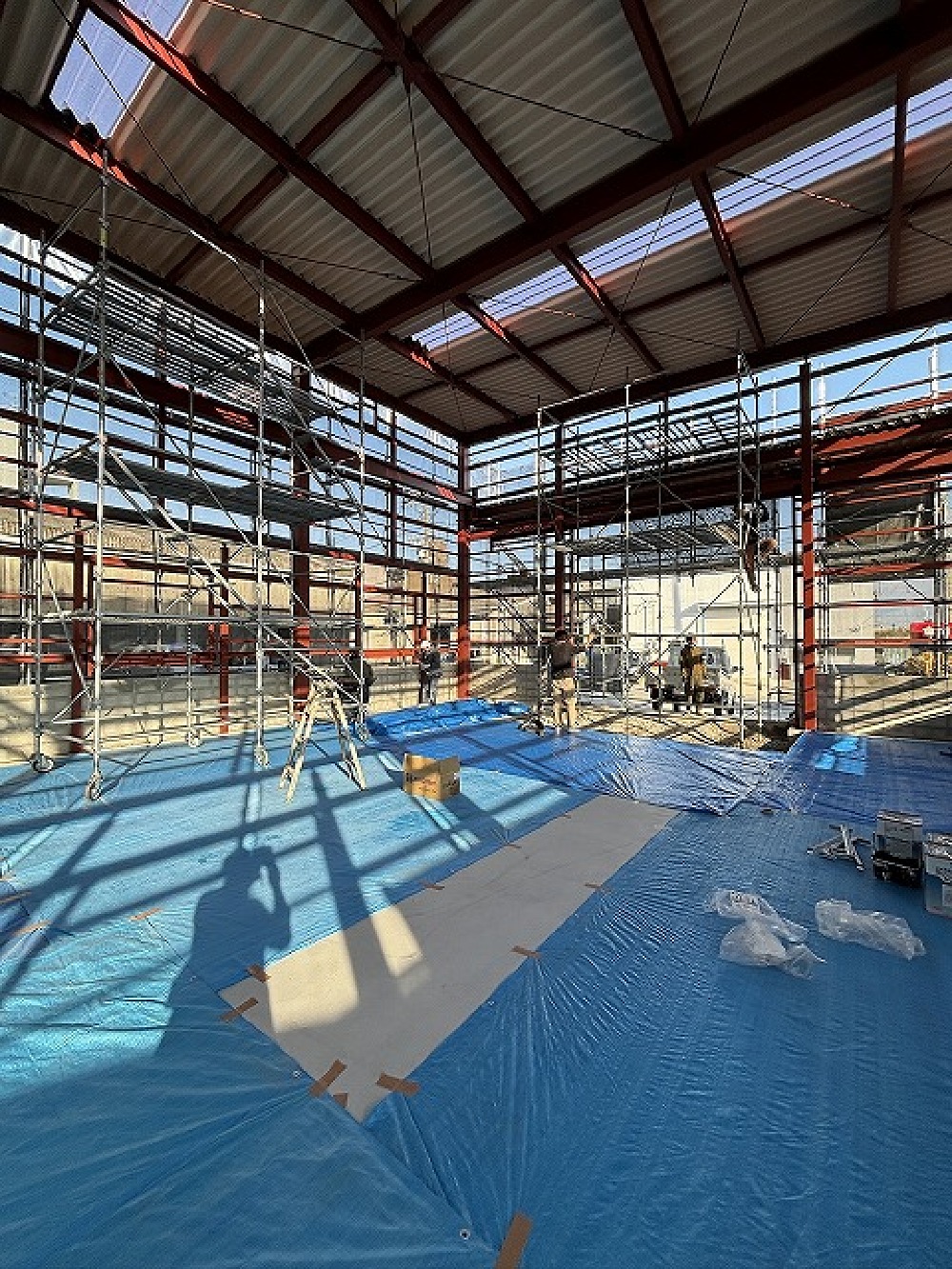

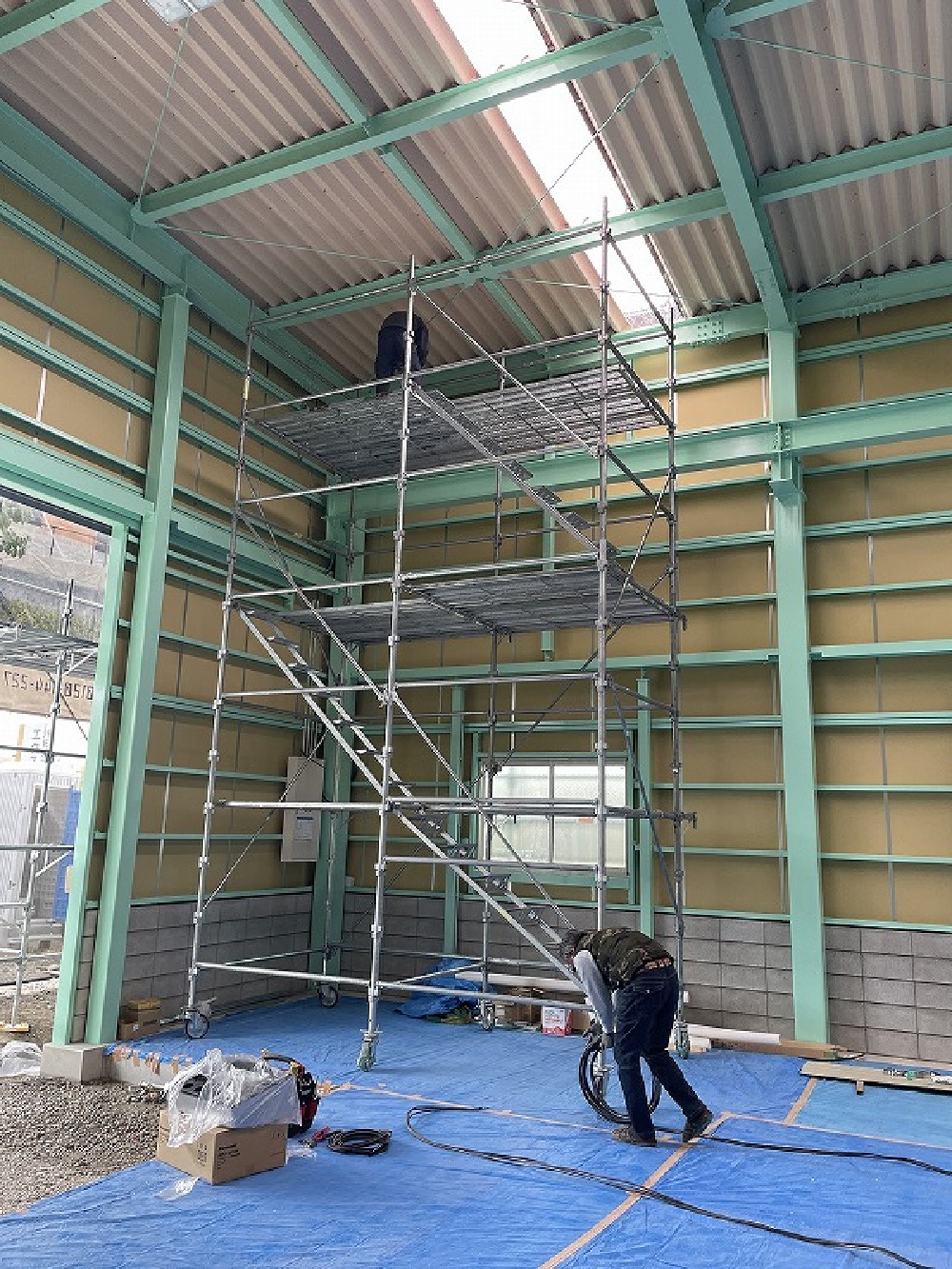

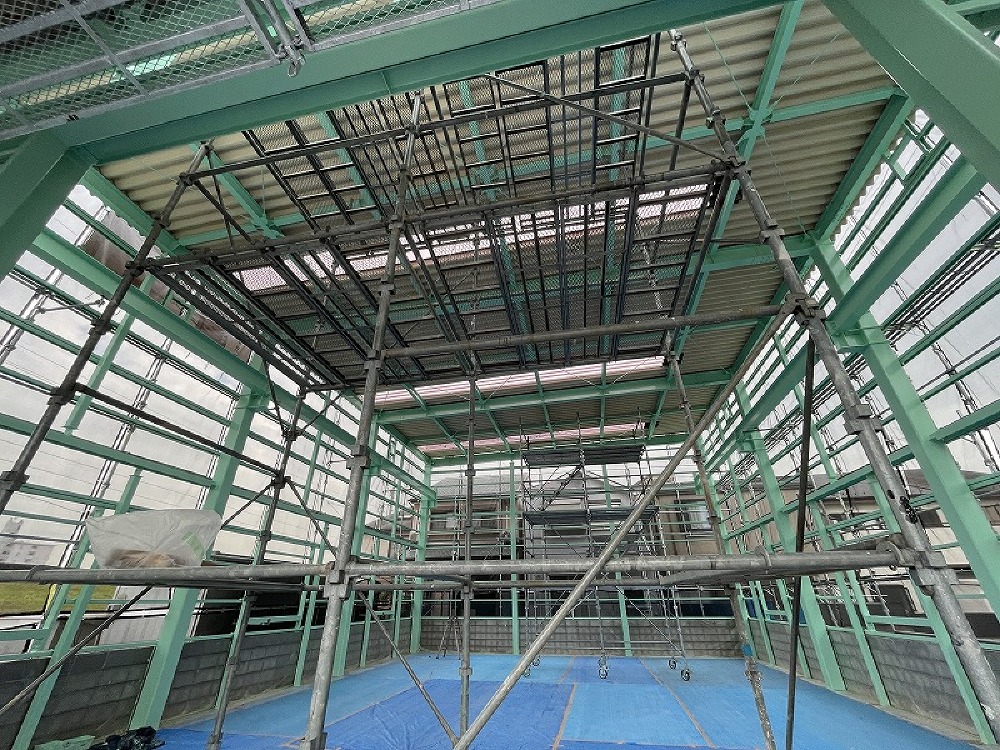

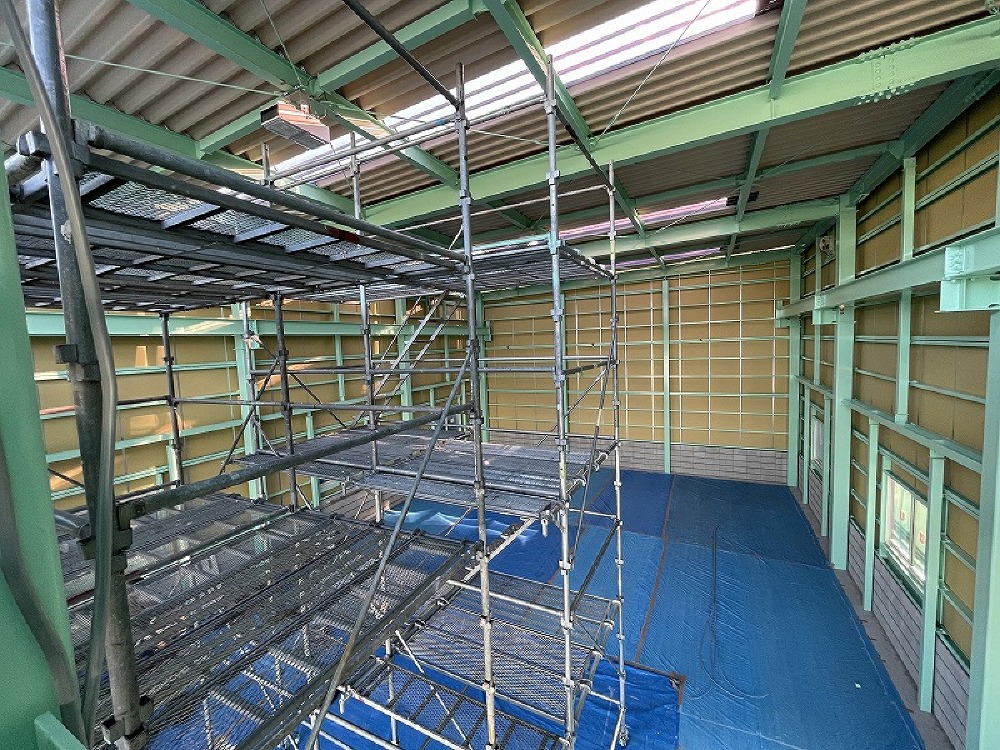

朝から内部の足場を組んでいます。 松美では足場材も常備してあるので、急な工事にも対応できます(白井)

朝から内部の足場を組んでいます。 松美では足場材も常備してあるので、急な工事にも対応できます(白井)

74. 2023年11月18日
朝から内部の足場を組んでいます。 松美では足場材も常備してあるので、急な工事にも対応できます(白井

朝から内部の足場を組んでいます。 松美では足場材も常備してあるので、急な工事にも対応できます(白井

75. 2023年11月18日

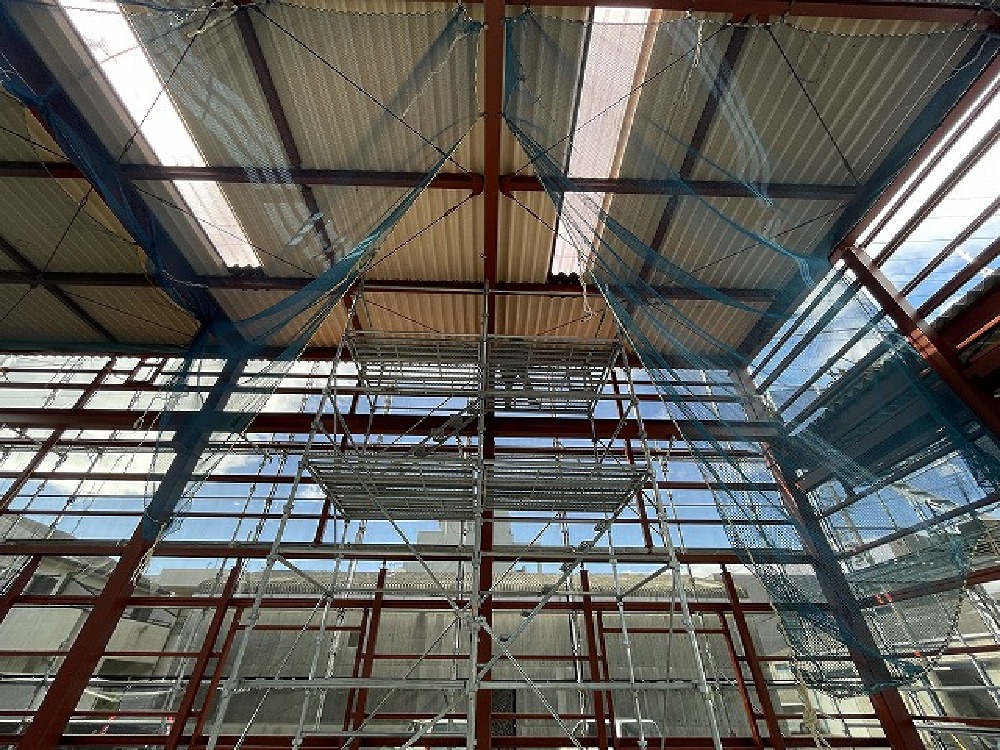

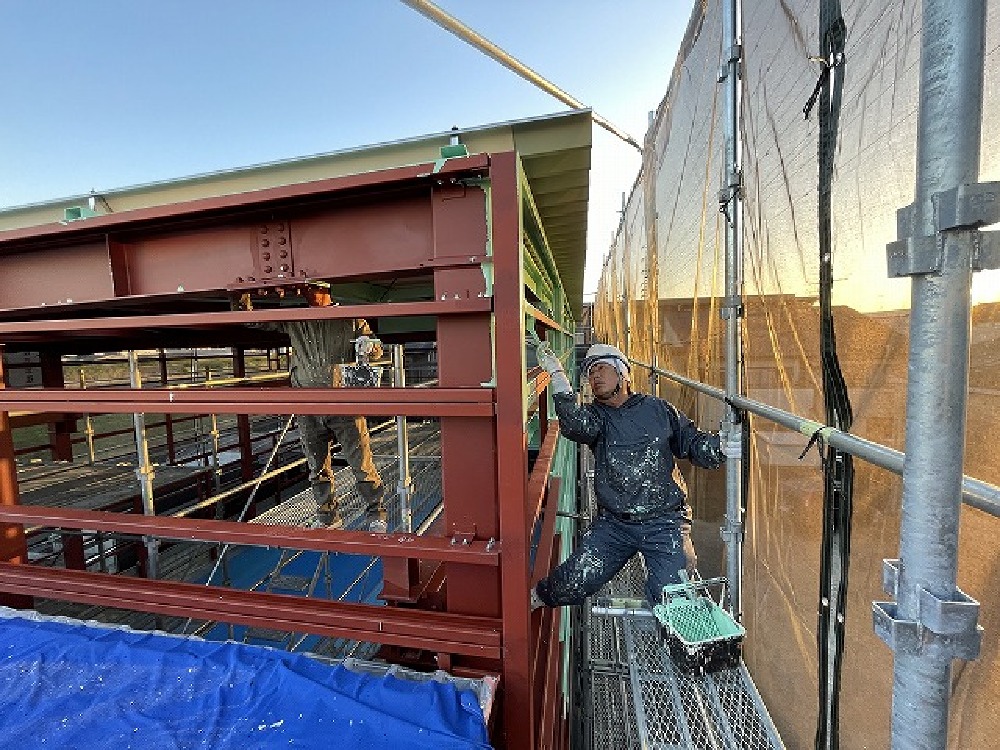

塗装工事前に 内部足場を組んだので 落下防止ネットを外していきます。  キッチリ養生する川脇さん。 月曜日から塗装工事開始です。

塗装工事前に 内部足場を組んだので 落下防止ネットを外していきます。 キッチリ養生する川脇さん。 月曜日から塗装工事開始です。

76. 2023年11月18日
塗装工事前に 内部足場を組んだので 落下防止ネットを外していきます。  キッチリ養生する川脇さん。 月曜日から塗装工事開始です。

塗装工事前に 内部足場を組んだので 落下防止ネットを外していきます。 キッチリ養生する川脇さん。 月曜日から塗装工事開始です。

77. 2023年11月18日
塗装工事前に 内部足場を組んだので 落下防止ネットを外していきます。  キッチリ養生する川脇さん。 月曜日から塗装工事開始です。

塗装工事前に 内部足場を組んだので 落下防止ネットを外していきます。 キッチリ養生する川脇さん。 月曜日から塗装工事開始です。

78. 2023年11月14日
外周部のブロック工事開始です。 5段積み、650丁程あります。  順調に進み、夕方には3段まで 完了しました(白井)

外周部のブロック工事開始です。 5段積み、650丁程あります。 順調に進み、夕方には3段まで 完了しました(白井)

79. 2023年11月14日
外周部のブロック工事開始です。 5段積み、650丁程あります。  順調に進み、夕方には3段まで 完了しました(白井)

外周部のブロック工事開始です。 5段積み、650丁程あります。 順調に進み、夕方には3段まで 完了しました(白井)

80. 2023年11月14日
外周部のブロック工事開始です。 5段積み、650丁程あります。  順調に進み、夕方には3段まで 完了しました(白井)

外周部のブロック工事開始です。 5段積み、650丁程あります。 順調に進み、夕方には3段まで 完了しました(白井)

81. 2023年11月14日
外周部のブロック工事開始です。 5段積み、650丁程あります。  順調に進み、夕方には3段まで 完了しました(白井)

外周部のブロック工事開始です。 5段積み、650丁程あります。 順調に進み、夕方には3段まで 完了しました(白井)

82. 2023年11月09日

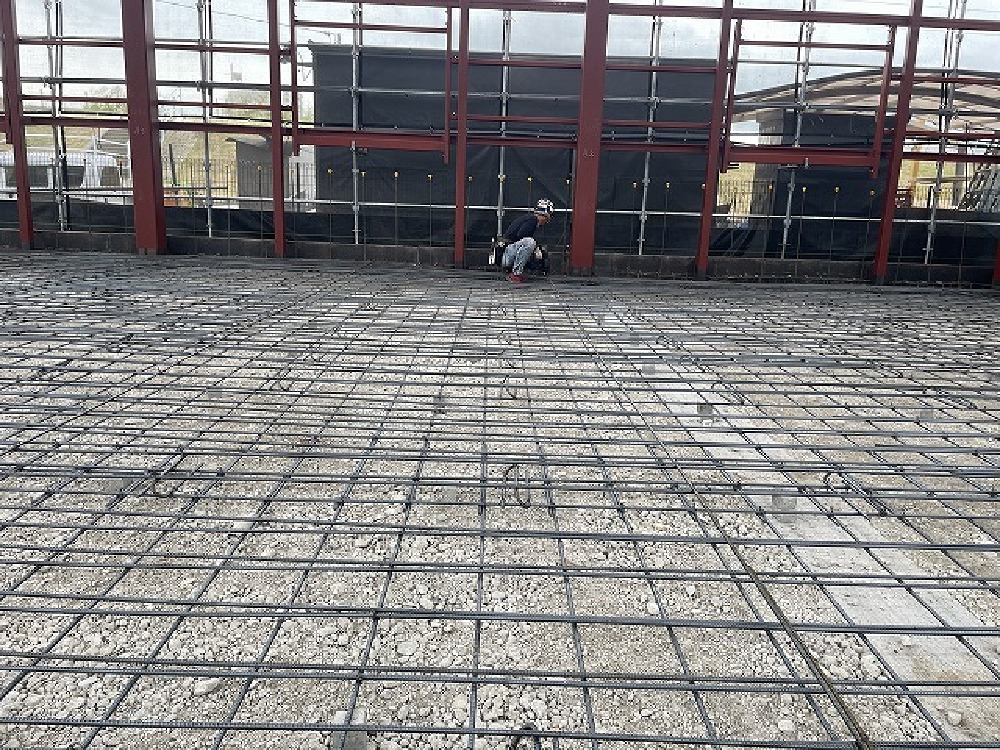

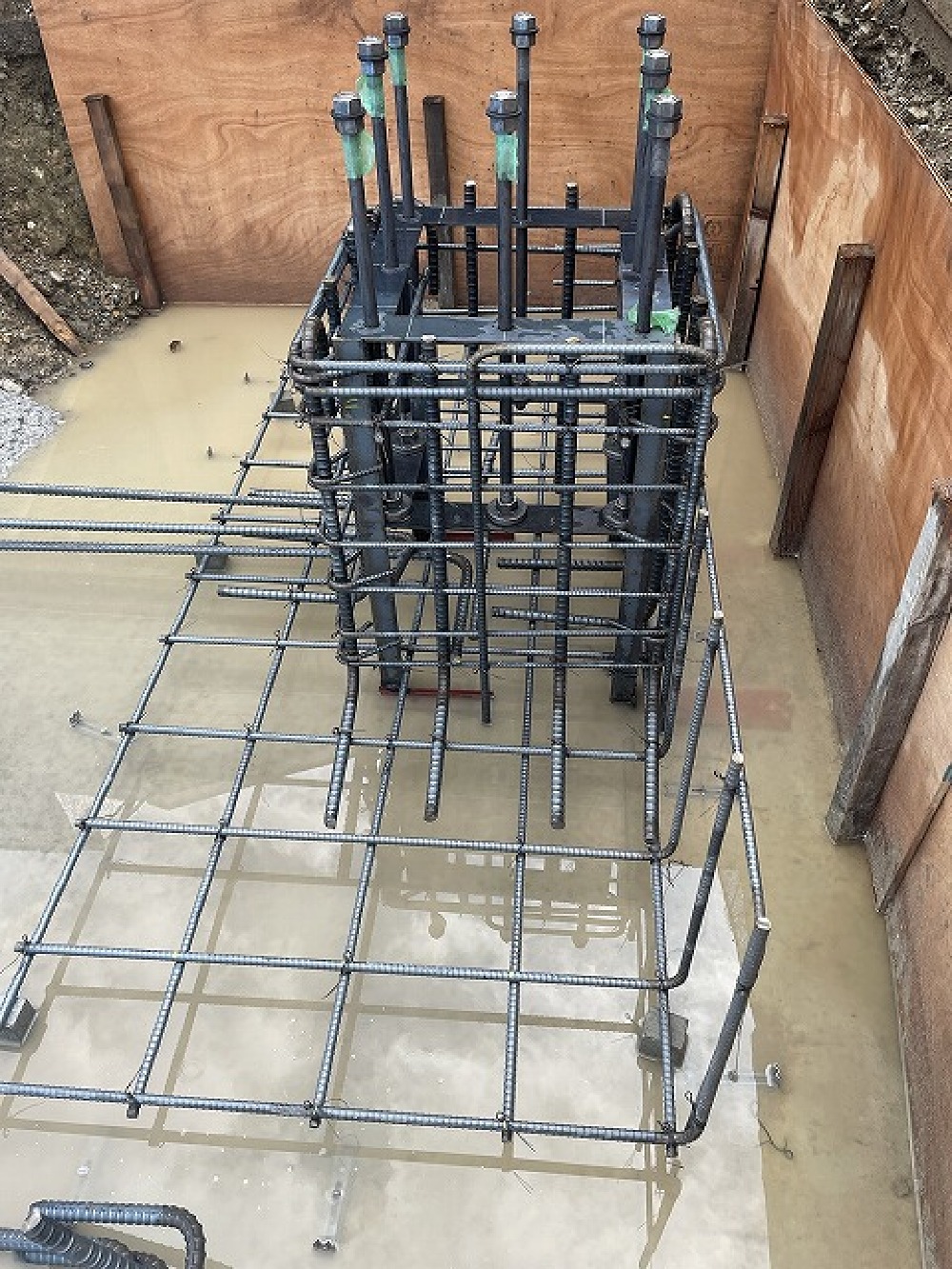

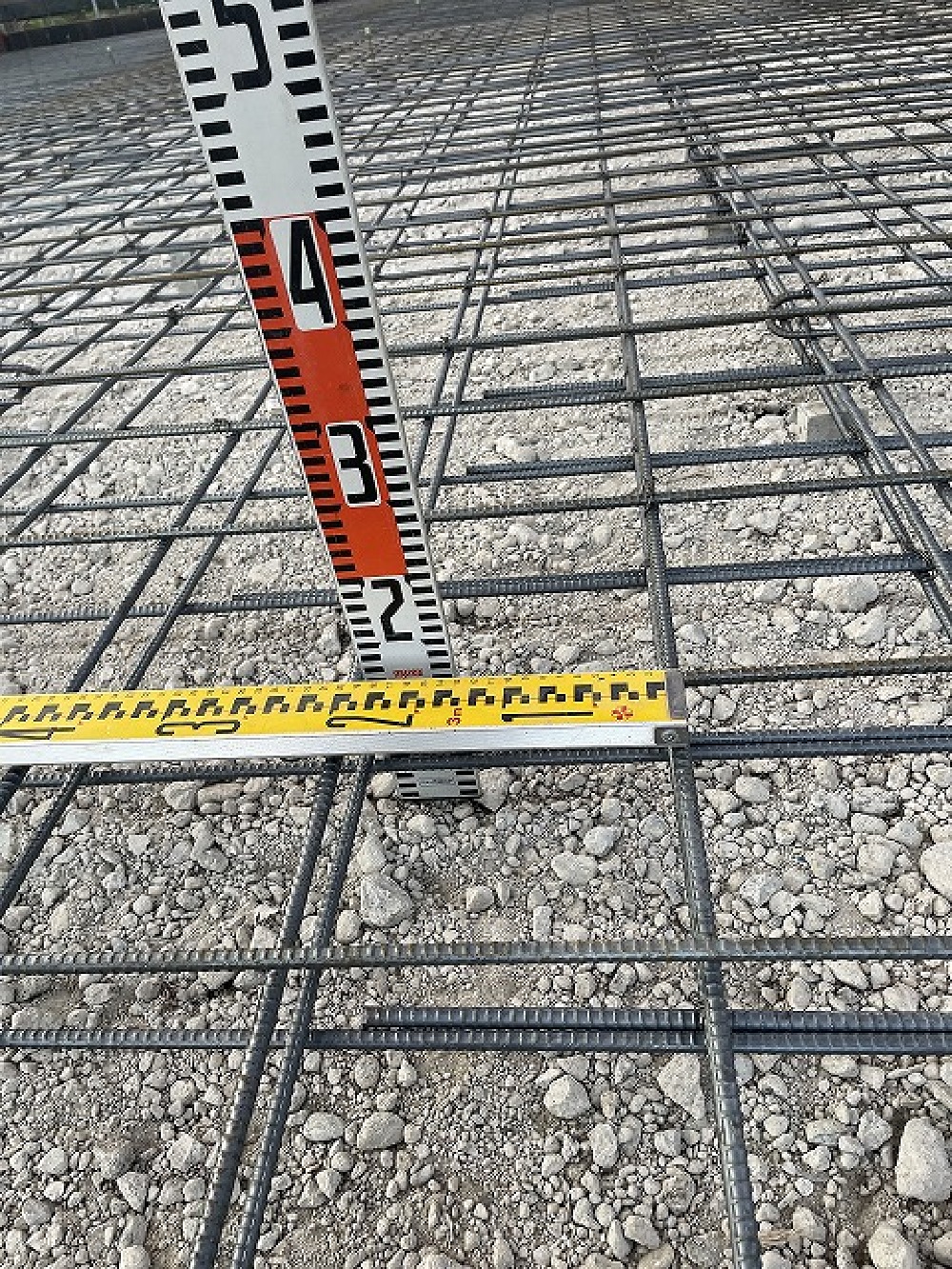

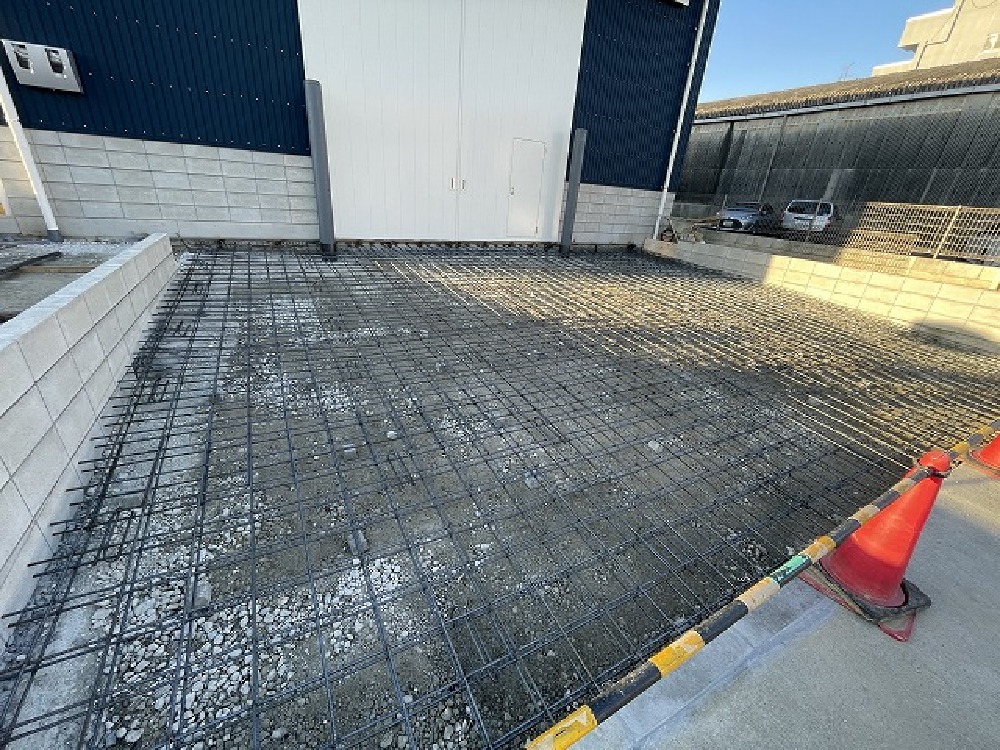

D10の鉄筋を200ピッチW配筋です。  綺麗に配筋されています。  土間コン厚は200です(白井)

D10の鉄筋を200ピッチW配筋です。 綺麗に配筋されています。 土間コン厚は200です(白井)

83. 2023年11月09日
D10の鉄筋を200ピッチW配筋です。  綺麗に配筋されています。  土間コン厚は200です(白井)

D10の鉄筋を200ピッチW配筋です。 綺麗に配筋されています。 土間コン厚は200です(白井)

84. 2023年11月09日

D10の鉄筋を200ピッチW配筋です。  綺麗に配筋されています。  土間コン厚は200です(白井)

D10の鉄筋を200ピッチW配筋です。 綺麗に配筋されています。 土間コン厚は200です(白井)

85. 2023年11月09日

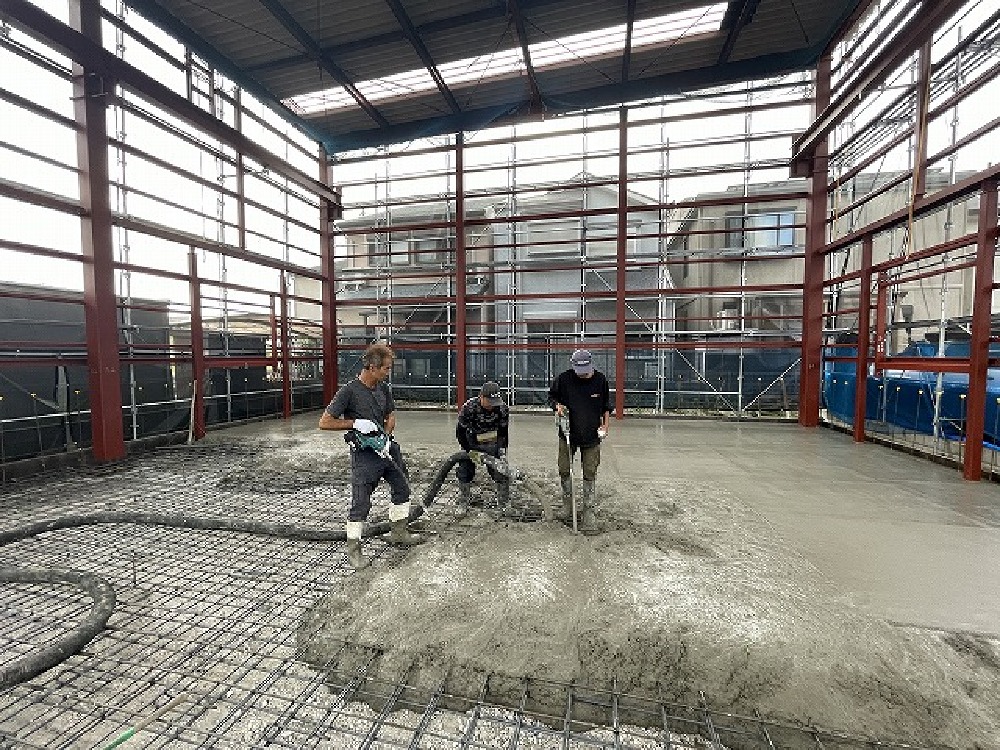

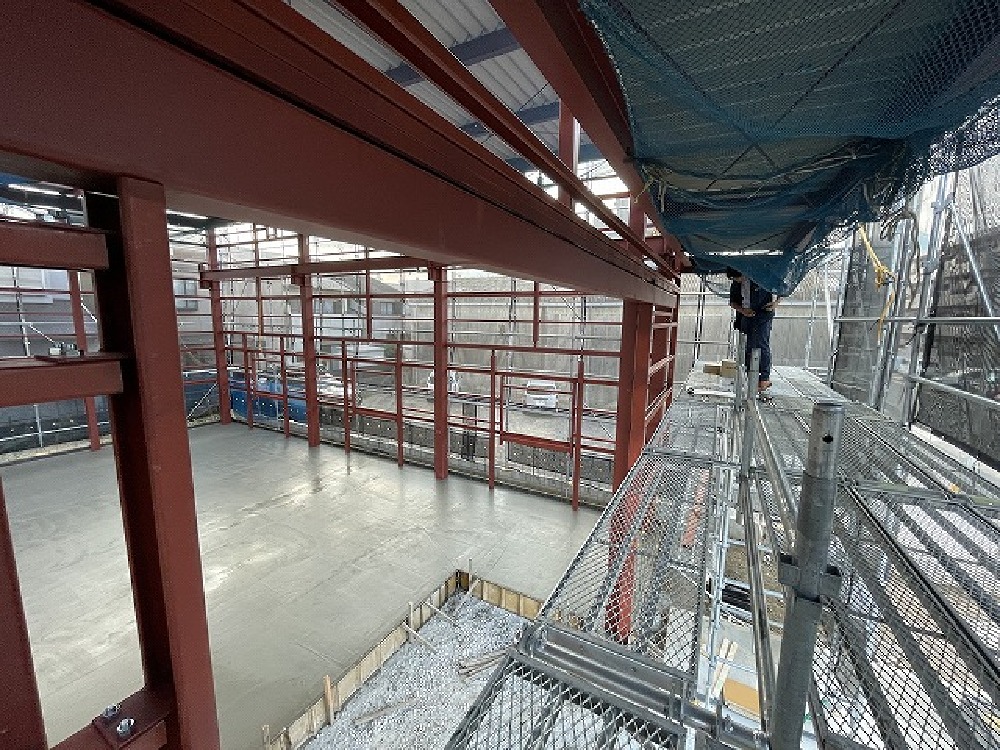

土間コンクリート打設日です。  30㎥程打設するので、 休憩無しでやっていく増山さん。 生コン車が立て続けにやってきます(白井)

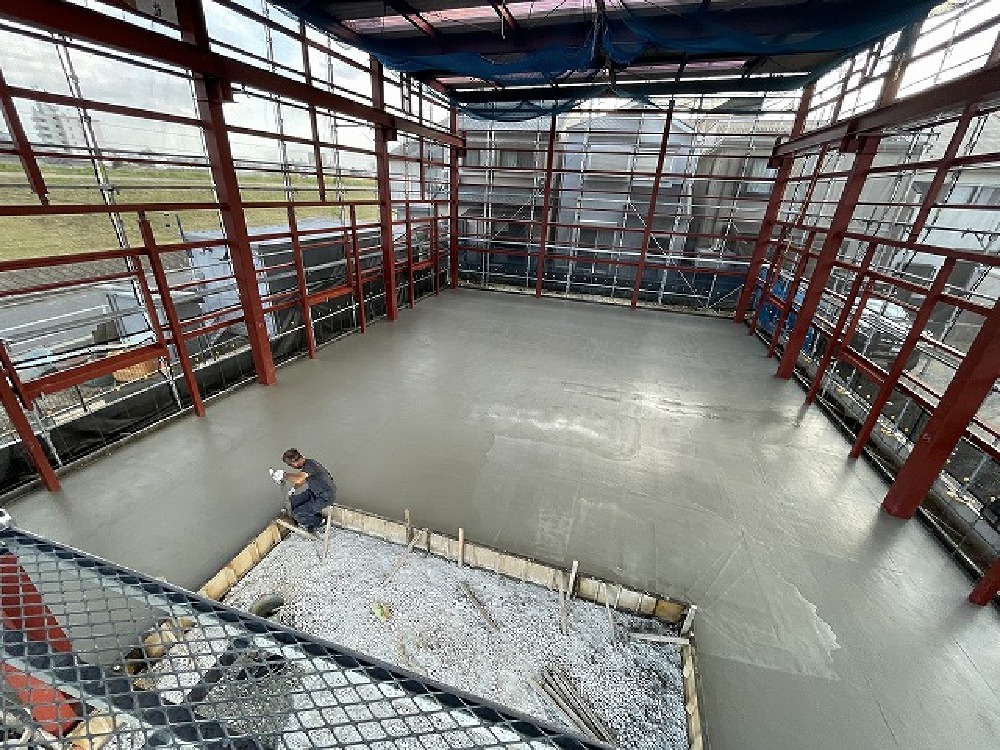

土間コンクリート打設日です。 30㎥程打設するので、 休憩無しでやっていく増山さん。 生コン車が立て続けにやってきます(白井)

86. 2023年11月09日
土間コンクリート打設日です。  30㎥程打設するので、 休憩無しでやっていく増山さん。 生コン車が立て続けにやってきます(白井)

土間コンクリート打設日です。 30㎥程打設するので、 休憩無しでやっていく増山さん。 生コン車が立て続けにやってきます(白井)

87. 2023年11月09日
昼過ぎに打設完了。  時間をみながら綺麗に押さえていきます(白井)

昼過ぎに打設完了。 時間をみながら綺麗に押さえていきます(白井)

88. 2023年11月09日
昼過ぎに打設完了。ハンガードアの打合せついでに上から撮影(白井)

昼過ぎに打設完了。ハンガードアの打合せついでに上から撮影(白井)

89. 2023年11月09日
昼過ぎに打設完了。  ハンガードアの打合せついでに上から撮影(白井)

昼過ぎに打設完了。 ハンガードアの打合せついでに上から撮影(白井)

90. 2023年11月08日
土間コンクリート打設日です。  30㎥程打設するので、 休憩無しでやっていく増山さん。 生コン車が立て続けにやってきます(白井)

土間コンクリート打設日です。 30㎥程打設するので、 休憩無しでやっていく増山さん。 生コン車が立て続けにやってきます(白井)

91. 2023年11月03日
松美新作シート設置完了(白井)

松美新作シート設置完了(白井)

92. 2023年11月03日
土間打ち準備の為、型枠設置する増山さん。 月曜日から鉄筋施工予定です(白井)

土間打ち準備の為、型枠設置する増山さん。 月曜日から鉄筋施工予定です(白井)

93. 2023年11月03日
 月曜日から鉄筋施工予定です(白井)

月曜日から鉄筋施工予定です(白井)

94. 2023年11月02日

屋根板金工事完了しました。 明り取りを3ヶ所設けました(白井)

屋根板金工事完了しました。 明り取りを3ヶ所設けました(白井)

95. 2023年11月02日
屋根板金工事完了しました。 明り取りを3ヶ所設けました(白井)

屋根板金工事完了しました。 明り取りを3ヶ所設けました(白井)

96. 2023年11月02日
屋根板金工事完了しました。 明り取りを3ヶ所設けました(白井)

屋根板金工事完了しました。 明り取りを3ヶ所設けました(白井)

97. 2023年11月01日

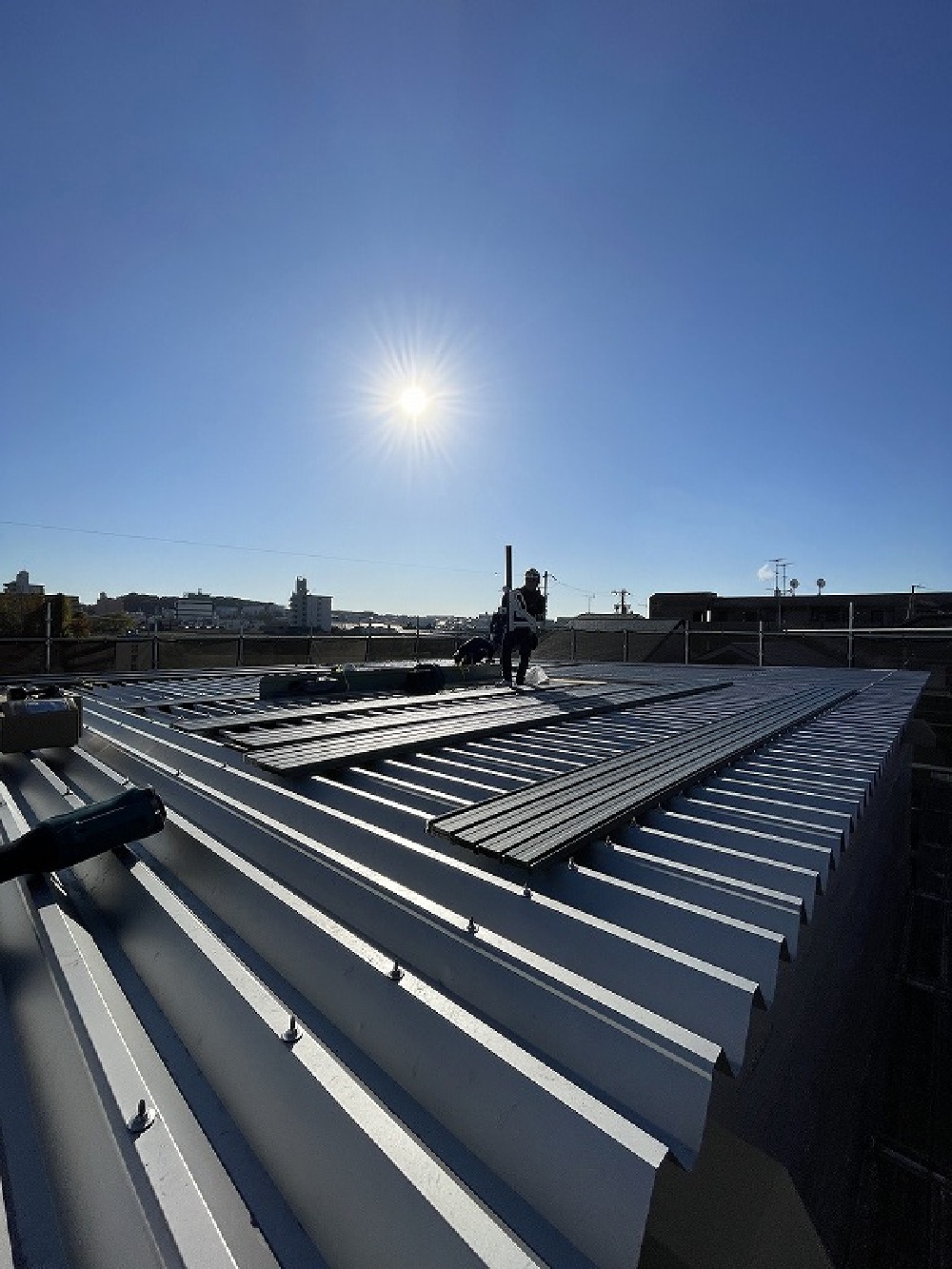

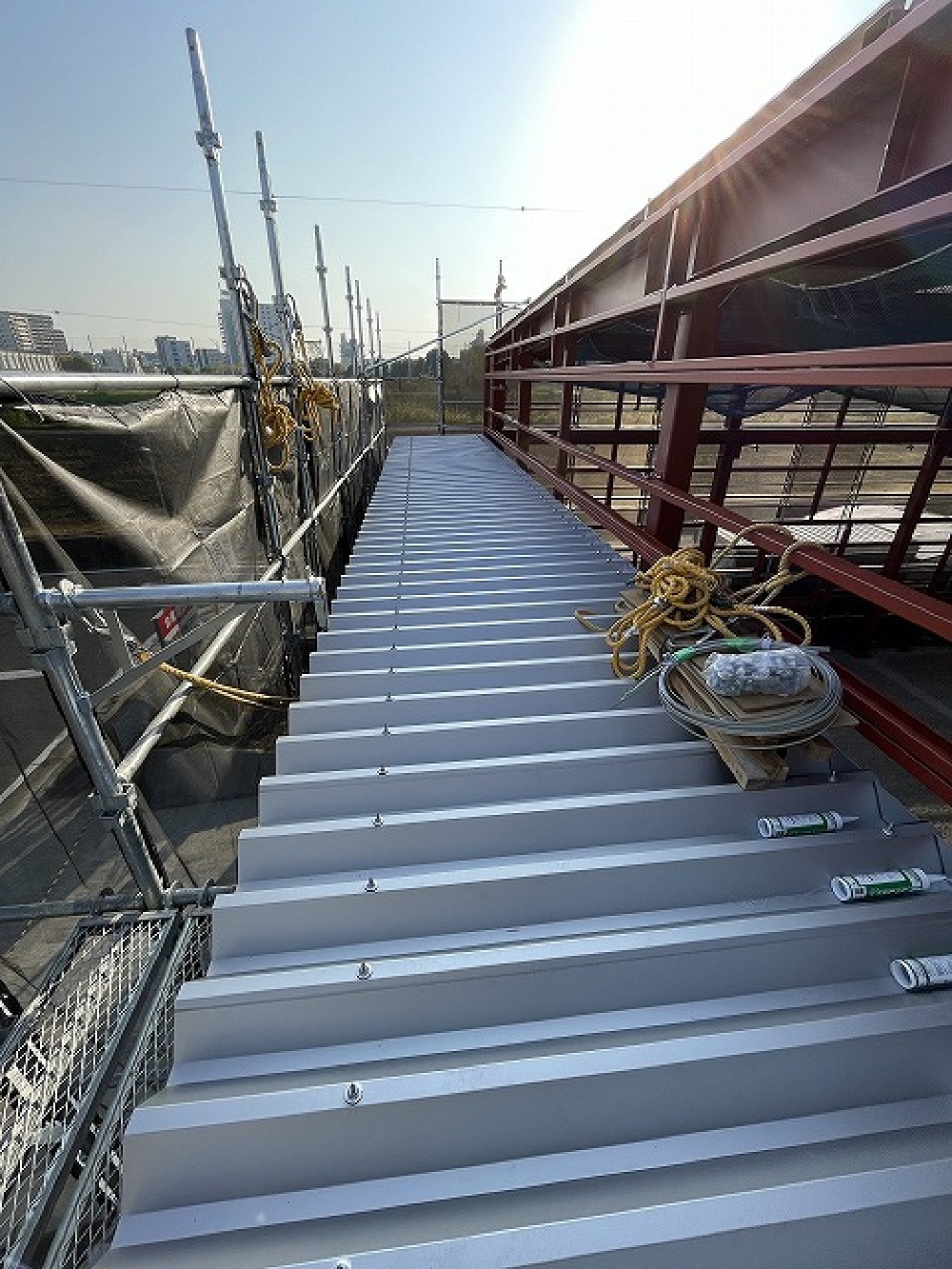

屋根板金工事 開始です(白井)

屋根板金工事 開始です(白井)

98. 2023年10月31日

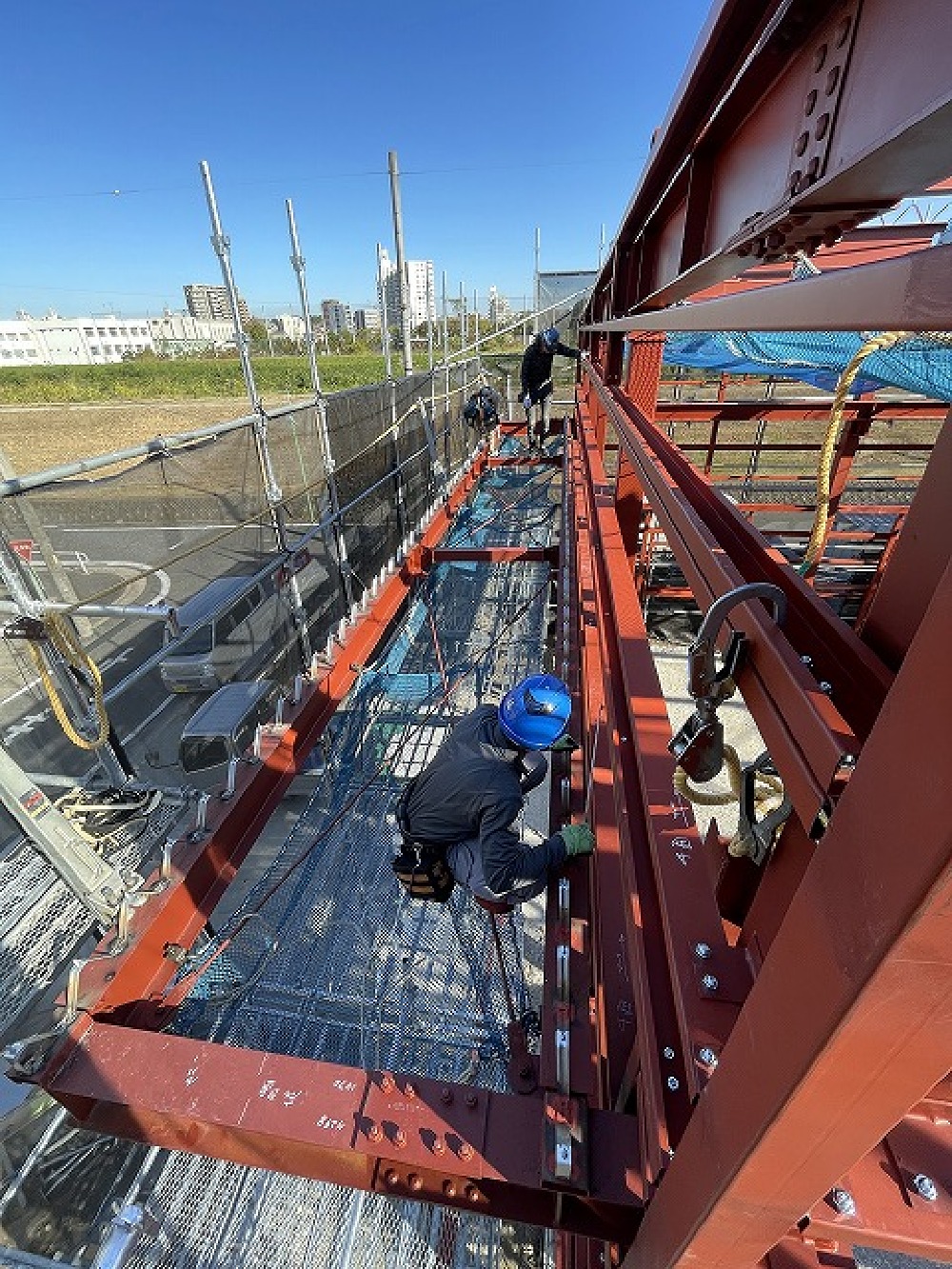

 折板屋根のタイトフレームを溶接し、錆止めタッチアップを行いました。  木曜日から、屋根工事開始です(白井)

折板屋根のタイトフレームを溶接し、錆止めタッチアップを行いました。 木曜日から、屋根工事開始です(白井)

99. 2023年10月30日
 折板屋根のタイトフレームを溶接し、錆止めタッチアップを行いました。  木曜日から、屋根工事開始です(白井)

折板屋根のタイトフレームを溶接し、錆止めタッチアップを行いました。 木曜日から、屋根工事開始です(白井)

100. 2023年10月30日
 折板屋根のタイトフレームを溶接し、錆止めタッチアップを行いました。  木曜日から、屋根工事開始です(白井)

折板屋根のタイトフレームを溶接し、錆止めタッチアップを行いました。 木曜日から、屋根工事開始です(白井)

101. 2023年10月25日

今日は朝から外部足場施工です。  来週から、屋根工事開始します(白井)

今日は朝から外部足場施工です。 来週から、屋根工事開始します(白井)

102. 2023年10月25日
今日は朝から外部足場施工です。  来週から、屋根工事開始します(白井)

今日は朝から外部足場施工です。 来週から、屋根工事開始します(白井)

103. 2023年10月25日
今日は朝から外部足場施工です。  来週から、屋根工事開始します(白井)

今日は朝から外部足場施工です。 来週から、屋根工事開始します(白井)

104. 2023年10月25日
今日は朝から外部足場施工です。  来週から、屋根工事開始します(白井)

今日は朝から外部足場施工です。 来週から、屋根工事開始します(白井)

105. 2023年10月25日

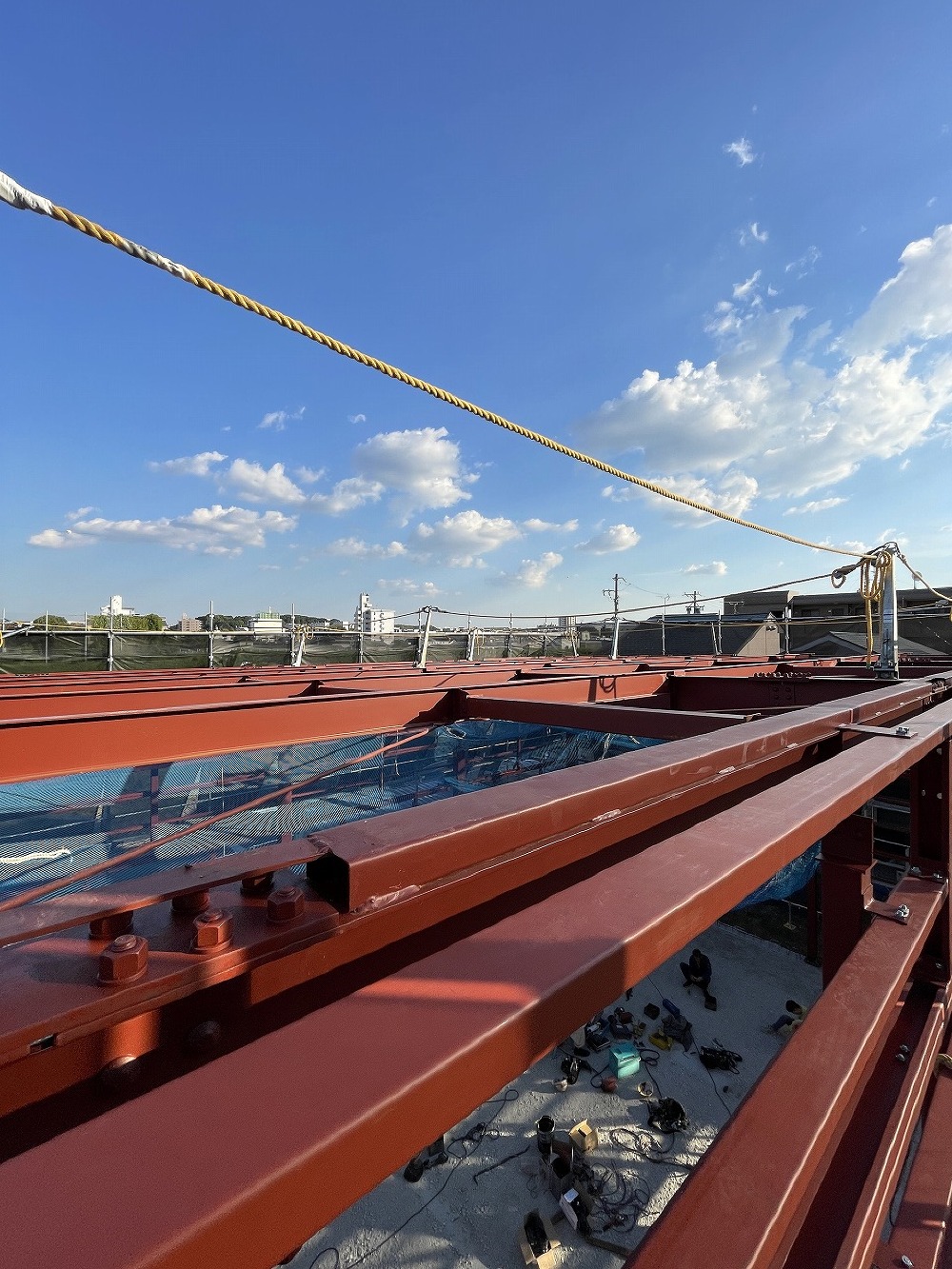

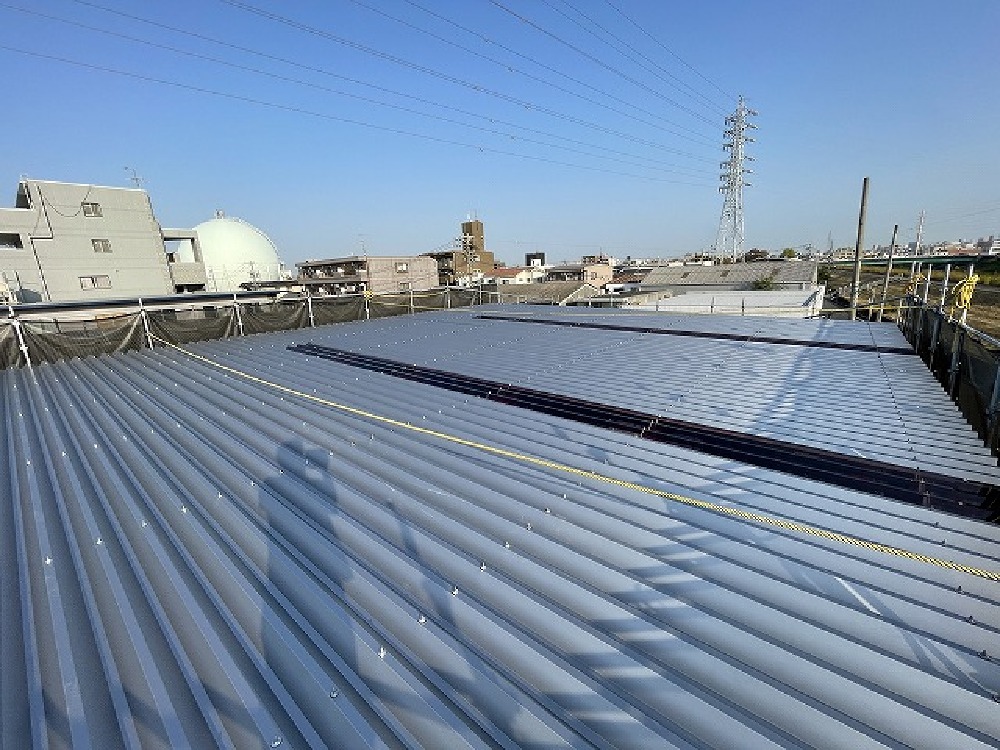

屋根からの写真。 本当に良い天気に恵まれて、感謝です(白井)

屋根からの写真。 本当に良い天気に恵まれて、感謝です(白井)

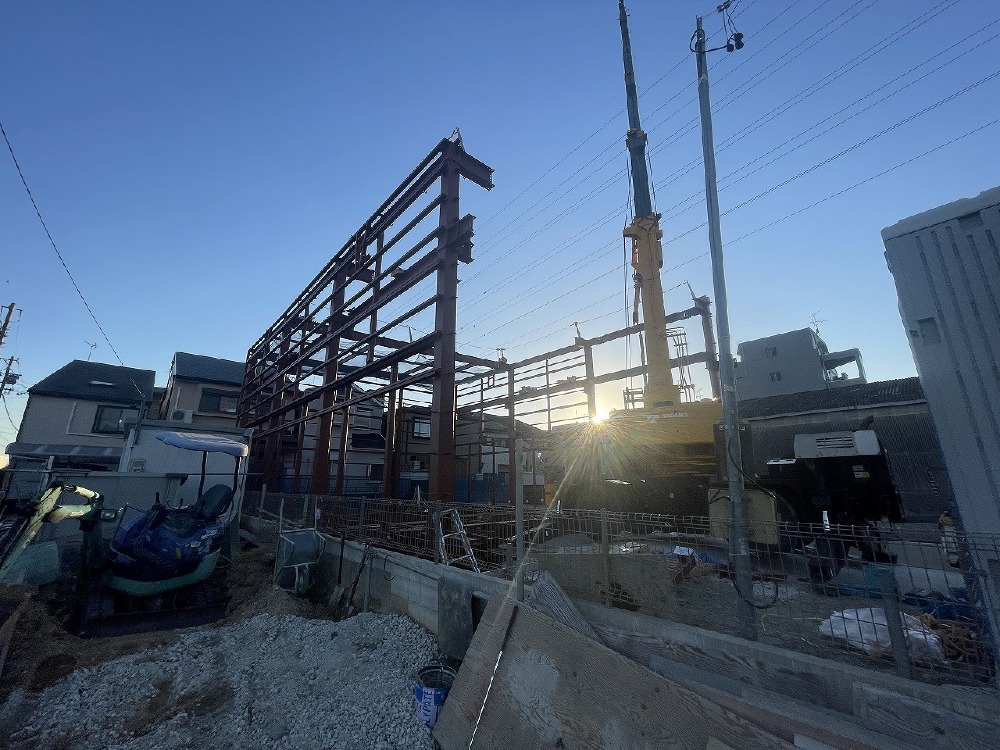

106. 2023年10月24日

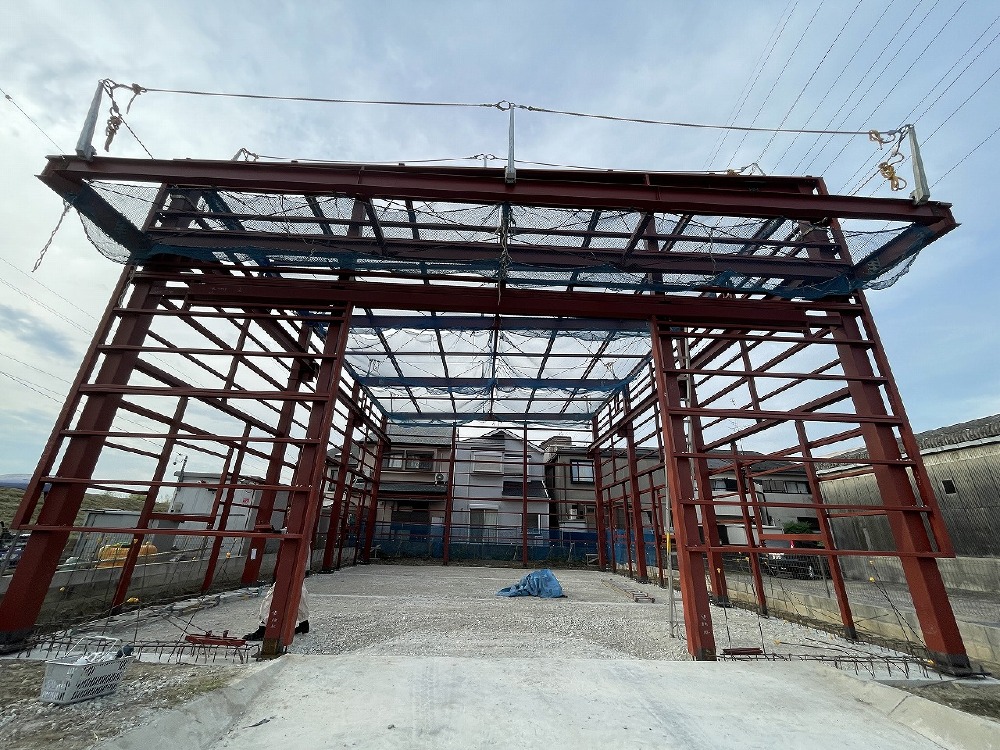

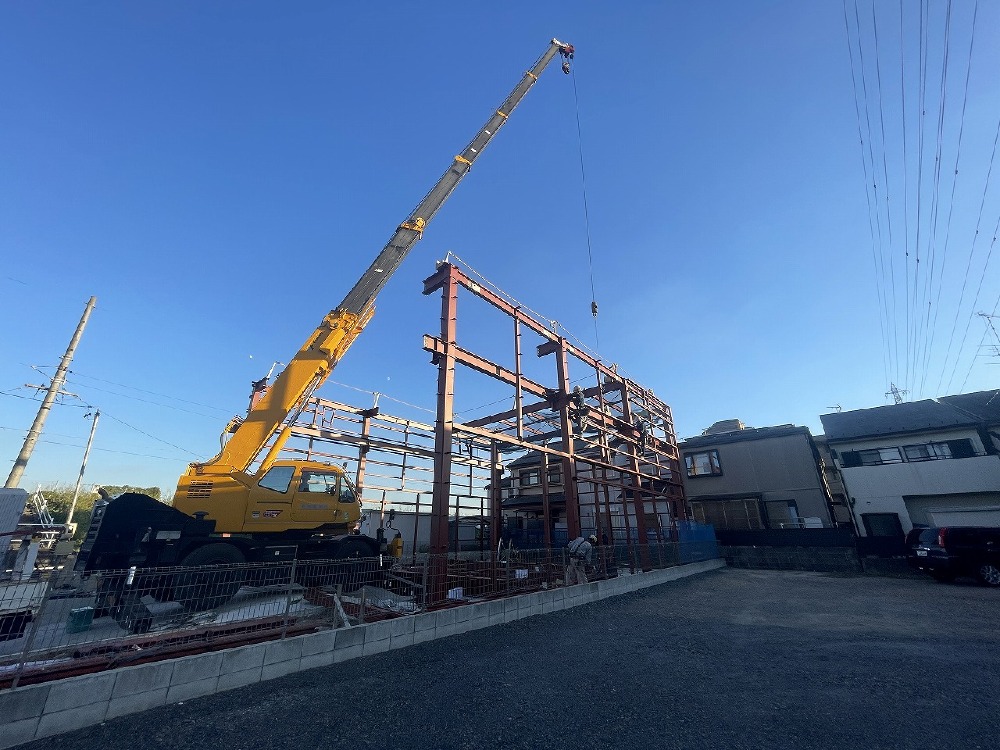

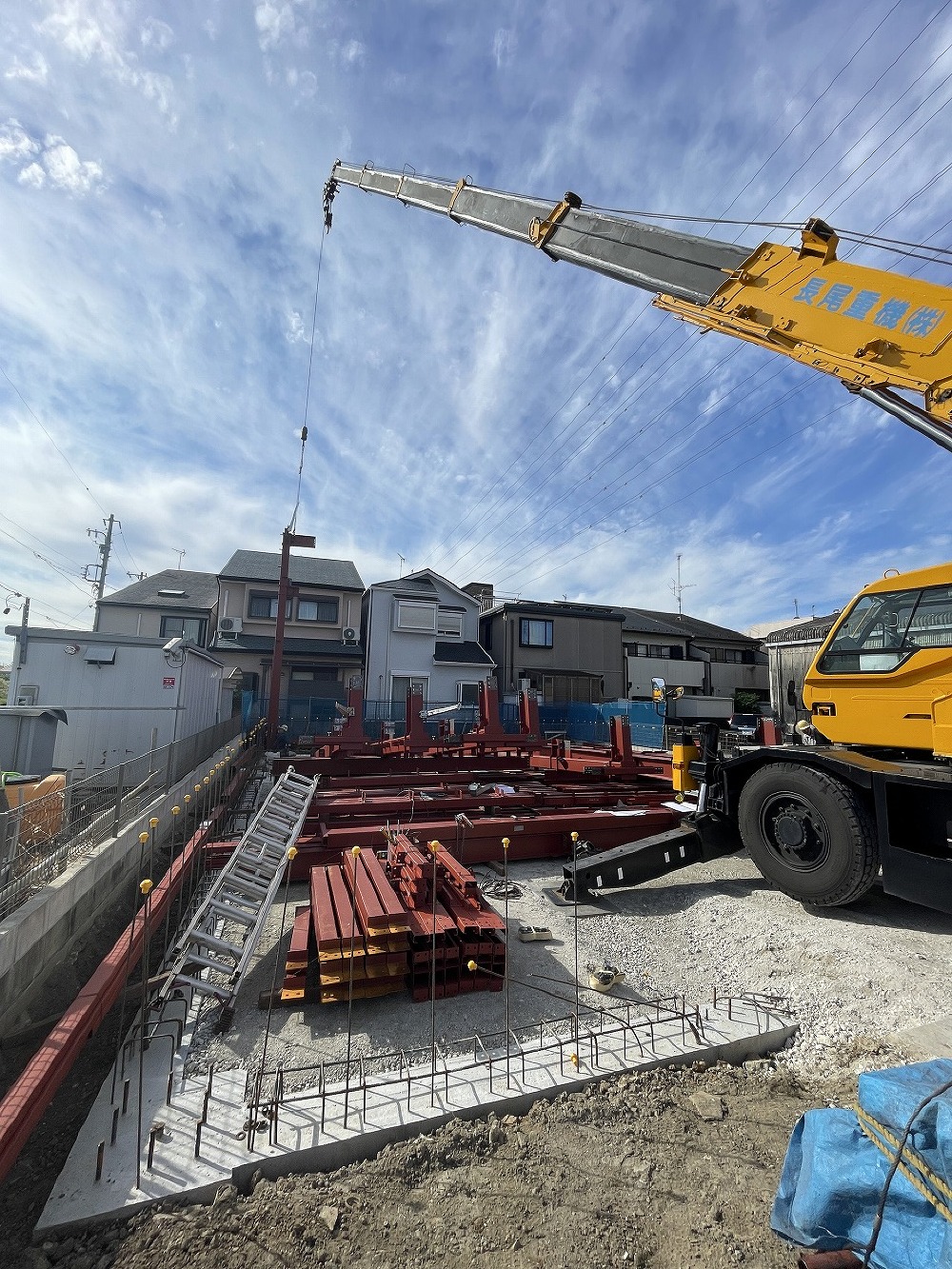

建て方 二日目 本日も快晴です。 計画通り順調に進んでいます(白井)

建て方 二日目 本日も快晴です。 計画通り順調に進んでいます(白井)

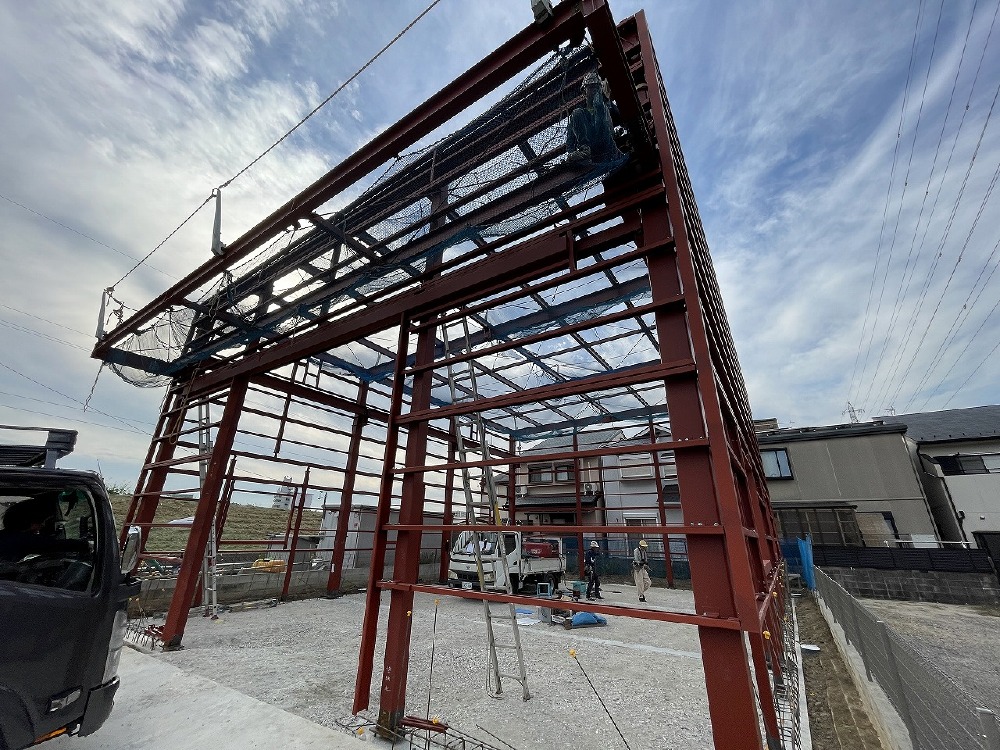

107. 2023年10月24日
建て方 二日目 本日も快晴です。 計画通り順調に進んでいます(白井)

建て方 二日目 本日も快晴です。 計画通り順調に進んでいます(白井)

108. 2023年10月24日
建て方 二日目 本日も快晴です。 計画通り順調に進んでいます(白井)

建て方 二日目 本日も快晴です。 計画通り順調に進んでいます(白井)

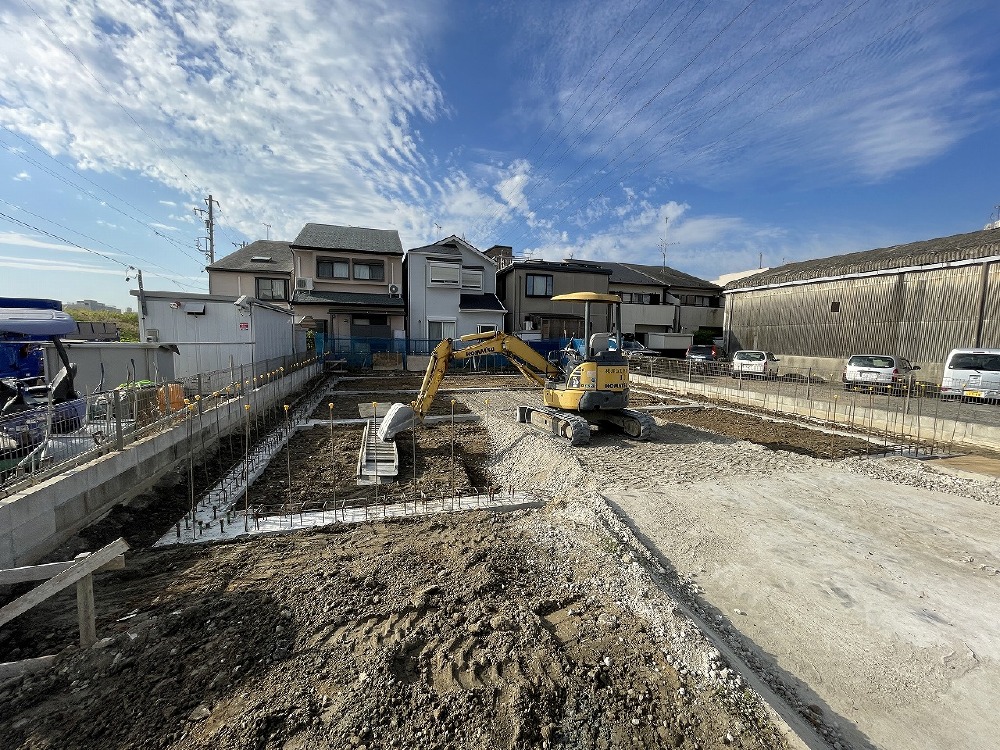

109. 2023年10月23日

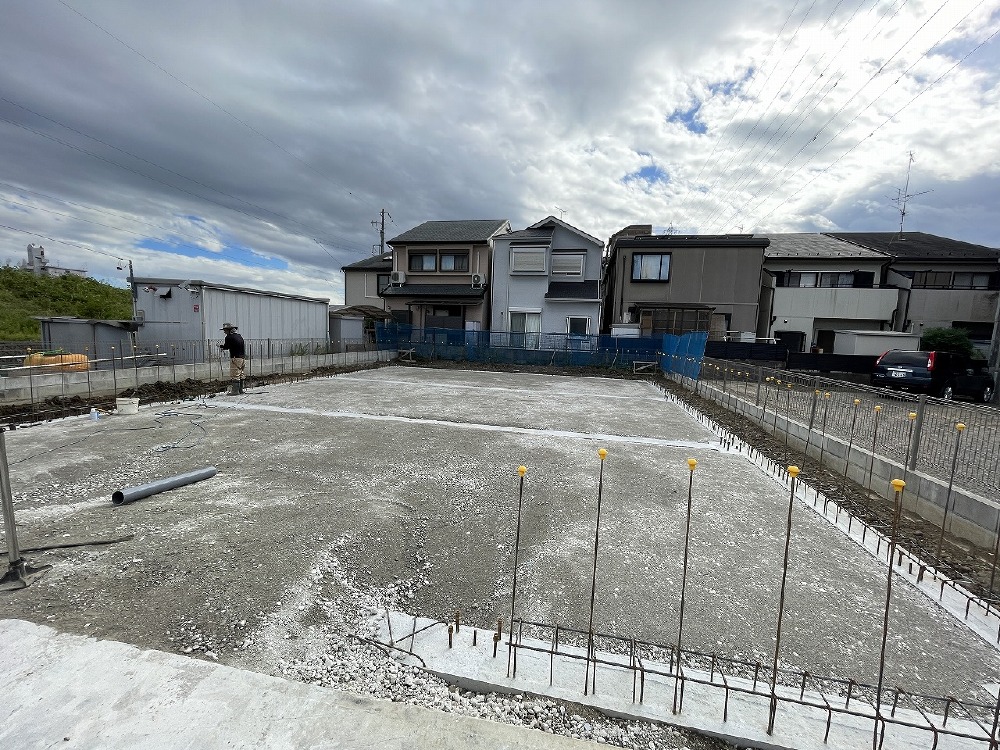

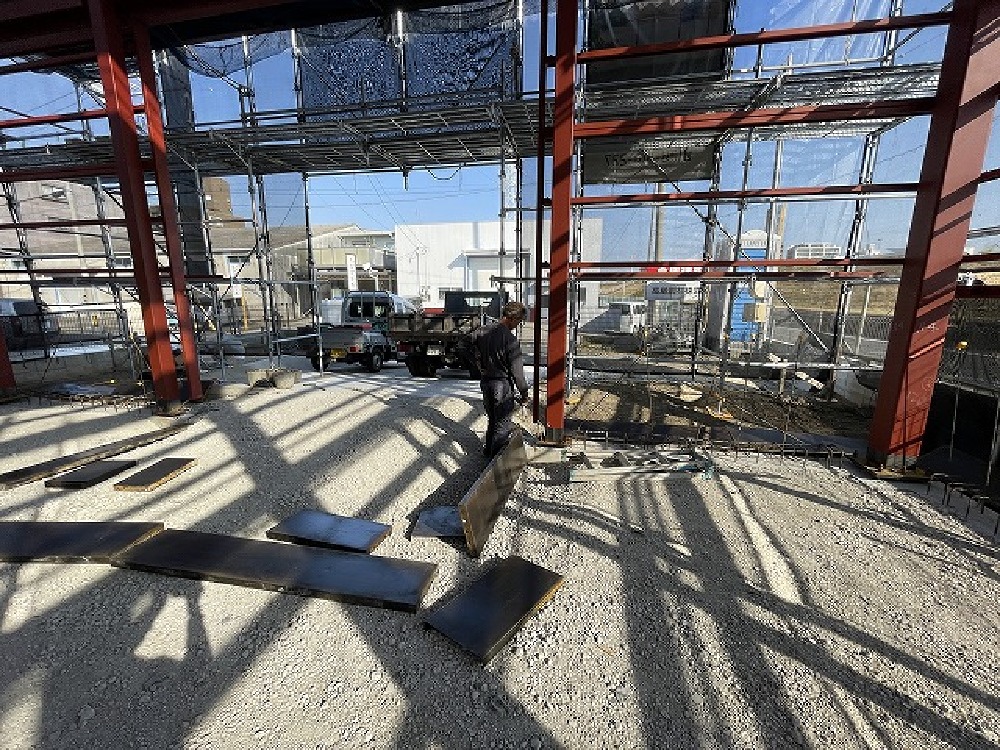

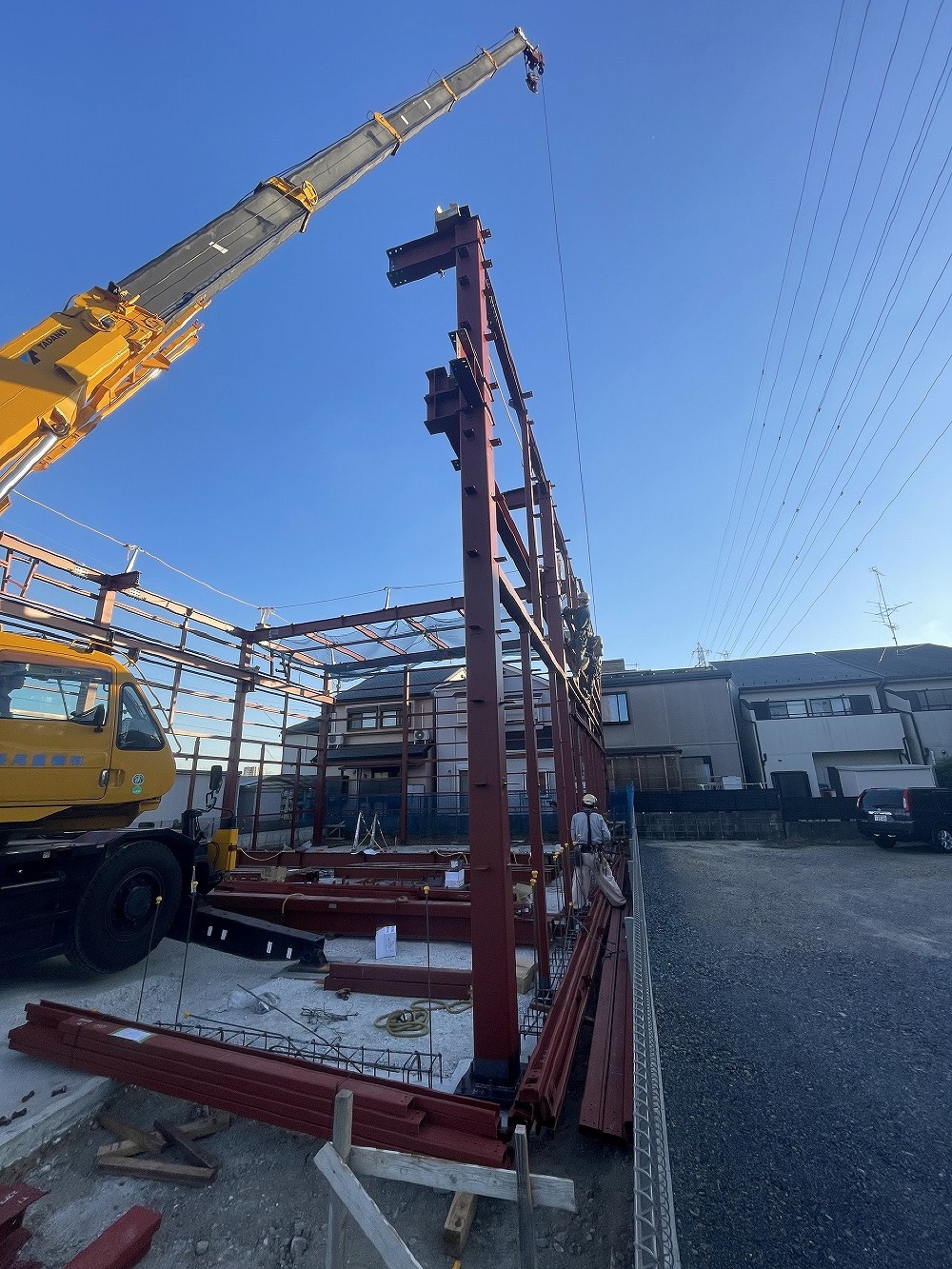

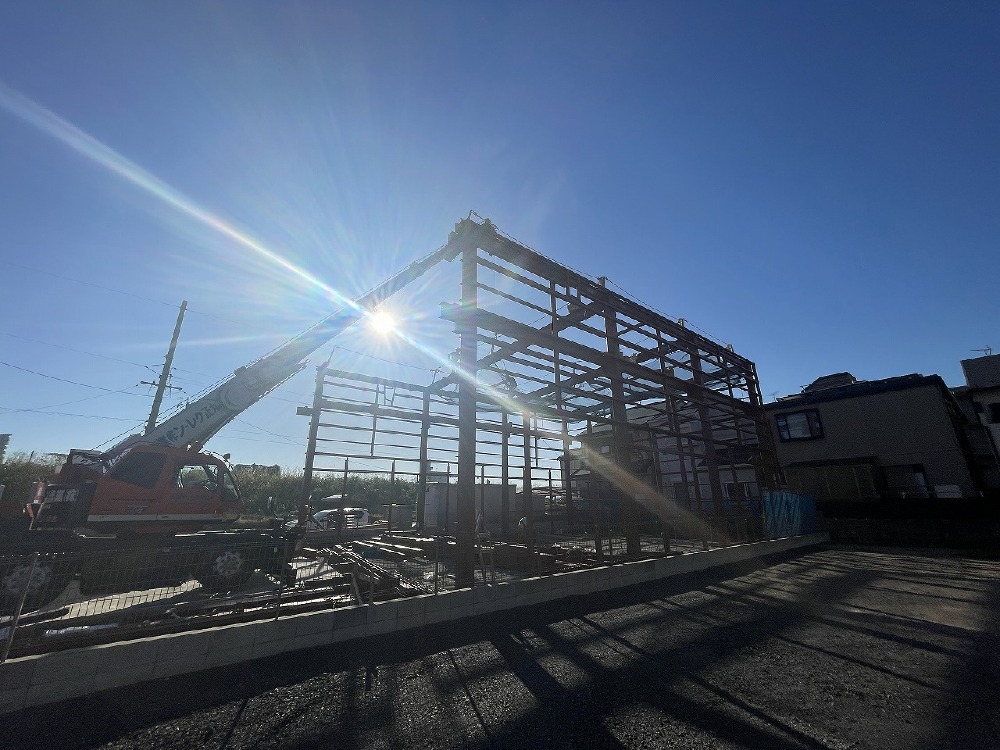

大安吉日の今日 天気にも恵まれ、鉄骨造建て方工事開始です(白井)

大安吉日の今日 天気にも恵まれ、鉄骨造建て方工事開始です(白井)

110. 2023年10月23日
大安吉日の今日 天気にも恵まれ、鉄骨造建て方工事開始です(白井)

大安吉日の今日 天気にも恵まれ、鉄骨造建て方工事開始です(白井)

111. 2023年10月23日

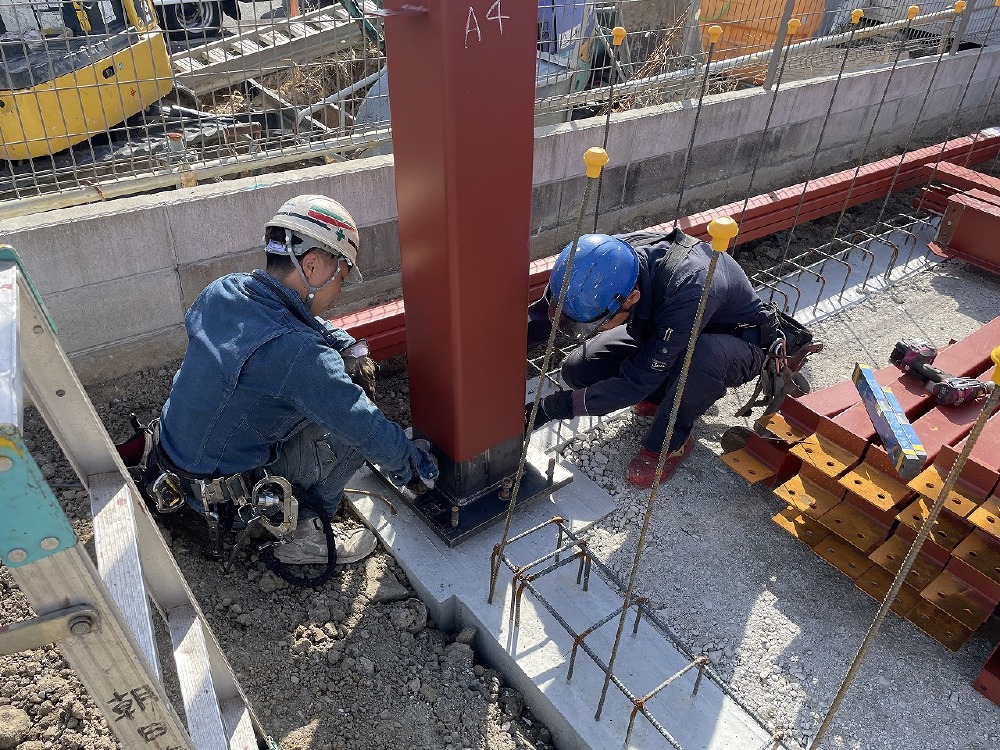

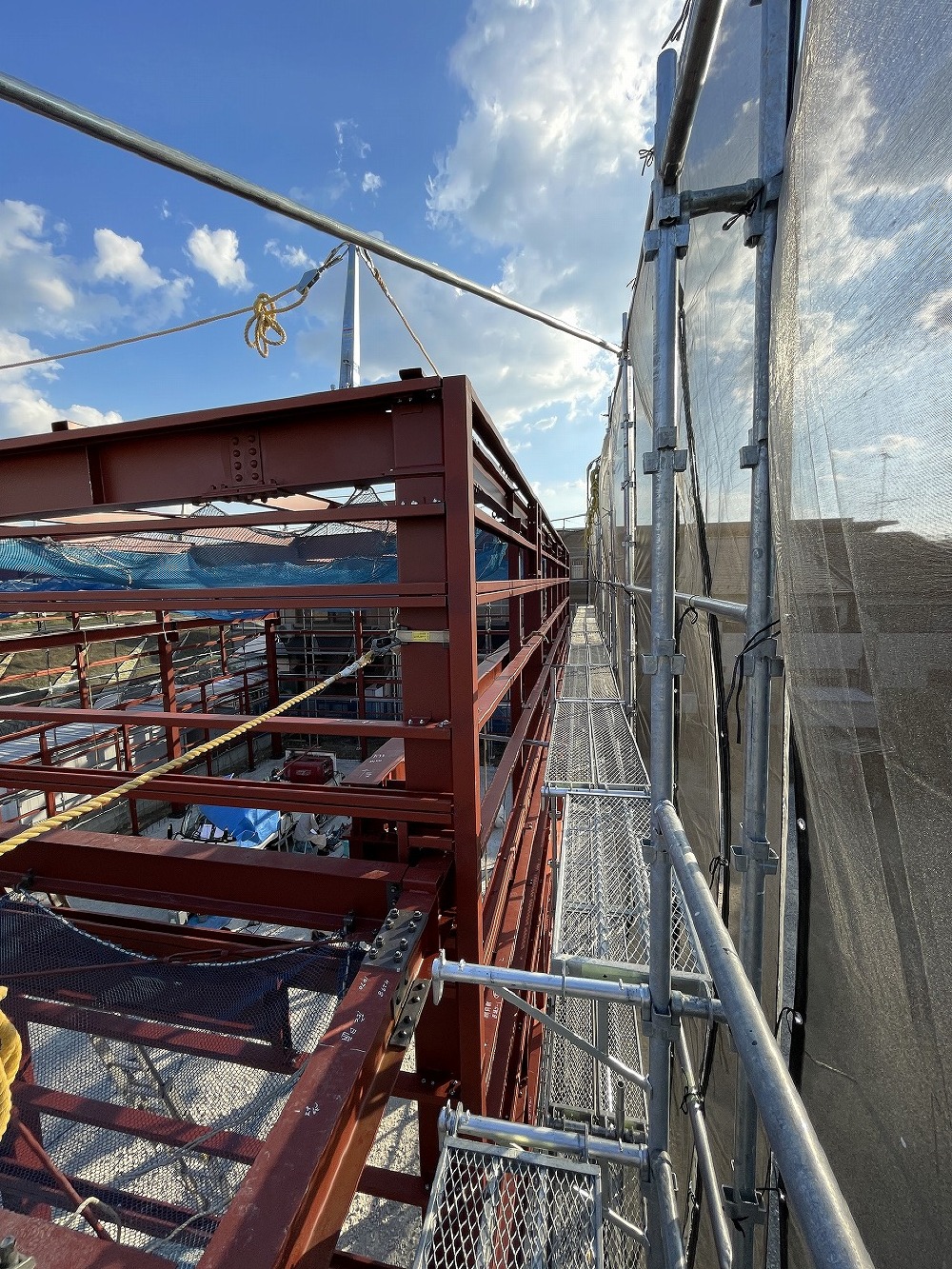

大安吉日の今日 天気にも恵まれ、鉄骨造建て方工事開始です(白井)

大安吉日の今日 天気にも恵まれ、鉄骨造建て方工事開始です(白井)

112. 2023年10月23日
大安吉日の今日 天気にも恵まれ、鉄骨造建て方工事開始です(白井)

大安吉日の今日 天気にも恵まれ、鉄骨造建て方工事開始です(白井)

113. 2023年10月23日

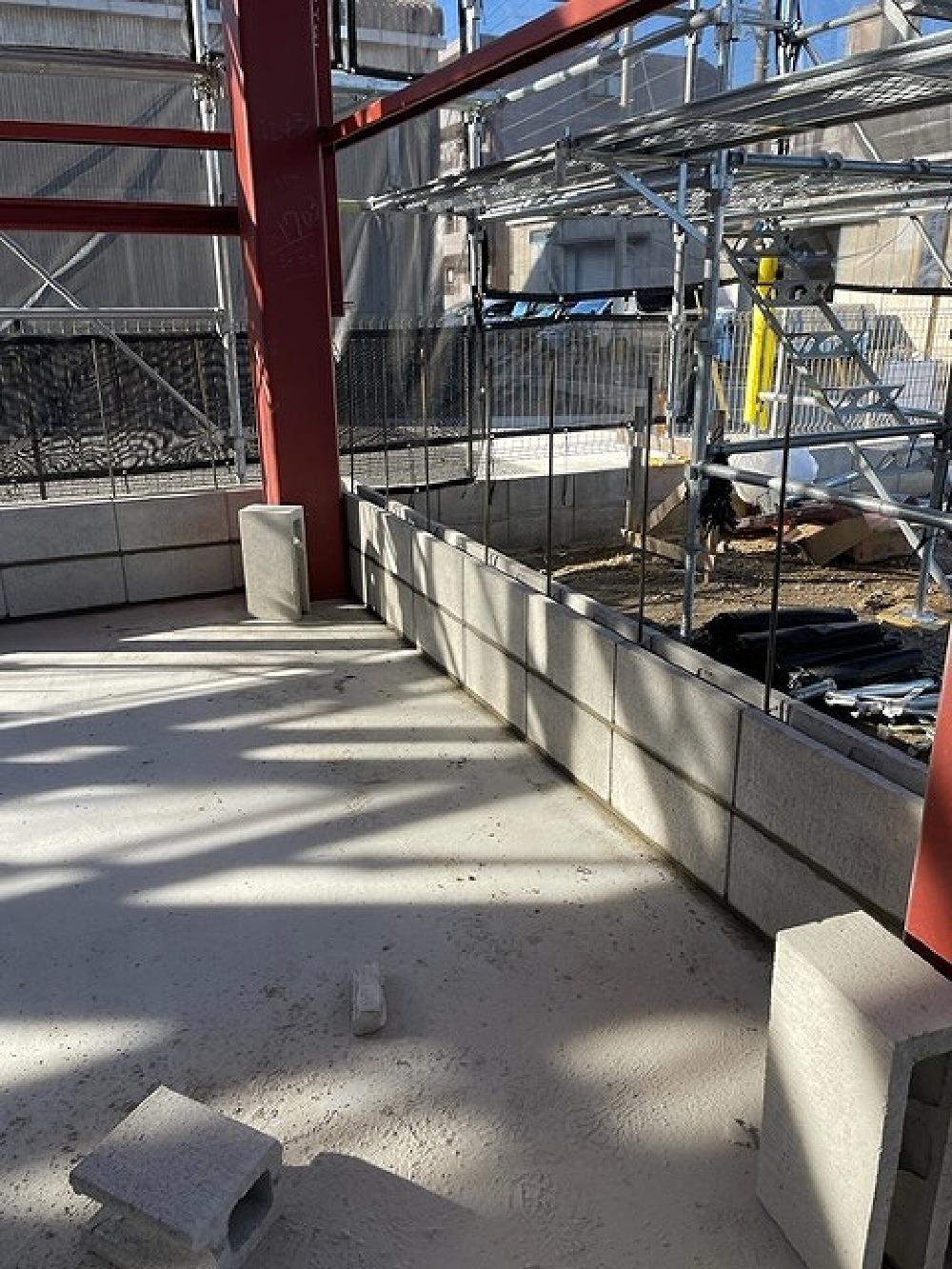

鉄骨造建て方工事  順調に進み、 明日には柱梁の構造体は完了出来そうです(白井)

鉄骨造建て方工事 順調に進み、 明日には柱梁の構造体は完了出来そうです(白井)

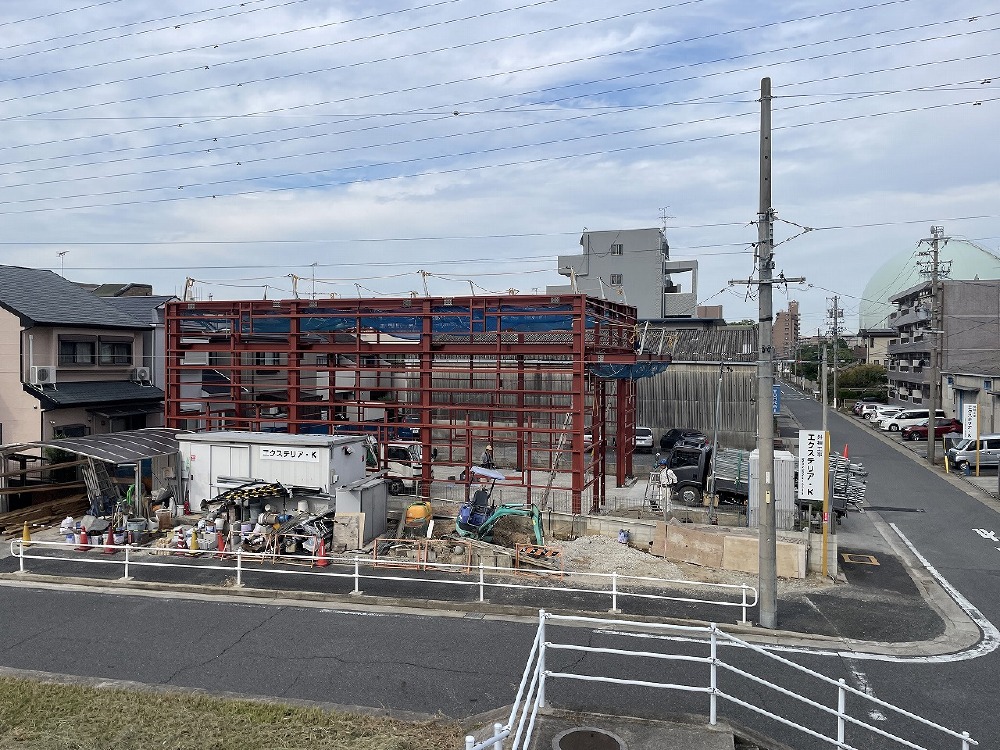

114. 2023年10月21日
埋め戻しも完了し、  くに君が配管工事に来ています。  いよいよ10/23月曜日、上棟です(白井)

埋め戻しも完了し、 くに君が配管工事に来ています。 いよいよ10/23月曜日、上棟です(白井)

115. 2023年10月21日
埋め戻しも完了し、  くに君が配管工事に来ています。  いよいよ10/23月曜日、上棟です(白井)

埋め戻しも完了し、 くに君が配管工事に来ています。 いよいよ10/23月曜日、上棟です(白井)

116. 2023年10月20日
埋め戻し、順調に進んでいます(白井)

埋め戻し、順調に進んでいます(白井)

117. 2023年10月19日

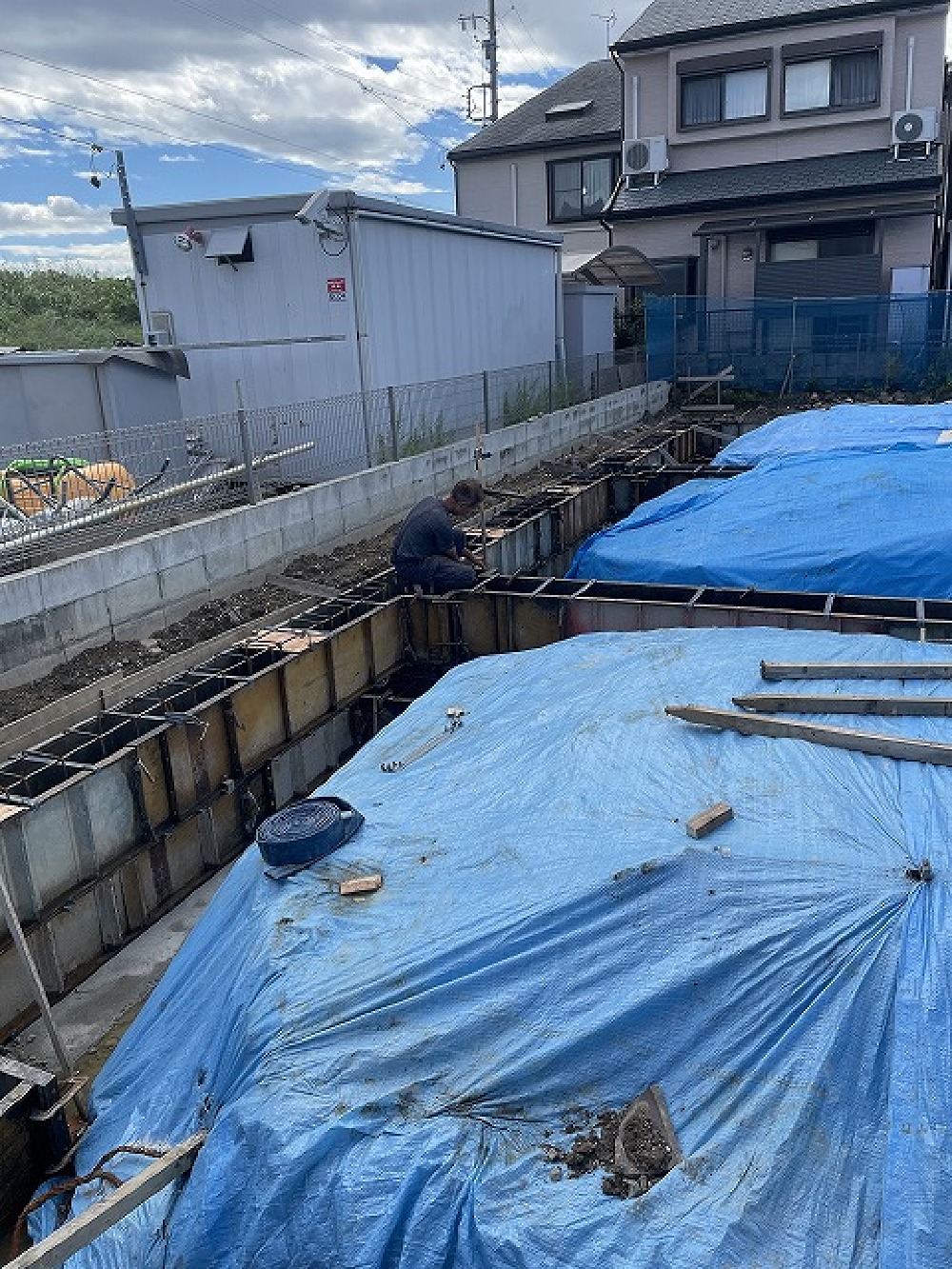

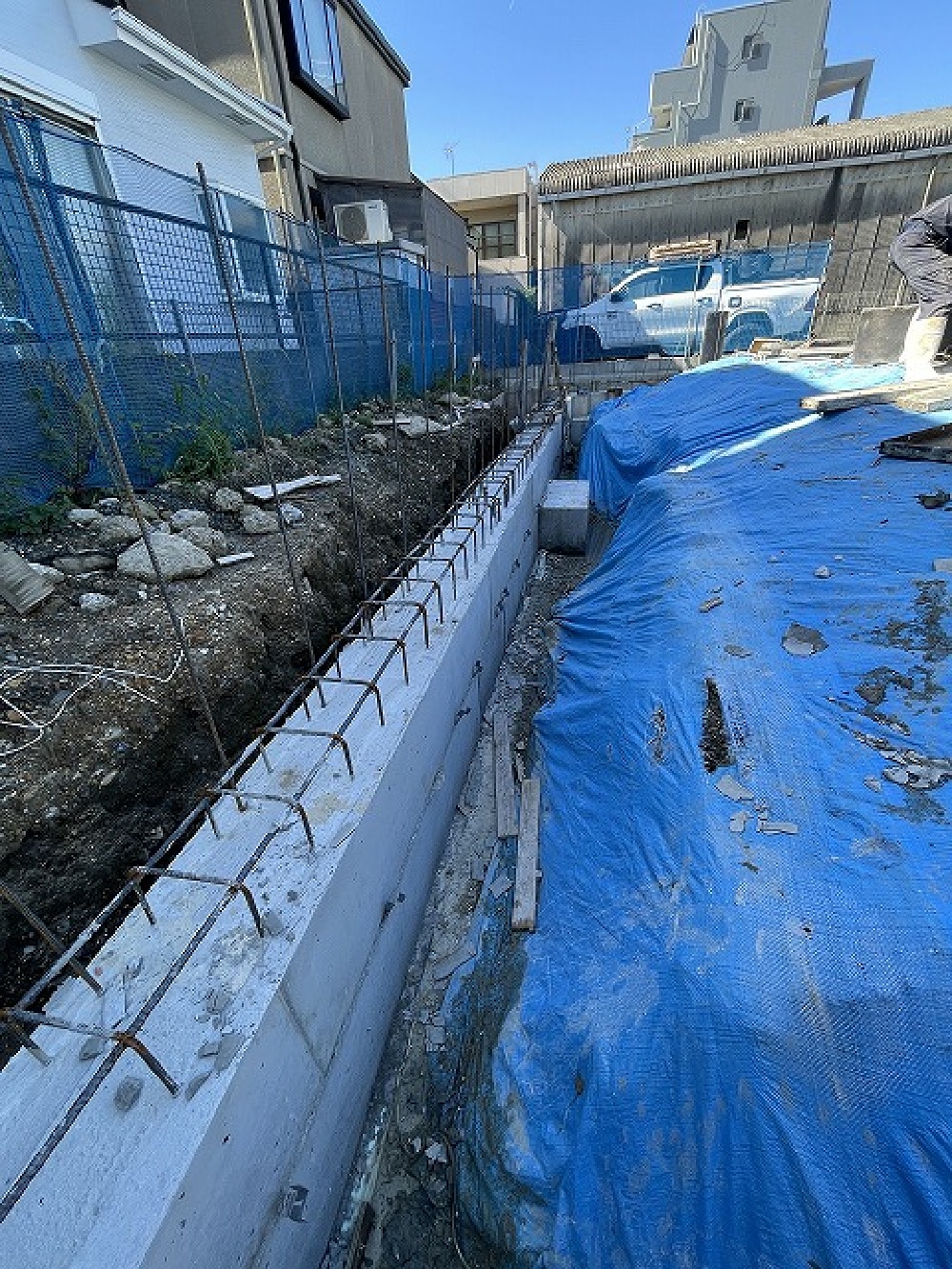

型枠をバラシたので埋め戻し作業開始です。 高さがあるので、大変です(白井)

型枠をバラシたので埋め戻し作業開始です。 高さがあるので、大変です(白井)

118. 2023年10月19日
型枠をバラシたので埋め戻し作業開始です。 高さがあるので、大変です(白井)

型枠をバラシたので埋め戻し作業開始です。 高さがあるので、大変です(白井)

119. 2023年10月18日
今日は型枠バラシです。 明日から、埋め戻し作業に入り23日に上棟予定です(白井)

今日は型枠バラシです。 明日から、埋め戻し作業に入り23日に上棟予定です(白井)

120. 2023年10月18日
今日は型枠バラシです。 明日から、埋め戻し作業に入り23日に上棟予定です(白井)

今日は型枠バラシです。 明日から、埋め戻し作業に入り23日に上棟予定です(白井)

121. 2023年10月10日
 高さを最終確認する増山さん。 金曜日に打設予定です(白井)

高さを最終確認する増山さん。 金曜日に打設予定です(白井)

122. 2023年09月29日

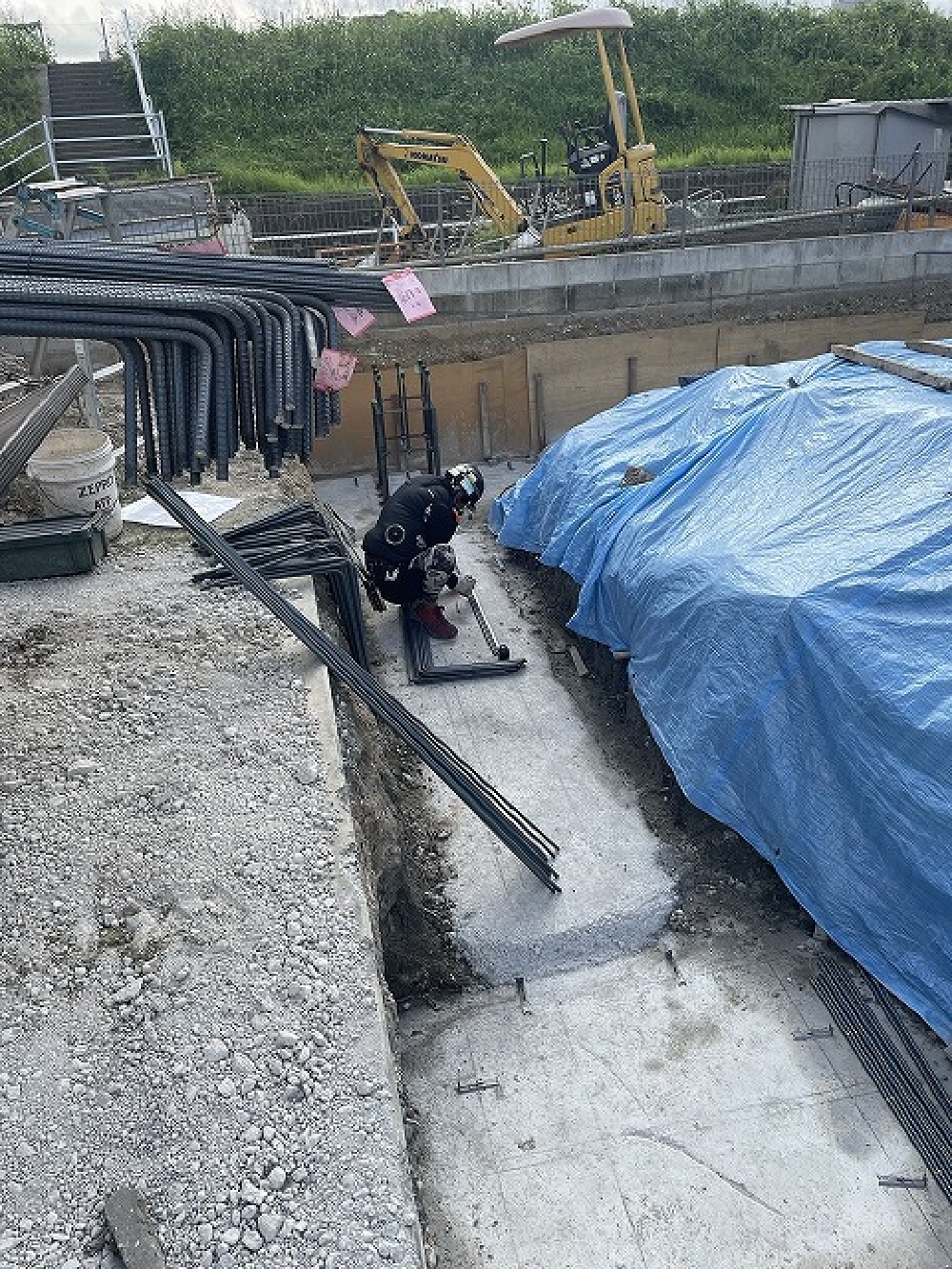

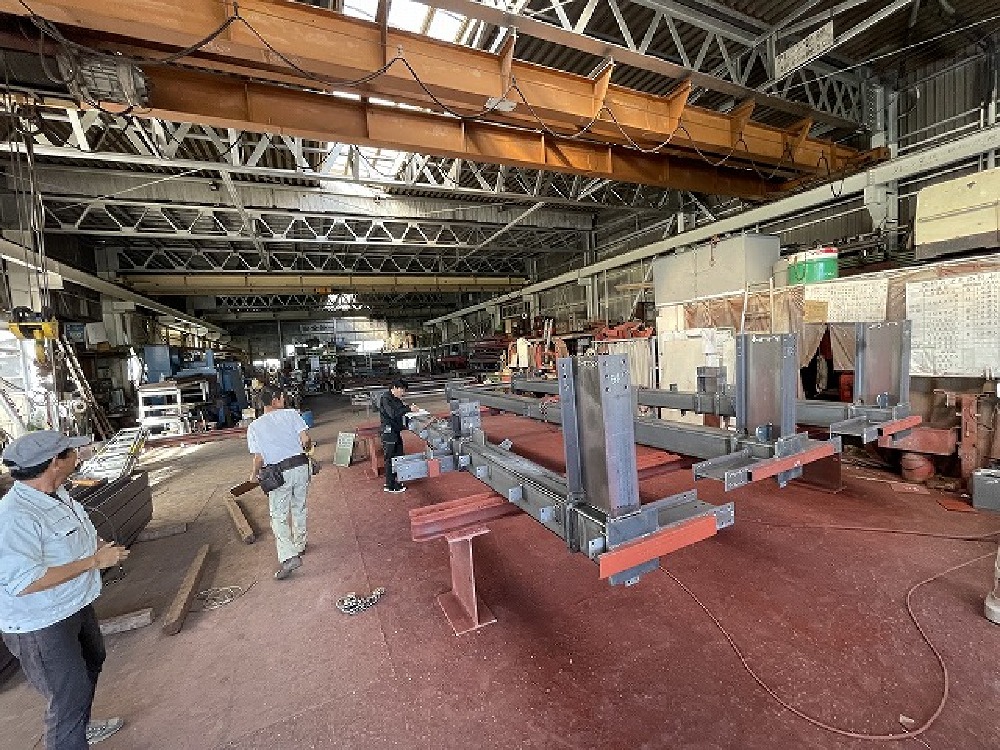

10/23日に上棟予定の 鉄骨溶接部の超音波深傷検査のため工場へ向かい立ち会いました。  寸法も同時に確認していきます(白井)

10/23日に上棟予定の 鉄骨溶接部の超音波深傷検査のため工場へ向かい立ち会いました。 寸法も同時に確認していきます(白井)

123. 2023年09月29日
10/23日に上棟予定の 鉄骨溶接部の超音波深傷検査のため工場へ向かい立ち会いました。  寸法も同時に確認していきます(白井)

10/23日に上棟予定の 鉄骨溶接部の超音波深傷検査のため工場へ向かい立ち会いました。 寸法も同時に確認していきます(白井)

124. 2023年09月29日
10/23日に上棟予定の 鉄骨溶接部の超音波深傷検査のため工場へ向かい立ち会いました。 寸法も同時に確認していきます(白井)

10/23日に上棟予定の 鉄骨溶接部の超音波深傷検査のため工場へ向かい立ち会いました。 寸法も同時に確認していきます(白井)

125. 2023年09月29日
10/23日に上棟予定の 鉄骨溶接部の超音波深傷検査のため工場へ向かい立ち会いました。 寸法も同時に確認していきます(白井)

10/23日に上棟予定の 鉄骨溶接部の超音波深傷検査のため工場へ向かい立ち会いました。 寸法も同時に確認していきます(白井)

126. 2023年09月27日

水道メーター新規設置の為、掘り進める  くに君(白井)

水道メーター新規設置の為、掘り進める くに君(白井)

127. 2023年09月27日
水道メーター新規設置の為、掘り進める  くに君(白井)

水道メーター新規設置の為、掘り進める くに君(白井)

128. 2023年09月19日

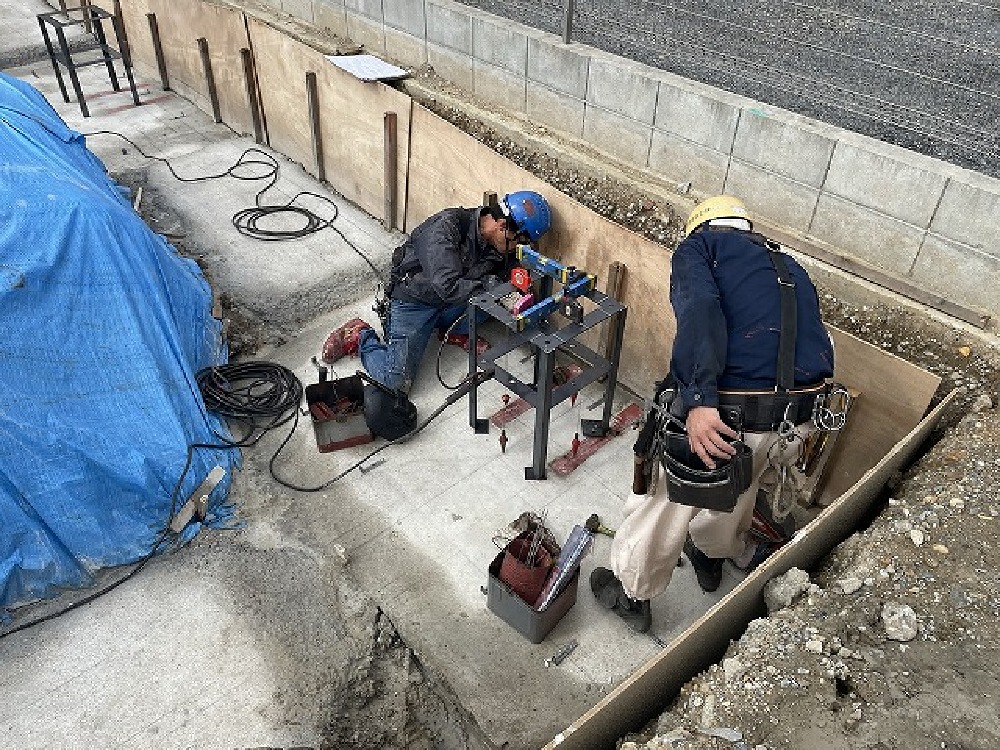

高蔵様の 鉄筋工事進行中。  D19の鉄筋はガス圧接していきます(白井)

高蔵様の 鉄筋工事進行中。 D19の鉄筋はガス圧接していきます(白井)

129. 2023年09月19日
高蔵様の 鉄筋工事進行中。  D19の鉄筋はガス圧接していきます(白井)

高蔵様の 鉄筋工事進行中。 D19の鉄筋はガス圧接していきます(白井)

130. 2023年09月18日
鉄筋工事開始です。  鉄骨造なので、太い鉄筋(D19)も使用していきます(白井)

鉄筋工事開始です。 鉄骨造なので、太い鉄筋(D19)も使用していきます(白井)

131. 2023年09月18日
鉄筋工事開始です。  鉄骨造なので、太い鉄筋(D19)も使用していきます(白井)

鉄筋工事開始です。 鉄骨造なので、太い鉄筋(D19)も使用していきます(白井)

132. 2023年09月18日
鉄筋工事開始です。  鉄骨造なので、太い鉄筋(D19)も使用していきます(白井)

鉄筋工事開始です。 鉄骨造なので、太い鉄筋(D19)も使用していきます(白井)

133. 2023年09月16日

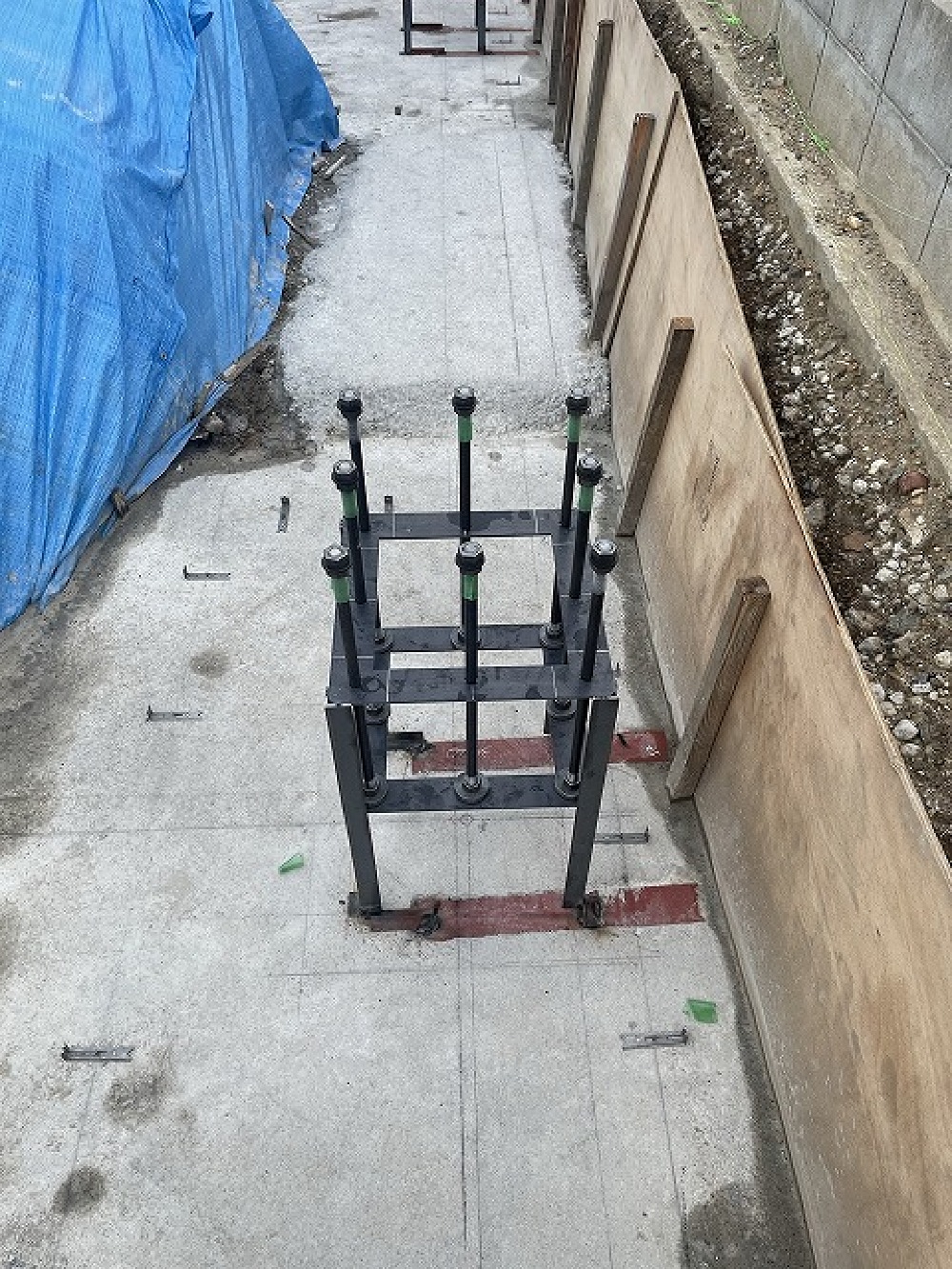

今日はアンカーフレーム設置です。 墨出し位置を確認して、固定していきます(白井)

今日はアンカーフレーム設置です。 墨出し位置を確認して、固定していきます(白井)

134. 2023年09月16日
今日はアンカーフレーム設置です。 墨出し位置を確認して、固定していきます(白井)

今日はアンカーフレーム設置です。 墨出し位置を確認して、固定していきます(白井)

135. 2023年09月16日
今日はアンカーフレーム設置です。 墨出し位置を確認して、固定していきます(白井)

今日はアンカーフレーム設置です。 墨出し位置を確認して、固定していきます(白井)

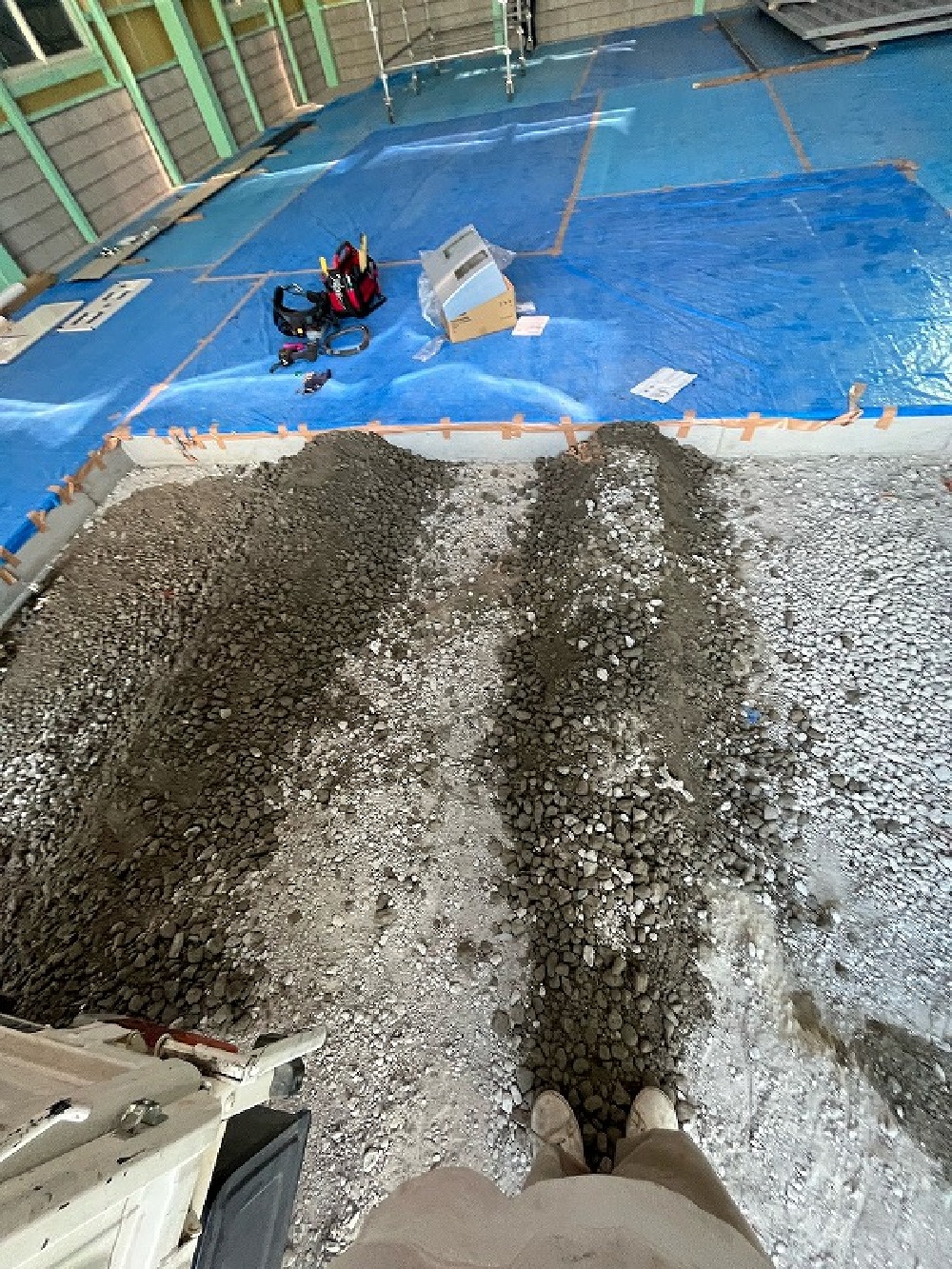

136. 2023年09月13日
捨てコン完了したので、 今日は墨出しです(白井)

捨てコン完了したので、 今日は墨出しです(白井)

137. 2023年09月13日
捨てコン完了したので、 今日は墨出しです(白井)

捨てコン完了したので、 今日は墨出しです(白井)

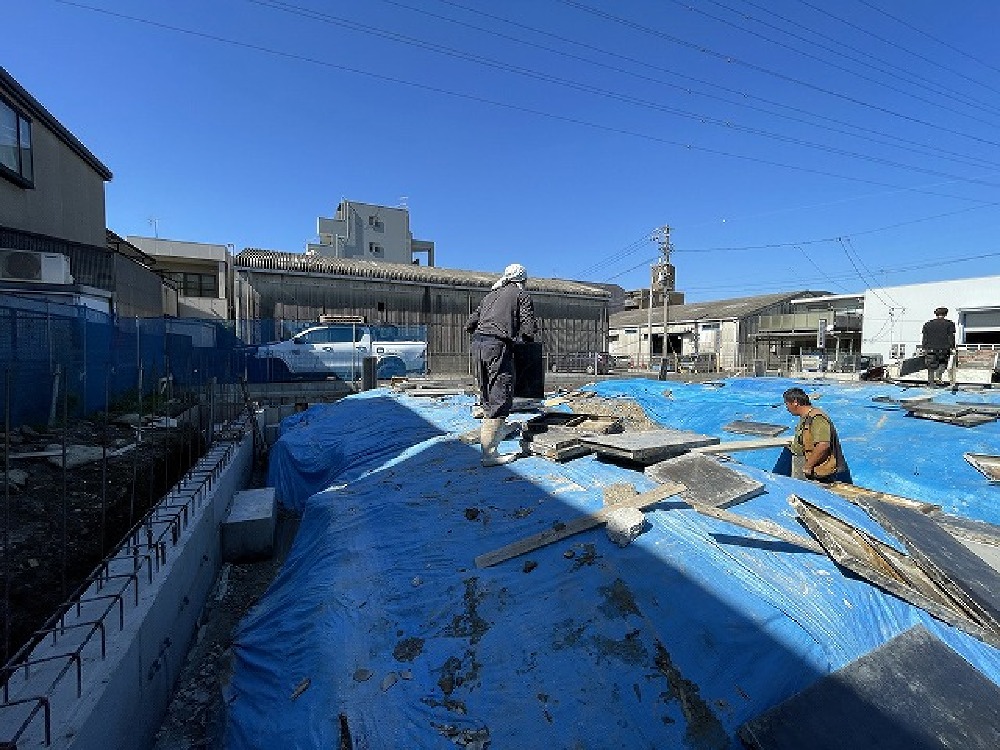

138. 2023年09月08日

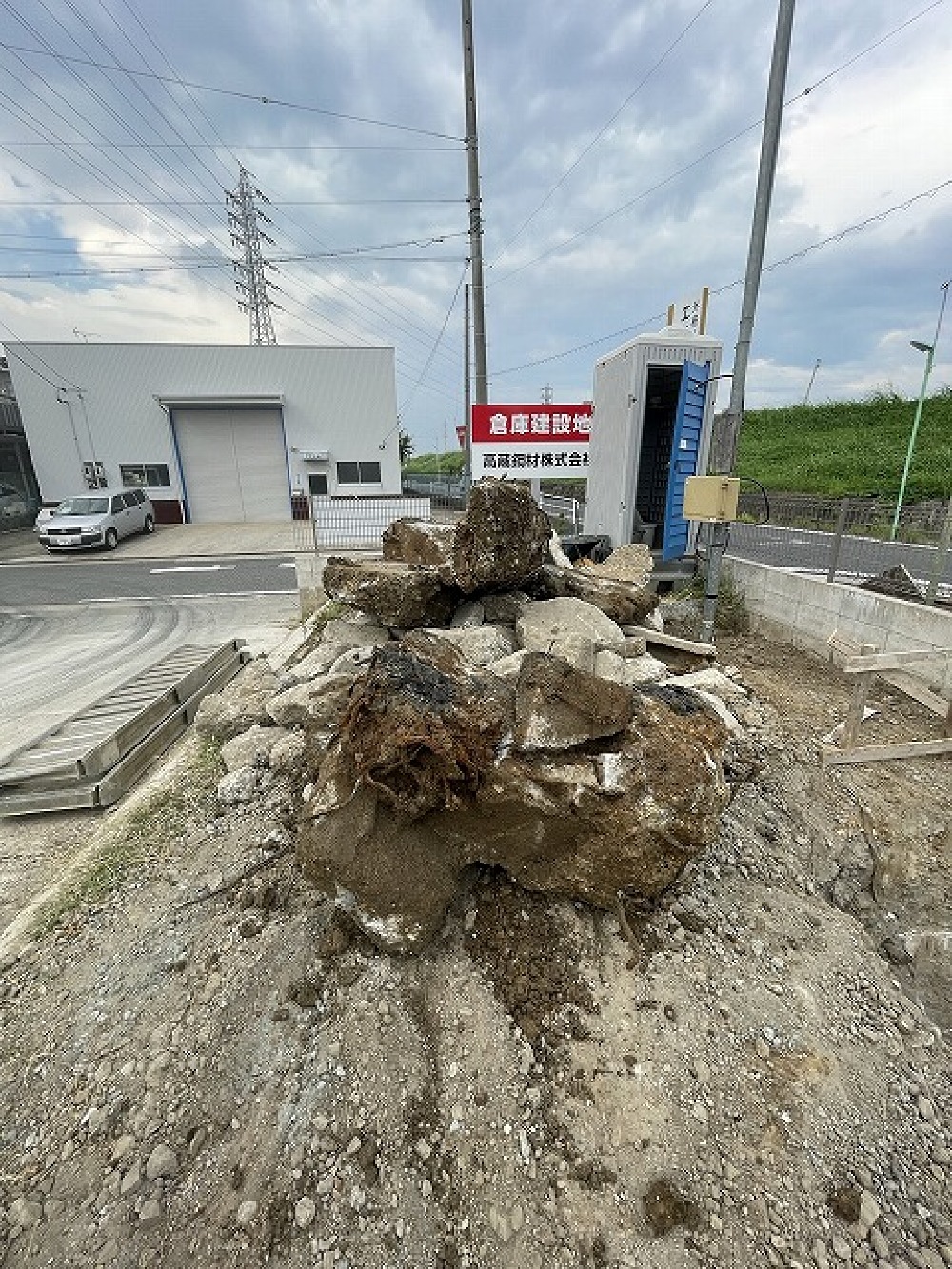

地中にガラが沢山有り、予定より 手間取りましたが、ここまで掘削進みました。  来週には、砕石、捨てコン予定です。  カメラ目線の増山さん、いつもありがとうございます(白井)

地中にガラが沢山有り、予定より 手間取りましたが、ここまで掘削進みました。 来週には、砕石、捨てコン予定です。 カメラ目線の増山さん、いつもありがとうございます(白井)

139. 2023年09月07日
地中にガラが沢山有り、予定より 手間取りましたが、ここまで掘削進みました。  来週には、砕石、捨てコン予定です(白井)

地中にガラが沢山有り、予定より 手間取りましたが、ここまで掘削進みました。 来週には、砕石、捨てコン予定です(白井)

140. 2023年09月07日
地中にガラが沢山有り、予定より 手間取りましたが、ここまで掘削進みました。  来週には、砕石、捨てコン予定です(白井)

地中にガラが沢山有り、予定より 手間取りましたが、ここまで掘削進みました。 来週には、砕石、捨てコン予定です(白井)

141. 2023年09月04日
今日も基礎工事進行中です。  埋設されたコンクリートガラの量が、、、。  酷いです(白井)

今日も基礎工事進行中です。 埋設されたコンクリートガラの量が、、、。 酷いです(白井)

142. 2023年09月04日

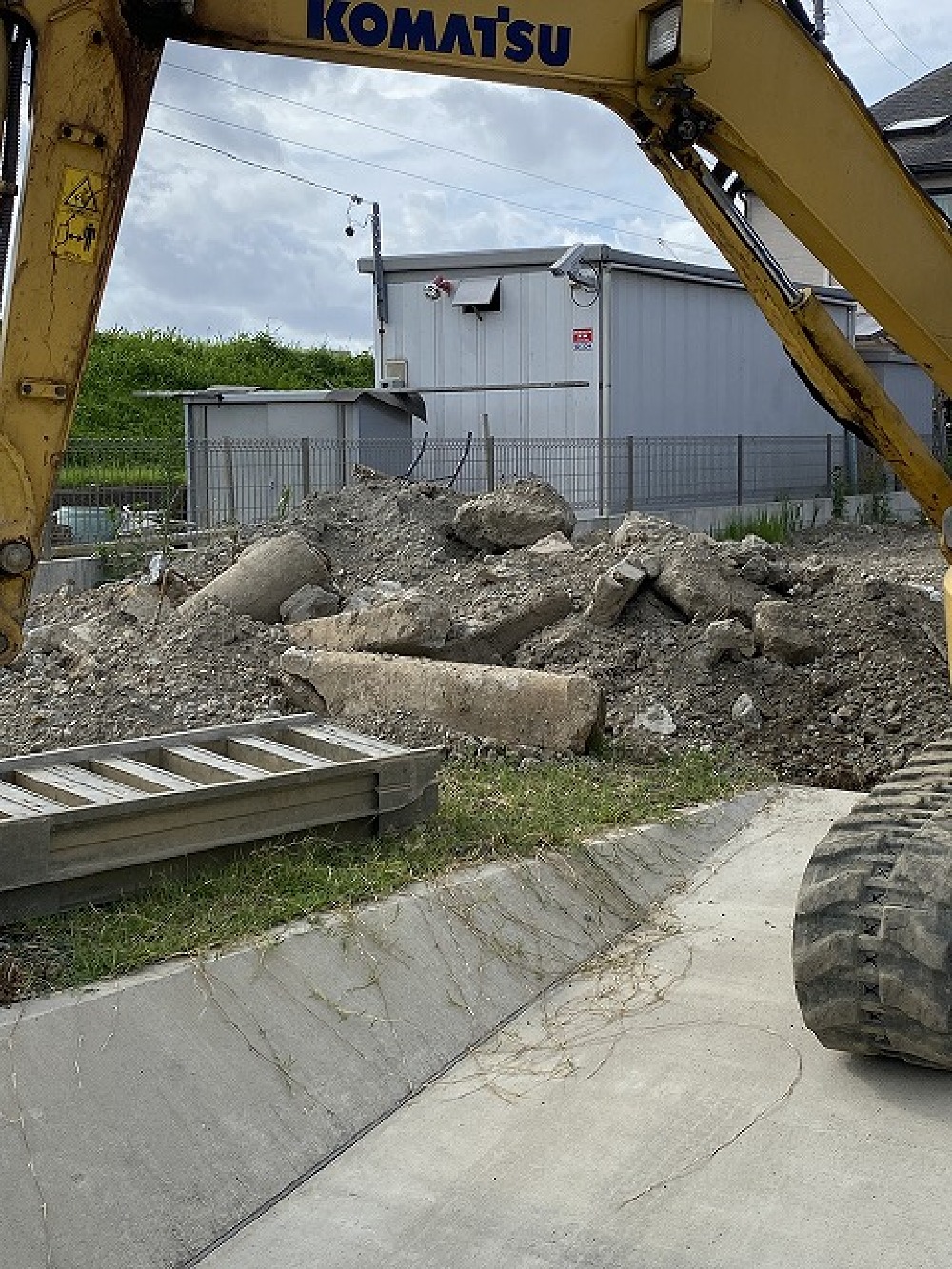

今日も地中からコンクリートガラがたくさん、、、、。 こんなに大きなガラも出てきました。 酷い埋め立て工事がされています(白井)

今日も地中からコンクリートガラがたくさん、、、、。 こんなに大きなガラも出てきました。 酷い埋め立て工事がされています(白井)

143. 2023年09月04日
今日も地中からコンクリートガラがたくさん、、、、。 こんなに大きなガラも出てきました。 酷い埋め立て工事がされています(白井)

今日も地中からコンクリートガラがたくさん、、、、。 こんなに大きなガラも出てきました。 酷い埋め立て工事がされています(白井)

144. 2023年09月04日
今日も地中からコンクリートガラがたくさん、、、、。 こんなに大きなガラも出てきました。 酷い埋め立て工事がされています(白井)

今日も地中からコンクリートガラがたくさん、、、、。 こんなに大きなガラも出てきました。 酷い埋め立て工事がされています(白井)

145. 2023年09月02日
今日も基礎工事進行中です。  埋設されたコンクリートガラの量が、、、。  酷いです(白井)

今日も基礎工事進行中です。 埋設されたコンクリートガラの量が、、、。 酷いです(白井)

146. 2023年08月31日
基礎工事に取り掛かっています。 地中からは、コンクリートガラがわんさか出てきて。。。 酷い盛土がしてあります。

基礎工事に取り掛かっています。 地中からは、コンクリートガラがわんさか出てきて。。。 酷い盛土がしてあります。

147. 2023年08月26日
地盤改良工事が進んでいます

地盤改良工事が進んでいます

148. 2023年08月26日
地盤改良工事が進んでいます

地盤改良工事が進んでいます

149. 2023年08月25日

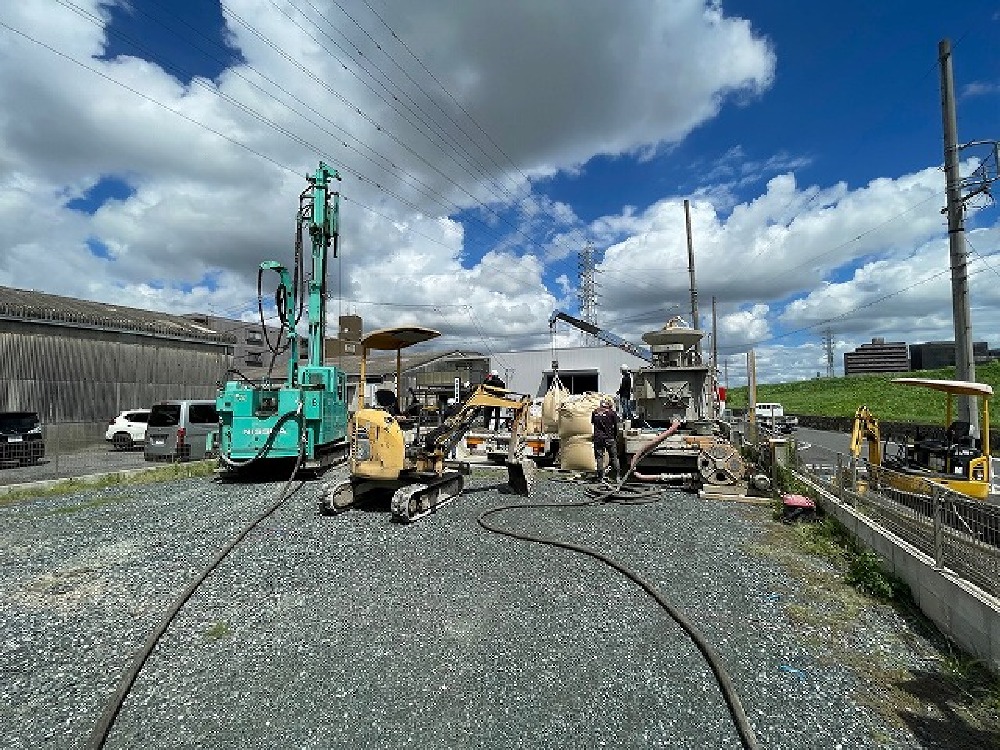

高蔵様(鉄骨造)地盤改良工事開始です。  墨出しした位置にセットして 掘削開始です(白井)

高蔵様(鉄骨造)地盤改良工事開始です。 墨出しした位置にセットして 掘削開始です(白井)

150. 2023年08月25日
高蔵様(鉄骨造)地盤改良工事開始です。  墨出しした位置にセットして 掘削開始です(白井)

高蔵様(鉄骨造)地盤改良工事開始です。 墨出しした位置にセットして 掘削開始です(白井)

151. 2023年08月24日
明日、地盤改良する為 墨出しを行いました(白井)

明日、地盤改良する為 墨出しを行いました(白井)

152. 2023年08月24日
明日、地盤改良する為 墨出しを行いました(白井)

明日、地盤改良する為 墨出しを行いました(白井)

153. 2023年08月10日
かなりの強風で、テントが心配でしたが 無事に倉庫新築の地鎮祭が執り行われました(白井)

かなりの強風で、テントが心配でしたが 無事に倉庫新築の地鎮祭が執り行われました(白井)

154. 2023年08月10日
かなりの強風で、テントが心配でしたが 無事に倉庫新築の地鎮祭が執り行われました(白井)

かなりの強風で、テントが心配でしたが 無事に倉庫新築の地鎮祭が執り行われました(白井)

施工事例

カタログ プレゼント

お客様のライフスタイルやご要望に合わせて、理想の住まいを実現できるよう全力でお手伝いいたします。

松美建設 Instagram インスタグラム
