◆配筋工事終わりました・仕事が早く確実施工の増山工務店さん
東海市のT様邸新築工事現場では、基礎工事が進んでいます。

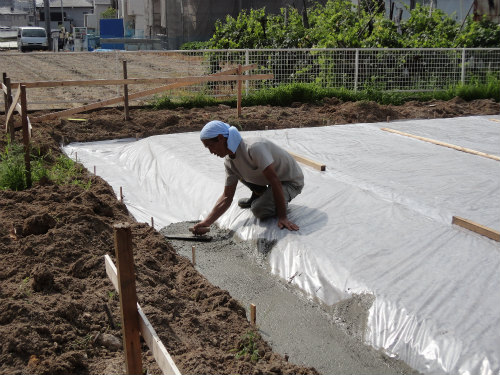

遣り方が終わった現場では、基礎屋さんの増山工務店さんが砕石の転圧を入念にした後、防湿シートを施工し捨コンを打ちました。

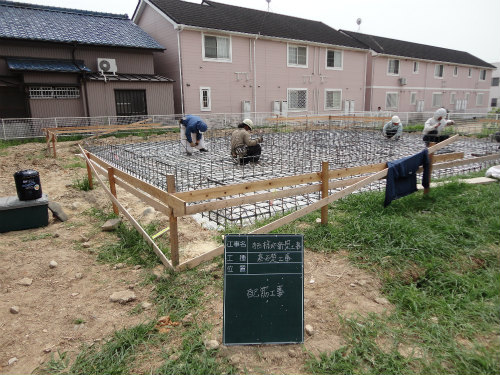

そして、今日は鉄筋組みの工事を行っています。鉄筋屋さんが5人も来ています。増山さんが「1日で鉄筋を組みます」って言うから
ほんとか?と思っていたけど、昼頃にはほとんど終わっていました。さすが本職だね。
2時過ぎには、鉄筋も組みあがって少し休憩。

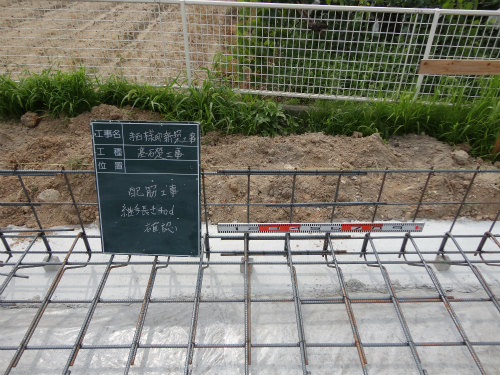

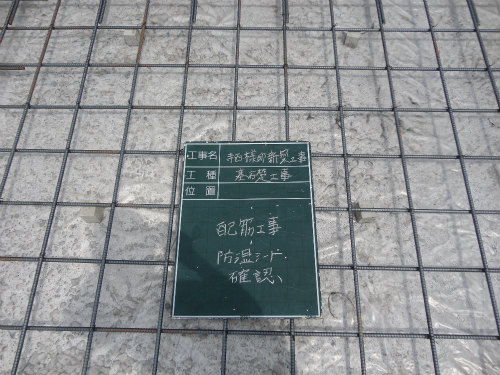

鉄筋屋さんが帰ってから、配筋工事のチェックです。 破れ、ひっかき無し。 防湿シートOK。

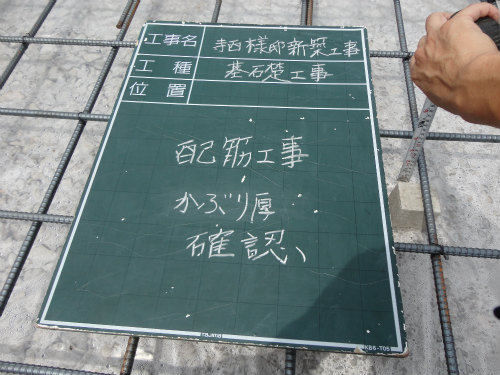

かぶり厚さ確認。 60以上確保。OK。

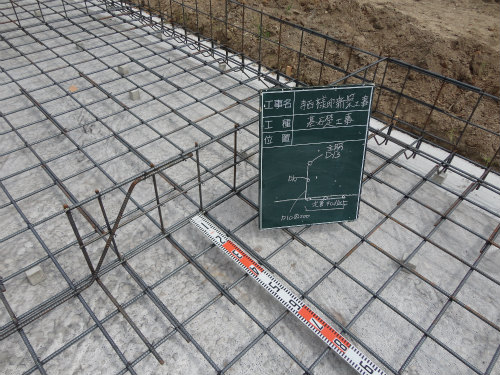

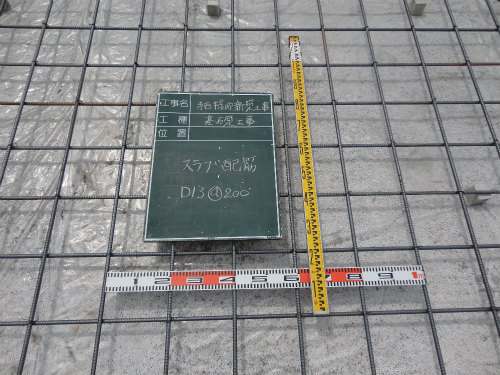

スラブ配筋 D13@200 きれいに配筋されています。 OK。
立ち上がりの配筋状況確認。 指示書通りの配筋です。 OK。

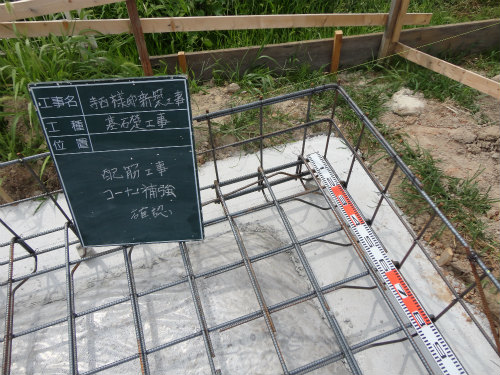

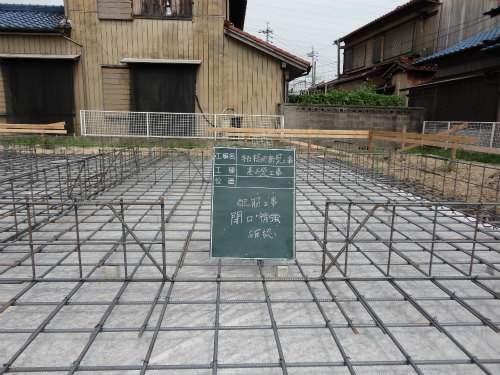

開口補強やコーナー補強筋の確認。

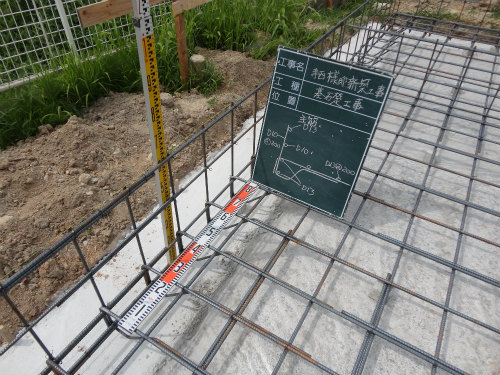

コーナー補強筋も40d(D13×40=520mm、D10×40=400mm)以上確保。 OK。

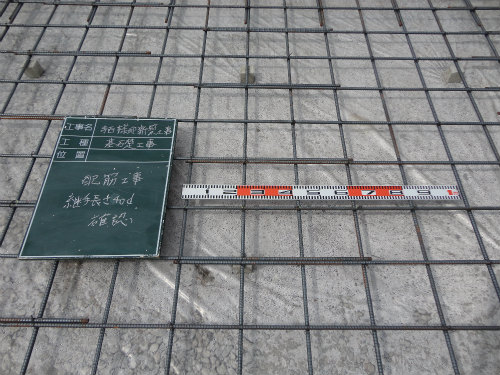

継手の長さ確認。 40d(D13×40=520mm、D10×40=400mm)以上確保。

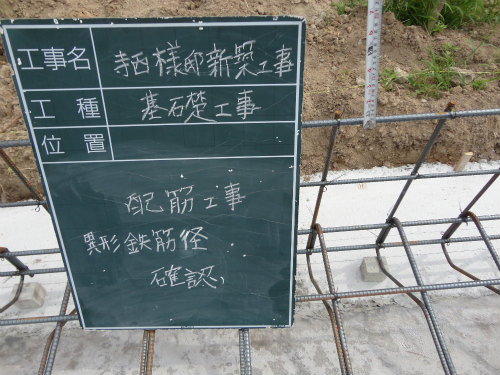

鉄筋径の確認。 仕様書通りの材料異形鉄筋を使用。 OK。
など2時間ほどかけて、細かくチェックしました。さすが増山さんの所の鉄筋屋さん。バッチリです。
